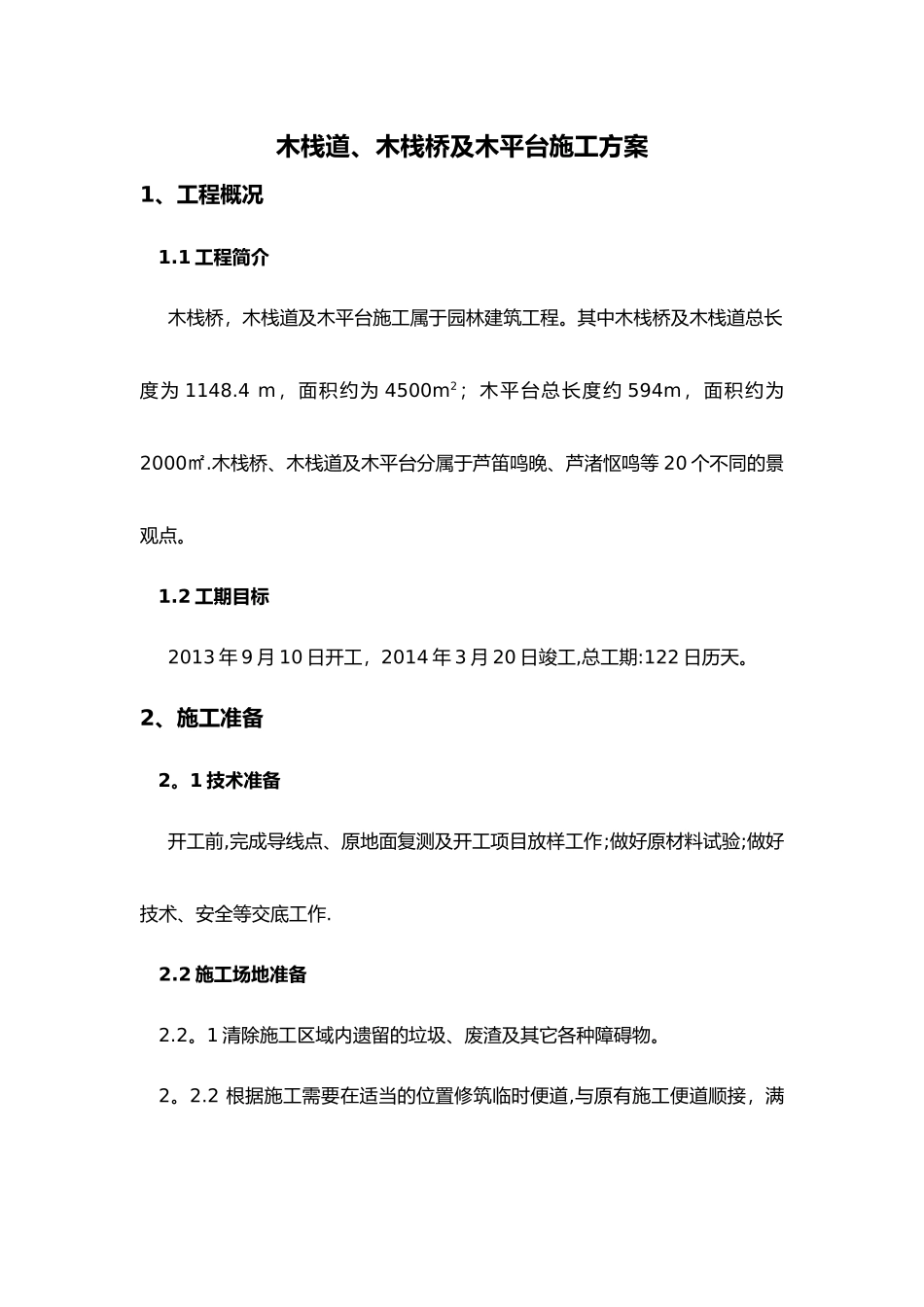

木栈道、木栈桥及木平台施工方案1、工程概况1
1 工程简介木栈桥,木栈道及木平台施工属于园林建筑工程
其中木栈桥及木栈道总长度为 1148
4 m,面积约为 4500m2;木平台总长度约 594m,面积约为2000㎡
木栈桥、木栈道及木平台分属于芦笛鸣晚、芦渚怄鸣等 20 个不同的景观点
2 工期目标2013 年 9 月 10 日开工,2014 年 3 月 20 日竣工,总工期:122 日历天
2、施工准备2
1 技术准备开工前,完成导线点、原地面复测及开工项目放样工作;做好原材料试验;做好技术、安全等交底工作
2 施工场地准备2
1 清除施工区域内遗留的垃圾、废渣及其它各种障碍物
2 根据施工需要在适当的位置修筑临时便道,与原有施工便道顺接,满足材料、机械设备及施工车辆的进场需要

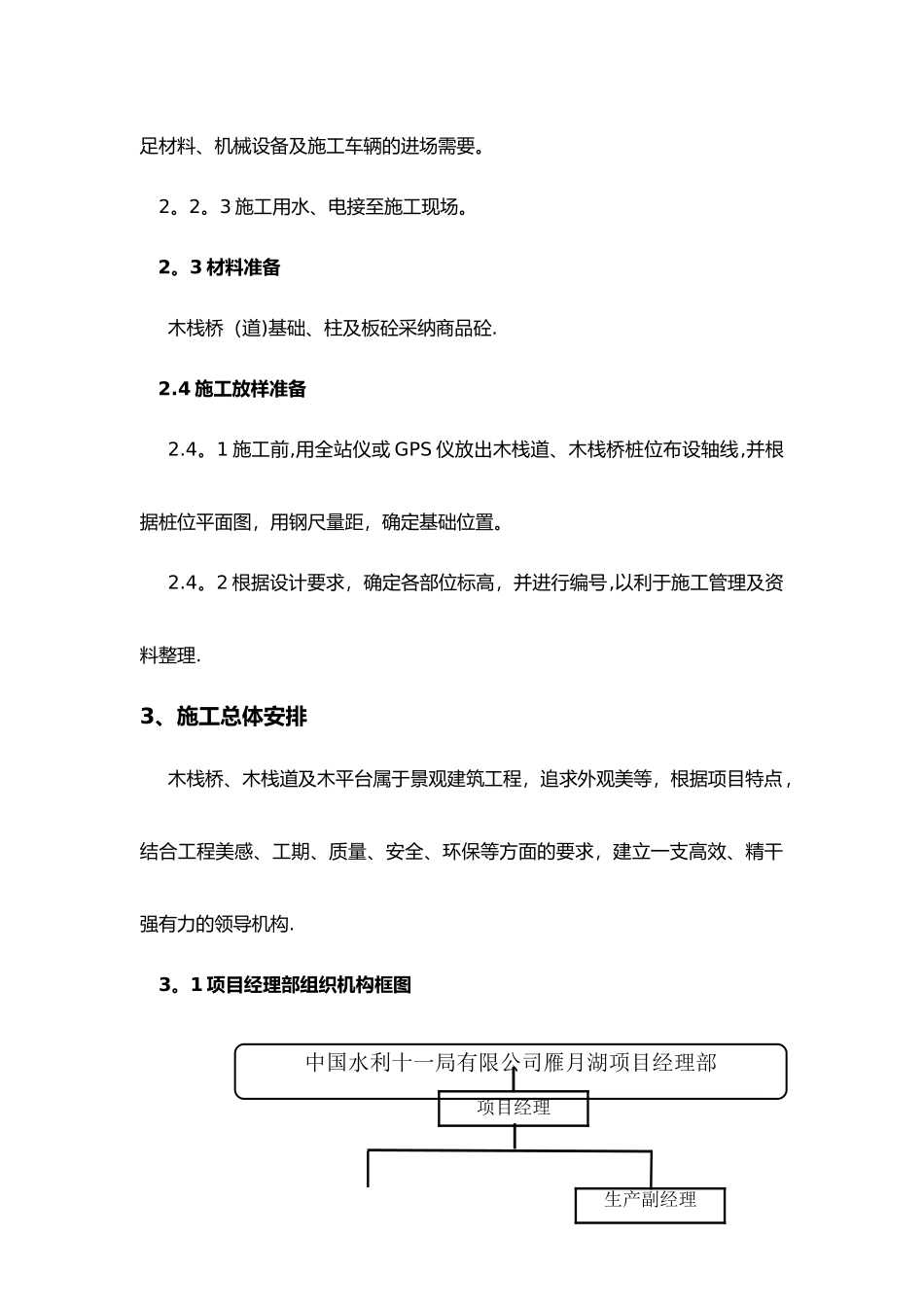

3 施工用水、电接至施工现场
3 材料准备木栈桥(道)基础、柱及板砼采纳商品砼
4 施工放样准备2
1 施工前,用全站仪或 GPS 仪放出木栈道、木栈桥桩位布设轴线,并根据桩位平面图,用钢尺量距,确定基础位置
2 根据设计要求,确定各部位标高,并进行编号,以利于施工管理及资料整理
3、施工总体安排木栈桥、木栈道及木平台属于景观建筑工程,追求外观美等,根据项目特点,结合工程美感、工期、质量、安全、环保等方面的要求,建立一支高效、精干强有力的领导机构

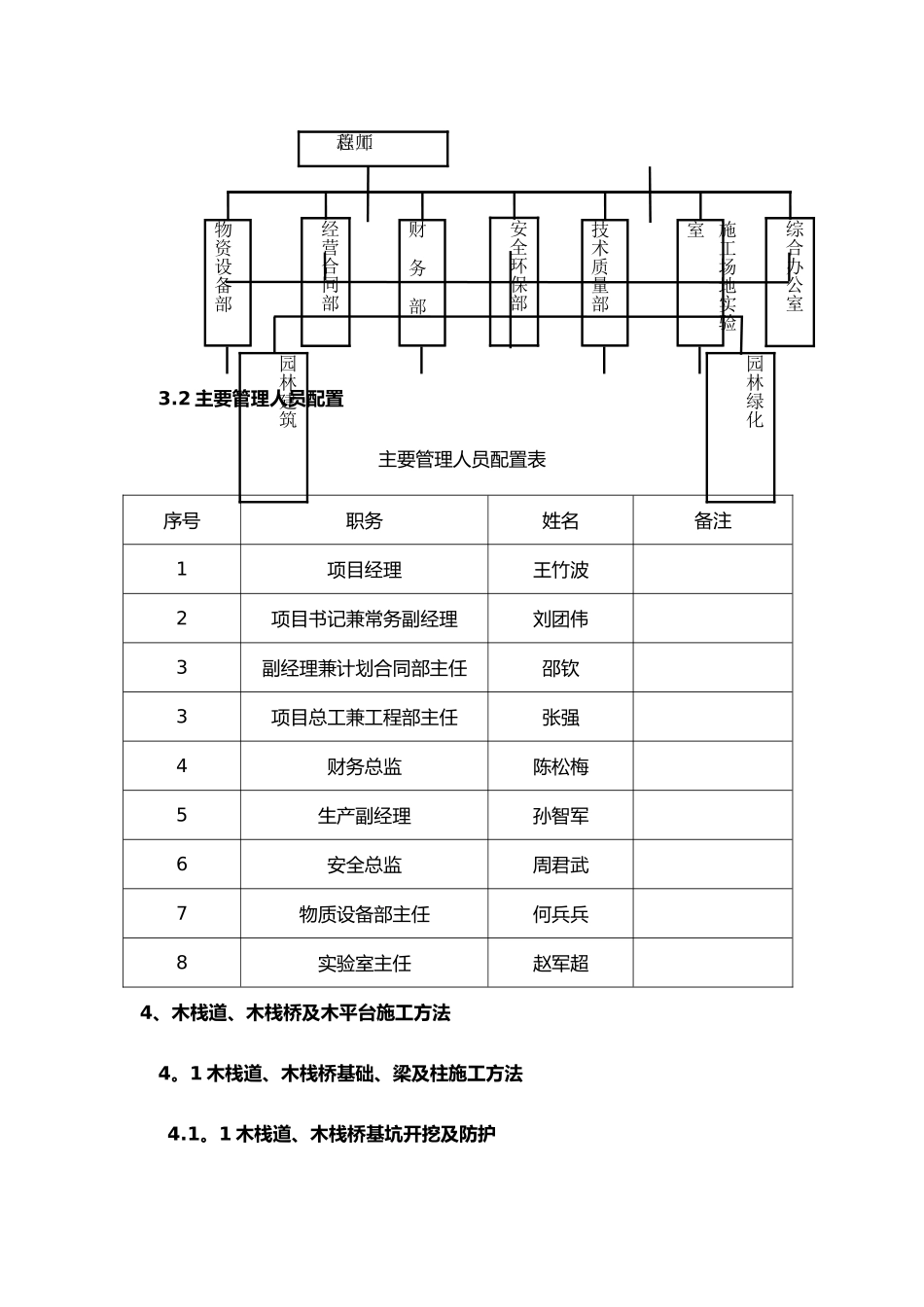

1 项目经理部组织机构框图中国水利十一局有限公司雁月湖项目经理部项目经理生产副经理3
2 主要管理人员配置主要管理人员配置表序号职务姓名备注1项目经理王竹波2项目书记兼常务副经理刘团伟3副经理兼计划合同部主任邵钦3项目总工兼工程部主任张强4财务总监陈松梅5生产副经理孙智军6安全总监周君武7物质设备部主任何兵兵8实验室主任赵军超4、木栈道、木栈桥及木平台施工方法4
1 木栈道、木栈桥基础、梁及柱施工方法
