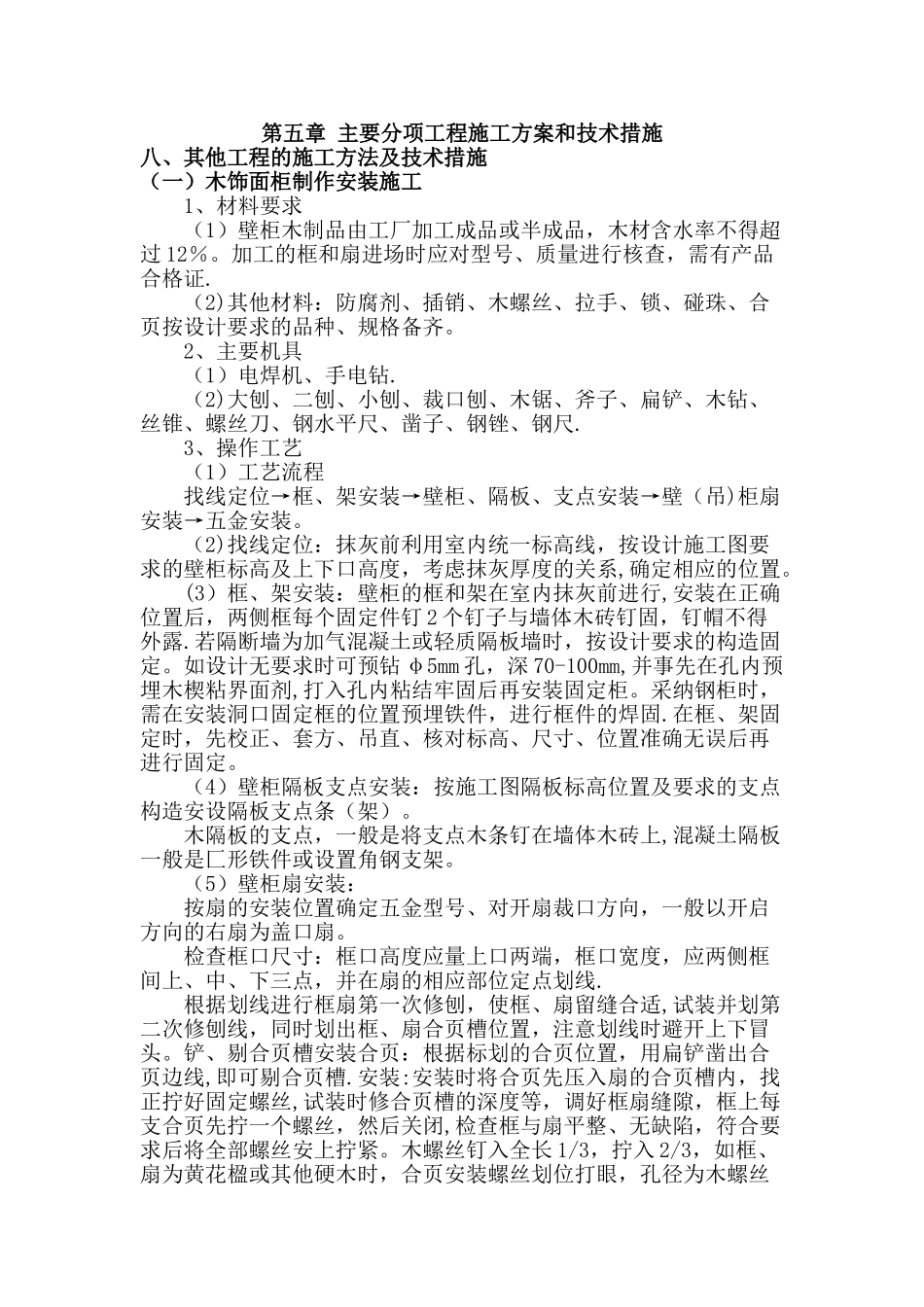

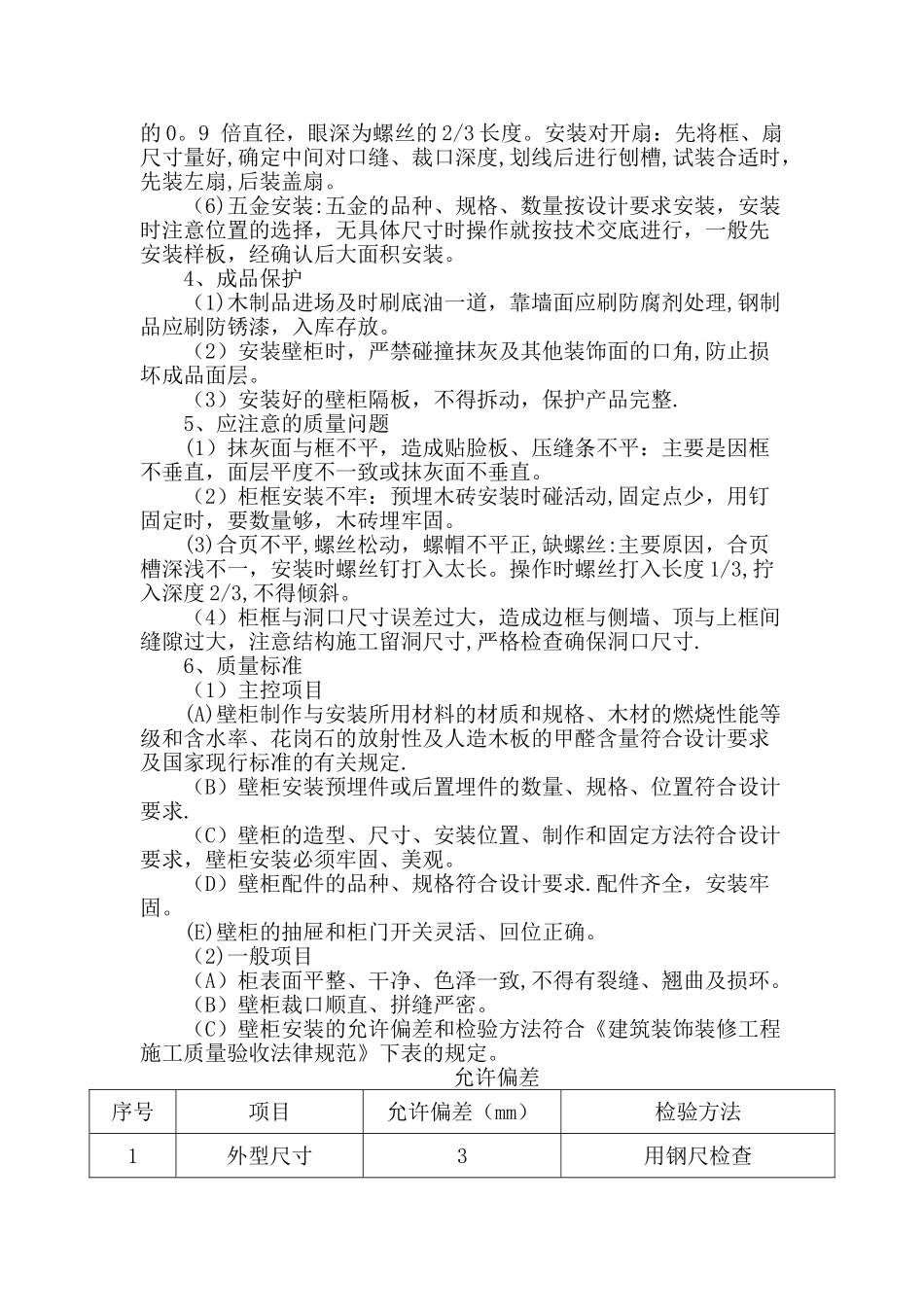

第五章 主要分项工程施工方案和技术措施八、其他工程的施工方法及技术措施(一)木饰面柜制作安装施工1、材料要求(1)壁柜木制品由工厂加工成品或半成品,木材含水率不得超过 12%。加工的框和扇进场时应对型号、质量进行核查,需有产品合格证.(2)其他材料:防腐剂、插销、木螺丝、拉手、锁、碰珠、合页按设计要求的品种、规格备齐。2、主要机具(1)电焊机、手电钻.(2)大刨、二刨、小刨、裁口刨、木锯、斧子、扁铲、木钻、丝锥、螺丝刀、钢水平尺、凿子、钢锉、钢尺.3、操作工艺(1)工艺流程找线定位→框、架安装→壁柜、隔板、支点安装→壁(吊)柜扇安装→五金安装。(2)找线定位:抹灰前利用室内统一标高线,按设计施工图要求的壁柜标高及上下口高度,考虑抹灰厚度的关系,确定相应的位置。(3)框、架安装:壁柜的框和架在室内抹灰前进行,安装在正确位置后,两侧框每个固定件钉 2 个钉子与墙体木砖钉固,钉帽不得外露.若隔断墙为加气混凝土或轻质隔板墙时,按设计要求的构造固定。如设计无要求时可预钻 φ5mm 孔,深 70-100mm,并事先在孔内预埋木楔粘界面剂,打入孔内粘结牢固后再安装固定柜。采纳钢柜时,需在安装洞口固定框的位置预埋铁件,进行框件的焊固.在框、架固定时,先校正、套方、吊直、核对标高、尺寸、位置准确无误后再进行固定。(4)壁柜隔板支点安装:按施工图隔板标高位置及要求的支点构造安设隔板支点条(架)。木隔板的支点,一般是将支点木条钉在墙体木砖上,混凝土隔板一般是匚形铁件或设置角钢支架。(5)壁柜扇安装:按扇的安装位置确定五金型号、对开扇裁口方向,一般以开启方向的右扇为盖口扇。检查框口尺寸:框口高度应量上口两端,框口宽度,应两侧框间上、中、下三点,并在扇的相应部位定点划线.根据划线进行框扇第一次修刨,使框、扇留缝合适,试装并划第二次修刨线,同时划出框、扇合页槽位置,注意划线时避开上下冒头。铲、剔合页槽安装合页:根据标划的合页位置,用扁铲凿出合页边线,即可剔合页槽.安装:安装时将合页先压入扇的合页槽内,找正拧好固定螺丝,试装时修合页槽的深度等,调好框扇缝隙,框上每支合页先拧一个螺丝,然后关闭,检查框与扇平整、无缺陷,符合要求后将全部螺丝安上拧紧。木螺丝钉入全长 1/3,拧入 2/3,如框、扇为黄花楹或其他硬木时,合页安装螺丝划位打眼,孔径为木螺丝的 0。9 倍直径,眼深为螺丝的 2/3 长度。安装对开扇:先将框、扇尺寸量好,确定中间对口缝、裁口深度,划...
