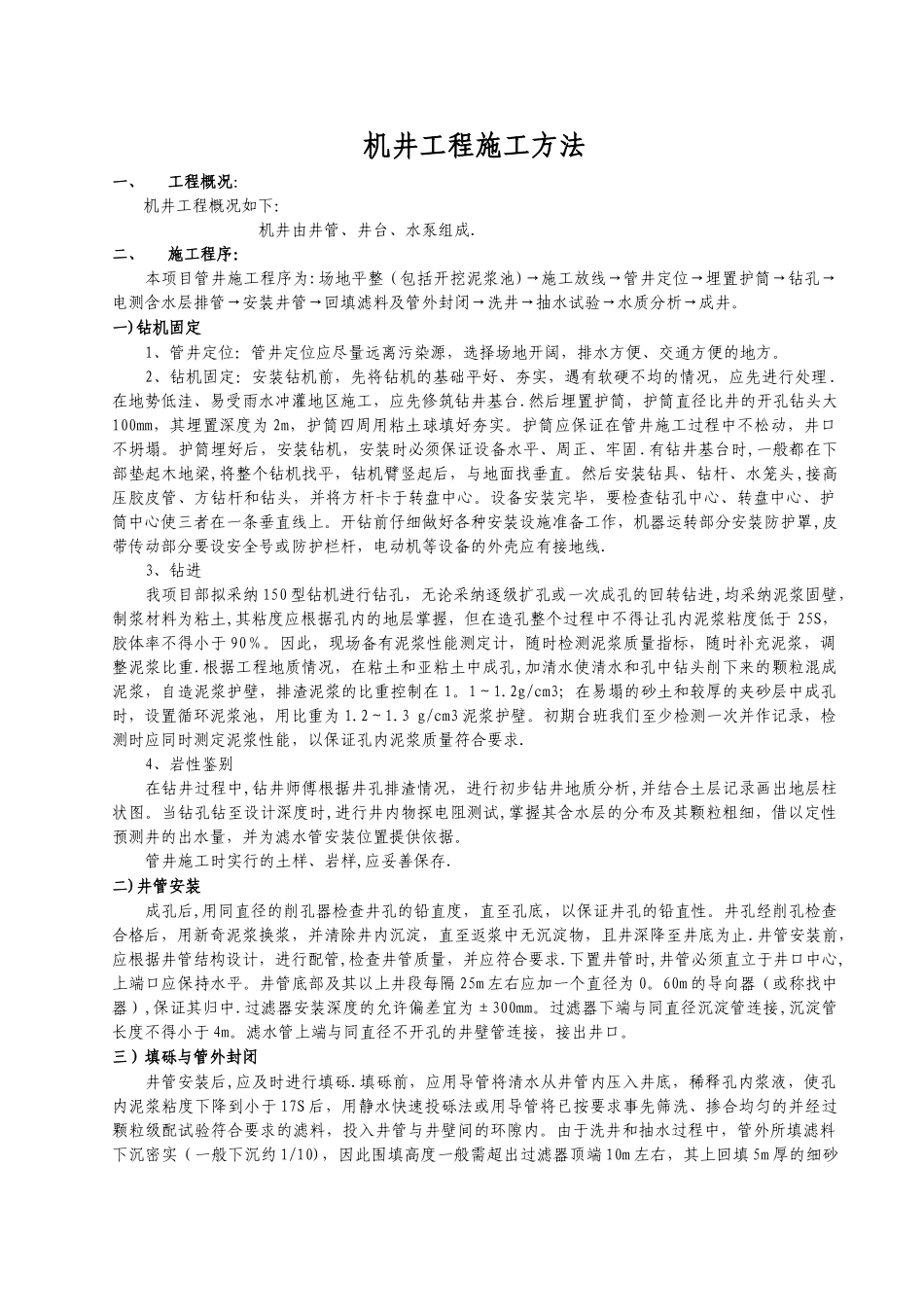

机井工程施工方法一、工程概况:机井工程概况如下:机井由井管、井台、水泵组成
二、施工程序:本项目管井施工程序为:场地平整(包括开挖泥浆池)→施工放线→管井定位→埋置护筒→钻孔→电测含水层排管→安装井管→回填滤料及管外封闭→洗井→抽水试验→水质分析→成井
一)钻机固定1、管井定位:管井定位应尽量远离污染源,选择场地开阔,排水方便、交通方便的地方
2、钻机固定:安装钻机前,先将钻机的基础平好、夯实,遇有软硬不均的情况,应先进行处理
在地势低洼、易受雨水冲灌地区施工,应先修筑钻井基台
然后埋置护筒,护筒直径比井的开孔钻头大100mm,其埋置深度为 2m,护筒四周用粘土球填好夯实
护筒应保证在管井施工过程中不松动,井口不坍塌
护筒埋好后,安装钻机,安装时必须保证设备水平、周正、牢固
有钻井基台时,一般都在下部垫起木地梁,将整个钻机找平,钻机臂竖起后,与地面找垂直
然后安装钻具、钻杆、水笼头 ,接高压胶皮管、方钻杆和钻头,并将方杆卡于转盘中心
设备安装完毕,要检查钻孔中心、转盘中心、护筒中心使三者在一条垂直线上
开钻前仔细做好各种安装设施准备工作,机器运转部分安装防护罩,皮带传动部分要设安全号或防护栏杆,电动机等设备的外壳应有接地线
3、钻进我项目部拟采纳 150 型钻机进行钻孔,无论采纳逐级扩孔或一次成孔的回转钻进,均采纳泥浆固壁,制浆材料为粘土,其粘度应根据孔内的地层掌握,但在造孔整个过程中不得让孔内泥浆粘度低于 25S,胶体率不得小于 90%
因此,现场备有泥浆性能测定计,随时检测泥浆质量指标,随时补充泥浆,调整泥浆比重
根据工程地质情况,在粘土和亚粘土中成孔,加清水使清水和孔中钻头削下来的颗粒混成泥浆,自造泥浆护壁,排渣泥浆的比重控制在 1
2g/cm3;在易塌的砂土和较厚的夹砂层中成孔时,设置循环泥浆池,用比重为 1
3 g/cm3 泥浆护壁

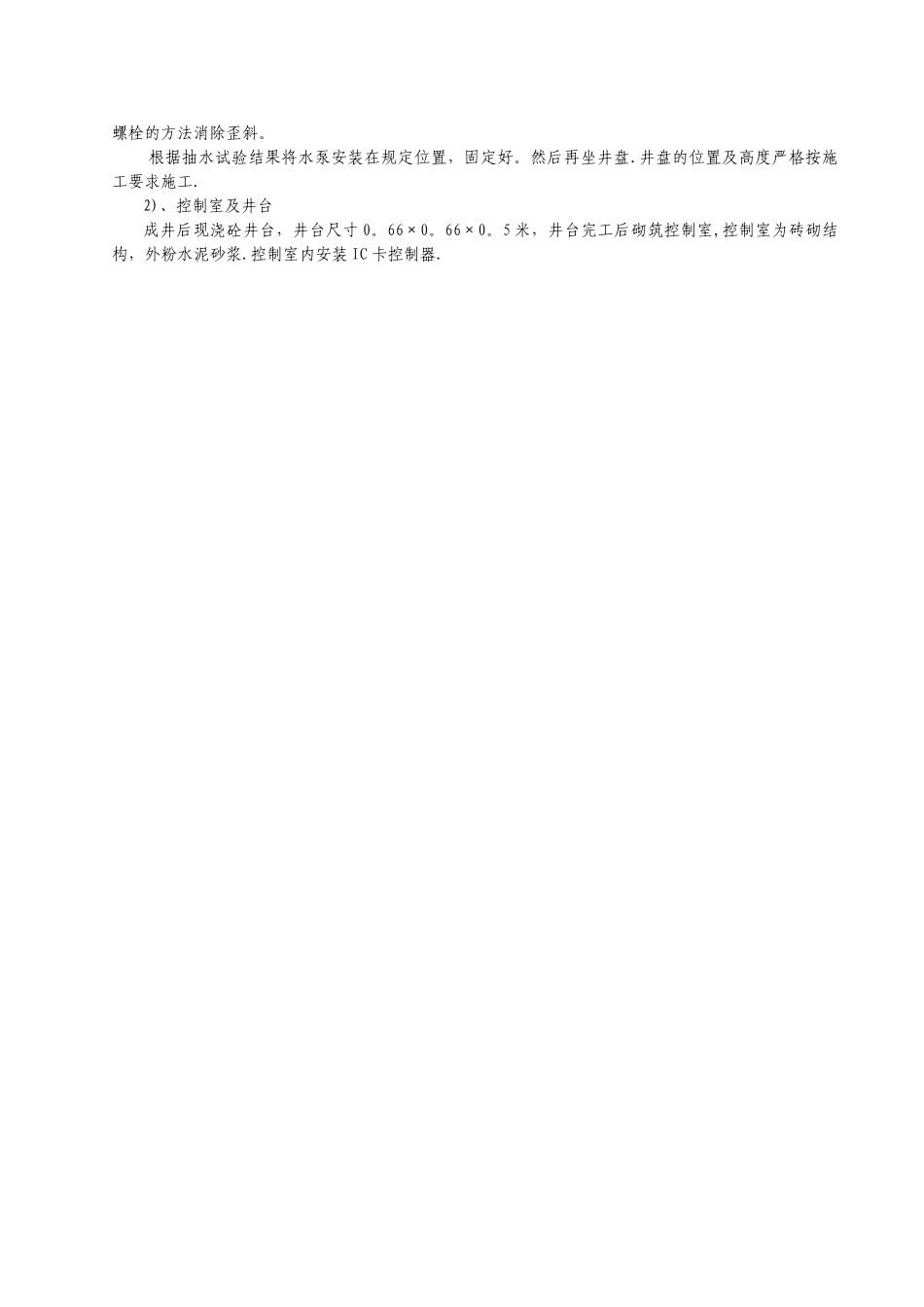

初期台班我们
