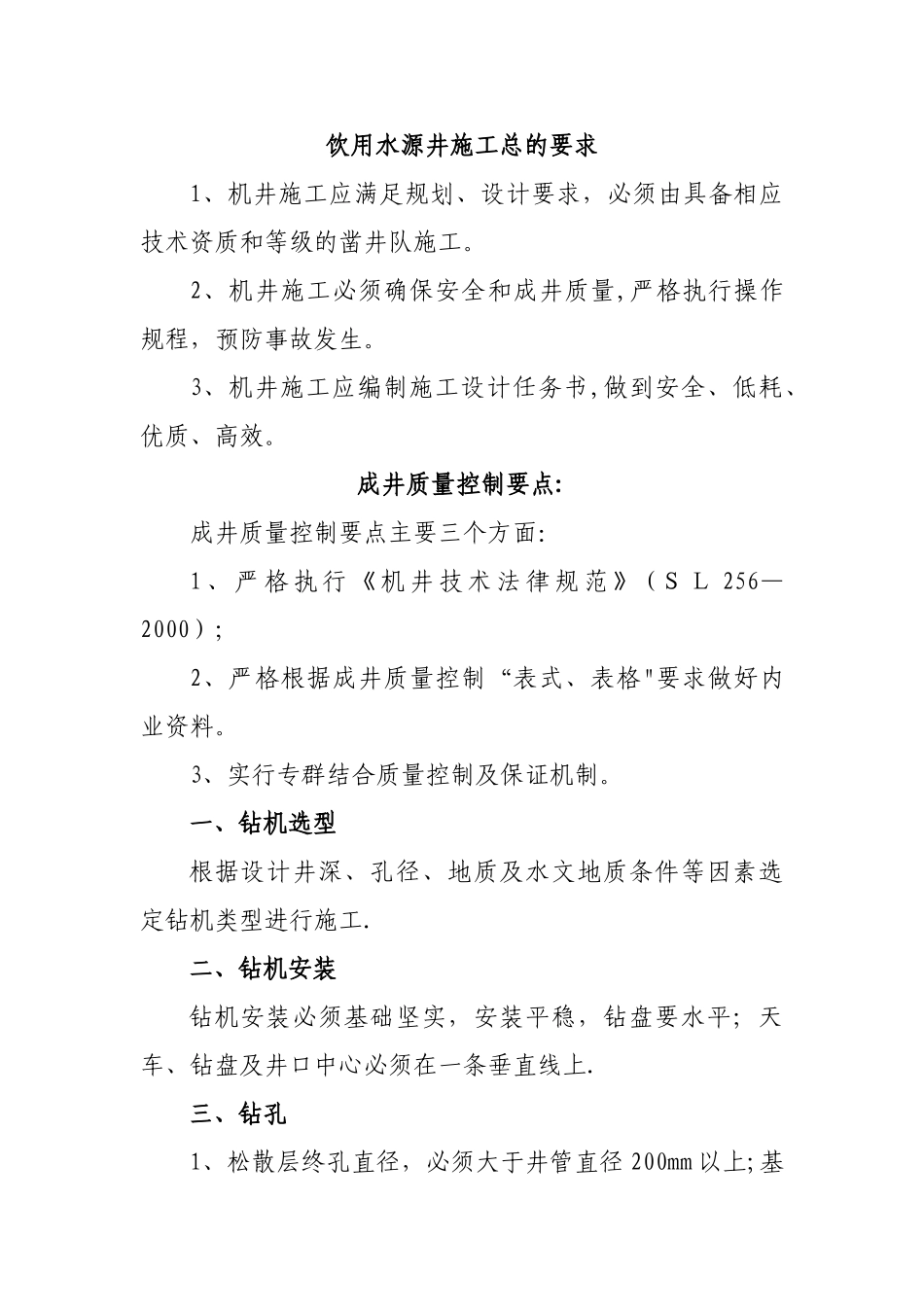

饮用水源井施工总的要求1、机井施工应满足规划、设计要求,必须由具备相应技术资质和等级的凿井队施工
2、机井施工必须确保安全和成井质量,严格执行操作规程,预防事故发生
3、机井施工应编制施工设计任务书,做到安全、低耗、优质、高效
成井质量控制要点:成井质量控制要点主要三个方面:1 、 严 格 执 行 《 机 井 技 术 法 律 规 范 》 ( S L 256—2000);2、严格根据成井质量控制“表式、表格"要求做好内业资料
3、实行专群结合质量控制及保证机制
一、钻机选型根据设计井深、孔径、地质及水文地质条件等因素选定钻机类型进行施工
二、钻机安装钻机安装必须基础坚实,安装平稳,钻盘要水平;天车、钻盘及井口中心必须在一条垂直线上
三、钻孔1、松散层终孔直径,必须大于井管直径 200mm 以上;基岩层终孔直径不能小于 219mm
2、机井钻进过中要做好台班记录,实行采样等方法,鉴别地层结构变化,详细记载岩层名称、岩性描述、厚度和埋藏深度;含水层位置,以此确定井壁管和过滤器的排列及组合
四、井壁管:1、井壁管材质、直径必须符合设计要求
井管必须有出厂合格证和符合饮用水卫生标准的证件
2、过滤器制作,采纳填粒式过滤器
(1)钢管过滤器制作
钻孔的开孔率为 25%,偏差不得超过设计开孔率的±10%
过滤网应根据含水层岩性的粒径合理选择,过滤网包扎不少于两层;外面用保护网绑扎牢固
(2)钢筋混凝土管过滤器制作
过滤网应根据含水层岩性的粒径合理选择,达到控制沙质不进入井内,并保证地下水的透水系数;过滤网包扎不少于两层;外面用保护网绑扎牢固
五、井管安装1、井管安装前必须根据钻孔的实际地层资料校正井管设计,然后进行井管组合、排列、编号
2、下管方法应根据管材强度、下置深度可选定悬吊下管法、托盘(或浮板)下管法和多级下管法

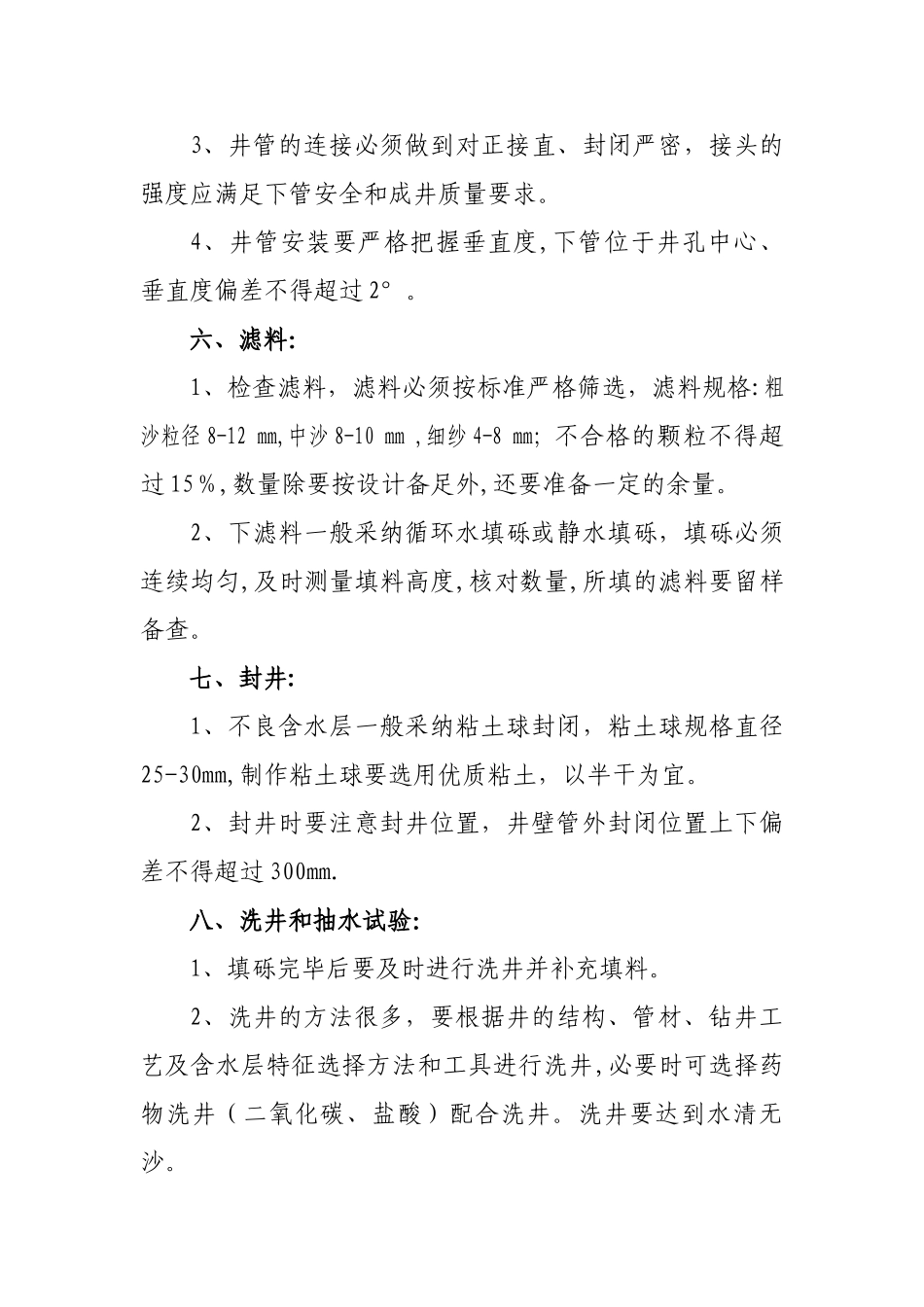

3、井管的连接必须做到对正接直、封闭严密,接头的强度应
