机房建设施工日志

机房建设施工日志_第1页
1/34
机房建设施工日志_第2页
2/34
机房建设施工日志_第3页
3/34

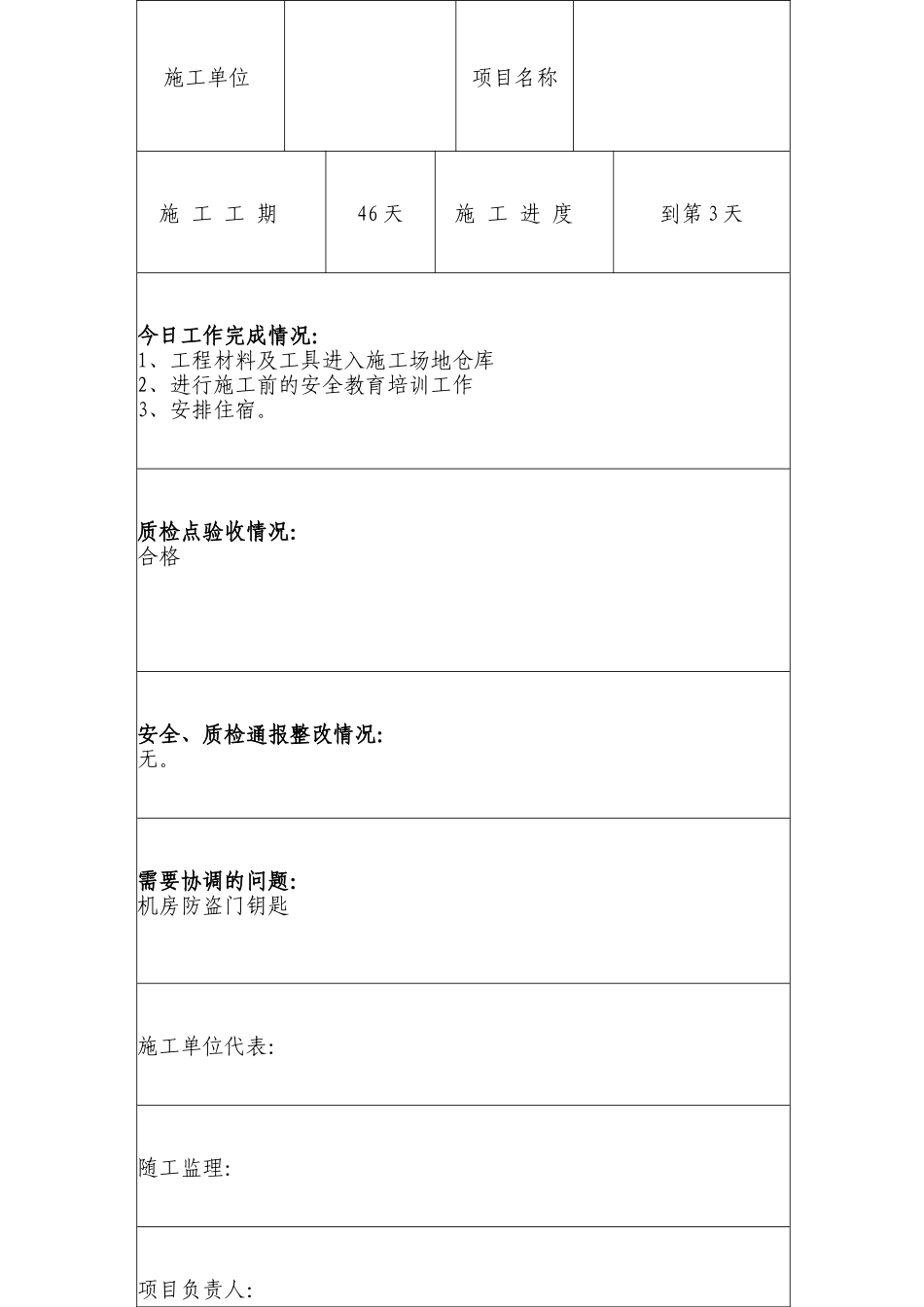

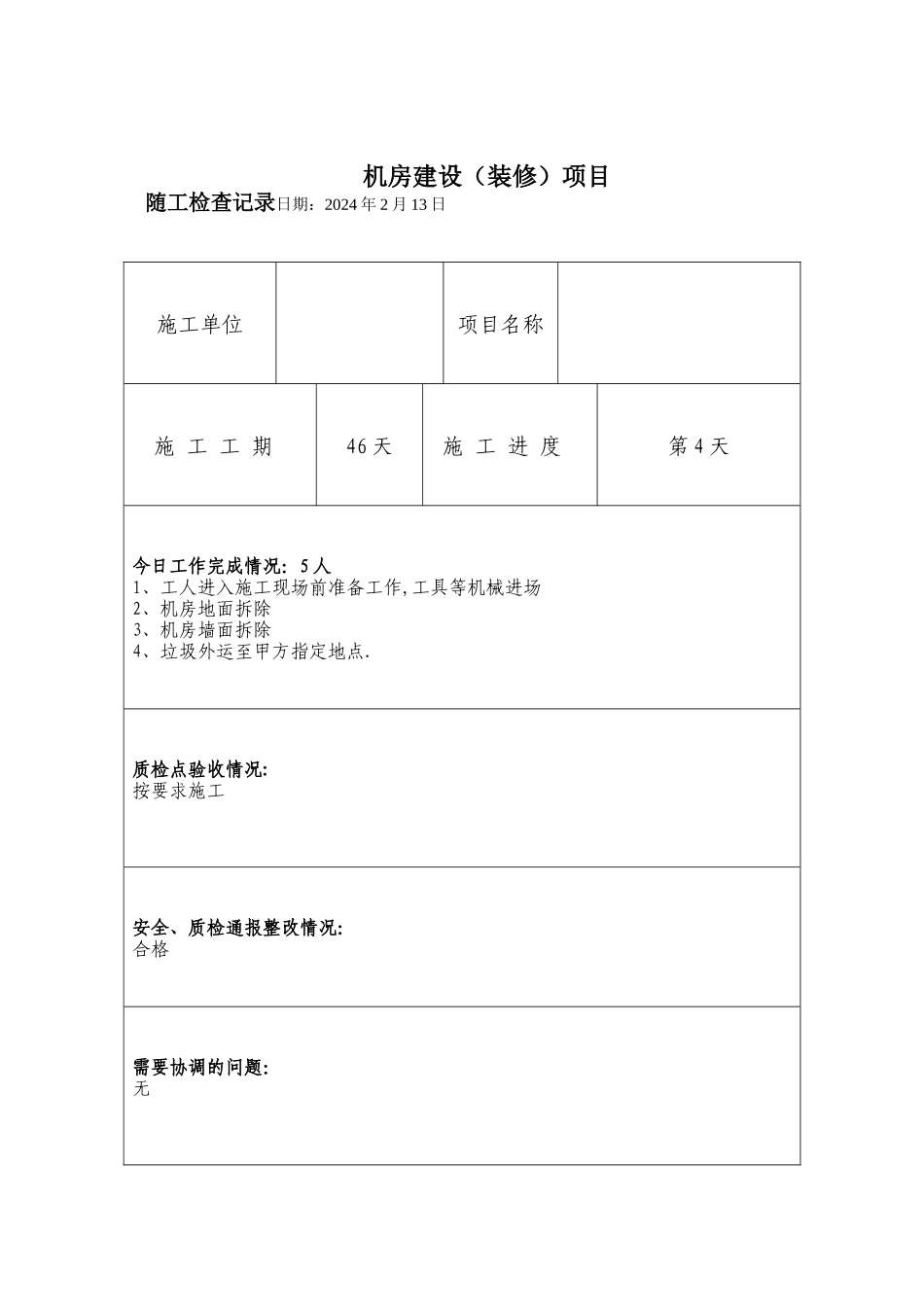

机房建设(装修)项目 随工检查记录 日期:2024 年 2 月 10 日—2024 年 2 月 12 日施工单位项目名称施 工 工 期46 天施 工 进 度到第 3 天今日工作完成情况:1、工程材料及工具进入施工场地仓库2、进行施工前的安全教育培训工作3、安排住宿。质检点验收情况:合格安全、质检通报整改情况:无。需要协调的问题:机房防盗门钥匙施工单位代表:随工监理:项目负责人:机房建设(装修)项目 随工检查记录日期:2024 年 2 月 13 日施工单位项目名称施 工 工 期46 天施 工 进 度第 4 天今日工作完成情况:5 人1、工人进入施工现场前准备工作,工具等机械进场2、机房地面拆除3、机房墙面拆除4、垃圾外运至甲方指定地点.质检点验收情况:按要求施工安全、质检通报整改情况:合格需要协调的问题:无施工单位代表:随工监理:项目负责人:机房建设(装修)项目 随工检查记录日期:2024 年 2 月 14 日施工单位项目名称施 工 工 期46 天施 工 进 度第 5 天今日工作完成情况:10 人1、 混凝土施工;2、 卫生间装修;3、 机房做接地铜排质检点验收情况:合格安全、质检通报整改情况:无.需要协调的问题:彭毅阳台楼上漏水,需要整改.施工单位代表:随工监理:项目负责人:机房建设(装修)项目随工检查记录日期:2024 年 2 月 15 日施工单位项目名称施 工 工 期46 天施 工 进 度第 6 天今日工作完成情况:10 人1、 混凝土施工;防水施工; 2、 卫生间装修;2 楼阳台装修3、 机房做接地铜排质检点验收情况:合格安全、质检通报整改情况:无。需要协调的问题:机房后院外墙漏水,需要和曾师傅一起协调解决。施工单位代表:随工监理:项目负责人:机房建设(装修)项目 随工检查记录日期:2024 年 2 月 16 日施工单位项目名称施 工 工 期46 天施 工 进 度第 7 天今日工作完成情况:10 人1、 混凝土施工;防水施工; 2、 卫生间装修;2 楼阳台装修3、 机房外墙施工质检点验收情况:混泥土标号不够,建议整改。安全、质检通报整改情况:无。需要协调的问题:无施工单位代表:随工监理:项目负责人:机房建设(装修)项目 随工检查记录日期:2024 年 2 月 17 日施工单位项目名称施 工 工 期46 天施 工 进 度第 8 天今日工作完成情况:10 人1、 机房刷漆; 安装桥架、尾纤槽2、 卫生间装修;2 楼阳台装修3、 机房外墙施工;质检点验收情况:合格安全、质检通报整改情况...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

机房建设施工日志

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
