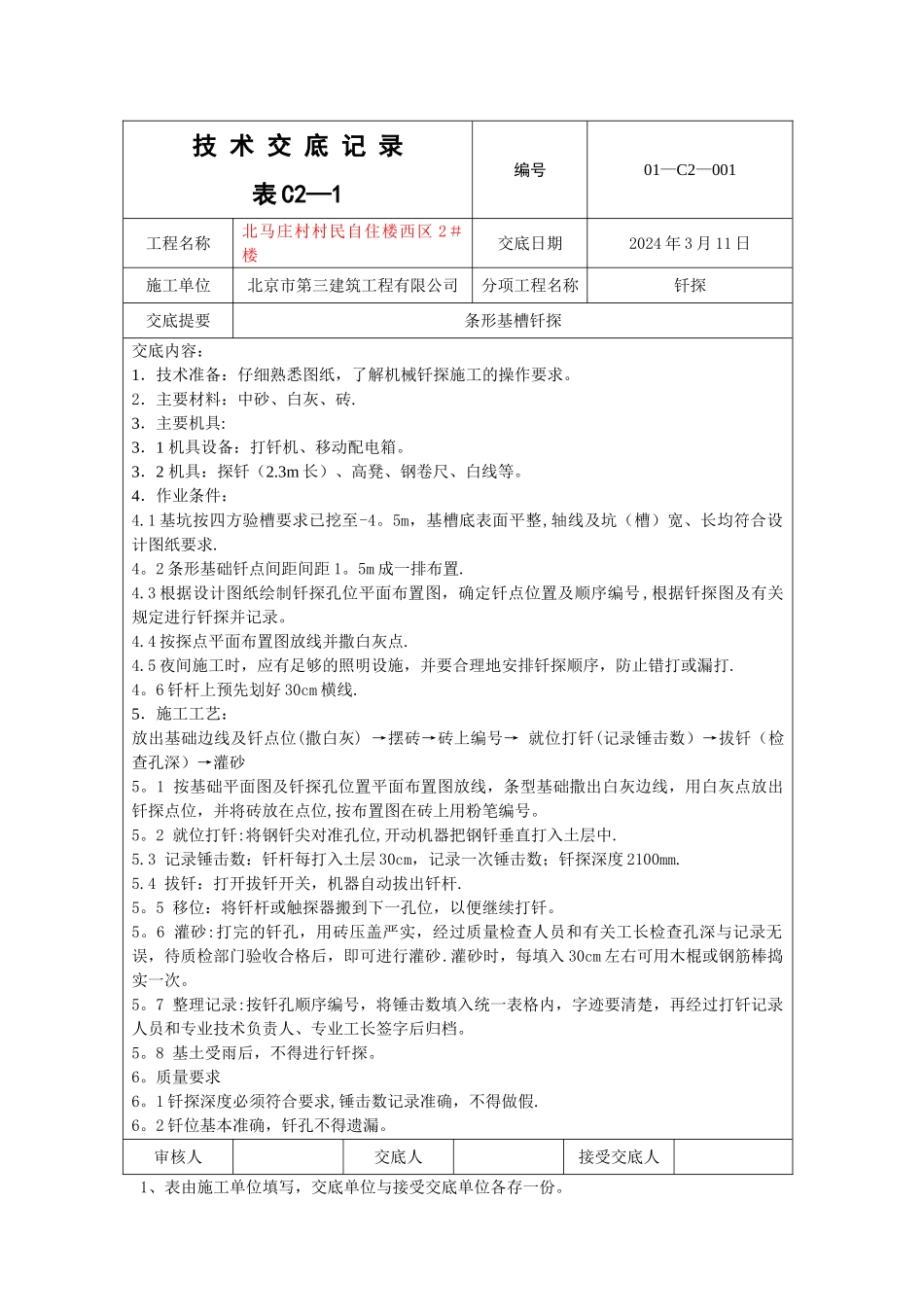

技 术 交 底 记 录表 C2—1编号01—C2—001工程名称北马庄村村民自住楼西区 2#楼交底日期2024 年 3 月 11 日施工单位北京市第三建筑工程有限公司分项工程名称钎探交底提要条形基槽钎探交底内容:1.技术准备:仔细熟悉图纸,了解机械钎探施工的操作要求
2.主要材料:中砂、白灰、砖
3.主要机具:3.1 机具设备:打钎机、移动配电箱
3.2 机具:探钎(2
3m 长)、高凳、钢卷尺、白线等
4.作业条件:4
1 基坑按四方验槽要求已挖至-4
5m,基槽底表面平整,轴线及坑(槽)宽、长均符合设计图纸要求
2 条形基础钎点间距间距 1
5m 成一排布置
3 根据设计图纸绘制钎探孔位平面布置图,确定钎点位置及顺序编号 ,根据钎探图及有关规定进行钎探并记录
4 按探点平面布置图放线并撒白灰点
5 夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打
6 钎杆上预先划好 30cm 横线
5.施工工艺:放出基础边线及钎点位(撒白灰) →摆砖→砖上编号→ 就位打钎(记录锤击数)→拔钎(检查孔深)→灌砂 5
1 按基础平面图及钎探孔位置平面布置图放线,条型基础撒出白灰边线,用白灰点放出钎探点位,并将砖放在点位,按布置图在砖上用粉笔编号
2 就位打钎:将钢钎尖对准孔位,开动机器把钢钎垂直打入土层中
3 记录锤击数:钎杆每打入土层 30cm,记录一次锤击数;钎探深度 2100mm
4 拔钎:打开拔钎开关,机器自动拔出钎杆
5 移位:将钎杆或触探器搬到下一孔位,以便继续打钎
6 灌砂:打完的钎孔,用砖压盖严实,经过质量检查人员和有关工长检查孔深与记录无误,待质检部门验收合格后,即可进行灌砂
灌砂时,每填入 30cm 左右可用木棍或钢筋棒捣实一次
7 整理记录:按钎孔顺序编号,将锤击数填入统一表格内,字迹要清楚,再经过打
