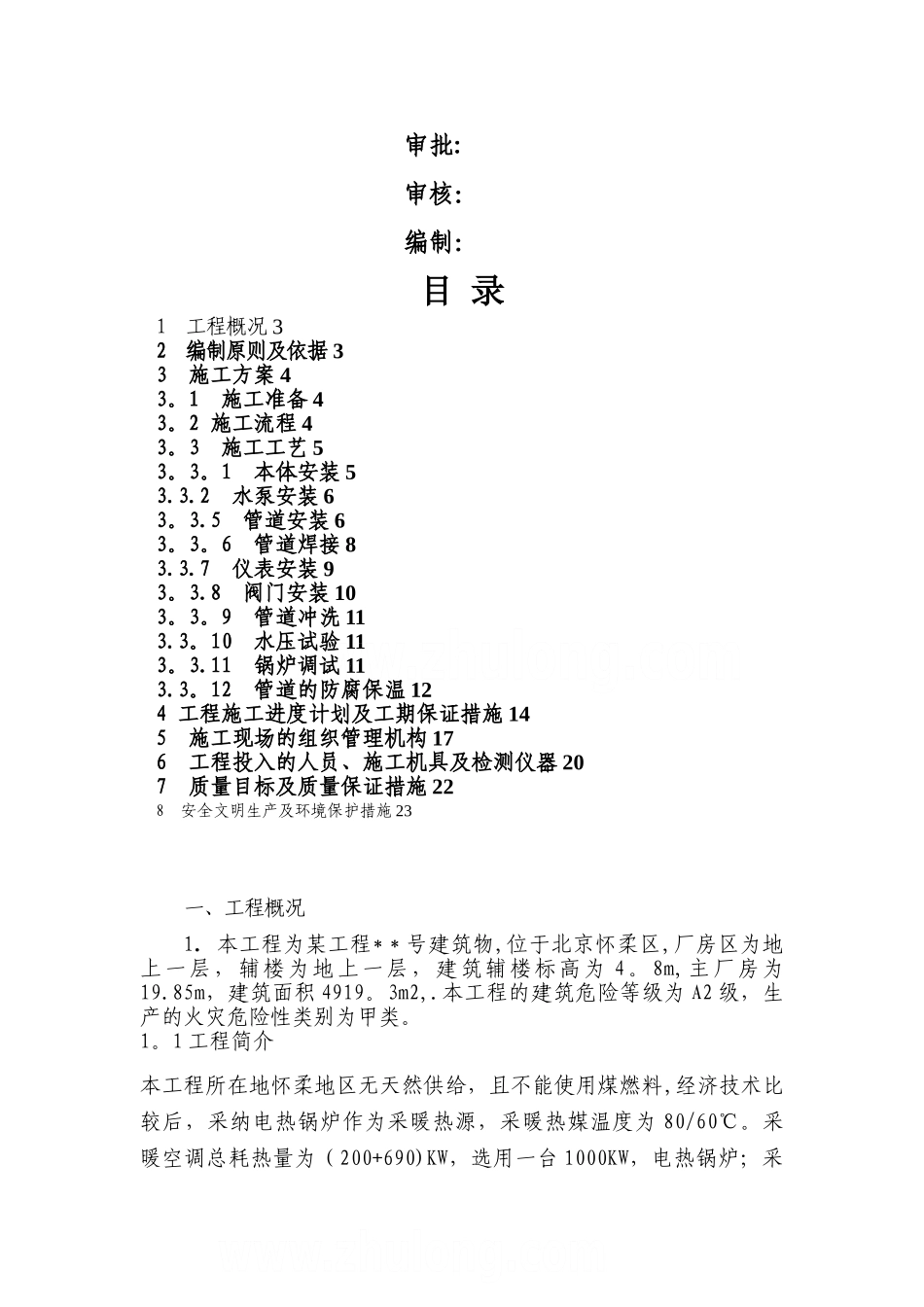

电锅炉系统安装工程施工组织设计审批:审核:编制:目 录1 工程概况 32 编制原则及依据 33 施工方案 43
1 施工准备 43
2 施工流程 43
3 施工工艺 53
1 本体安装 53
2 水泵安装 63
5 管道安装 63
6 管道焊接 83
7 仪表安装 93
8 阀门安装 103
9 管道冲洗 113
10 水压试验 113
11 锅炉调试 113
12 管道的防腐保温 124 工程施工进度计划及工期保证措施 145 施工现场的组织管理机构 176 工程投入的人员、施工机具及检测仪器 207 质量目标及质量保证措施 228 安全文明生产及环境保护措施 23一、工程概况1.本工程为某工程**号建筑物,位于北京怀柔区,厂房区为地上一层,辅楼为地上一层,建筑辅楼标高为 4
8m,主厂房为19
85m,建筑面积 4919
本工程的建筑危险等级为 A2 级,生产的火灾危险性类别为甲类

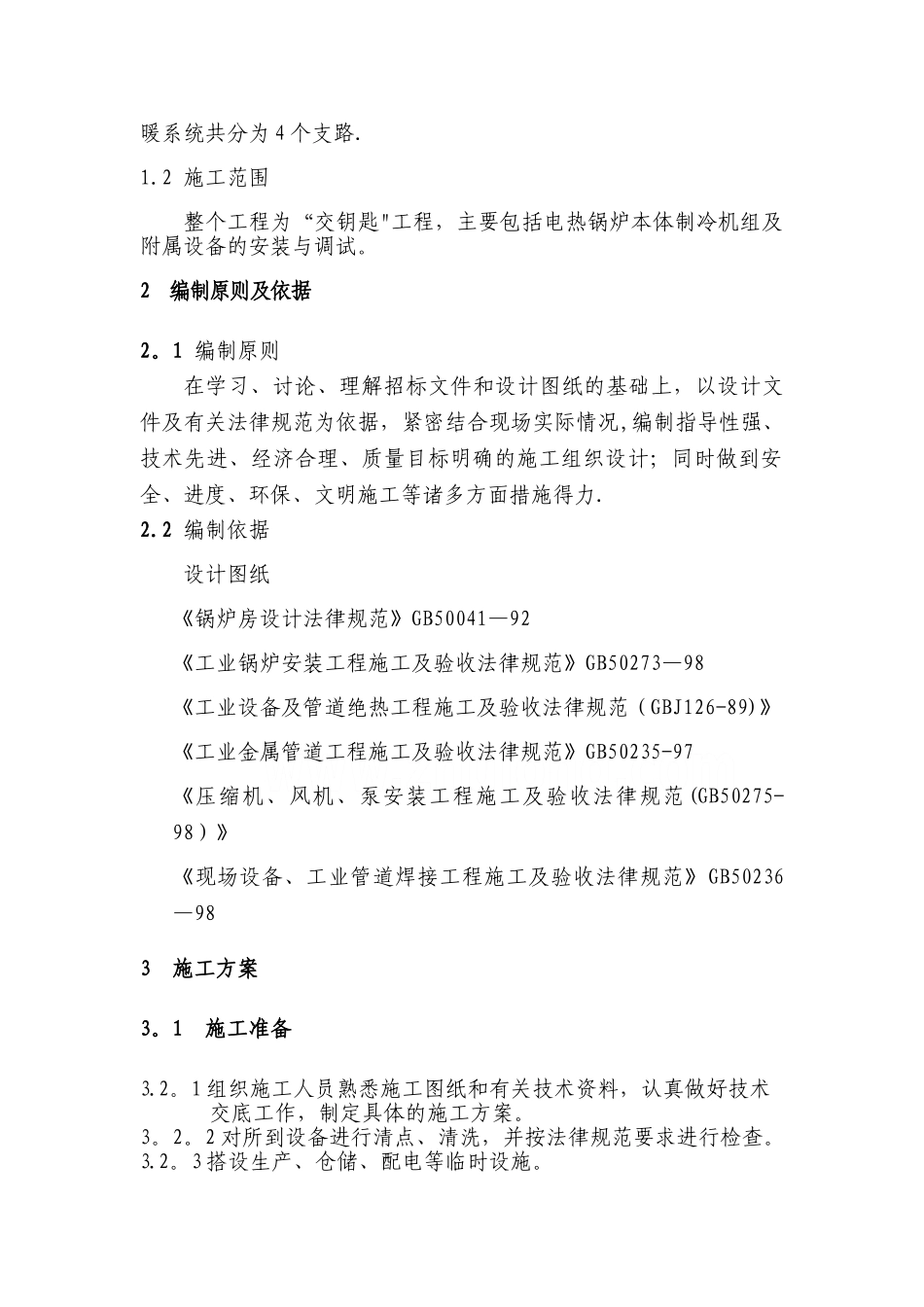

1 工程简介本工程所在地怀柔地区无天然供给,且不能使用煤燃料,经济技术比较后,采纳电热锅炉作为采暖热源,采暖热媒温度为 80/60℃
采暖空调总耗热量为(200+690)KW,选用一台 1000KW,电热锅炉;采暖系统共分为 4 个支路
2 施工范围整个工程为“交钥匙"工程,主要包括电热锅炉本体制冷机组及附属设备的安装与调试
2 编制原则及依据2
1 编制原则在学习、讨论、理解招标文件和设计图纸的基础上,以设计文件及有关法律规范为依据,紧密结合现场实际情况,编制指导性强、技术先进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力
2 编制依据设计图纸《锅炉房设计法律规范》GB50041—92《工业锅炉安装工程施工及验收法律规范》GB50273—98《工业设备及管道绝热工程施工及验收法律规
