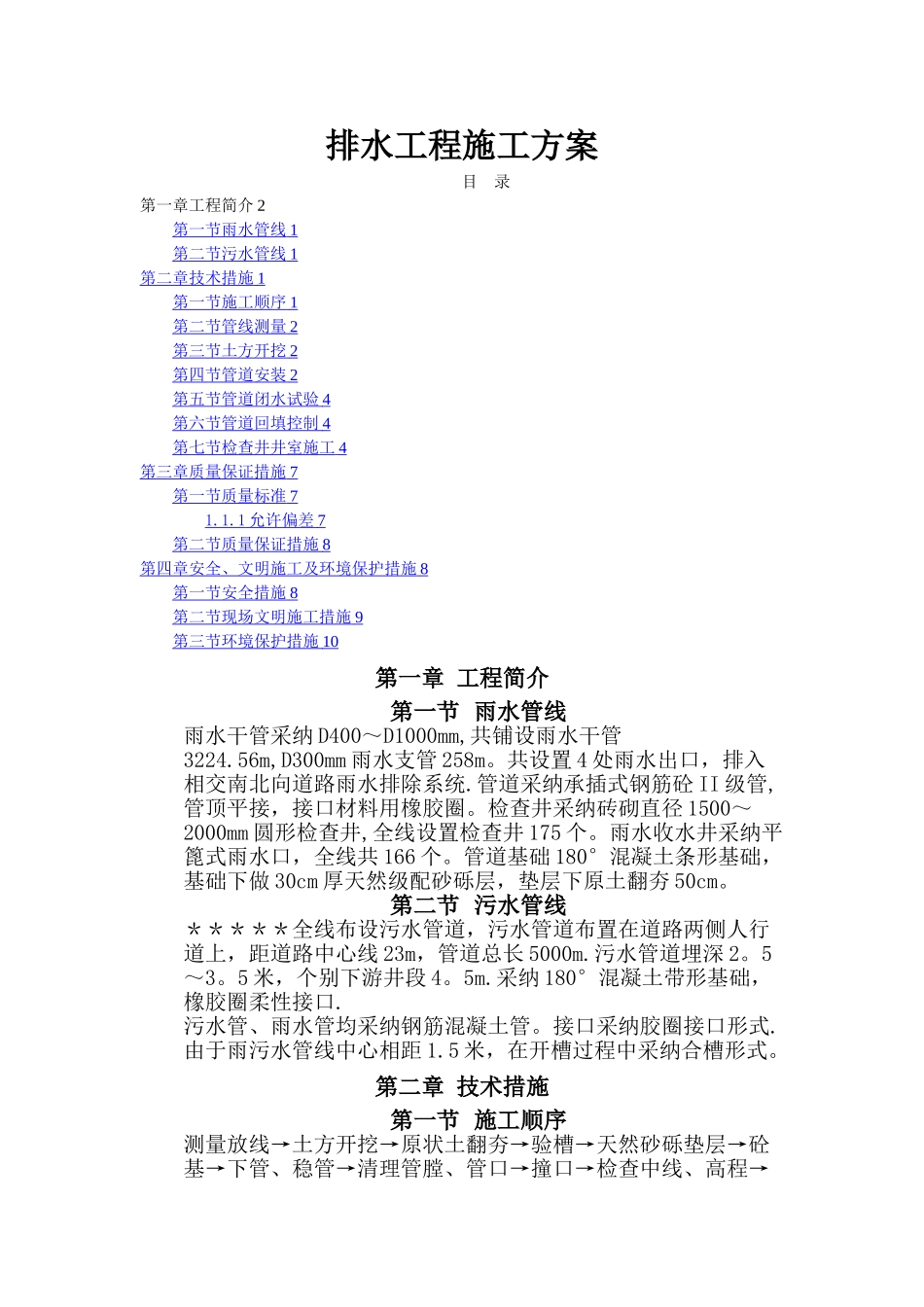

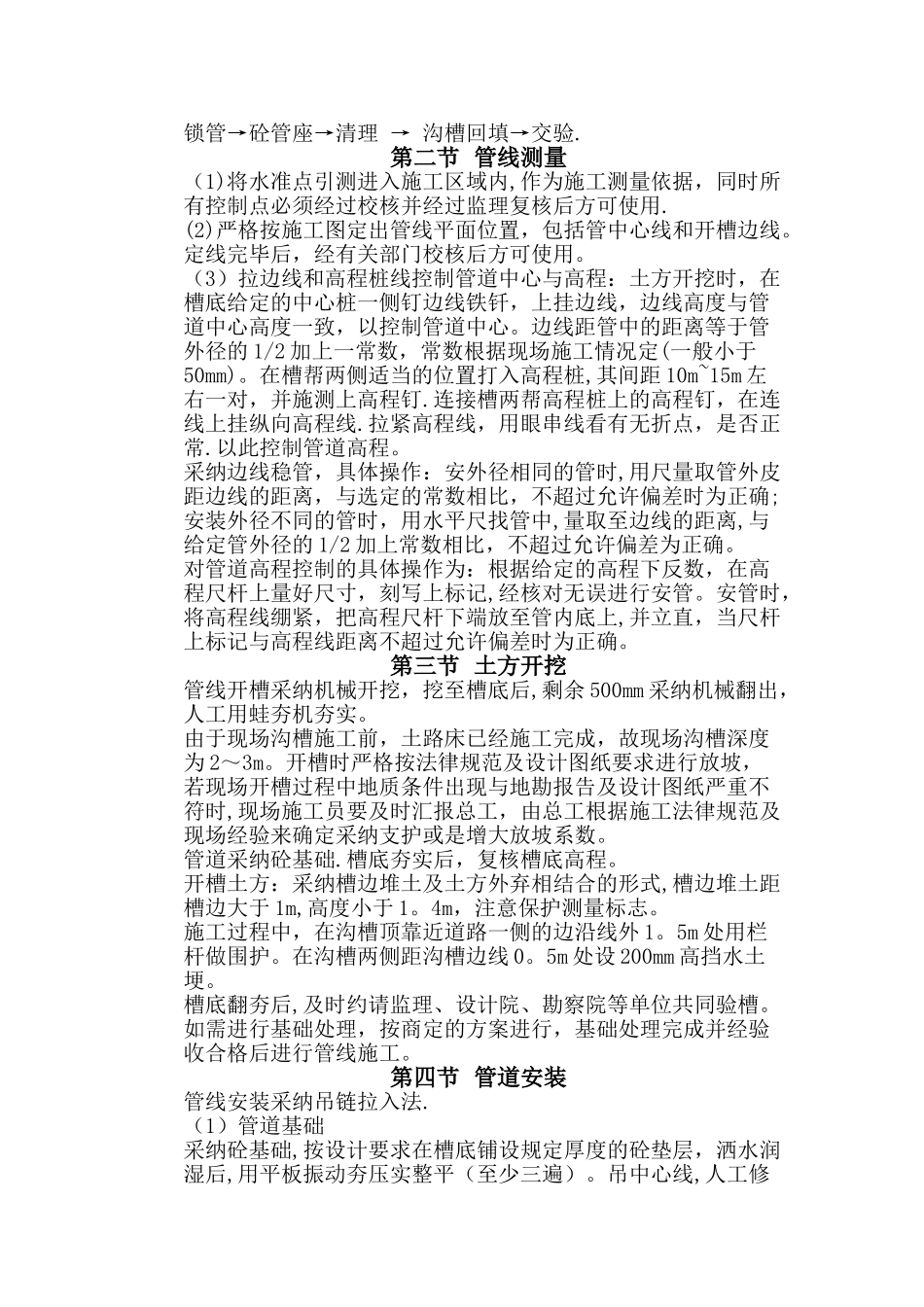

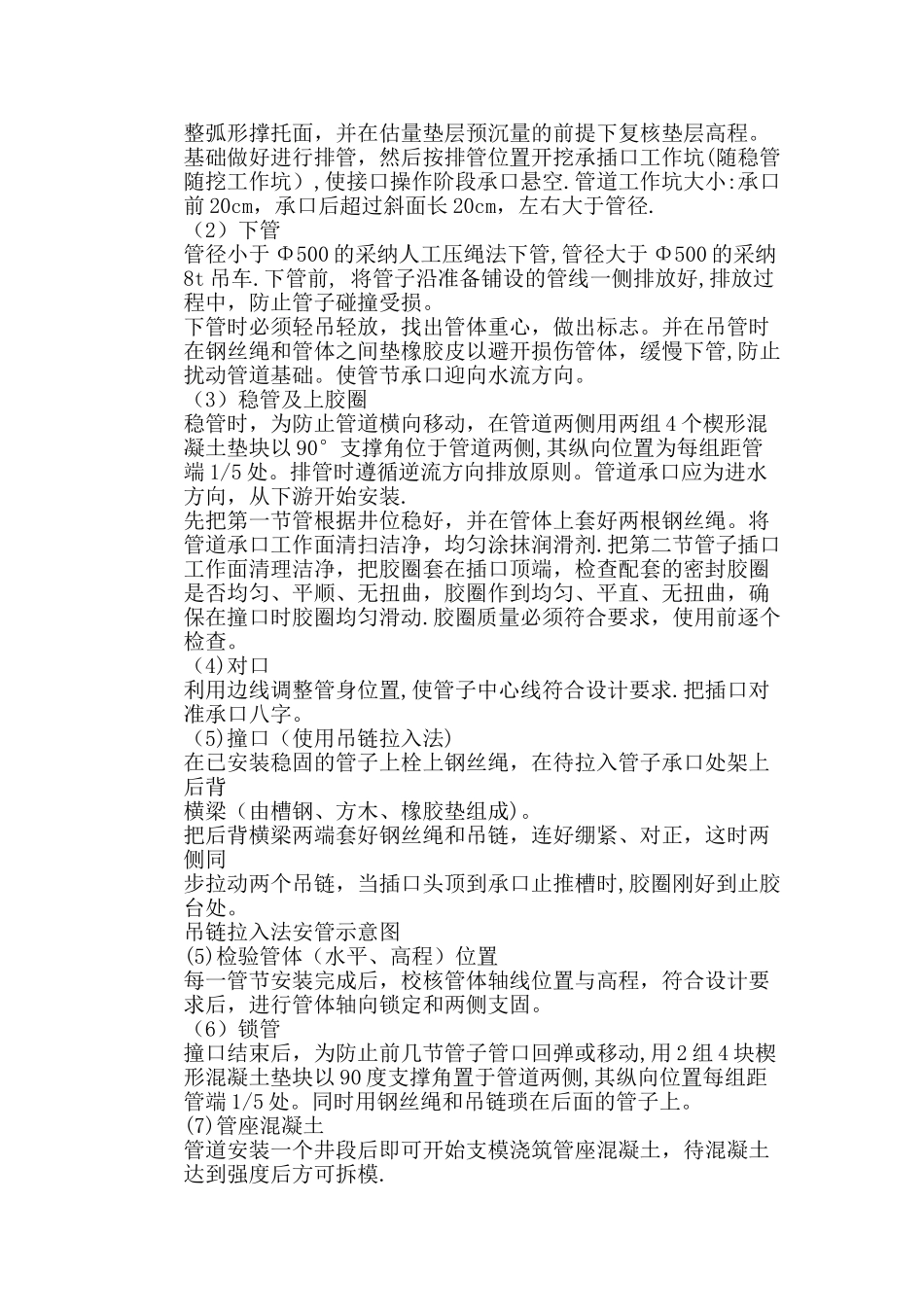

排水工程施工方案目 录第一章工程简介 2第一节雨水管线 1 第二节污水管线 1 第二章技术措施 1 第一节施工顺序 1 第二节管线测量 2 第三节土方开挖 2 第四节管道安装 2 第五节管道闭水试验 4 第六节管道回填控制 4 第七节检查井井室施工 4 第三章质量保证措施 7 第一节质量标准 7 1.1.1 允许偏差 7 第二节质量保证措施 8 第四章安全、文明施工及环境保护措施 8 第一节安全措施 8 第二节现场文明施工措施 9 第三节环境保护措施 10 第一章 工程简介第一节 雨水管线雨水干管采纳 D400~D1000mm,共铺设雨水干管3224.56m,D300mm 雨水支管 258m。共设置 4 处雨水出口,排入相交南北向道路雨水排除系统.管道采纳承插式钢筋砼 II 级管,管顶平接,接口材料用橡胶圈。检查井采纳砖砌直径 1500~2000mm 圆形检查井,全线设置检查井 175 个。雨水收水井采纳平篦式雨水口,全线共 166 个。管道基础 180°混凝土条形基础,基础下做 30cm 厚天然级配砂砾层,垫层下原土翻夯 50cm。第二节 污水管线*****全线布设污水管道,污水管道布置在道路两侧人行道上,距道路中心线 23m,管道总长 5000m.污水管道埋深 2。5~3。5 米,个别下游井段 4。5m.采纳 180°混凝土带形基础,橡胶圈柔性接口.污水管、雨水管均采纳钢筋混凝土管。接口采纳胶圈接口形式.由于雨污水管线中心相距 1.5 米,在开槽过程中采纳合槽形式。第二章 技术措施第一节 施工顺序测量放线→土方开挖→原状土翻夯→验槽→天然砂砾垫层→砼基→下管、稳管→清理管膛、管口→撞口→检查中线、高程→锁管→砼管座→清理 → 沟槽回填→交验.第二节 管线测量(1)将水准点引测进入施工区域内,作为施工测量依据,同时所有控制点必须经过校核并经过监理复核后方可使用.(2)严格按施工图定出管线平面位置,包括管中心线和开槽边线。定线完毕后,经有关部门校核后方可使用。(3)拉边线和高程桩线控制管道中心与高程:土方开挖时,在槽底给定的中心桩一侧钉边线铁钎,上挂边线,边线高度与管道中心高度一致,以控制管道中心。边线距管中的距离等于管外径的 1/2 加上一常数,常数根据现场施工情况定(一般小于50mm)。在槽帮两侧适当的位置打入高程桩,其间距 10m~15m 左右一对,并施测上高程钉.连接槽两帮高程桩上的高程钉,在连线上挂纵向高程线.拉紧高程线,用眼串线看有无折点,是否正常.以此控制管道高程。 采纳边线稳管,具体操作...
