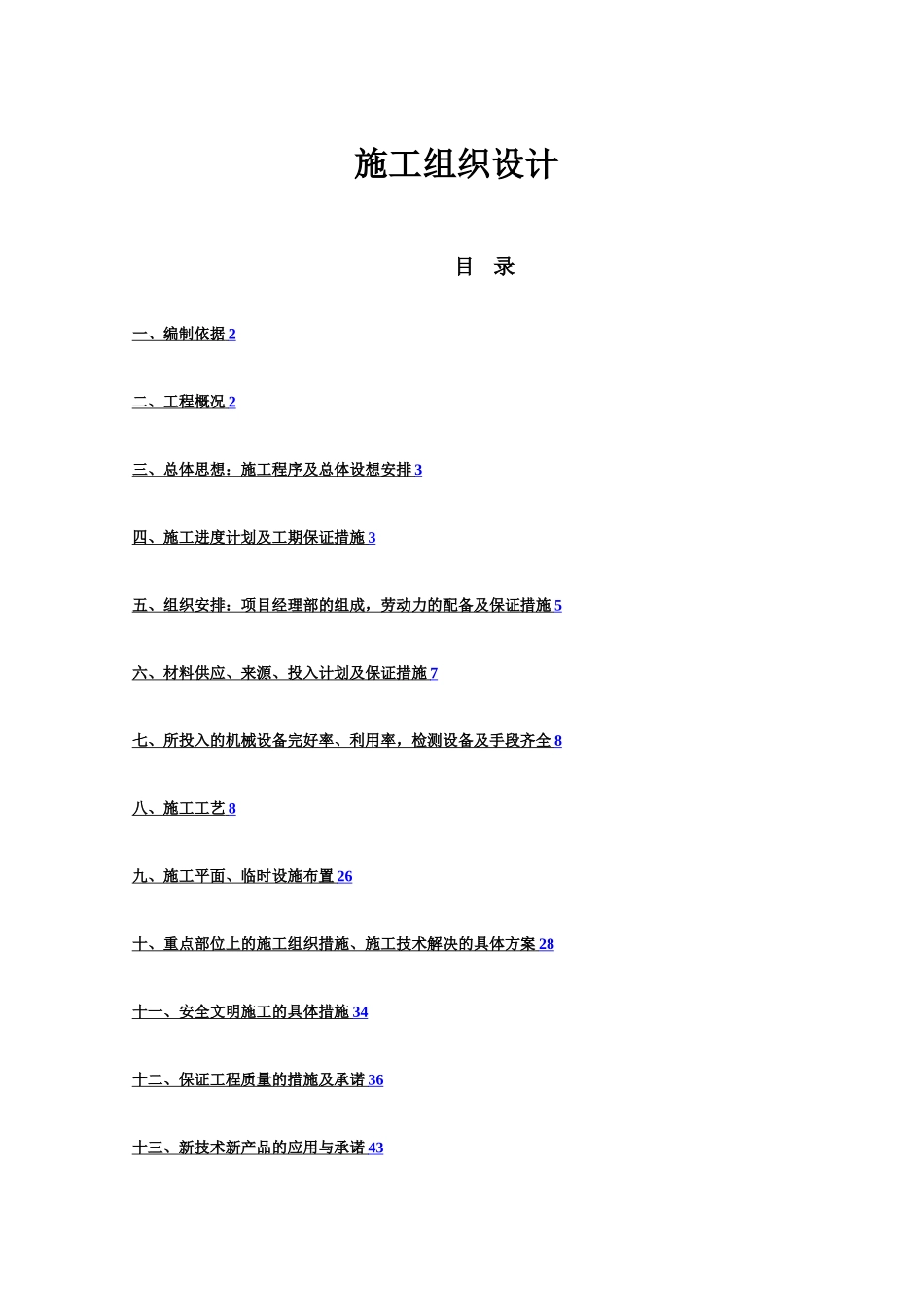

施工组织设计目 录一、编制依据 2 二、工程概况 2 三、总体思想:施工程序及总体设想安排 3 四、施工进度计划及工期保证措施 3 五、组织安排:项目经理部的组成,劳动力的配备及保证措施 5 六、材料供应、来源、投入计划及保证措施 7 七、所投入的机械设备完好率、利用率,检测设备及手段齐全 8 八、施工工艺 8 九、施工平面、临时设施布置 26 十、重点部位上的施工组织措施、施工技术解决的具体方案 28 十一、安全文明施工的具体措施 34 十二、保证工程质量的措施及承诺 36 十三、新技术新产品的应用与承诺 43 十四、保修措施及承诺 43 一、编制依据1. XX 经济开发区 XX 工程(三标段)招标文件、施工设计图纸及有关设计文件.2. 招标文件所规定的技术标准、合同要求等。3. 对本标段施工现场的实地勘察.二、工程概况本工程施工范围为 XX 路段(K1+311.922—K2+906。986)施工。1.道路工程本工程道路为新建道路.标准横断面为:6 米(绿化带)+18 米(机动车道)+6 米(绿化带)=30 米。道路横坡采纳双向 2 次抛物线路拱,坡度为 1。5%。道路边石采纳机切刨光花岗岩边石。道路结构设计:3 cm 细粒式沥青混凝土(AC-10F)4cm 细粒式沥青混凝土(AC-13F)透层沥青20cm 水泥稳定砂砾(厂拌)20cm 水泥稳定砂砾(厂拌)20cm 天然砂砾碾压路床(重型击实压实度≥95%) 2.排水工程: 本次施工污、雨水管线均采纳大开槽施工方式。污、雨水管道均采纳钢筋砼承插口管, 120°砂石基础、180°砂石基础。污水管道均采纳钢筋砼承插口管,120°砂石基础.污、雨水检查井采纳砖砌检查井.管道回填水撼砂至管道上皮 0.5m,穿过快车道部分管道沟槽回填砂砾至道路结构层.3.给水工程新建管线采纳大开槽法施工,给水管道均采纳高密度聚乙烯管(HDPE),100 mm 砂垫层基础,热熔接口。管道施工完成后,回填砂砾至道路结构层.所有新建管道均做闭水试验,合乎要求后进行施工.4.桥涵工程 本工程在交叉路口处设有钢筋混凝土管涵 10 道,管径为 2-1。2 米。三、总体思想:施工程序及总体设想安排我公司积极响应业主对工期、质量及安全等各方面的要求,并将通过周密部署、精心组织和科学管理,优质、高效、安全地完成各项施工任务。本项目主要管理目标为:工程质量目标:交通部优质工程标准,辽宁省公路建设精品工程。 本工程路基开竣工时间为 2008 年 11 月 15 日-2009 年 2 月 1 日,桥涵及给...
