电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

某高速公路项目冬季施工方案

某高速公路项目冬季施工方案_第1页
1/17

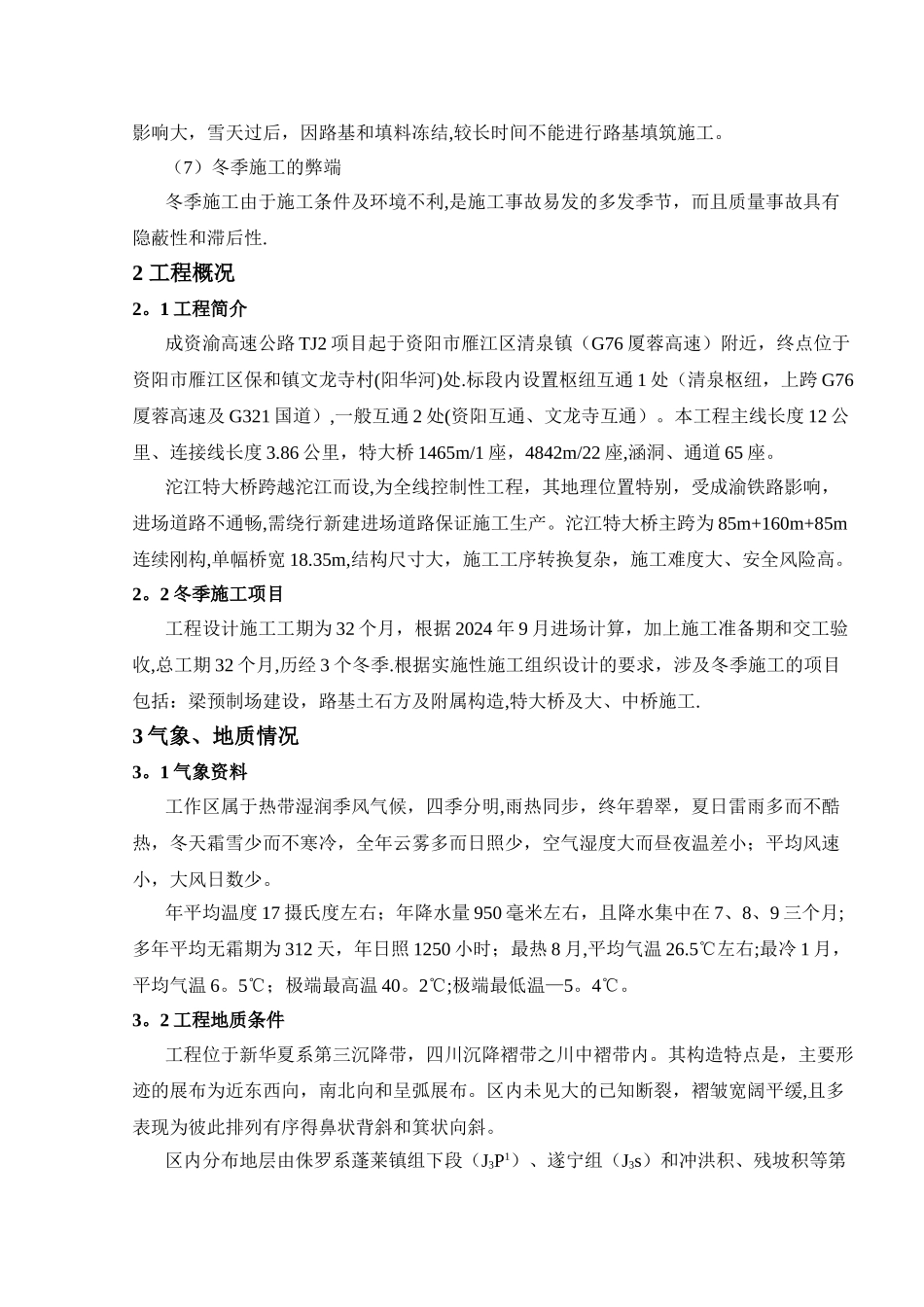

某高速公路项目冬季施工方案_第2页
2/17

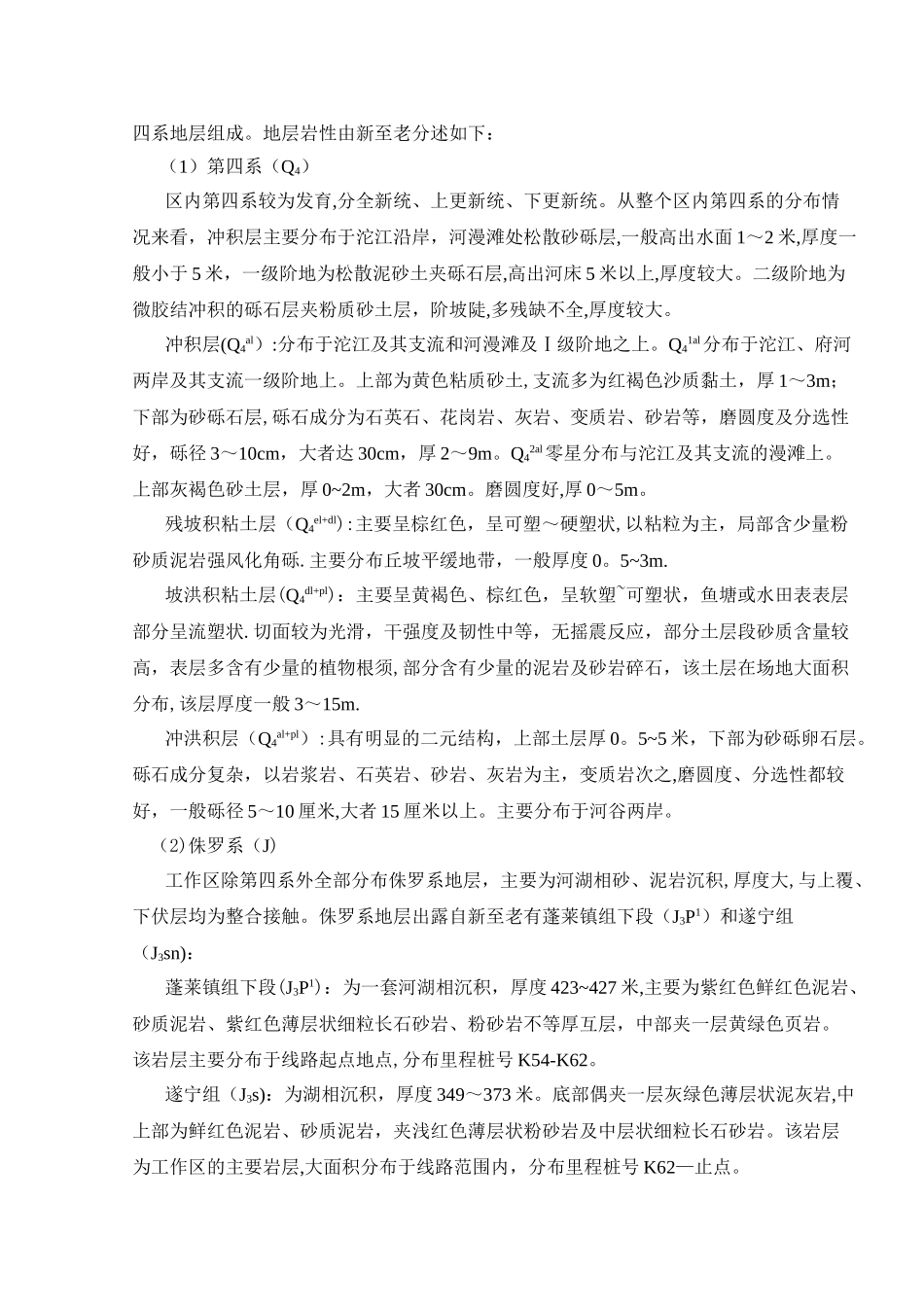

某高速公路项目冬季施工方案_第3页
3/17
1 编制依据及目的1。1 编制依据(1)中铁二局成资渝高速公路 TJ2 项目实施性施工组织设计;(2)资阳市历年气候特点及我单位施工人员冬季施工经验;(3)《建筑工程冬期施工规程》JGJ/T104-2024;(4)项目部所具备的人员、设备、技术条件等;(5)《施工现场临时用电安全技术规程》(GJ46-2024)(6)《建筑工程施工手册》(第四版)1。2 编制目的冬季施工温度相对较低,各种操作规程不易到位,各种机器设备使用和人员操作不便,各种工艺、工序过程不易实现,达不到应有效果,是工程质量、安全事故的多发季节,尤其以砼工程施工最为突出。因此,必须实行必要措施,做充分准备,加强冬季施工管理,切实做好生产工作。为此根据成资渝高速 TJ2 项目工期要求、进度计划,特制定冬季施工方案,明确施工方法及要求,指导现场施工,确保施工安全、质量及工程进度。1。3 冬季施工特点及难点(1)冬季混凝土特点0~4℃时,凝聚时间比 15℃延长 3 倍,温度降到 0.3~0.5℃时,混凝土开始冻结后,反应停止,—10℃时水化反应完全停止,混凝土强度不再增长.在负温条件下混凝土中的游离水结冰,体积增加 9%,硬化的砼结构遭到冻胀破坏。(2)冬季施工安全、质量风险大天气寒冷、场地结冰、升温取暖等方面易引发安全事故。防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题。路基填筑控制稍有不慎,会形成压实度不足或软弱夹层等病害。(3)冬季施工成本投入高冬季施工需要从混凝土原材料开始至混凝土养护的全过程实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源。(4)施工生产效率低下寒冷气候条件下劳动产生率大幅下降,防寒保温消耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造成生产效率低下。(5)路基填筑保温防冻困难,填料中的冻结土块不易清除洁净,天气变化对路基填筑影响大,雪天过后,因路基和填料冻结,较长时间不能进行路基填筑施工。(7)冬季施工的弊端冬季施工由于施工条件及环境不利,是施工事故易发的多发季节,而且质量事故具有隐蔽性和滞后性.2 工程概况2。1 工程简介成资渝高速公路 TJ2 项目起于资阳市雁江区清泉镇(G76 厦蓉高速)附近,终点位于资阳市雁江区保和镇文龙寺村(阳华河)处.标段内设置枢纽互通 1 处(清泉枢纽,上跨 G76厦蓉高速及 G321 国道),一般互通 2 处(资阳互通、文龙寺互通)。本工程主线长度 12 公里、连接线长度 3.86 公里,特大桥 146...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某高速公路项目冬季施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
