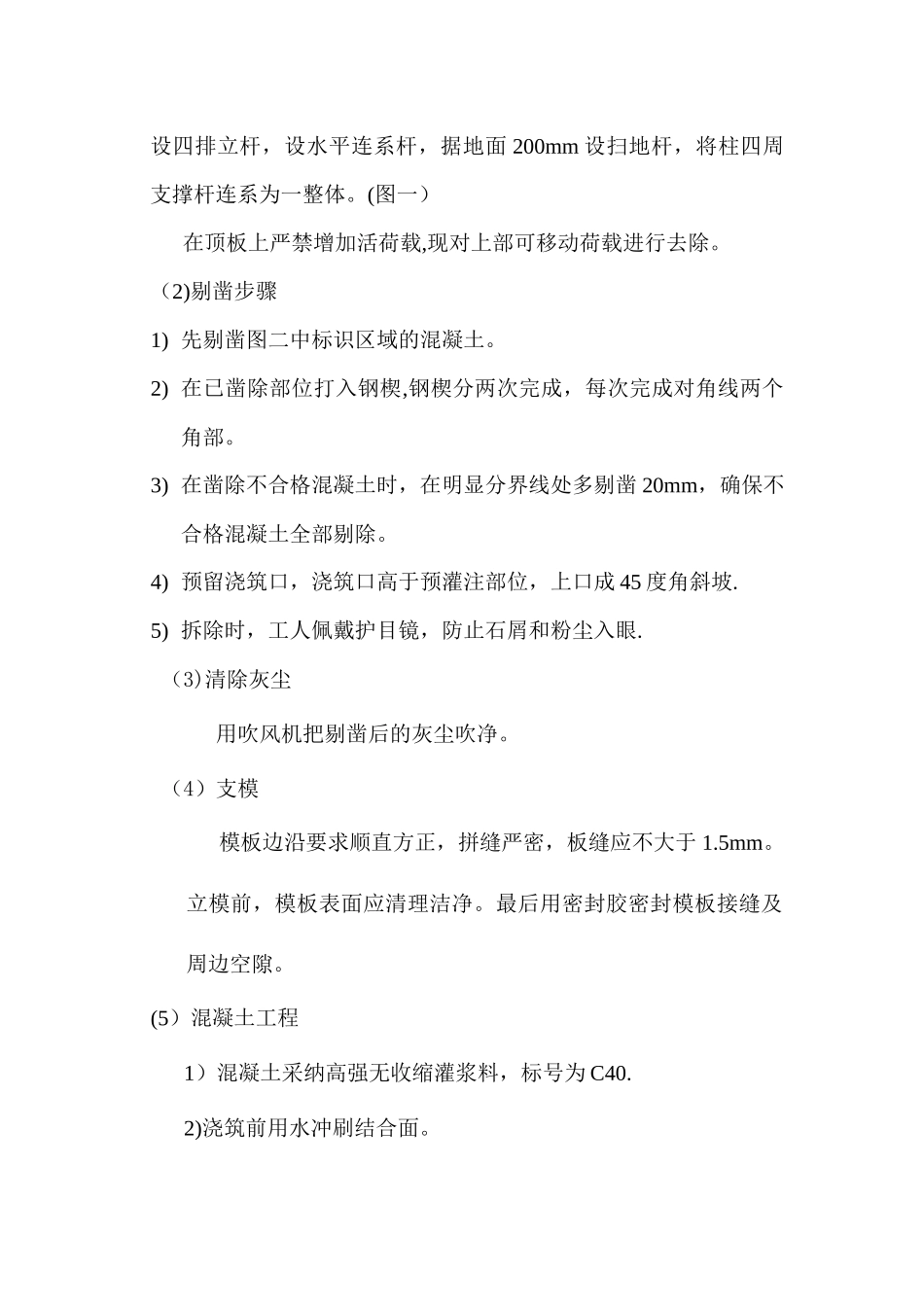

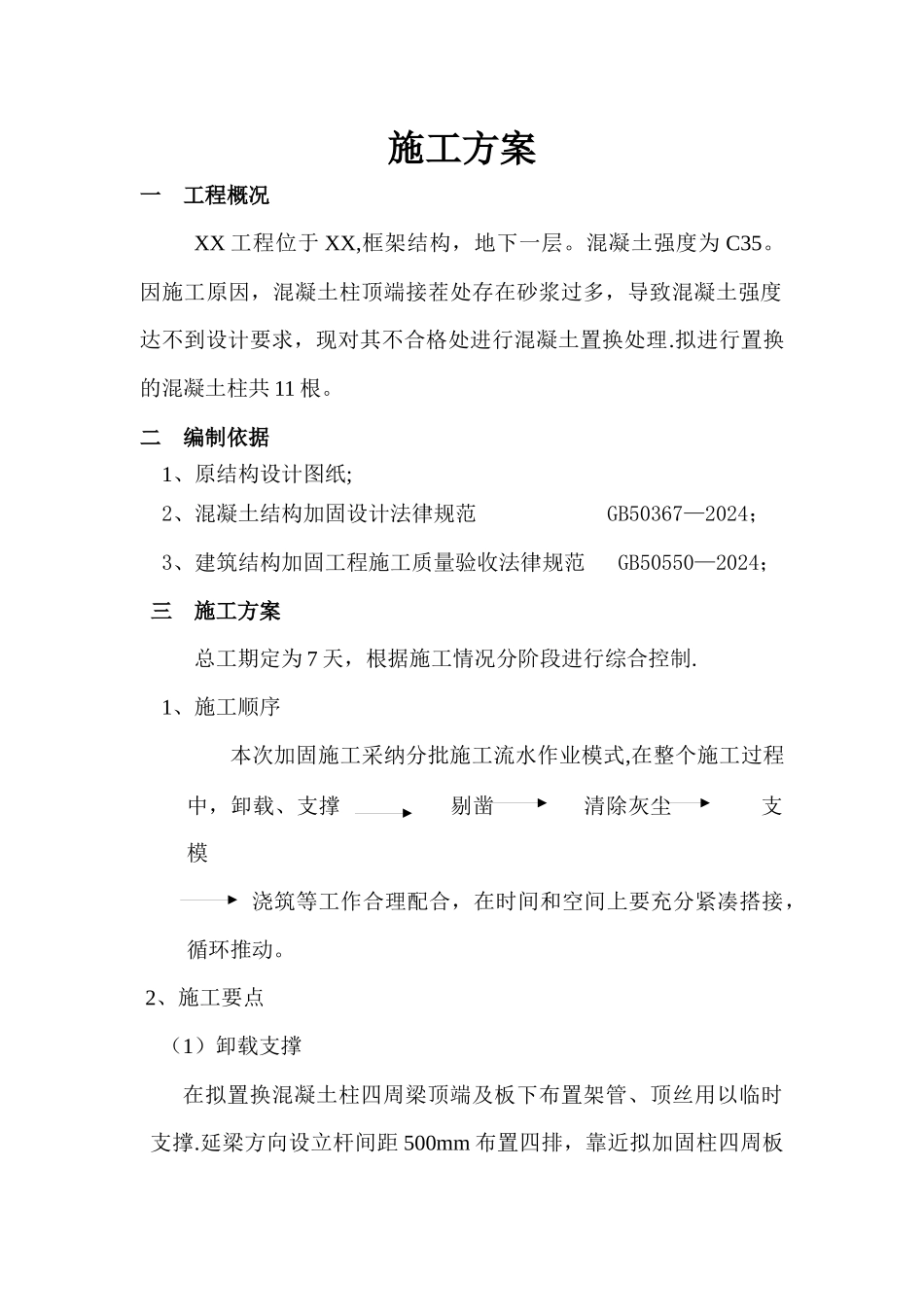

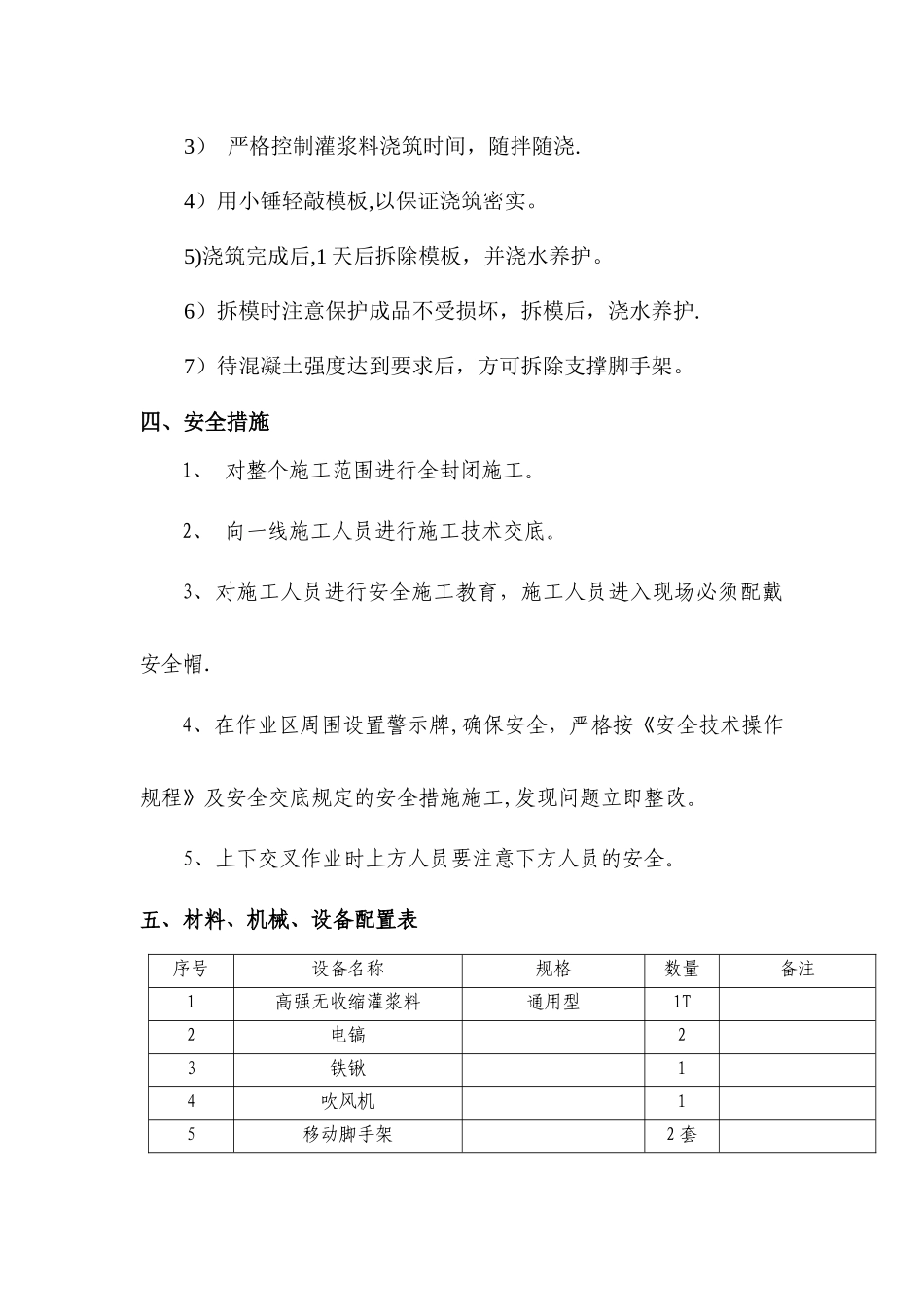

施工方案一 工程概况XX 工程位于 XX,框架结构,地下一层。混凝土强度为 C35。因施工原因,混凝土柱顶端接茬处存在砂浆过多,导致混凝土强度达不到设计要求,现对其不合格处进行混凝土置换处理.拟进行置换的混凝土柱共 11 根。二 编制依据1、原结构设计图纸;2、混凝土结构加固设计法律规范 GB50367—2024;3、建筑结构加固工程施工质量验收法律规范 GB50550—2024; 三 施工方案总工期定为 7 天,根据施工情况分阶段进行综合控制.1、施工顺序本次加固施工采纳分批施工流水作业模式,在整个施工过程中,卸载、支撑剔凿 清除灰尘 支模 浇筑等工作合理配合,在时间和空间上要充分紧凑搭接,循环推动。 2、施工要点(1)卸载支撑在拟置换混凝土柱四周梁顶端及板下布置架管、顶丝用以临时支撑.延梁方向设立杆间距 500mm 布置四排,靠近拟加固柱四周板设四排立杆,设水平连系杆,据地面 200mm 设扫地杆,将柱四周支撑杆连系为一整体。(图一)在顶板上严禁增加活荷载,现对上部可移动荷载进行去除。(2)剔凿步骤1) 先剔凿图二中标识区域的混凝土。2) 在已凿除部位打入钢楔,钢楔分两次完成,每次完成对角线两个角部。3) 在凿除不合格混凝土时,在明显分界线处多剔凿 20mm,确保不合格混凝土全部剔除。4) 预留浇筑口,浇筑口高于预灌注部位,上口成 45 度角斜坡.5) 拆除时,工人佩戴护目镜,防止石屑和粉尘入眼.(3)清除灰尘用吹风机把剔凿后的灰尘吹净。(4)支模模板边沿要求顺直方正,拼缝严密,板缝应不大于 1.5mm。立模前,模板表面应清理洁净。最后用密封胶密封模板接缝及周边空隙。(5)混凝土工程1)混凝土采纳高强无收缩灌浆料,标号为 C40.2)浇筑前用水冲刷结合面。3) 严格控制灌浆料浇筑时间,随拌随浇.4)用小锤轻敲模板,以保证浇筑密实。5)浇筑完成后,1 天后拆除模板,并浇水养护。6)拆模时注意保护成品不受损坏,拆模后,浇水养护.7)待混凝土强度达到要求后,方可拆除支撑脚手架。四、安全措施1、 对整个施工范围进行全封闭施工。2、 向一线施工人员进行施工技术交底。3、对施工人员进行安全施工教育,施工人员进入现场必须配戴安全帽.4、在作业区周围设置警示牌,确保安全,严格按《安全技术操作规程》及安全交底规定的安全措施施工,发现问题立即整改。5、上下交叉作业时上方人员要注意下方人员的安全。五、材料、机械、设备配置表序号设备名称规格数量备注1高强无收缩灌浆料通用型1T2电镐23铁锹14吹风机 ...
