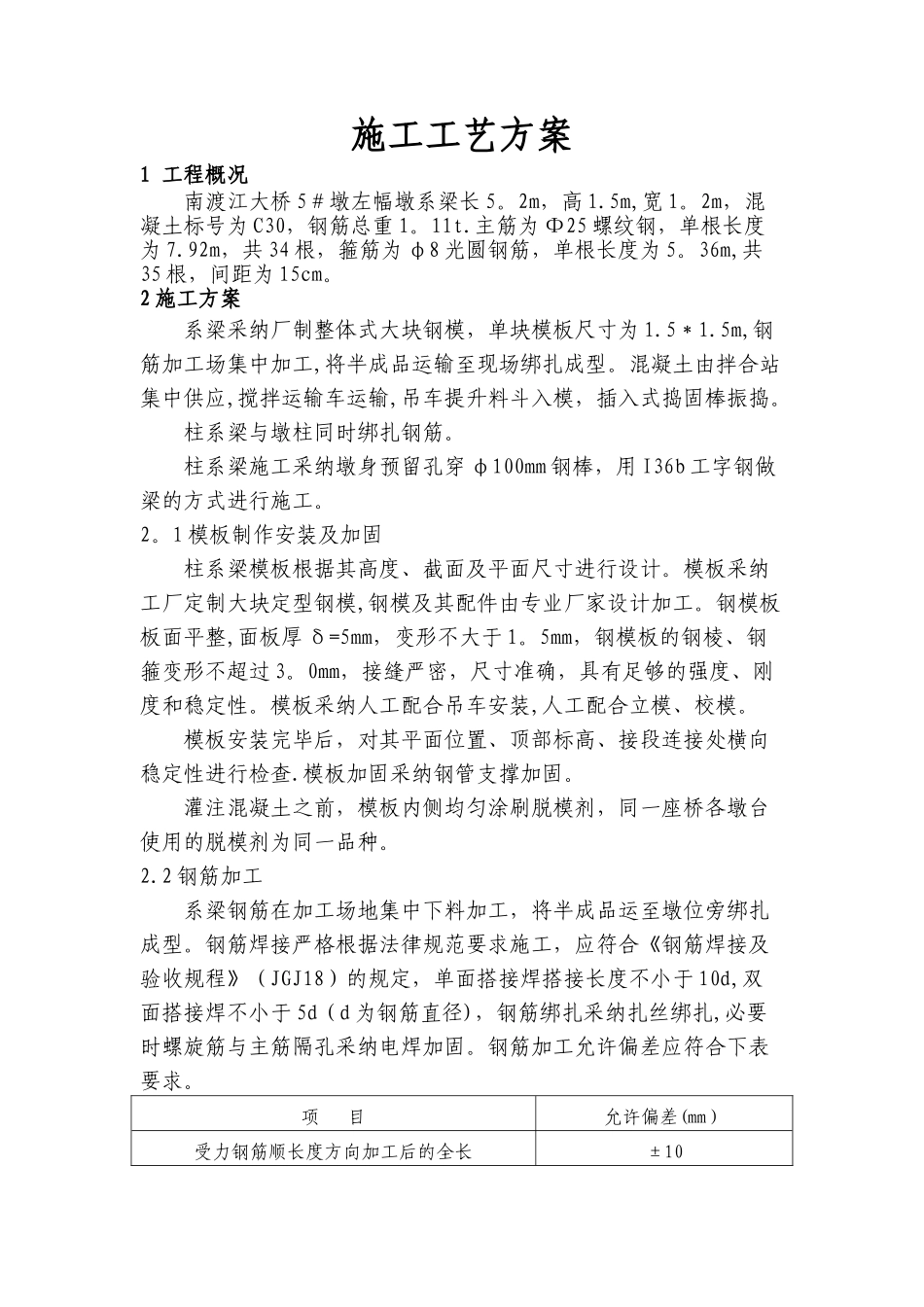

施工工艺方案1 工程概况南渡江大桥 5#墩左幅墩系梁长 5
2m,高 1
5m,宽 1
2m,混凝土标号为 C30,钢筋总重 1
主筋为 Φ25 螺纹钢,单根长度为 7
92m,共 34 根,箍筋为 φ8 光圆钢筋,单根长度为 5
36m,共35 根,间距为 15cm
2 施工方案系梁采纳厂制整体式大块钢模,单块模板尺寸为 1
5m,钢筋加工场集中加工,将半成品运输至现场绑扎成型
混凝土由拌合站集中供应,搅拌运输车运输,吊车提升料斗入模,插入式捣固棒振捣
柱系梁与墩柱同时绑扎钢筋
柱系梁施工采纳墩身预留孔穿 φ100mm 钢棒,用 I36b 工字钢做梁的方式进行施工
1 模板制作安装及加固柱系梁模板根据其高度、截面及平面尺寸进行设计
模板采纳工厂定制大块定型钢模,钢模及其配件由专业厂家设计加工
钢模板板面平整,面板厚 δ=5mm,变形不大于 1
5mm,钢模板的钢棱、钢箍变形不超过 3
0mm,接缝严密,尺寸准确,具有足够的强度、刚度和稳定性
模板采纳人工配合吊车安装,人工配合立模、校模
模板安装完毕后,对其平面位置、顶部标高、接段连接处横向稳定性进行检查
模板加固采纳钢管支撑加固
灌注混凝土之前,模板内侧均匀涂刷脱模剂,同一座桥各墩台使用的脱模剂为同一品种
2 钢筋加工系梁钢筋在加工场地集中下料加工,将半成品运至墩位旁绑扎成型
钢筋焊接严格根据法律规范要求施工,应符合《钢筋焊接及验收规程》(JGJ18)的规定,单面搭接焊搭接长度不小于 10d,双面搭接焊不小于 5d(d 为钢筋直径),钢筋绑扎采纳扎丝绑扎,必要时螺旋筋与主筋隔孔采纳电焊加固

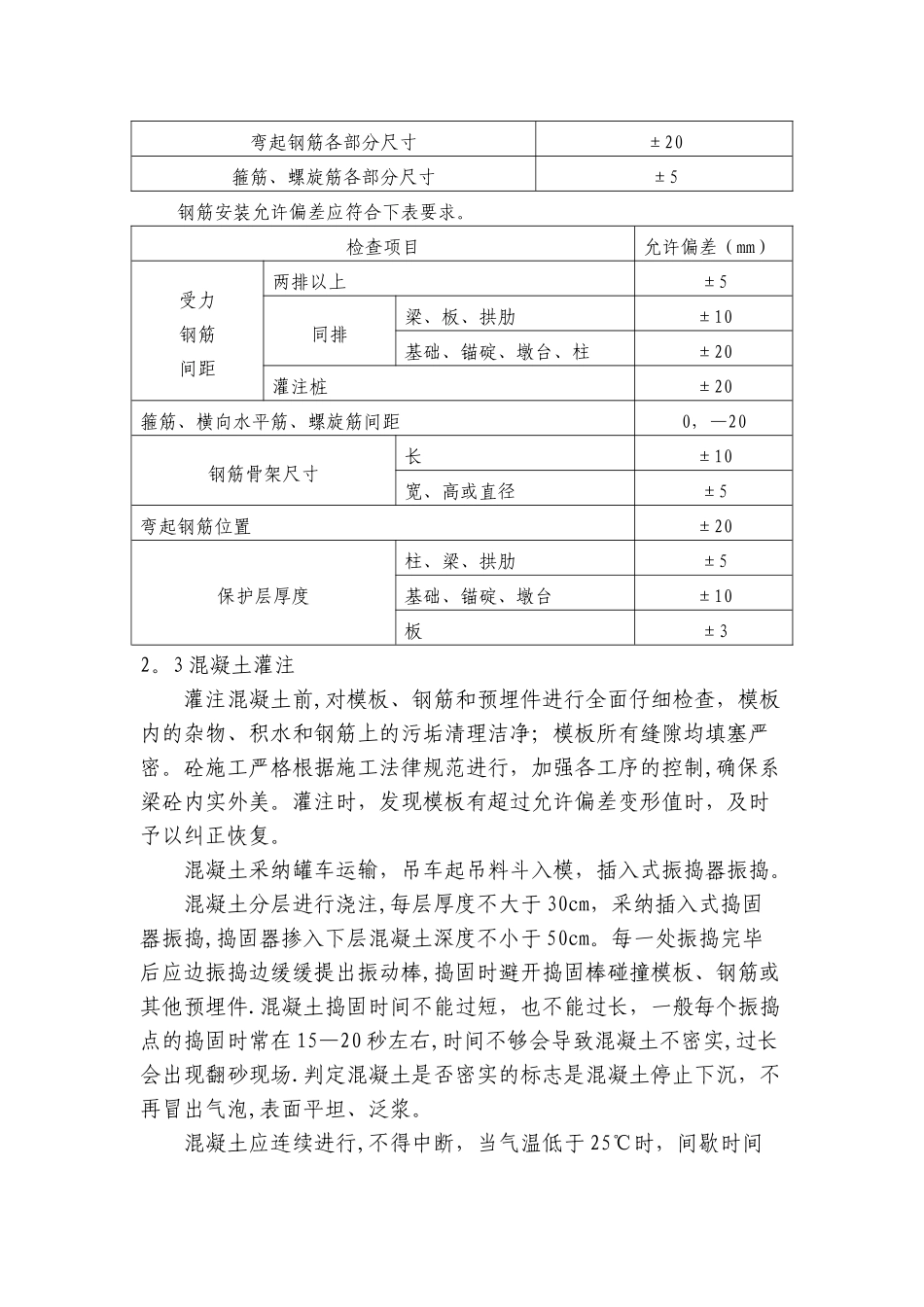

钢筋加工允许偏差应符合下表要求
项 目允许偏差(mm)受力钢筋顺长度方向加工后的全长±10弯起钢筋各部分尺寸±20箍筋、螺旋筋各部分尺寸±5钢筋安装允许偏差应符合下表要求
检查项目允许偏差(mm)受力钢筋间距两
