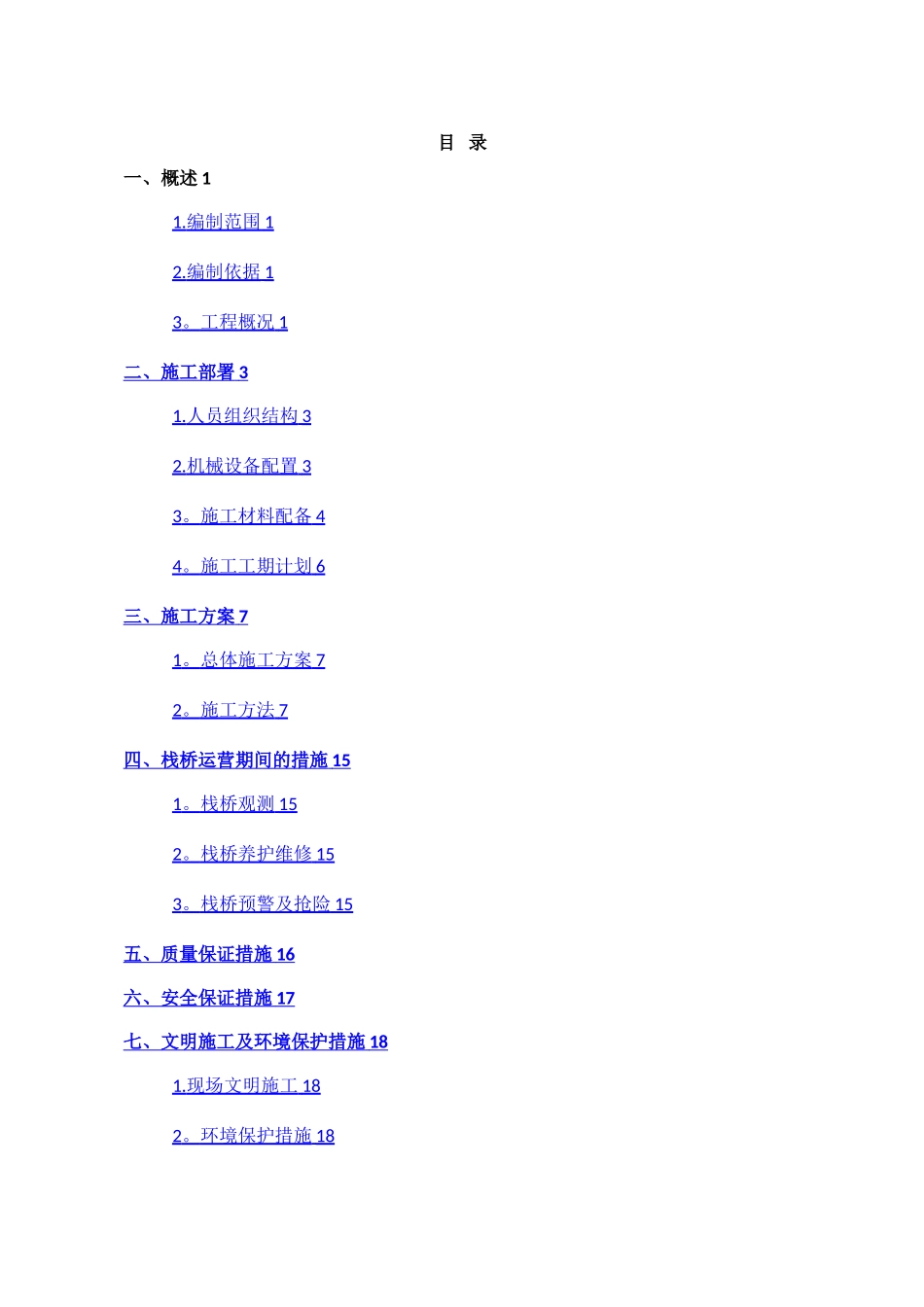

商合杭铁路芜湖长江公铁大桥栈桥及码头平台施工方案目 录一、概述 11
编制范围 1 2
编制依据 1 3
工程概况 1 二、施工部署 3 1
人员组织结构 3 2
机械设备配置 3 3
施工材料配备 4 4
施工工期计划 6 三、施工方案 7 1
总体施工方案 7 2
施工方法 7 四、栈桥运营期间的措施 15 1
栈桥观测 15 2
栈桥养护维修 15 3
栈桥预警及抢险 15 五、质量保证措施 16 六、安全保证措施 17 七、文明施工及环境保护措施 18 1
现场文明施工 18 2
环境保护措施 18 一、概述1
编制范围商合杭铁路芜湖长江公铁大桥芜湖岸栈桥及码头平台施工
编制依据(1)《 商合杭铁路芜湖长江公铁大桥芜湖岸栈桥及码头施工设计图》(2)《公路桥涵施工技术法律规范》(JTG/TF50—2024)(3)《钢结构工程施工质量验收法律规范》(GB50205—2001)(4)《装配式公路钢桥多用途使用手册》3

1 栈桥及码头平台总体平面布置商合杭铁路芜湖长江公铁大桥芜湖岸施工栈桥及码头平台位于芜湖岸桥址上游侧,供芜湖岸施工物资及人员上下通往桥位使用
栈桥中心线距主桥中心线距离为37
1m,顶面高程为+10
500m,孔跨布置为(7×12+3)m,共计 1 联,总长88
桥台采纳重力式桥台,钢筋混凝土结构形式
码头平台长度 27
0m,宽度 24
0m,与栈桥高程相同;栈桥及码头平台均采纳钢管桩基础,靠江心侧一排桩处的覆盖层较浅,设计采纳 2m+2m 锚桩确保桩底嵌固
栈桥及码头平台具体位置详见“图 1—1 栈桥及码头平台平面布置图"
图 1—1 栈桥及码头平台平面布置图栈桥基础 Z7(靠江心侧一排)采纳 φ1020×10mm 钢管锚桩基础,其余基础(Z1-Z6)均采纳 φ820×8mm 钢管桩基
