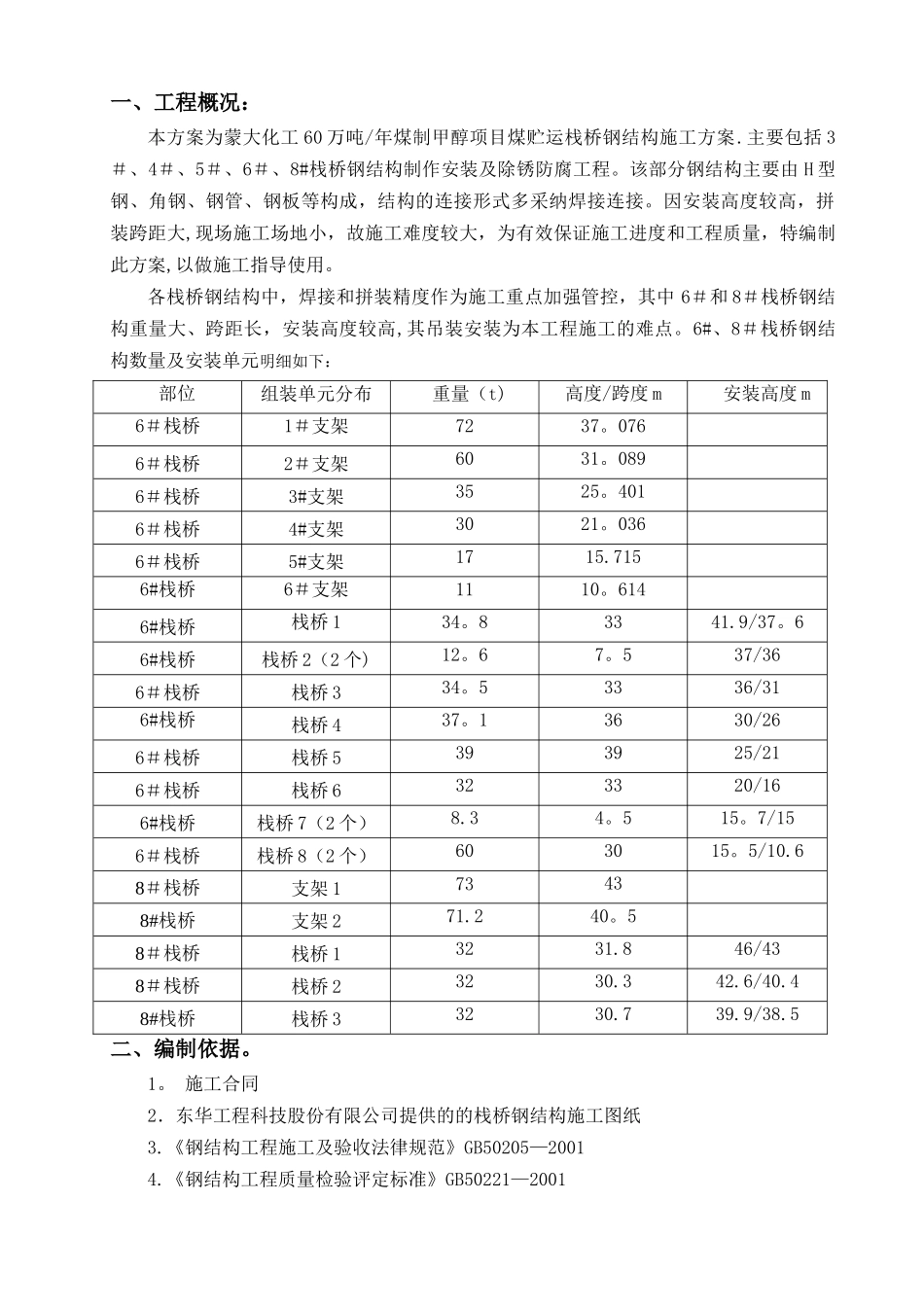

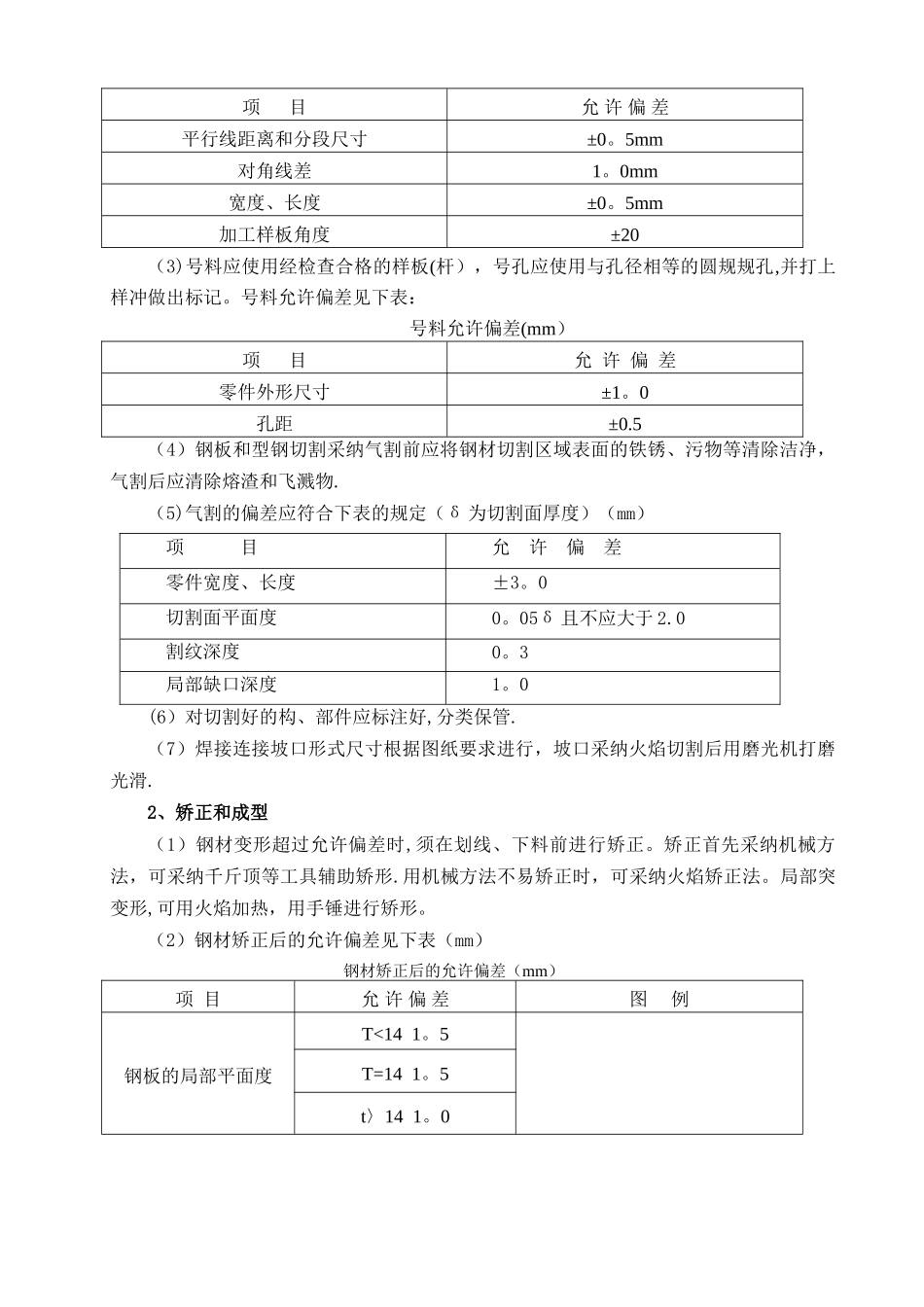

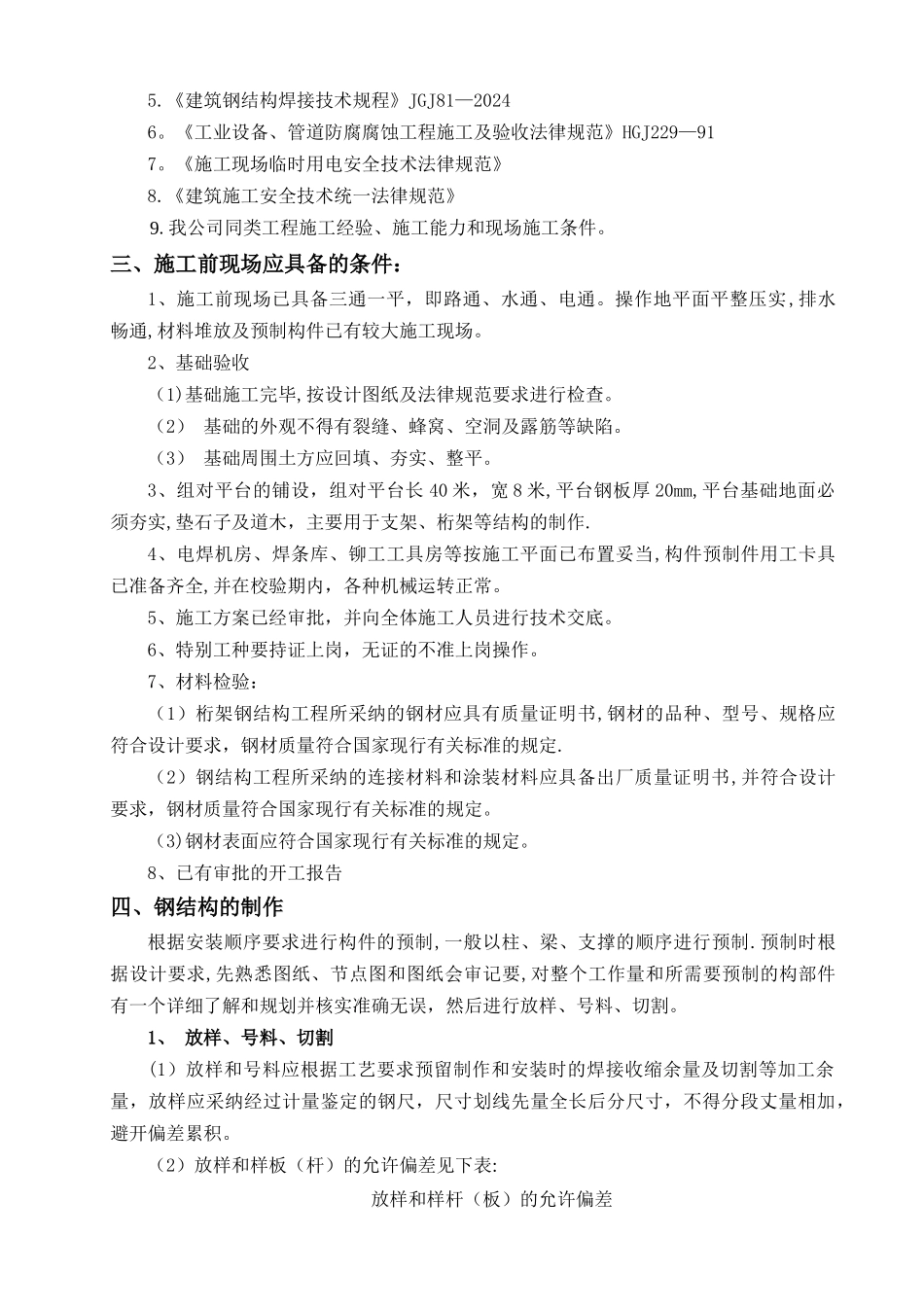

一、工程概况:本方案为蒙大化工 60 万吨/年煤制甲醇项目煤贮运栈桥钢结构施工方案.主要包括 3#、4#、5#、6#、8#栈桥钢结构制作安装及除锈防腐工程。该部分钢结构主要由 H 型钢、角钢、钢管、钢板等构成,结构的连接形式多采纳焊接连接。因安装高度较高,拼装跨距大,现场施工场地小,故施工难度较大,为有效保证施工进度和工程质量,特编制此方案,以做施工指导使用。各栈桥钢结构中,焊接和拼装精度作为施工重点加强管控,其中 6#和 8#栈桥钢结构重量大、跨距长,安装高度较高,其吊装安装为本工程施工的难点。6#、8#栈桥钢结构数量及安装单元明细如下:部位组装单元分布重量(t)高度/跨度 m安装高度 m6#栈桥1#支架7237。0766#栈桥2#支架6031。0896#栈桥3#支架3525。4016#栈桥4#支架3021。0366#栈桥5#支架1715.7156#栈桥6#支架1110。6146#栈桥栈桥 134。83341.9/37。66#栈桥栈桥 2(2 个)12。67。537/366#栈桥栈桥 334。53336/316#栈桥栈桥 437。13630/266#栈桥栈桥 5393925/216#栈桥栈桥 6323320/166#栈桥栈桥 7(2 个)8.34。515。7/156#栈桥栈桥 8(2 个)603015。5/10.68#栈桥支架 173438#栈桥支架 271.240。58#栈桥栈桥 13231.846/438#栈桥栈桥 23230.342.6/40.48#栈桥栈桥 33230.739.9/38.5二、编制依据。1。 施工合同2.东华工程科技股份有限公司提供的的栈桥钢结构施工图纸3.《钢结构工程施工及验收法律规范》GB50205—20014.《钢结构工程质量检验评定标准》GB50221—20015.《建筑钢结构焊接技术规程》JGJ81—20246。《工业设备、管道防腐腐蚀工程施工及验收法律规范》HGJ229—917。《施工现场临时用电安全技术法律规范》8.《建筑施工安全技术统一法律规范》9.我公司同类工程施工经验、施工能力和现场施工条件。三、施工前现场应具备的条件:1、施工前现场已具备三通一平,即路通、水通、电通。操作地平面平整压实,排水畅通,材料堆放及预制构件已有较大施工现场。2、基础验收(1)基础施工完毕,按设计图纸及法律规范要求进行检查。(2) 基础的外观不得有裂缝、蜂窝、空洞及露筋等缺陷。(3) 基础周围土方应回填、夯实、整平。3、组对平台的铺设,组对平台长 40 米,宽 8 米,平台钢板厚 20mm,平台基础地面必须夯实,垫石子及道木,主要用于支架、桁架等结构的制作.4、电焊机房、焊条库、铆工工具房等按施工平面已布置妥当,构件预制件用工卡具已准备齐全,并在校验期内,各种机械运转...
