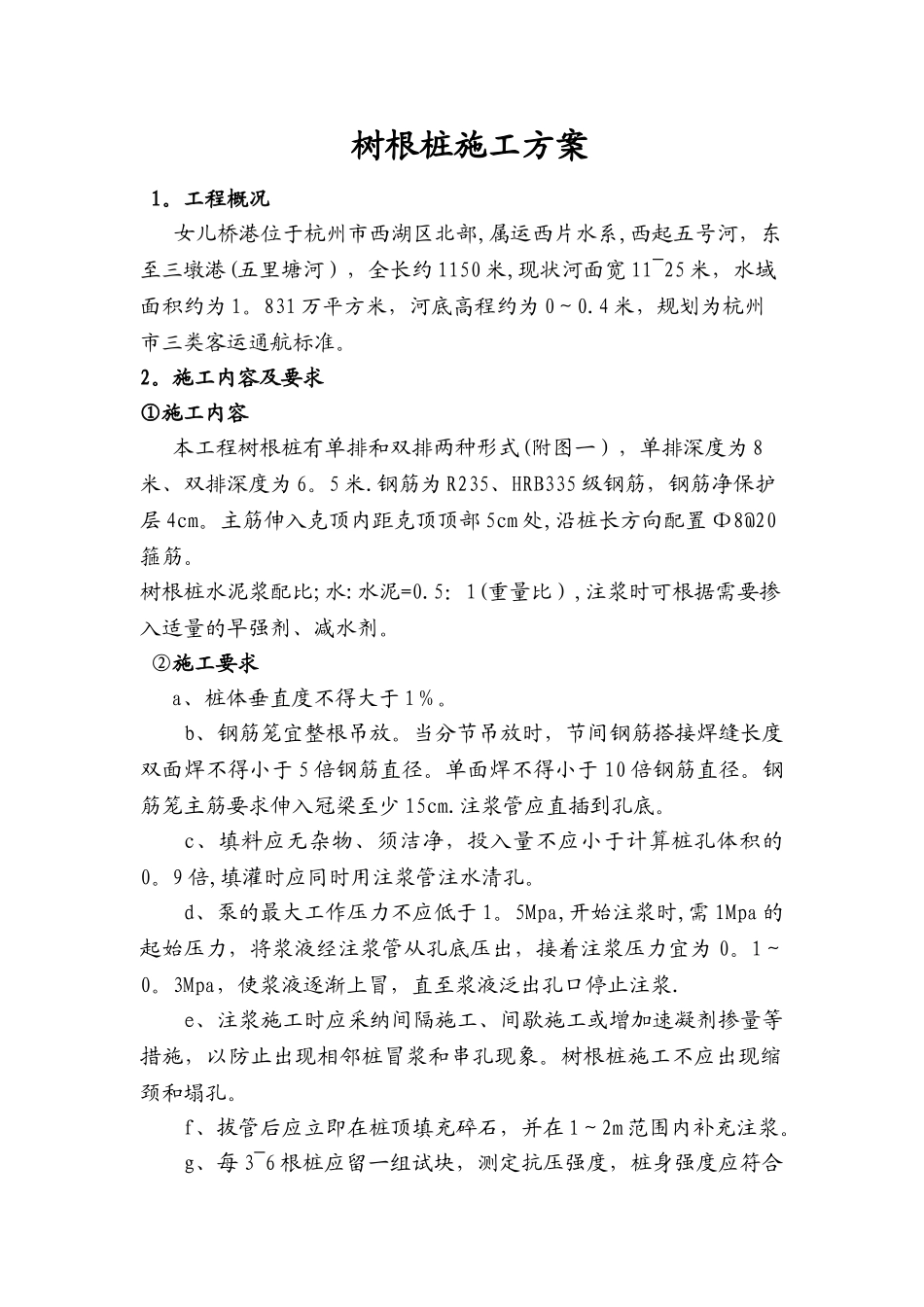

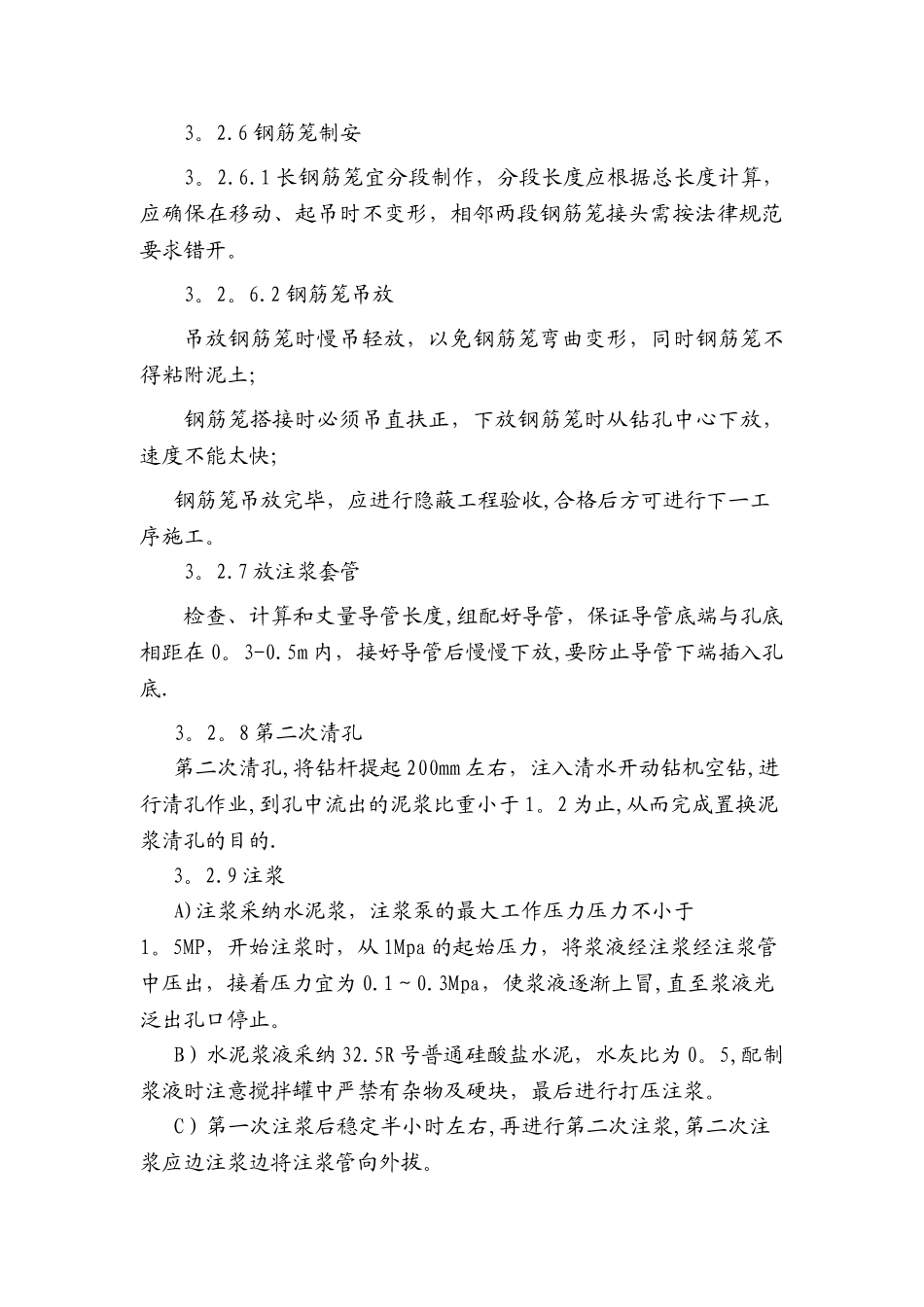

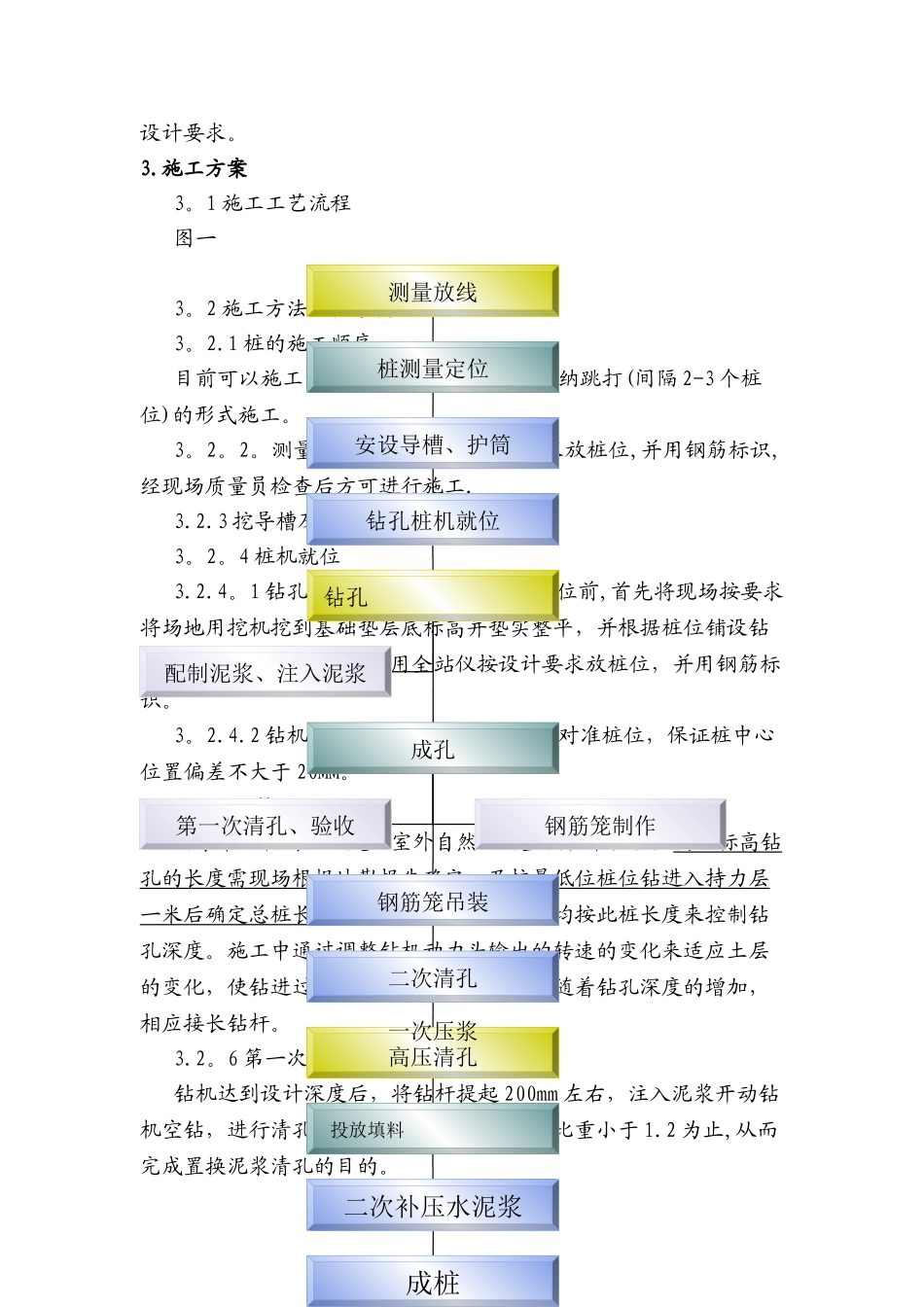

树根桩施工方案1。工程概况女儿桥港位于杭州市西湖区北部,属运西片水系,西起五号河,东至三墩港(五里塘河),全长约 1150 米,现状河面宽 11~25 米,水域面积约为 1。831 万平方米,河底高程约为 0~0.4 米,规划为杭州市三类客运通航标准。2。施工内容及要求①施工内容本工程树根桩有单排和双排两种形式(附图一),单排深度为 8米、双排深度为 6。5 米.钢筋为 R235、HRB335 级钢筋,钢筋净保护层 4cm。主筋伸入克顶内距克顶顶部 5cm 处,沿桩长方向配置 Φ8@20箍筋。树根桩水泥浆配比;水:水泥=0.5:1(重量比),注浆时可根据需要掺入适量的早强剂、减水剂。②施工要求a、桩体垂直度不得大于 1%。b、钢筋笼宜整根吊放。当分节吊放时,节间钢筋搭接焊缝长度双面焊不得小于 5 倍钢筋直径。单面焊不得小于 10 倍钢筋直径。钢筋笼主筋要求伸入冠梁至少 15cm.注浆管应直插到孔底。c、填料应无杂物、须洁净,投入量不应小于计算桩孔体积的0。9 倍,填灌时应同时用注浆管注水清孔。d、泵的最大工作压力不应低于 1。5Mpa,开始注浆时,需 1Mpa 的起始压力,将浆液经注浆管从孔底压出,接着注浆压力宜为 0。1~0。3Mpa,使浆液逐渐上冒,直至浆液泛出孔口停止注浆.e、注浆施工时应采纳间隔施工、间歇施工或增加速凝剂掺量等措施,以防止出现相邻桩冒浆和串孔现象。树根桩施工不应出现缩颈和塌孔。f、拔管后应立即在桩顶填充碎石,并在 1~2m 范围内补充注浆。g、每 3~6 根桩应留一组试块,测定抗压强度,桩身强度应符合设计要求。3.施工方案3。1 施工工艺流程图一3。2 施工方法及技术措施3。2.1 桩的施工顺序目前可以施工的是桩号 0+200-0+500,采纳跳打(间隔 2-3 个桩位)的形式施工。3。2。2。测量放线:用全站仪按设计要求放桩位,并用钢筋标识,经现场质量员检查后方可进行施工.3.2.3 挖导槽及护筒.3。2。4 桩机就位3.2.4。1 钻孔机采纳 XY—1A 型钻机,就位前,首先将现场按要求将场地用挖机挖到基础垫层底标高并垫实整平,并根据桩位铺设钻机的行走轨道,测放桩位:用全站仪按设计要求放桩位,并用钢筋标识。3。2.4.2 钻机稳固,保证钻机水平,垂直对准桩位,保证桩中心位置偏差不大于 20MM。3。2。5 钻孔由于本工程的施工是从室外自然地面直接往下钻孔,同一标高钻孔的长度 需现场根据地勘报告确定,及按最低位桩位 钻进入持力层 一米后确定总桩长,此区域内相同标高的桩均按此桩长度来控制钻孔深度。施工中通...
