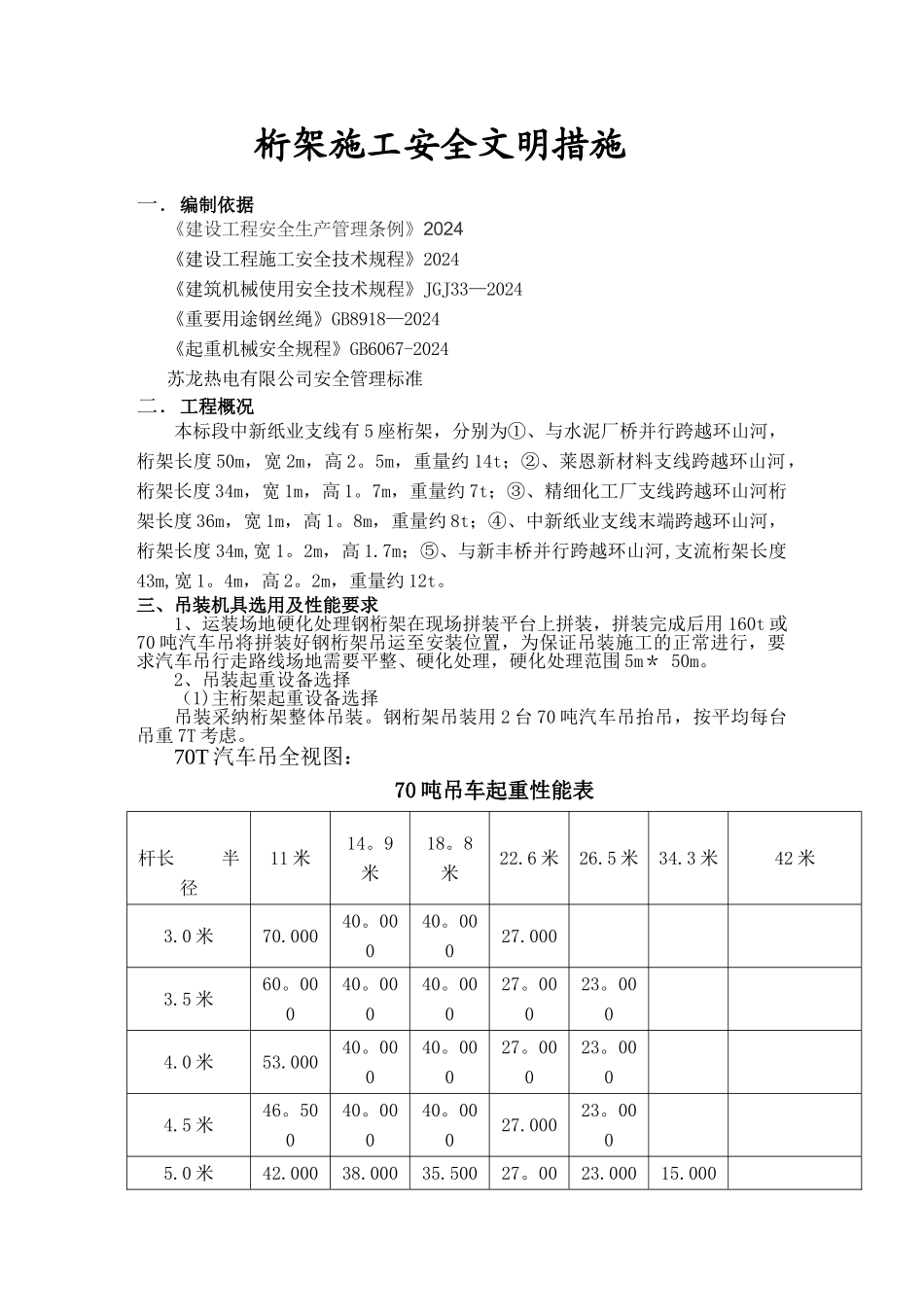

江阴热电企业热网整合(青月支线)工程三标段桁架施工安全文明措施 编 制: 审 核: 批 准:江苏华能建设工程集团有限公司2016 年 12 月 16 日目 录一、编制依据……………………………………………………………1二、工程概况……………………………………………………………1三、吊装机具选用及性能要求…………………………………………1四、安全施工措施………………………………………………………4五、环境保护施工措施…………………………………………………12六、交通疏导管理措施…………………………………………………13七、应急预案……………………………………………………………13桁架施工安全文明措施一.编制依据《建设工程安全生产管理条例》2024《建设工程施工安全技术规程》2024《建筑机械使用安全技术规程》JGJ33—2024《重要用途钢丝绳》GB8918—2024《起重机械安全规程》GB6067-2024苏龙热电有限公司安全管理标准二.工程概况本标段中新纸业支线有 5 座桁架,分别为①、与水泥厂桥并行跨越环山河,桁架长度 50m,宽 2m,高 2
5m,重量约 14t;②、莱恩新材料支线跨越环山河,桁架长度 34m,宽 1m,高 1
7m,重量约 7t;③、精细化工厂支线跨越环山河桁架长度 36m,宽 1m,高 1
8m,重量约 8t;④、中新纸业支线末端跨越环山河,桁架长度 34m,宽 1
2m,高 1
7m;⑤、与新丰桥并行跨越环山河,支流桁架长度43m,宽 1
4m,高 2
2m,重量约 12t
三、吊装机具选用及性能要求1、运装场地硬化处理钢桁架在现场拼装平台上拼装,拼装完成后用 160t 或70 吨汽车吊将拼装好钢桁架吊运至安装位置,为保证吊装施工的正常进行,要求汽车吊行走路线场地需要平整、硬化处理,硬化处理范围 5m* 50m
