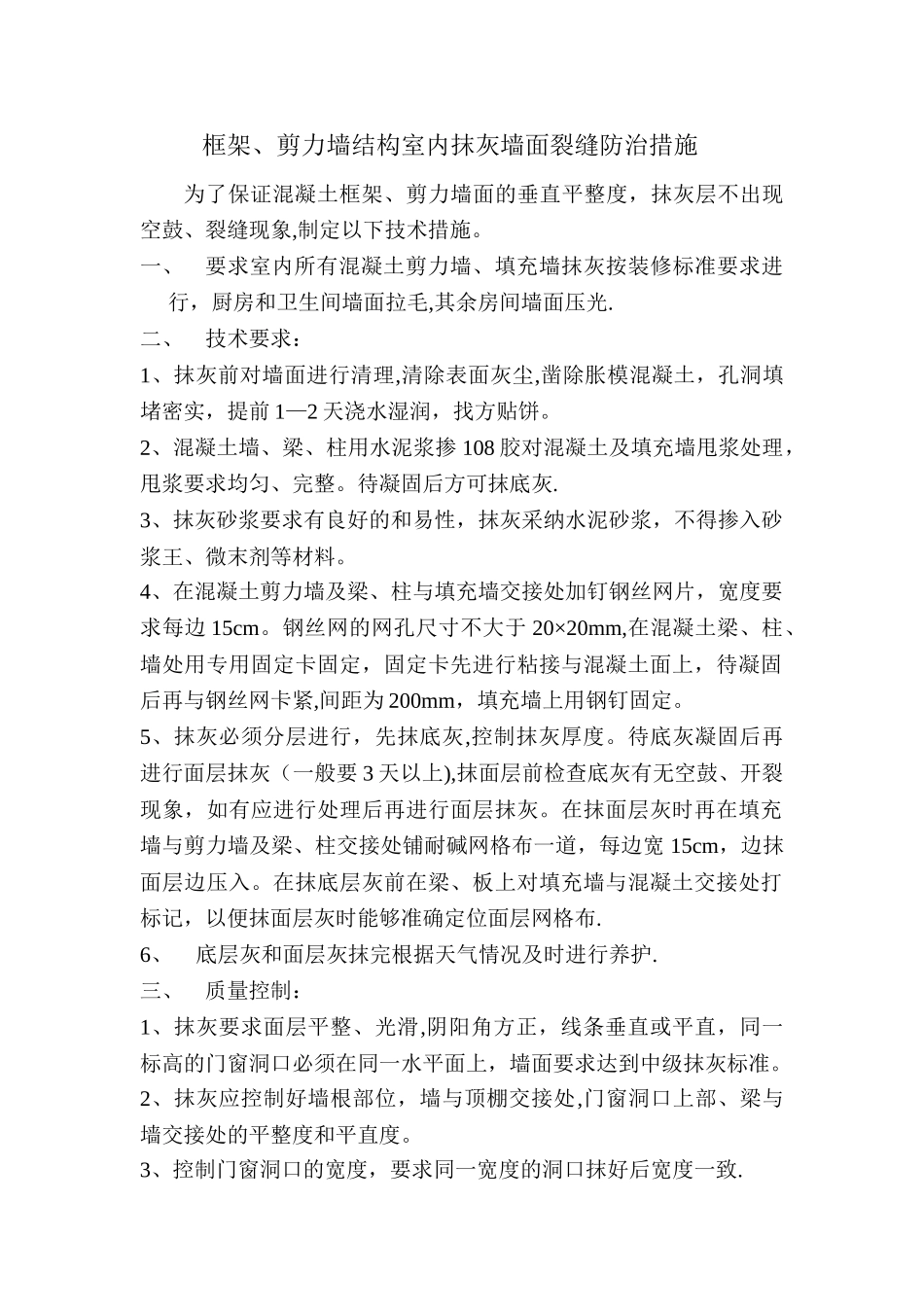

框架、剪力墙结构室内抹灰墙面裂缝防治措施为了保证混凝土框架、剪力墙面的垂直平整度,抹灰层不出现空鼓、裂缝现象,制定以下技术措施。一、要求室内所有混凝土剪力墙、填充墙抹灰按装修标准要求进行,厨房和卫生间墙面拉毛,其余房间墙面压光.二、技术要求:1、抹灰前对墙面进行清理,清除表面灰尘,凿除胀模混凝土,孔洞填堵密实,提前 1—2 天浇水湿润,找方贴饼。2、混凝土墙、梁、柱用水泥浆掺 108 胶对混凝土及填充墙甩浆处理,甩浆要求均匀、完整。待凝固后方可抹底灰.3、抹灰砂浆要求有良好的和易性,抹灰采纳水泥砂浆,不得掺入砂浆王、微末剂等材料。4、在混凝土剪力墙及梁、柱与填充墙交接处加钉钢丝网片,宽度要求每边 15cm。钢丝网的网孔尺寸不大于 20×20mm,在混凝土梁、柱、墙处用专用固定卡固定,固定卡先进行粘接与混凝土面上,待凝固后再与钢丝网卡紧,间距为 200mm,填充墙上用钢钉固定。5、抹灰必须分层进行,先抹底灰,控制抹灰厚度。待底灰凝固后再进行面层抹灰(一般要 3 天以上),抹面层前检查底灰有无空鼓、开裂现象,如有应进行处理后再进行面层抹灰。在抹面层灰时再在填充墙与剪力墙及梁、柱交接处铺耐碱网格布一道,每边宽 15cm,边抹面层边压入。在抹底层灰前在梁、板上对填充墙与混凝土交接处打标记,以便抹面层灰时能够准确定位面层网格布.6、底层灰和面层灰抹完根据天气情况及时进行养护.三、质量控制:1、抹灰要求面层平整、光滑,阴阳角方正,线条垂直或平直,同一标高的门窗洞口必须在同一水平面上,墙面要求达到中级抹灰标准。2、抹灰应控制好墙根部位,墙与顶棚交接处,门窗洞口上部、梁与墙交接处的平整度和平直度。3、控制门窗洞口的宽度,要求同一宽度的洞口抹好后宽度一致.4、塑钢门窗要求两侧及上口抹灰必须压框 3—5mm,下口应做到内侧高于外侧,并保证应低于窗压条 1.5cm5、抹灰必须控制房间的方正,所有房间不得出现大小头现象.6、门窗护角根据图纸要求做。7、抹灰砂浆要求随拌随用,使用时间控制在 2 到 3 小时用完,严禁使用隔夜砂浆.8、要求抹灰在大面积施工前先做样板,样板验收合格后,按样板间标准进行抹灰和验收。新疆东方环宇建筑安装工程有限公司
