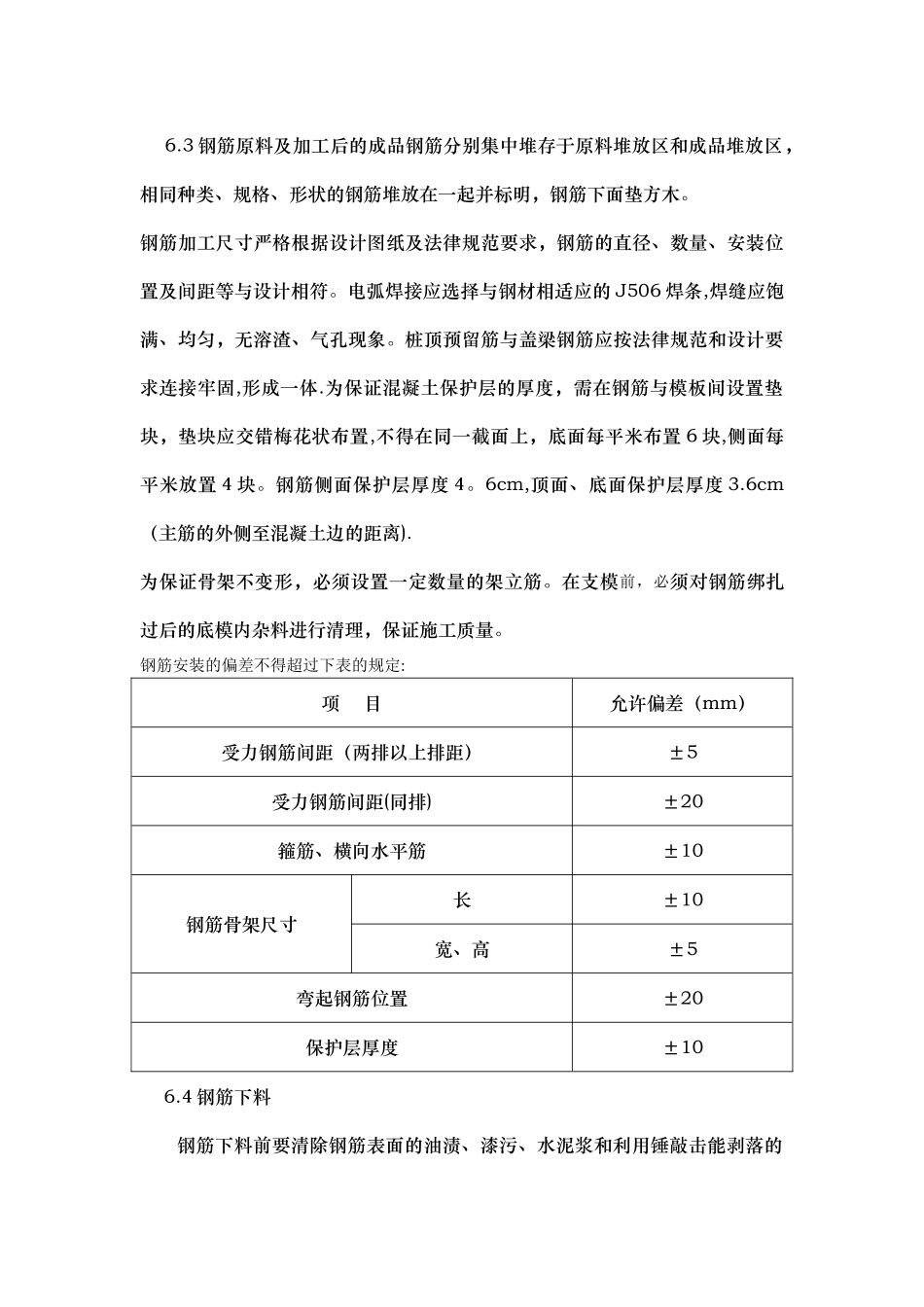

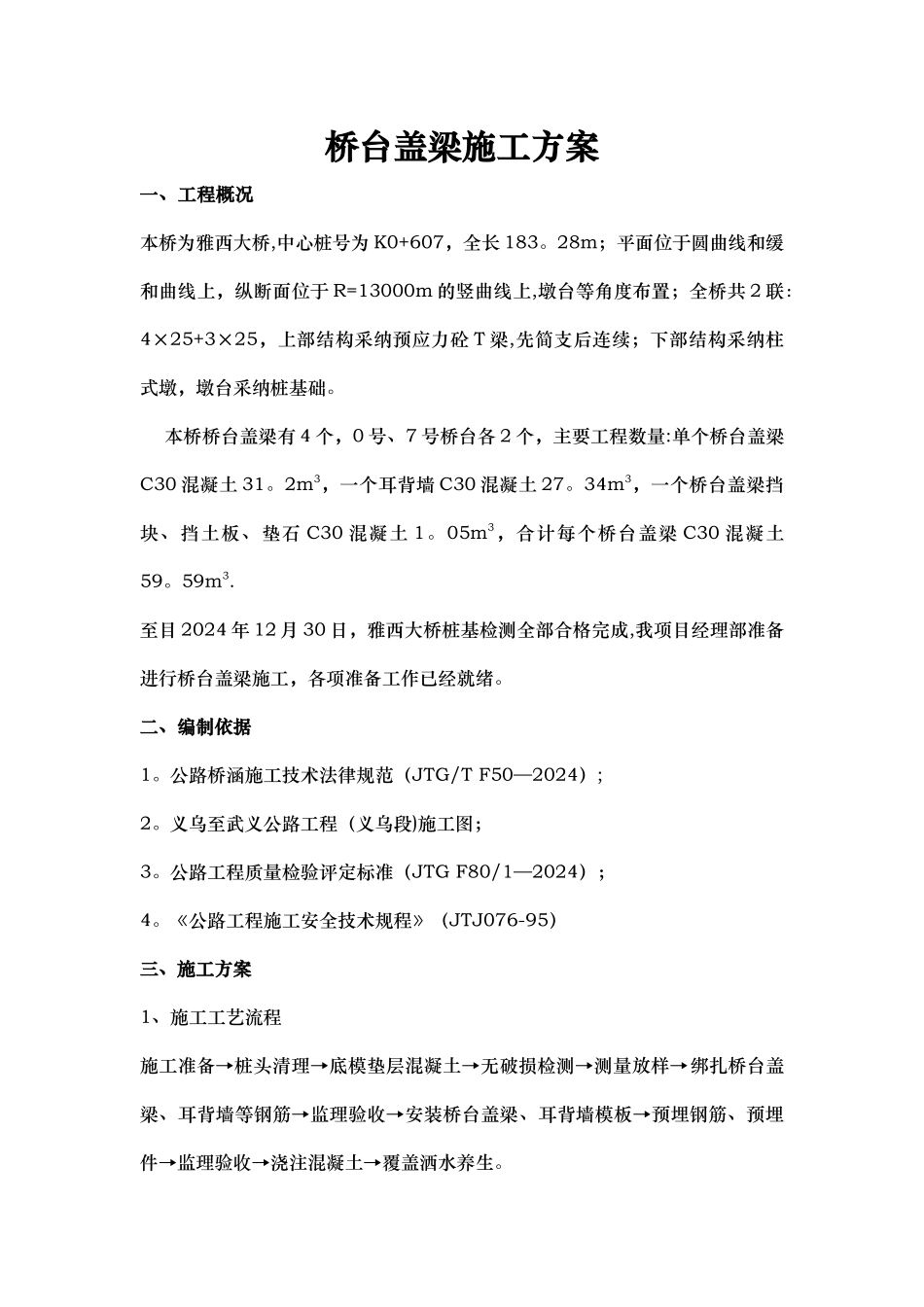

桥台盖梁施工方案一、工程概况本桥为雅西大桥,中心桩号为 K0+607,全长 183
28m;平面位于圆曲线和缓和曲线上,纵断面位于 R=13000m 的竖曲线上,墩台等角度布置;全桥共 2 联:4×25+3×25,上部结构采纳预应力砼 T 梁,先简支后连续;下部结构采纳柱式墩,墩台采纳桩基础
本桥桥台盖梁有 4 个,0 号、7 号桥台各 2 个,主要工程数量:单个桥台盖梁C30 混凝土 31
2m3,一个耳背墙 C30 混凝土 27
34m3,一个桥台盖梁挡块、挡土板、垫石 C30 混凝土 1
05m3,合计每个桥台盖梁 C30 混凝土59
至目 2024 年 12 月 30 日,雅西大桥桩基检测全部合格完成,我项目经理部准备进行桥台盖梁施工,各项准备工作已经就绪
二、编制依据1
公路桥涵施工技术法律规范(JTG/T F50—2024);2
义乌至武义公路工程(义乌段)施工图;3
公路工程质量检验评定标准(JTG F80/1—2024);4
《公路工程施工安全技术规程》(JTJ076-95) 三、施工方案1、施工工艺流程施工准备→桩头清理→底模垫层混凝土→无破损检测→测量放样→绑扎桥台盖梁、耳背墙等钢筋→监理验收→安装桥台盖梁、耳背墙模板→预埋钢筋、预埋件→监理验收→浇注混凝土→覆盖洒水养生

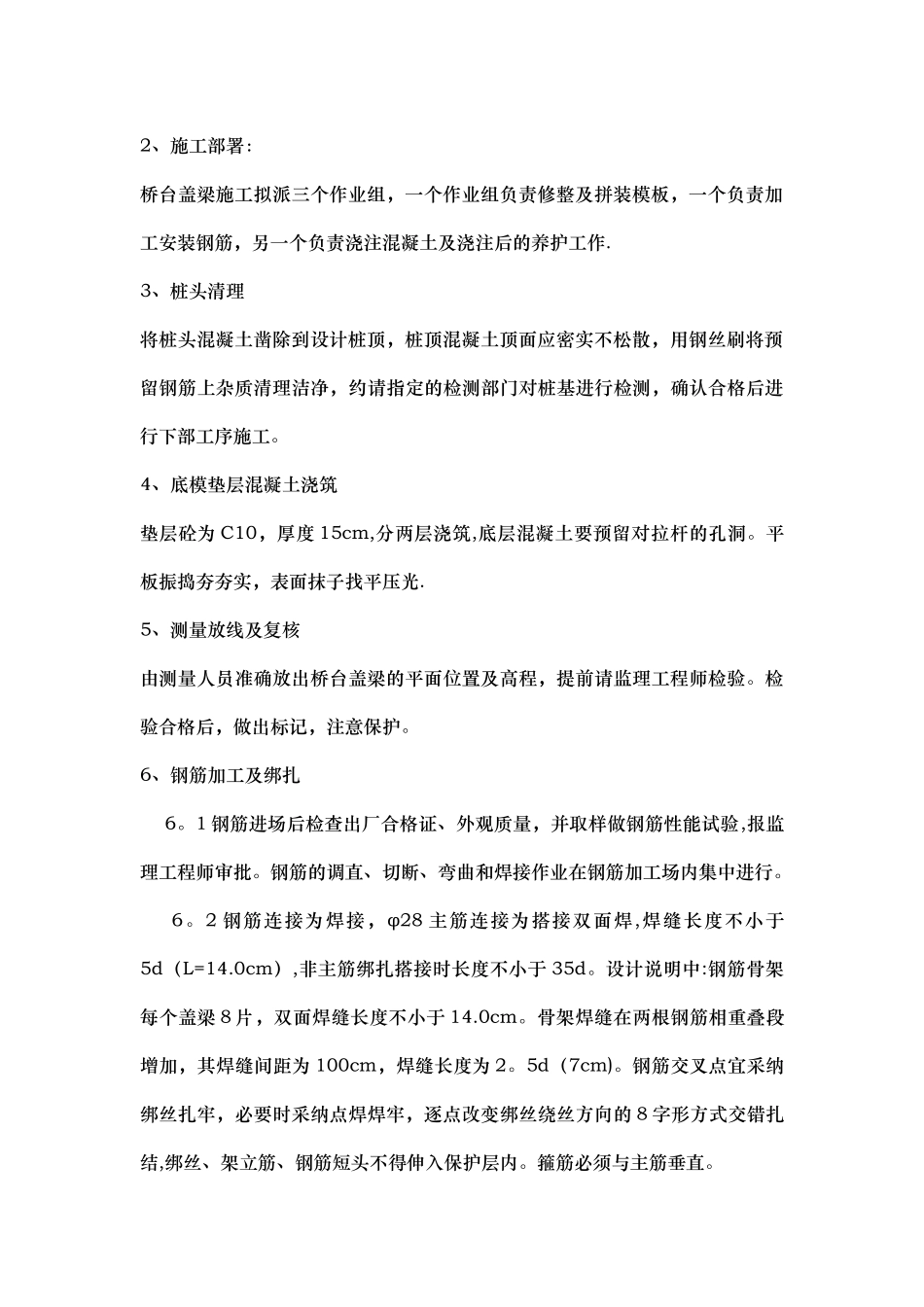

2、施工部署:桥台盖梁施工拟派三个作业组,一个作业组负责修整及拼装模板,一个负责加工安装钢筋,另一个负责浇注混凝土及浇注后的养护工作
3、桩头清理将桩头混凝土凿除到设计桩顶,桩顶混凝土顶面应密实不松散,用钢丝刷将预留钢筋上杂质清理洁净,约请指定的检测部门对桩基进行检测,确认合格后进行下部工序施工
4、底模垫层混凝土浇筑垫层砼为 C10,厚度 15cm,分两层浇筑,底层混凝土要预留对拉杆的孔洞
平板振捣夯夯实,表面抹子找平压光
5、测量放线及复核由测量人员准确放出桥台盖梁的平
