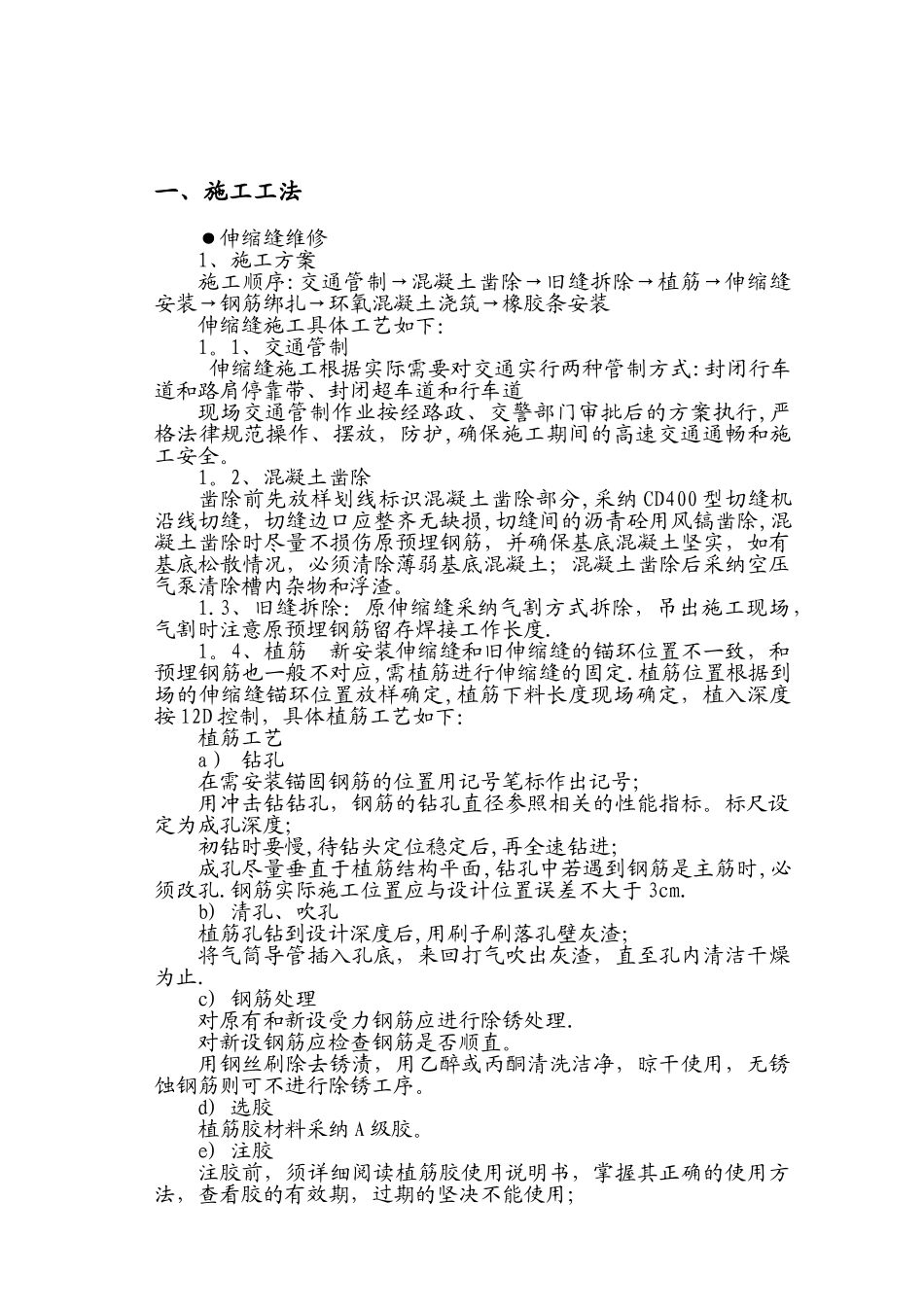

一、施工工法●伸缩缝维修1、施工方案施工顺序:交通管制→混凝土凿除→旧缝拆除→植筋→伸缩缝安装→钢筋绑扎→环氧混凝土浇筑→橡胶条安装伸缩缝施工具体工艺如下:1。1、交通管制 伸缩缝施工根据实际需要对交通实行两种管制方式:封闭行车道和路肩停靠带、封闭超车道和行车道现场交通管制作业按经路政、交警部门审批后的方案执行,严格法律规范操作、摆放,防护,确保施工期间的高速交通通畅和施工安全。1。2、混凝土凿除凿除前先放样划线标识混凝土凿除部分,采纳 CD400 型切缝机沿线切缝,切缝边口应整齐无缺损,切缝间的沥青砼用风镐凿除,混凝土凿除时尽量不损伤原预埋钢筋,并确保基底混凝土坚实,如有基底松散情况,必须清除薄弱基底混凝土;混凝土凿除后采纳空压气泵清除槽内杂物和浮渣。1.3、旧缝拆除:原伸缩缝采纳气割方式拆除,吊出施工现场,气割时注意原预埋钢筋留存焊接工作长度.1。4、植筋 新安装伸缩缝和旧伸缩缝的锚环位置不一致,和预埋钢筋也一般不对应,需植筋进行伸缩缝的固定.植筋位置根据到场的伸缩缝锚环位置放样确定,植筋下料长度现场确定,植入深度按 12D 控制,具体植筋工艺如下:植筋工艺a) 钻孔在需安装锚固钢筋的位置用记号笔标作出记号;用冲击钻钻孔,钢筋的钻孔直径参照相关的性能指标。标尺设定为成孔深度;初钻时要慢,待钻头定位稳定后,再全速钻进;成孔尽量垂直于植筋结构平面,钻孔中若遇到钢筋是主筋时,必须改孔.钢筋实际施工位置应与设计位置误差不大于 3cm.b) 清孔、吹孔植筋孔钻到设计深度后,用刷子刷落孔壁灰渣;将气筒导管插入孔底,来回打气吹出灰渣,直至孔内清洁干燥为止.c) 钢筋处理对原有和新设受力钢筋应进行除锈处理.对新设钢筋应检查钢筋是否顺直。用钢丝刷除去锈渍,用乙醉或丙酮清洗洁净,晾干使用,无锈蚀钢筋则可不进行除锈工序。d) 选胶植筋胶材料采纳 A 级胶。e) 注胶注胶前,须详细阅读植筋胶使用说明书,掌握其正确的使用方法,查看胶的有效期,过期的坚决不能使用;当环境条件(温度、湿度)不满足时,应停止施工; 检查钻孔是否洁净、干燥;f) 植入钢筋将加工好并除锈后的钢筋轻砸击至孔底,钢筋插入要缓慢,防止粘结剂在钢筋的快速挤压下喷出,造成钢筋与肢体之间不能完全紧密结合;插好固定后的钢筋不可再扰动,待植筋胶固化后再进行锚环焊接及其它各项工作.1.5、安装新伸缩缝用吊车或人工将伸缩装置放入槽口内,注意和旧缝的线条顺直,高程一致,并调整伸缩缝缝宽和原...
