技术交底编号:工程名称南城县富民大桥施工单位金光道环境建设集团有限公司施工技术负责人施工 部位桥台台帽交底人日期接受交底人签名技术交底内容技术交底内容技术交底1、测量放线 准确测量台帽中心线位置,在墩柱或桥台肋板的醒目位置标出台帽底标高位置
待模板就位后具体测设时可根据桥墩控制点坐标计算台帽边框上 4 个点的设计坐标,然后从控制点直接测设台帽顶 4 个角点位置
再用钢尺检查 4 个点的相对距离,并丈量跨径,以确保梁的位置
2、模板施工 模板质量是混凝土外观质量的决定因素
全部采纳定型加工的钢模板
在制作模板时必须严格按设计和钢结构加工验收法律规范进行;要求具有足够的强度、刚度和组装精度;且拆装方便、接缝严密,确保不漏浆
根据现场情况台帽底模采纳土模底模
台身浇筑完毕后待强度达到设计强度后,利用透水性材料将太奢回填
回填时分层填筑,分层压实,每 30cm 碾压一层,达到设计压实度后在进行下一层填筑,回填标高在台帽底标高下面 10cm,整平,浇筑 10cmC15 垫层砼,待垫层强度达到后,放样测量,安装钢筋、模板、预埋筋
模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,符合要求后方浇筑混凝土
浇筑混凝土前,模板应涂刷脱模剂,外露面混凝土模板的脱模剂应采纳同一品种,不得使用废机油等油料,且不得污染钢筋及混凝土的施工缝处
重复使用的模板、支架、拱架应常常检查、维修
浇筑混凝土时,发现模板有超过允许偏差变形值的可能时,应及时纠正
当混凝土的强度达到一定要求时,进行拆模,拆模板时不使用撬棍等工具,避开损坏混凝土的表面及棱角
3、钢筋加工和安装 (1)钢筋加工 钢筋在进场前按法律规范要求进行抽检,杜绝不合格品进场
进场的钢筋全部堆放在钢筋棚内,在钢筋加工厂内加工
钢筋放置久后易生锈,在使用前应先进行调直和清除污绣

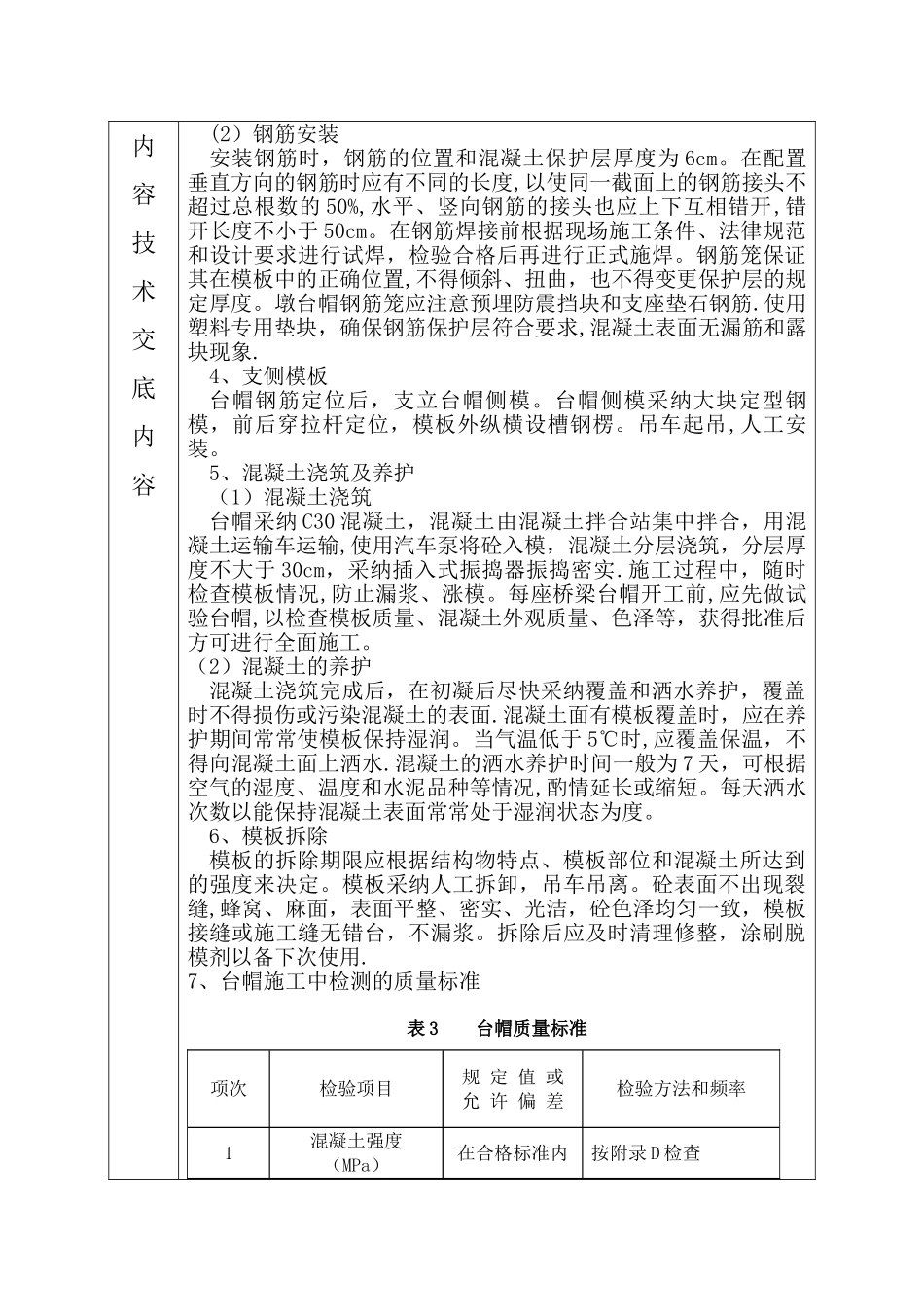

钢筋调直,钢筋应平直无局部弯折,采纳钢筋调
