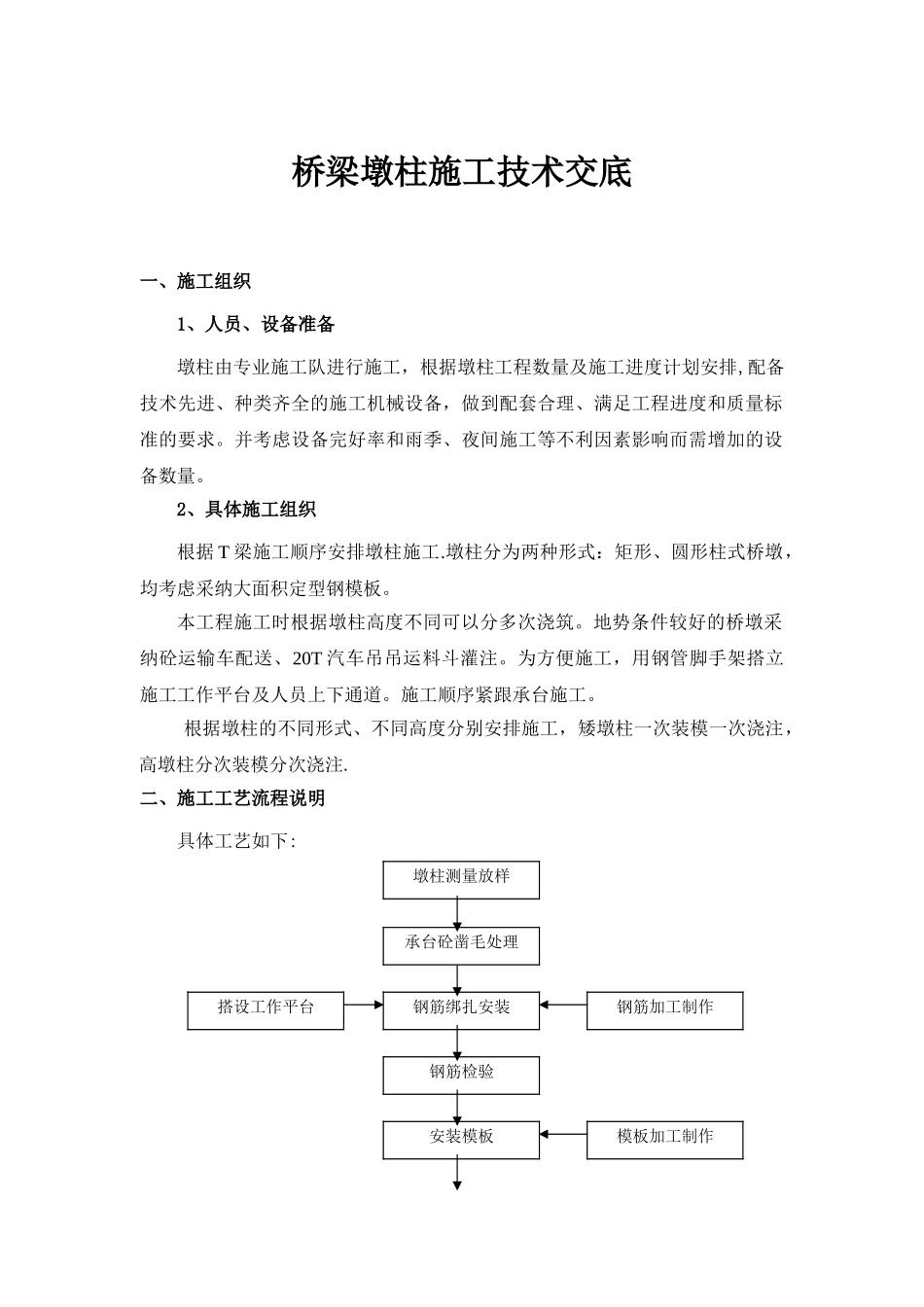

桥梁墩柱施工技术交底一、施工组织1、人员、设备准备墩柱由专业施工队进行施工,根据墩柱工程数量及施工进度计划安排,配备技术先进、种类齐全的施工机械设备,做到配套合理、满足工程进度和质量标准的要求
并考虑设备完好率和雨季、夜间施工等不利因素影响而需增加的设备数量
2、具体施工组织根据 T 梁施工顺序安排墩柱施工
墩柱分为两种形式:矩形、圆形柱式桥墩,均考虑采纳大面积定型钢模板
本工程施工时根据墩柱高度不同可以分多次浇筑
地势条件较好的桥墩采纳砼运输车配送、20T 汽车吊吊运料斗灌注
为方便施工,用钢管脚手架搭立施工工作平台及人员上下通道
施工顺序紧跟承台施工
根据墩柱的不同形式、不同高度分别安排施工,矮墩柱一次装模一次浇注,高墩柱分次装模分次浇注

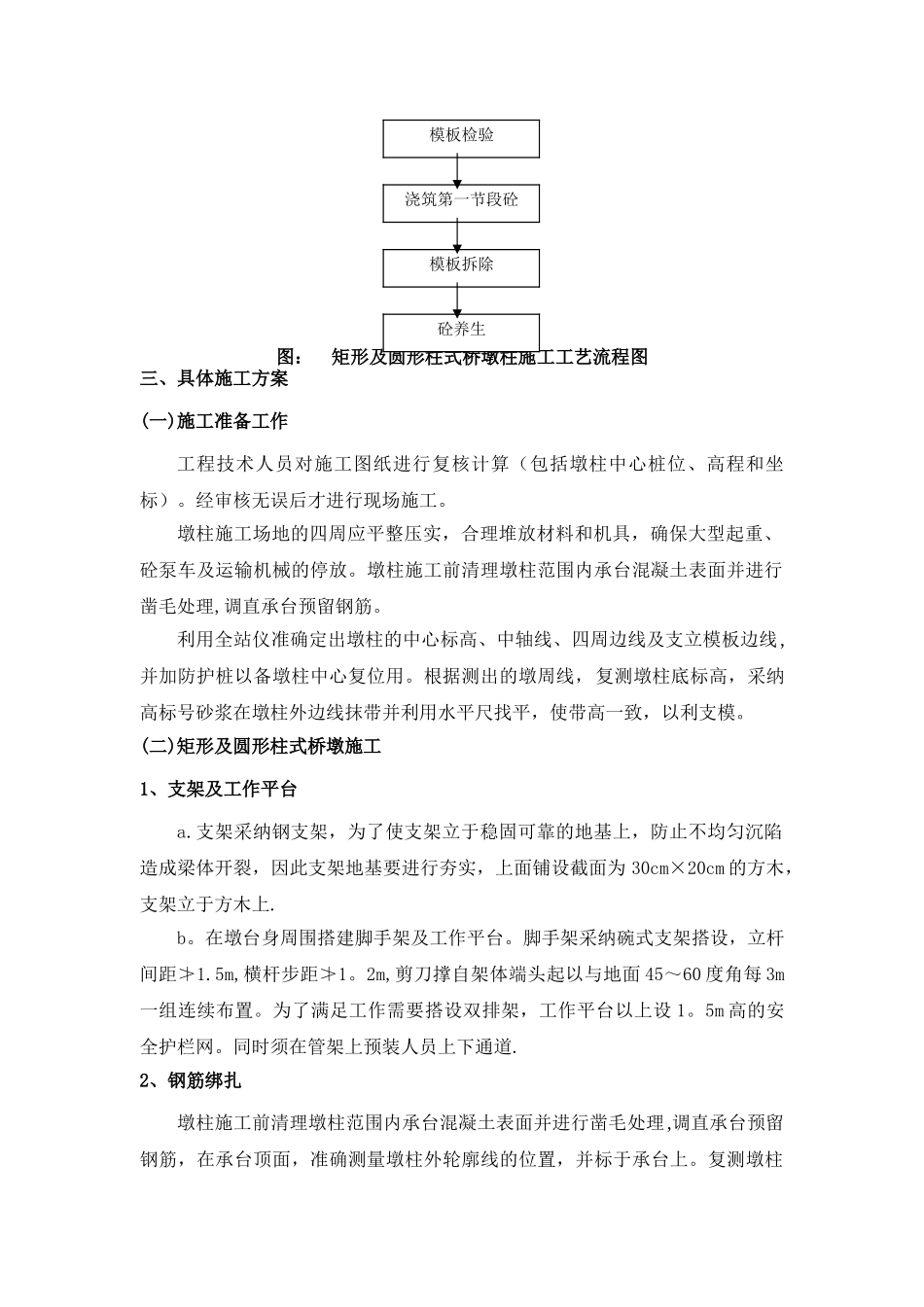

二、施工工艺流程说明具体工艺如下:墩柱测量放样搭设工作平台钢筋绑扎安装钢筋加工制作钢筋检验安装模板模板加工制作承台砼凿毛处理图: 矩形及圆形柱式桥墩柱施工工艺流程图三、具体施工方案(一)施工准备工作工程技术人员对施工图纸进行复核计算(包括墩柱中心桩位、高程和坐标)
经审核无误后才进行现场施工
墩柱施工场地的四周应平整压实,合理堆放材料和机具,确保大型起重、砼泵车及运输机械的停放
墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛处理,调直承台预留钢筋
利用全站仪准确定出墩柱的中心标高、中轴线、四周边线及支立模板边线,并加防护桩以备墩柱中心复位用
根据测出的墩周线,复测墩柱底标高,采纳高标号砂浆在墩柱外边线抹带并利用水平尺找平,使带高一致,以利支模
(二)矩形及圆形柱式桥墩施工1、支架及工作平台a
支架采纳钢支架,为了使支架立于稳固可靠的地基上,防止不均匀沉陷造成梁体开裂,因此支架地基要进行夯实,上面铺设截面为 30cm×20cm 的方木,支架立于方木上
在墩台身周围搭建脚手架及工作平台

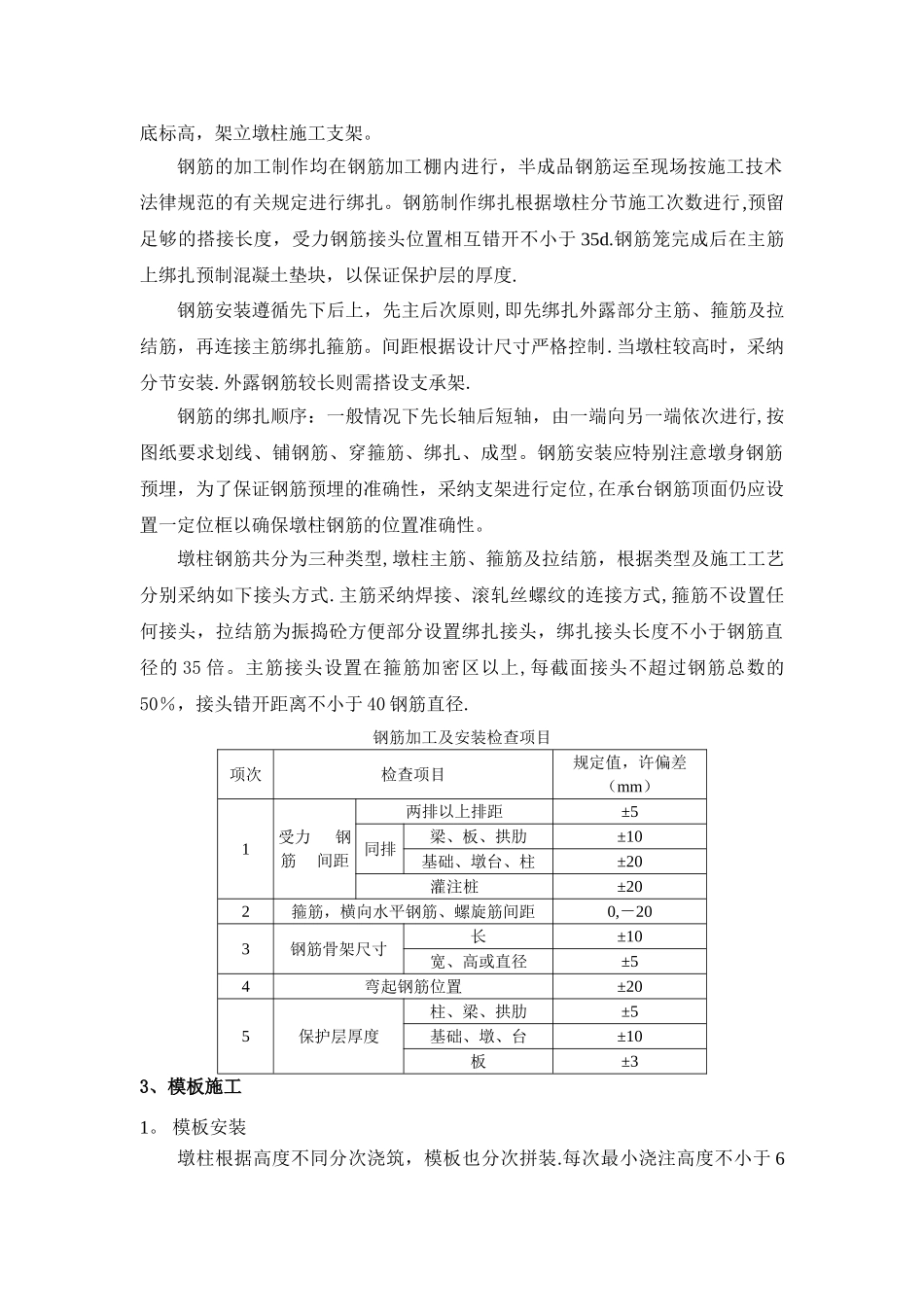

脚手架采纳碗式支架搭设,立杆间距≯1
