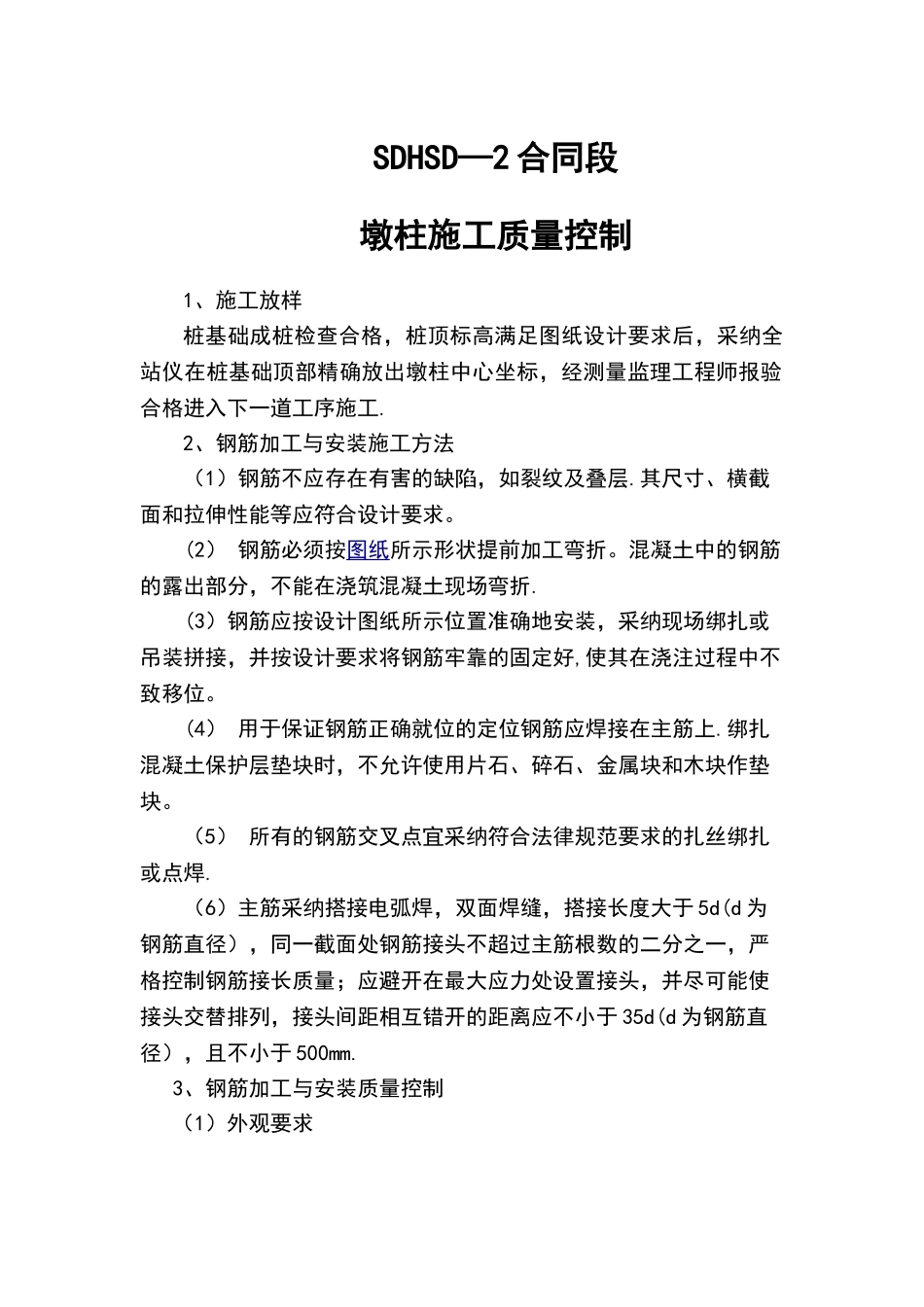

SDHSD—2 合同段墩柱施工质量控制1、施工放样桩基础成桩检查合格,桩顶标高满足图纸设计要求后,采纳全站仪在桩基础顶部精确放出墩柱中心坐标,经测量监理工程师报验合格进入下一道工序施工
2、钢筋加工与安装施工方法(1)钢筋不应存在有害的缺陷,如裂纹及叠层
其尺寸、横截面和拉伸性能等应符合设计要求
(2) 钢筋必须按图纸所示形状提前加工弯折
混凝土中的钢筋的露出部分,不能在浇筑混凝土现场弯折
(3)钢筋应按设计图纸所示位置准确地安装,采纳现场绑扎或吊装拼接,并按设计要求将钢筋牢靠的固定好,使其在浇注过程中不致移位
(4) 用于保证钢筋正确就位的定位钢筋应焊接在主筋上
绑扎混凝土保护层垫块时,不允许使用片石、碎石、金属块和木块作垫块
(5) 所有的钢筋交叉点宜采纳符合法律规范要求的扎丝绑扎或点焊
(6)主筋采纳搭接电弧焊,双面焊缝,搭接长度大于 5d(d 为钢筋直径),同一截面处钢筋接头不超过主筋根数的二分之一,严格控制钢筋接长质量;应避开在最大应力处设置接头,并尽可能使接头交替排列,接头间距相互错开的距离应不小于 35d(d 为钢筋直径),且不小于 500mm

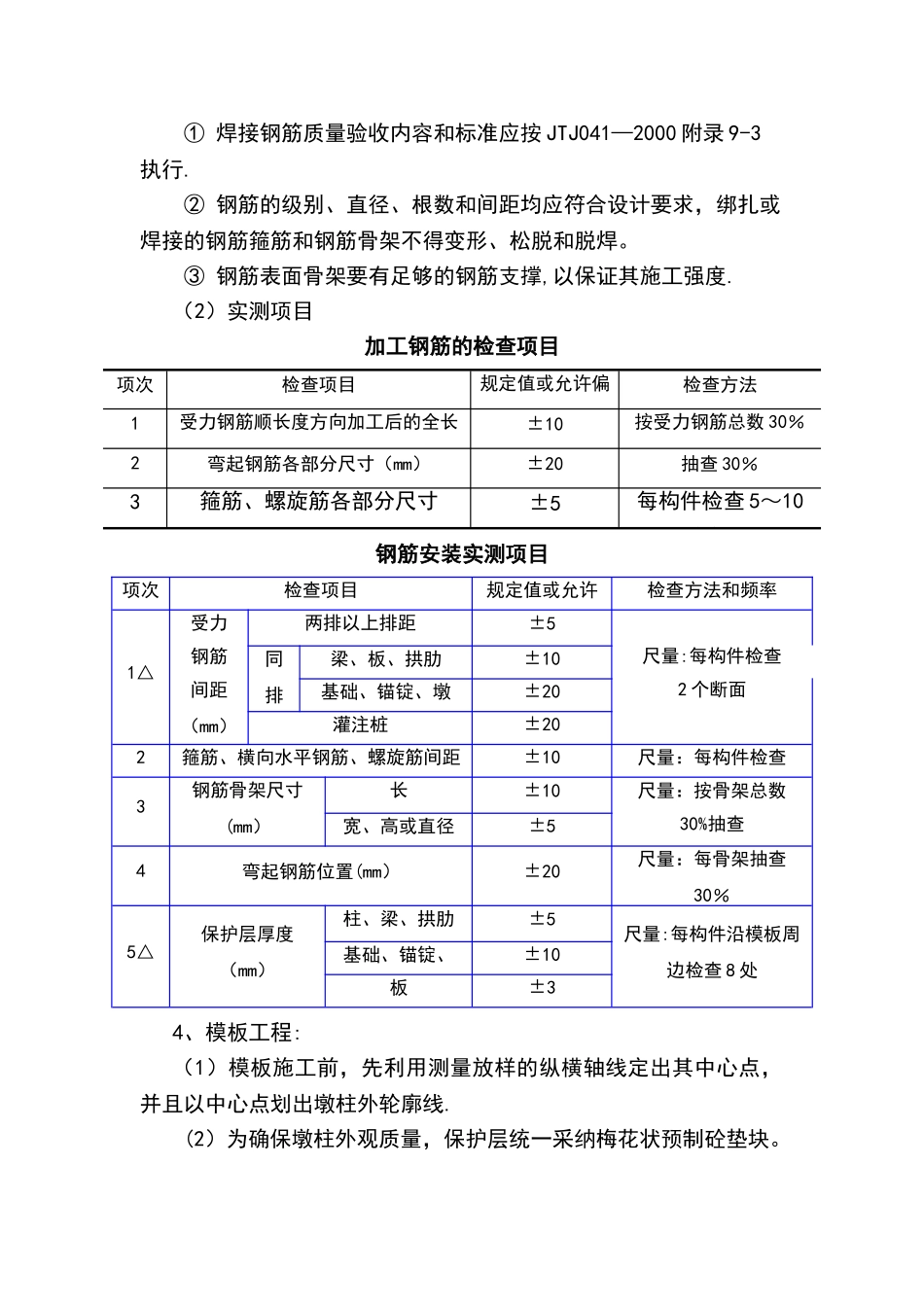

3、钢筋加工与安装质量控制(1)外观要求① 焊接钢筋质量验收内容和标准应按 JTJ041—2000 附录 9-3执行
② 钢筋的级别、直径、根数和间距均应符合设计要求,绑扎或焊接的钢筋箍筋和钢筋骨架不得变形、松脱和脱焊
③ 钢筋表面骨架要有足够的钢筋支撑,以保证其施工强度

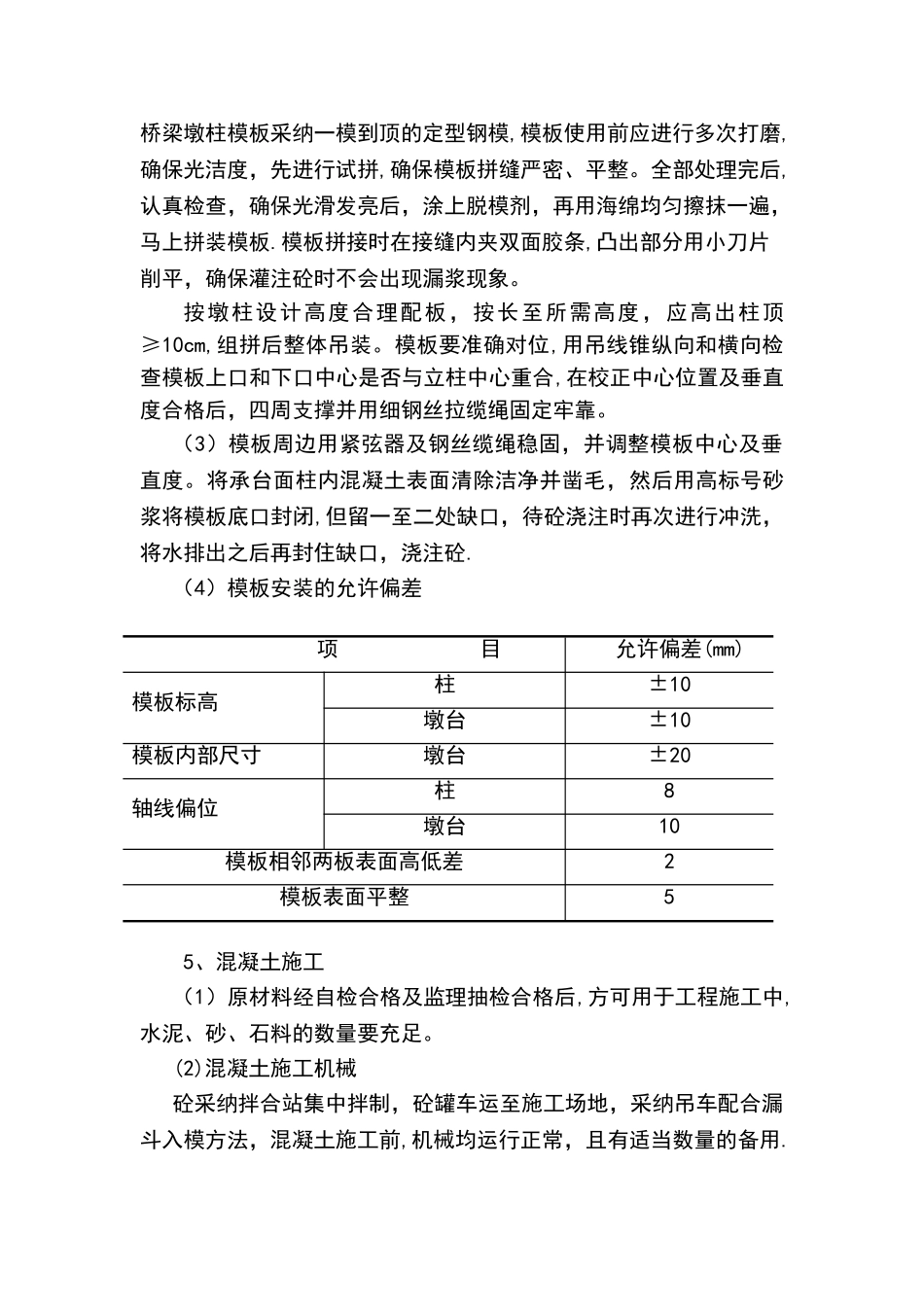

(2)实测项目加工钢筋的检查项目项次检查项目规定值或允许偏差检查方法1受力钢筋顺长度方向加工后的全长(mm)±10按受力钢筋总数 30%抽查2弯起钢筋各部分尺寸(mm)±20抽查 30%3箍筋、螺旋筋各部分尺寸(mm)±5每构件检查 5~10个间距钢筋安装实测项目项次检查项目规定值或允许偏差检查方法和频率1△受力钢筋间距(mm)两排以上排距±5尺量:
