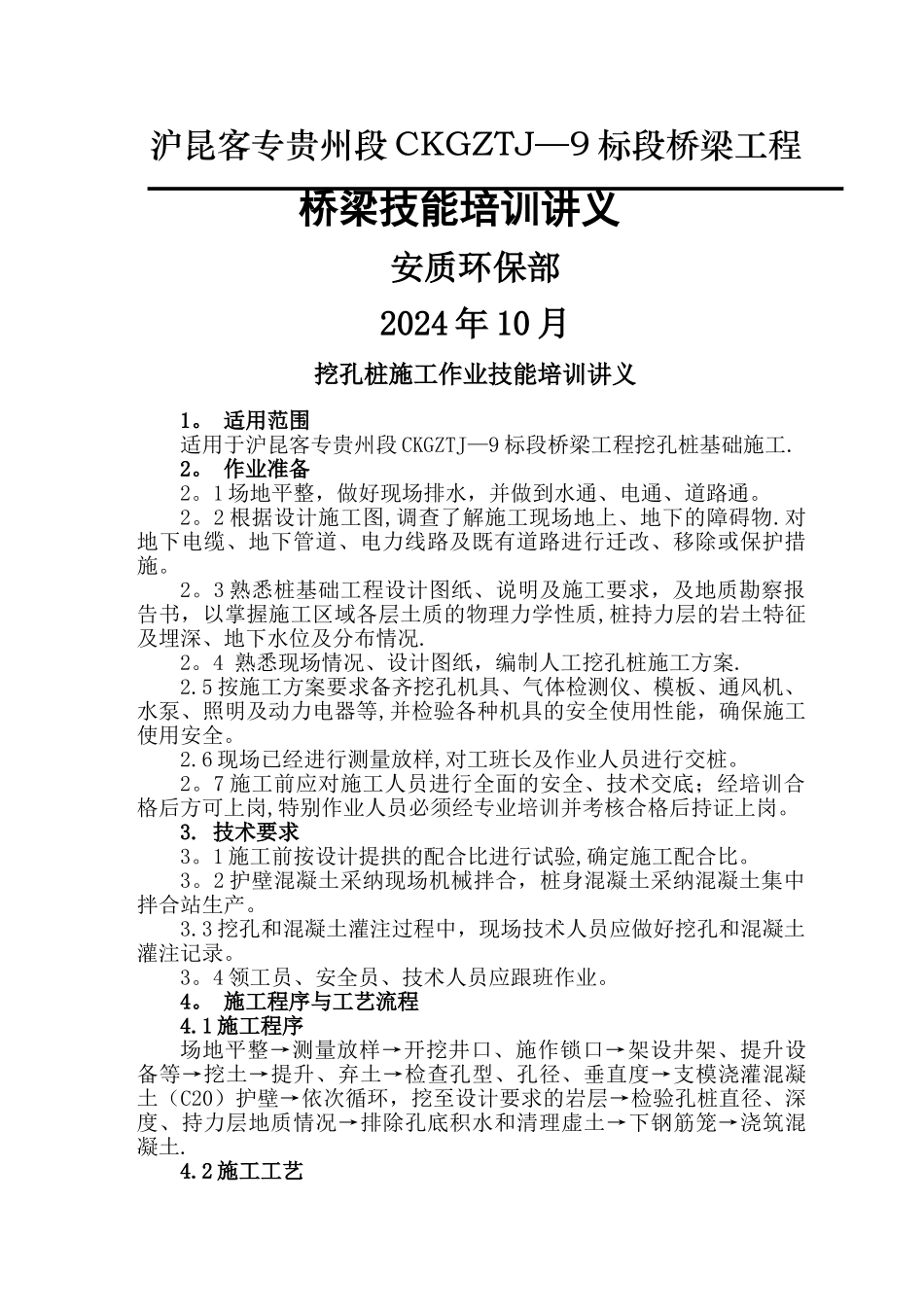

沪昆客专贵州段 CKGZTJ—9 标段桥梁工程桥梁技能培训讲义安质环保部2024 年 10 月挖孔桩施工作业技能培训讲义1
适用范围适用于沪昆客专贵州段 CKGZTJ—9 标段桥梁工程挖孔桩基础施工
1 场地平整,做好现场排水,并做到水通、电通、道路通
2 根据设计施工图,调查了解施工现场地上、地下的障碍物
对地下电缆、地下管道、电力线路及既有道路进行迁改、移除或保护措施
3 熟悉桩基础工程设计图纸、说明及施工要求,及地质勘察报告书,以掌握施工区域各层土质的物理力学性质,桩持力层的岩土特征及埋深、地下水位及分布情况
4 熟悉现场情况、设计图纸,编制人工挖孔桩施工方案
5 按施工方案要求备齐挖孔机具、气体检测仪、模板、通风机、水泵、照明及动力电器等,并检验各种机具的安全使用性能,确保施工使用安全
6 现场已经进行测量放样,对工班长及作业人员进行交桩
7 施工前应对施工人员进行全面的安全、技术交底;经培训合格后方可上岗,特别作业人员必须经专业培训并考核合格后持证上岗
1 施工前按设计提拱的配合比进行试验,确定施工配合比
2 护壁混凝土采纳现场机械拌合,桩身混凝土采纳混凝土集中拌合站生产
3 挖孔和混凝土灌注过程中,现场技术人员应做好挖孔和混凝土灌注记录
4 领工员、安全员、技术人员应跟班作业

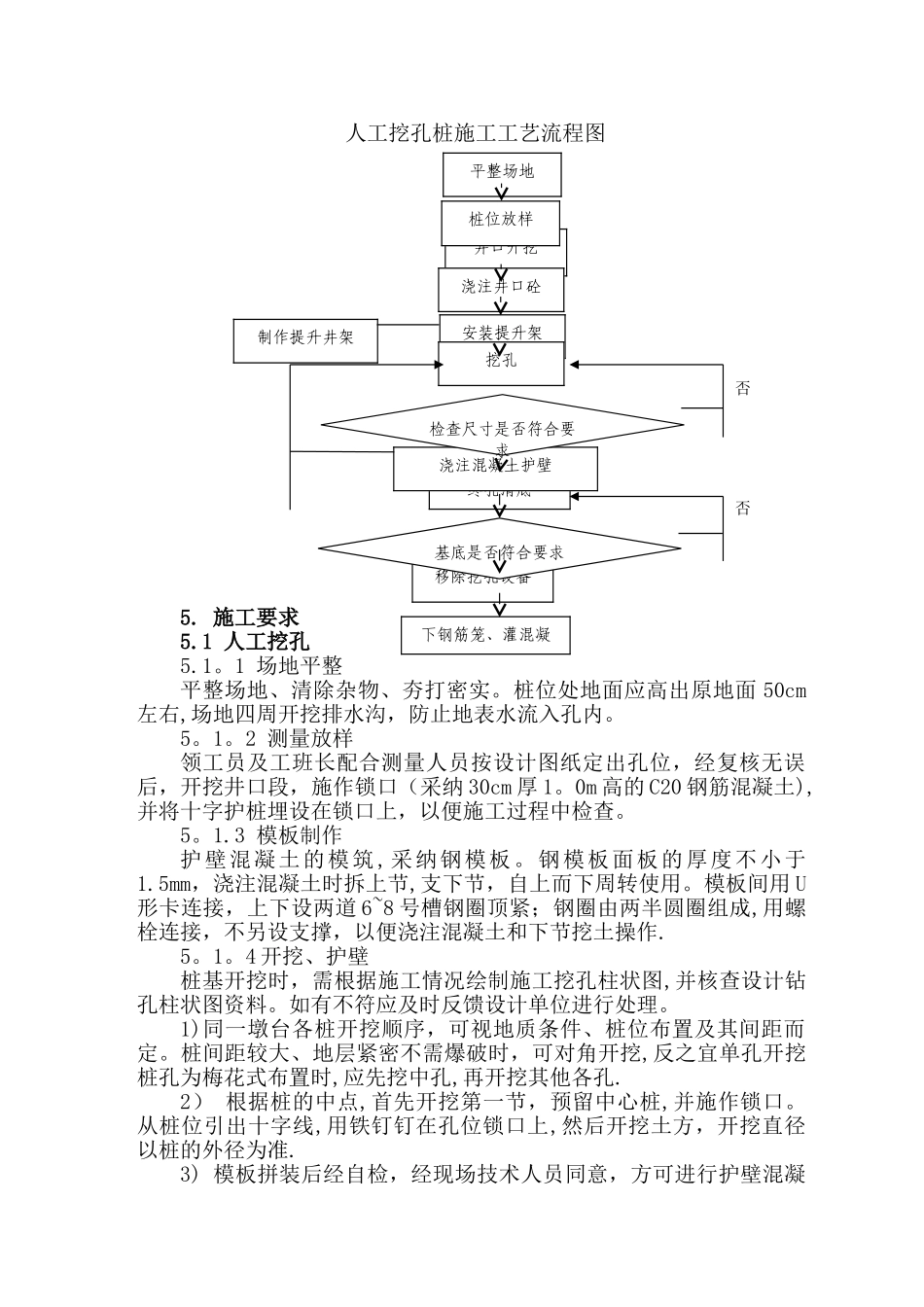

施工程序与工艺流程4
1 施工程序场地平整→测量放样→开挖井口、施作锁口→架设井架、提升设备等→挖土→提升、弃土→检查孔型、孔径、垂直度→支模浇灌混凝土(C20)护壁→依次循环,挖至设计要求的岩层→检验孔桩直径、深度、持力层地质情况→排除孔底积水和清理虚土→下钢筋笼→浇筑混凝土

2 施工工艺井口开挖平整场地浇注井口砼安装提升架挖孔制作提升井架桩位放样终孔清底移除挖孔设备浇注混凝土护壁下钢筋笼、灌混凝
