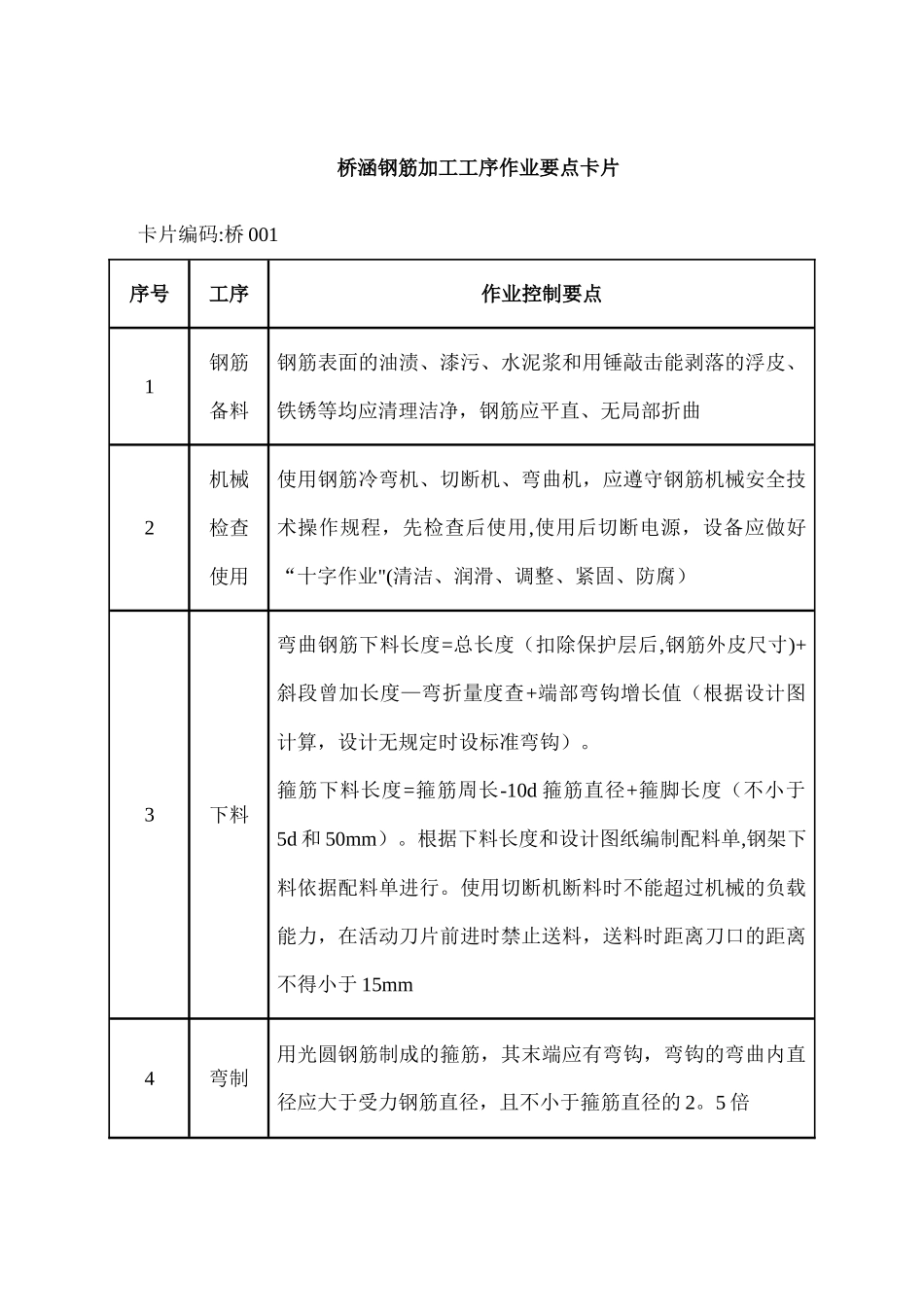

桥涵钢筋加工工序作业要点卡片卡片编码:桥 001序号工序作业控制要点1钢筋备料钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清理洁净,钢筋应平直、无局部折曲2机械检查使用使用钢筋冷弯机、切断机、弯曲机,应遵守钢筋机械安全技术操作规程,先检查后使用,使用后切断电源,设备应做好“十字作业"(清洁、润滑、调整、紧固、防腐)3下料弯曲钢筋下料长度=总长度(扣除保护层后,钢筋外皮尺寸)+斜段曾加长度—弯折量度查+端部弯钩增长值(根据设计图计算,设计无规定时设标准弯钩)
箍筋下料长度=箍筋周长-10d 箍筋直径+箍脚长度(不小于5d 和 50mm)
根据下料长度和设计图纸编制配料单,钢架下料依据配料单进行
使用切断机断料时不能超过机械的负载能力,在活动刀片前进时禁止送料,送料时距离刀口的距离不得小于 15mm4弯制用光圆钢筋制成的箍筋,其末端应有弯钩,弯钩的弯曲内直径应大于受力钢筋直径,且不小于箍筋直径的 2

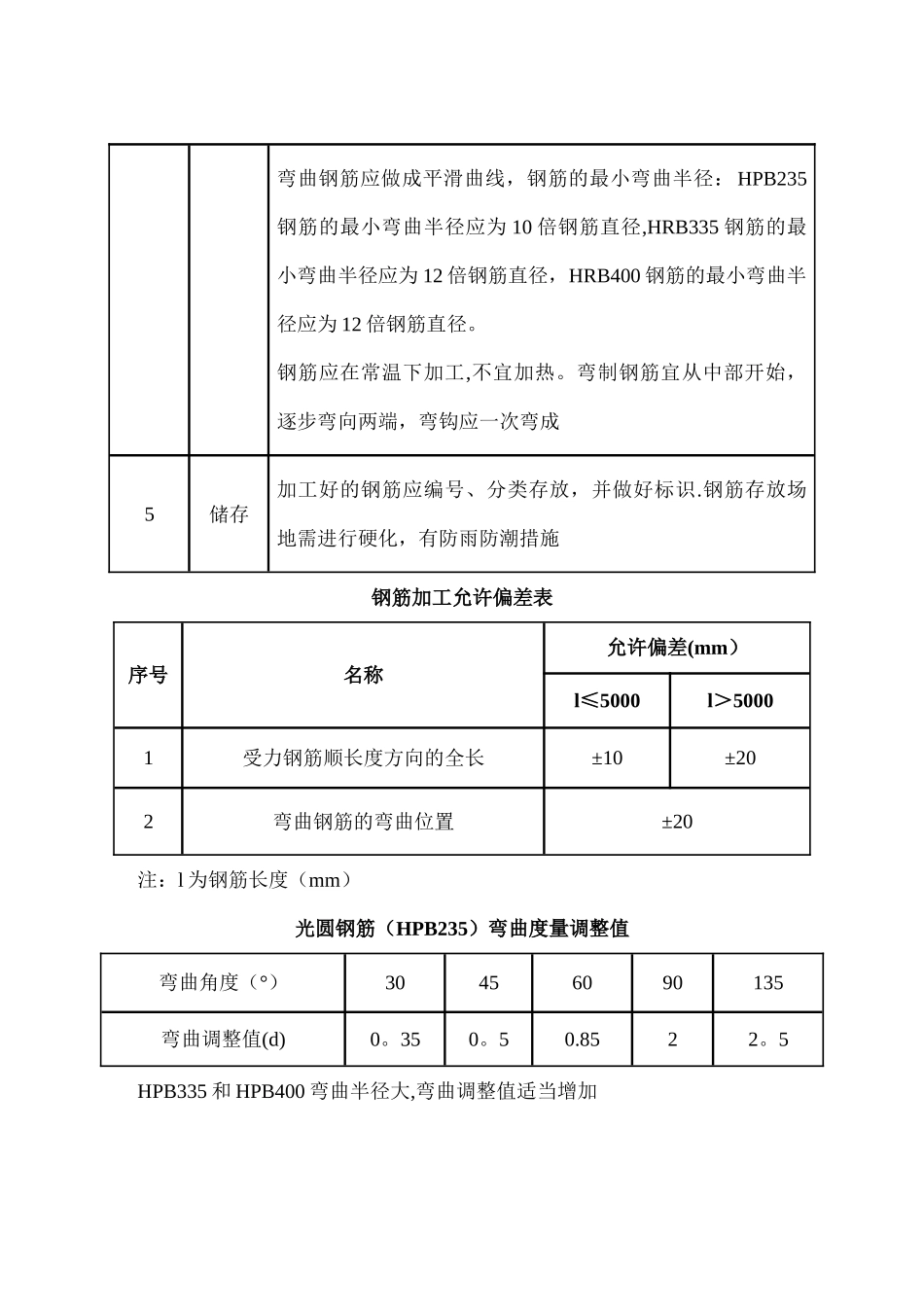

5 倍弯曲钢筋应做成平滑曲线,钢筋的最小弯曲半径: HPB235钢筋的最小弯曲半径应为 10 倍钢筋直径,HRB335 钢筋的最小弯曲半径应为 12 倍钢筋直径,HRB400 钢筋的最小弯曲半径应为 12 倍钢筋直径
钢筋应在常温下加工,不宜加热
弯制钢筋宜从中部开始,逐步弯向两端,弯钩应一次弯成5储存加工好的钢筋应编号、分类存放,并做好标识
钢筋存放场地需进行硬化,有防雨防潮措施钢筋加工允许偏差表序号名称允许偏差(mm)l≤5000l>50001受力钢筋顺长度方向的全长±10±202弯曲钢筋的弯曲位置±20注:l 为钢筋长度(mm)光圆钢筋(HPB235)弯曲度量调整值弯曲角度(°)30456090135弯曲调整值(d)0

5HPB335 和 HPB400 弯曲半径大,弯曲调整值适当增加桥涵钢筋闪光对焊工序作业要点卡片卡片编码:桥 002
