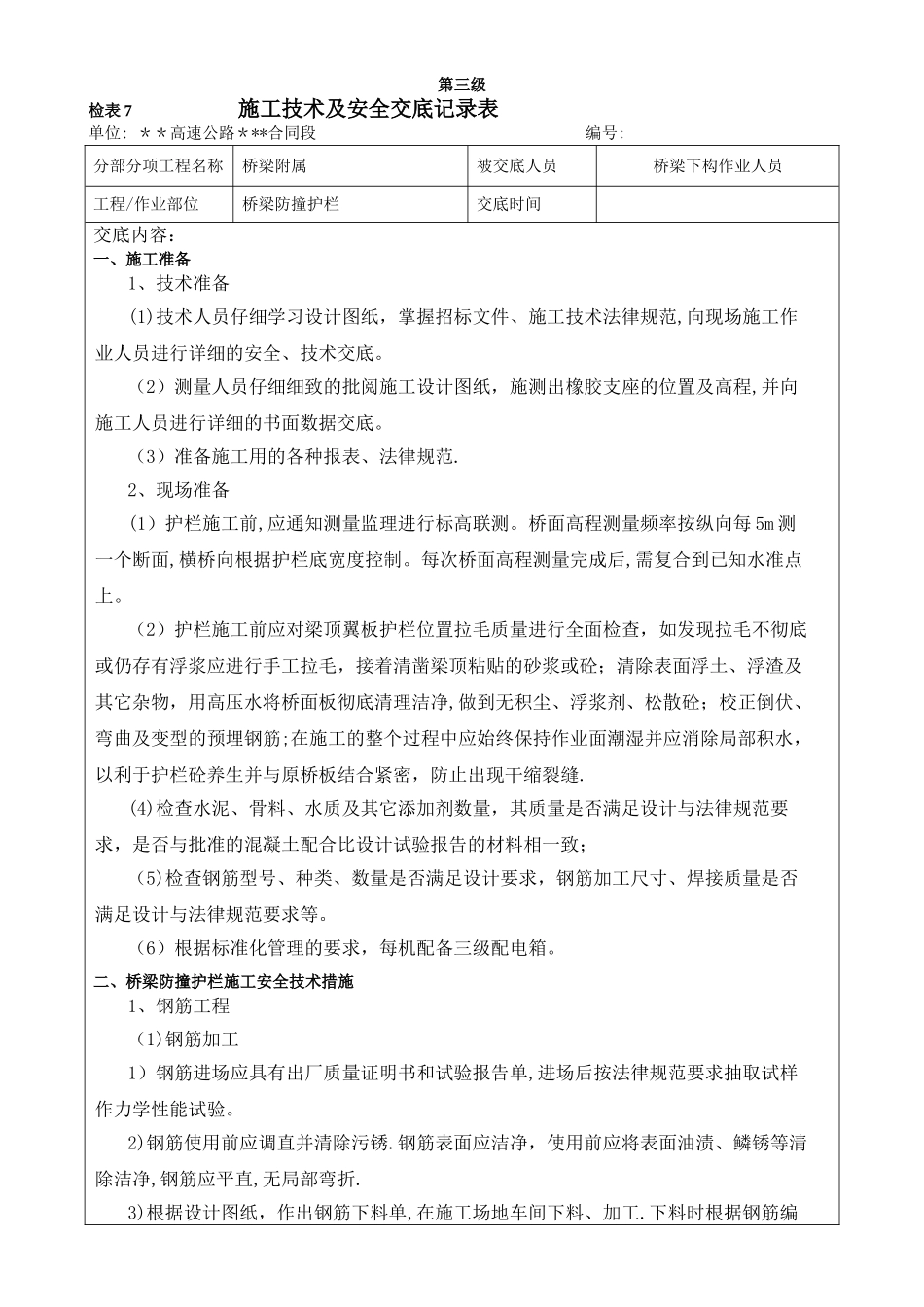

第三级检表 7 施工技术及安全交底记录表单位: **高速公路***合同段 编号:分部分项工程名称桥梁附属被交底人员桥梁下构作业人员工程/作业部位桥梁防撞护栏交底时间交底内容:一、施工准备1、技术准备(1)技术人员仔细学习设计图纸,掌握招标文件、施工技术法律规范,向现场施工作业人员进行详细的安全、技术交底。(2)测量人员仔细细致的批阅施工设计图纸,施测出橡胶支座的位置及高程,并向施工人员进行详细的书面数据交底。(3)准备施工用的各种报表、法律规范.2、现场准备(1)护栏施工前,应通知测量监理进行标高联测。桥面高程测量频率按纵向每 5m 测一个断面,横桥向根据护栏底宽度控制。每次桥面高程测量完成后,需复合到已知水准点上。(2)护栏施工前应对梁顶翼板护栏位置拉毛质量进行全面检查,如发现拉毛不彻底或仍存有浮浆应进行手工拉毛,接着清凿梁顶粘贴的砂浆或砼;清除表面浮土、浮渣及其它杂物,用高压水将桥面板彻底清理洁净,做到无积尘、浮浆剂、松散砼;校正倒伏、弯曲及变型的预埋钢筋;在施工的整个过程中应始终保持作业面潮湿并应消除局部积水,以利于护栏砼养生并与原桥板结合紧密,防止出现干缩裂缝.(4)检查水泥、骨料、水质及其它添加剂数量,其质量是否满足设计与法律规范要求,是否与批准的混凝土配合比设计试验报告的材料相一致;(5)检查钢筋型号、种类、数量是否满足设计要求,钢筋加工尺寸、焊接质量是否满足设计与法律规范要求等。 (6)根据标准化管理的要求,每机配备三级配电箱。二、桥梁防撞护栏施工安全技术措施1、钢筋工程(1)钢筋加工 1)钢筋进场应具有出厂质量证明书和试验报告单,进场后按法律规范要求抽取试样作力学性能试验。 2)钢筋使用前应调直并清除污锈.钢筋表面应洁净,使用前应将表面油渍、鳞锈等清除洁净,钢筋应平直,无局部弯折. 3)根据设计图纸,作出钢筋下料单,在施工场地车间下料、加工.下料时根据钢筋编号和供料尺寸的长度,统筹安排以减少钢筋的损耗。 4)钢筋加工成型后应按编号顺序进行存放,做到下垫上盖,并挂牌明示。 5)钢筋的连接采纳电弧焊接 ① 钢筋接头采纳搭接电弧焊,两钢筋搭接端部预先折向一侧,使两接合钢筋轴线一致,接头双面焊缝的长度不小于 5d,单面焊缝的长度不小于 10d。 ② 焊接用焊条、焊剂应有合格证,其性能符合《钢筋焊接及验收规程》(JGJ18)的规定。 ③ 钢筋接头与钢筋弯曲处的距离不应小于 10d,也不宜位于构件的最大弯矩处. (2)钢筋安装...
