目 录 一、编制依据 1二、工 程概况及病害介绍 1 2
1 、概况 1 2
2 、设计支座更换方案 1 2
3 、现状伸缩缝、支座病害情况 3 三、工程重难点分析 3 四、施工总体部署 4 4
1 、施工组织机构 4 4
2 、工期计划 4 4
3 、主要物资材料 5 五、施工方案 5 5
1 、顶升支撑系统 5 5
2 、钢盖梁施工 6 5
3 、箱梁顶升 11 六、资源配置计划 16 七、施工质量保证措施 17 7
1 、施工方案审批制度 17 7
2 、技术、质量交底制度 17 7
3 、技术保证措施 17 八、施工安全保障措施 19 8
1 、安全生产目标 19 8
2 、安全保证体系 19 九、附图表 21 1 、工期节点计划安排表 21 2 、各联连续梁支撑布置详图 21 3 、桥梁顶升计算书 Error: Reference source not found 桥梁顶升支座更换专项施工方案一、编制依据1、合肥市五里墩立交桥维修消缺应急工程施工图设计(上海市城市建设设计讨论总院);2、《公路桥涵设计通用法律规范》(JTG D60—2024);3、《公路桥涵加固设计法律规范》(JTG J22-2024);4、《公路桥梁加固施工技术法律规范》(JTG/T J23—2024);5、《公路桥涵施工技术法律规范》(JTG/T F50—2024);6、《钢结构工程施工质量验收法律规范》(GB50205-2001);7、《建筑钢结构焊接技术规程》(JGJ81—2024);8、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ—130-2024)

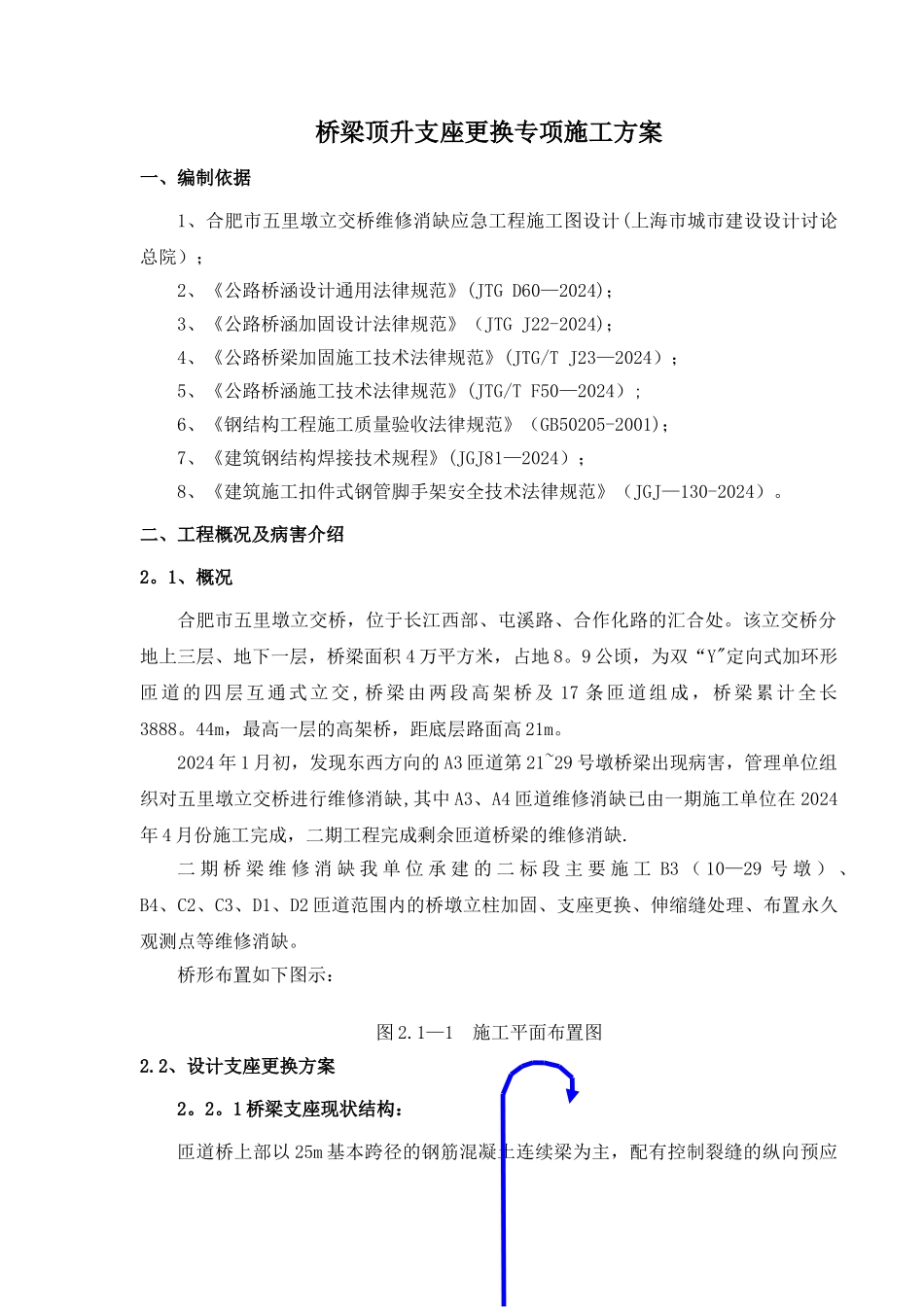

二、工程概况及病害介绍2
1、概况合肥市五里墩立交桥,位于长江西部、屯溪路、合作化路的汇合处
该立交桥分地上三层、地下一层,桥梁面积 4 万平方米,占地 8
9 公顷,为双“Y"定向式加环形匝道的四层
