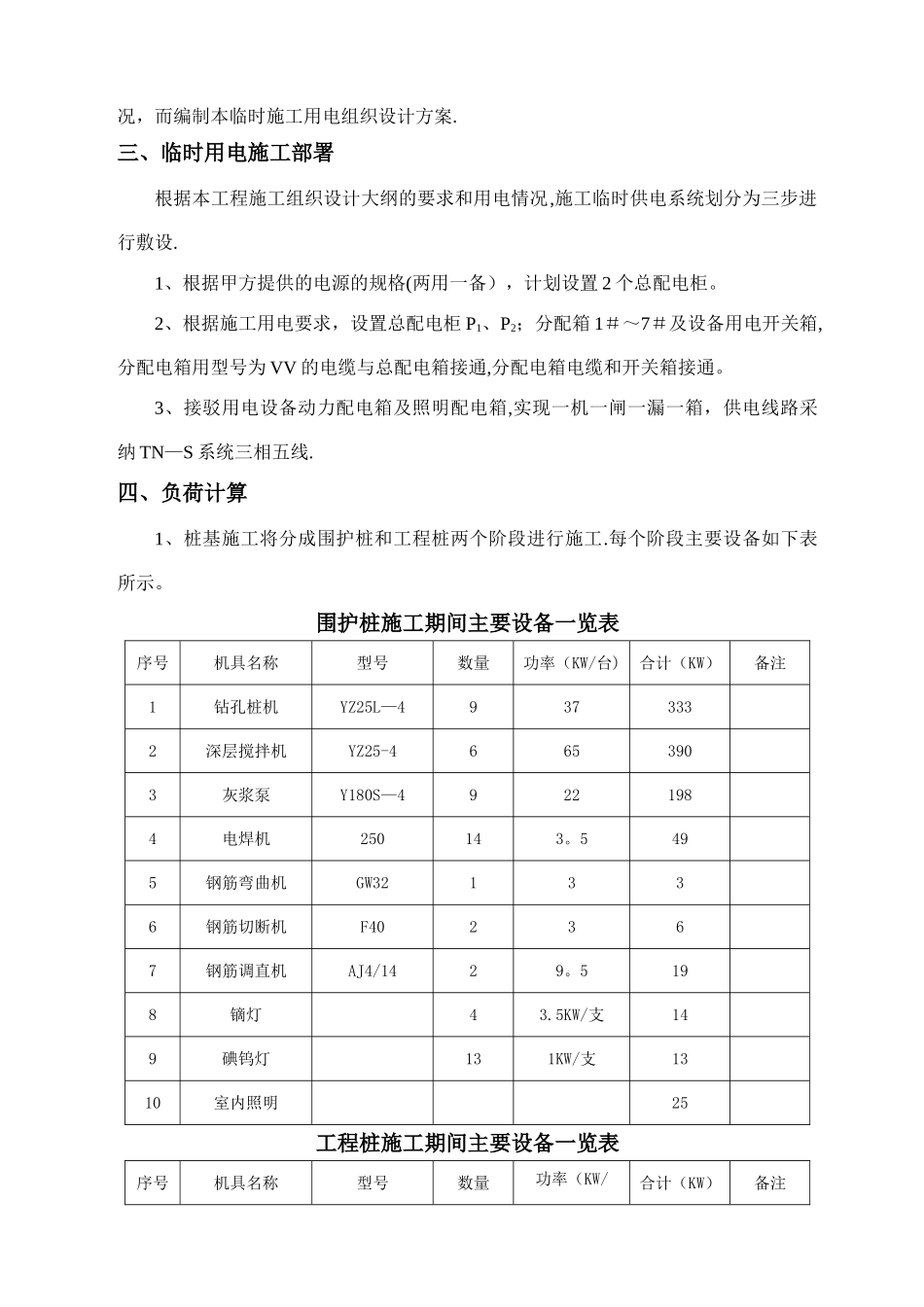

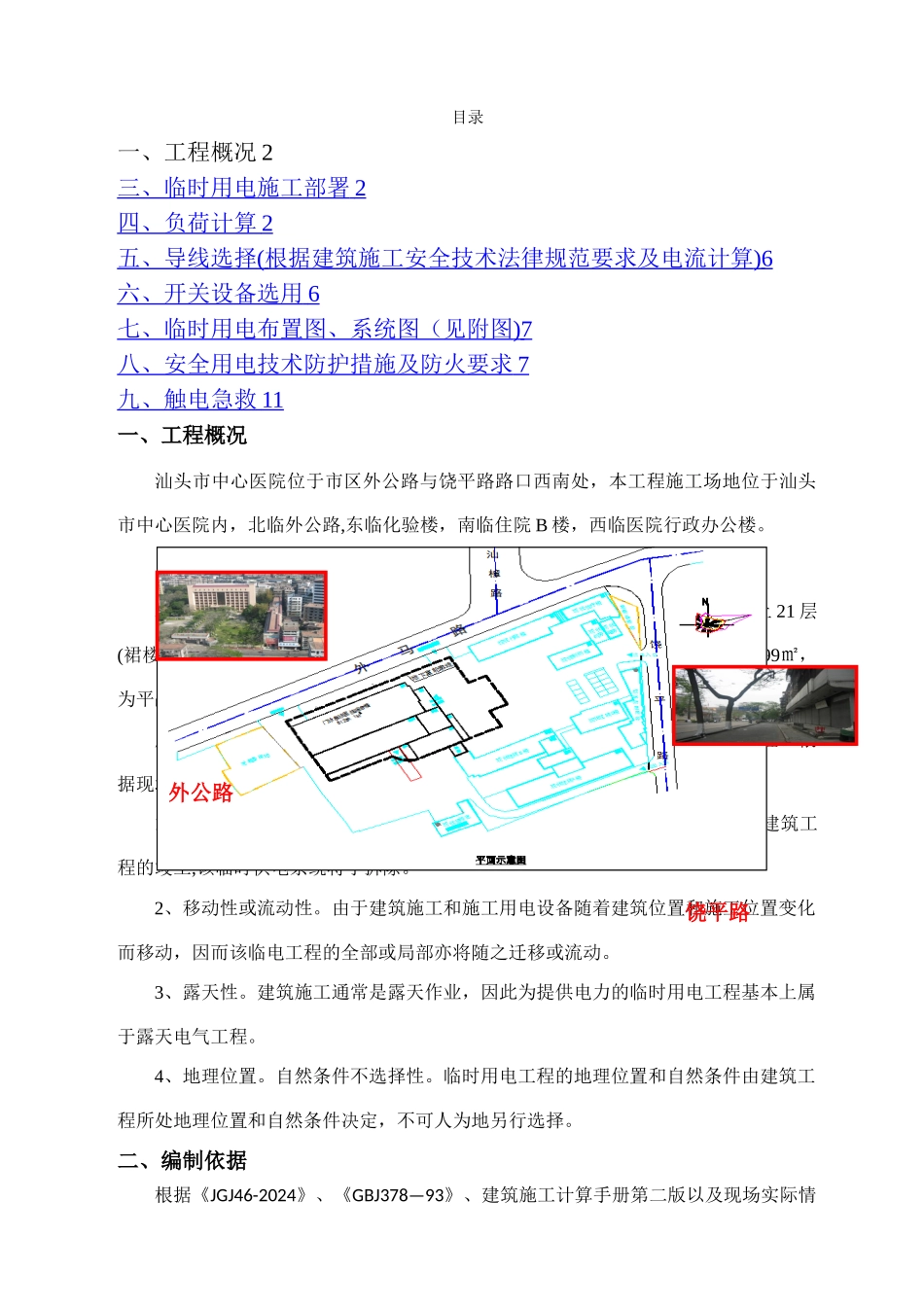

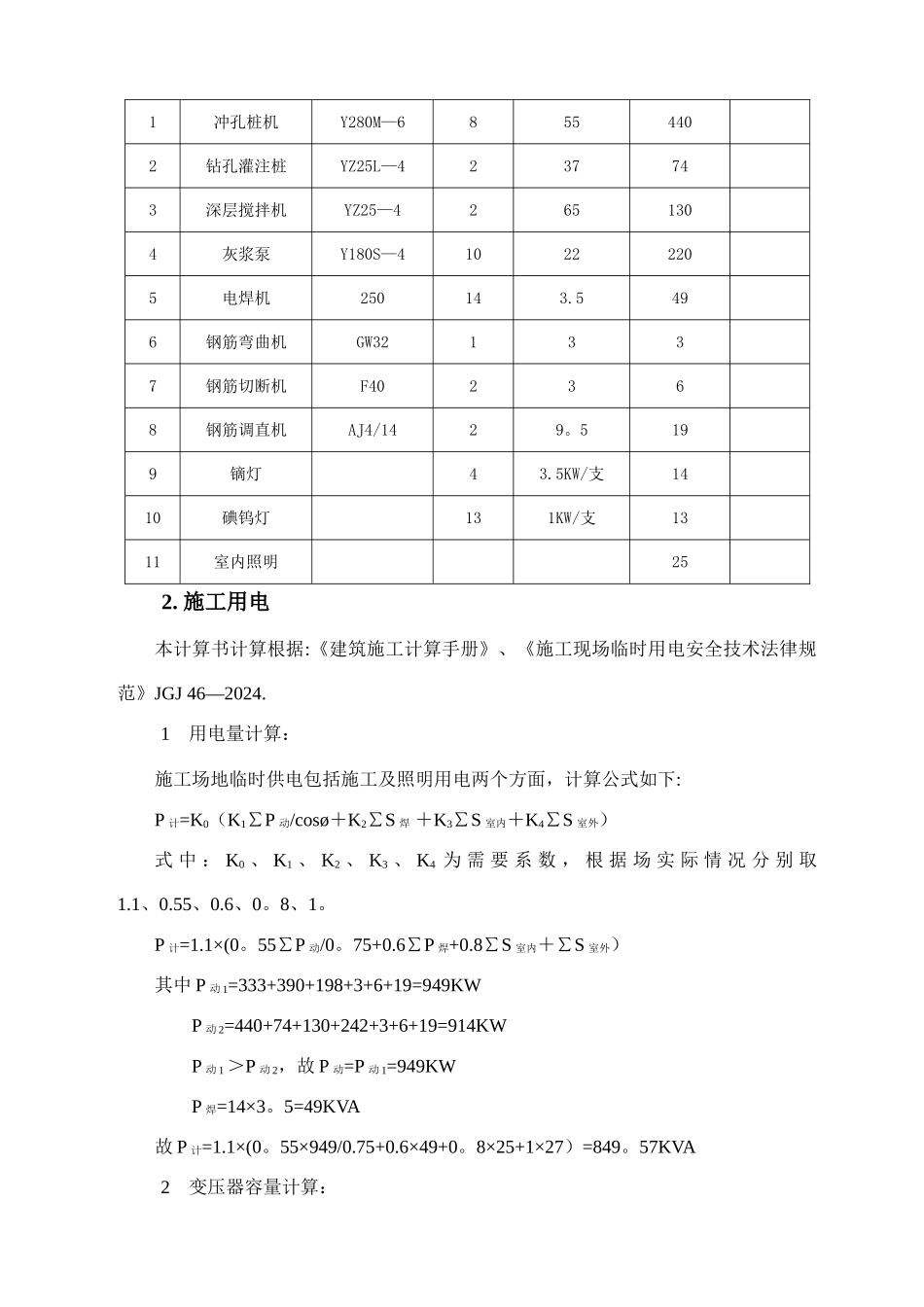

目录一、工程概况 2三、临时用电施工部署 2 四、负荷计算 2 五、导线选择 ( 根据建筑施工安全技术法律规范要求及电流计算 ) 6 六、开关设备选用 6 七、临时用电布置图、系统图(见附图 ) 7 八、安全用电技术防护措施及防火要求 7 九、触电急救 11 一、工程概况汕头市中心医院位于市区外公路与饶平路路口西南处,本工程施工场地位于汕头市中心医院内,北临外公路,东临化验楼,南临住院 B 楼,西临医院行政办公楼。本工程用地面积约 7100㎡,总建筑面积 67150。77㎡,高 98.00m,其中地上 21 层(裙楼 7 层,塔楼 14 层)共约 50986.78㎡,地下室 2 层(局部 3 层)共约 16163。99㎡,为平战结合地下室(平常为停车库及设备用房,局部设机械式立体停车库及设备用房).用电区别于“永久性"用电工程,是专门的建筑施工需要提供电力的电气工程。根据现场勘察情况,本工程具有下述特点:1、暂设性或临时性。施工现场临时用电工程专为现场建筑施工使用,随着建筑工程的竣工,该临时供电系统将予拆除。2、移动性或流动性。由于建筑施工和施工用电设备随着建筑位置和施工位置变化而移动,因而该临电工程的全部或局部亦将随之迁移或流动。3、露天性。建筑施工通常是露天作业,因此为提供电力的临时用电工程基本上属于露天电气工程。4、地理位置。自然条件不选择性。临时用电工程的地理位置和自然条件由建筑工程所处地理位置和自然条件决定,不可人为地另行选择。二、编制依据根据《JGJ46-2024》、《GBJ378—93》、建筑施工计算手册第二版以及现场实际情外公路 饶平路况,而编制本临时施工用电组织设计方案.三、临时用电施工部署根据本工程施工组织设计大纲的要求和用电情况,施工临时供电系统划分为三步进行敷设. 1、根据甲方提供的电源的规格(两用一备),计划设置 2 个总配电柜。 2、根据施工用电要求,设置总配电柜 P1、P2;分配箱 1#~7#及设备用电开关箱,分配电箱用型号为 VV 的电缆与总配电箱接通,分配电箱电缆和开关箱接通。 3、接驳用电设备动力配电箱及照明配电箱,实现一机一闸一漏一箱,供电线路采纳 TN—S 系统三相五线.四、负荷计算1、桩基施工将分成围护桩和工程桩两个阶段进行施工.每个阶段主要设备如下表所示。围护桩施工期间主要设备一览表序号机具名称型号数量功率(KW/台)合计(KW)备注1钻孔桩机YZ25L—49373332深层搅拌机YZ25-46653903灰浆泵Y180S—49221984电焊机250143。5495钢筋弯曲机GW32...
