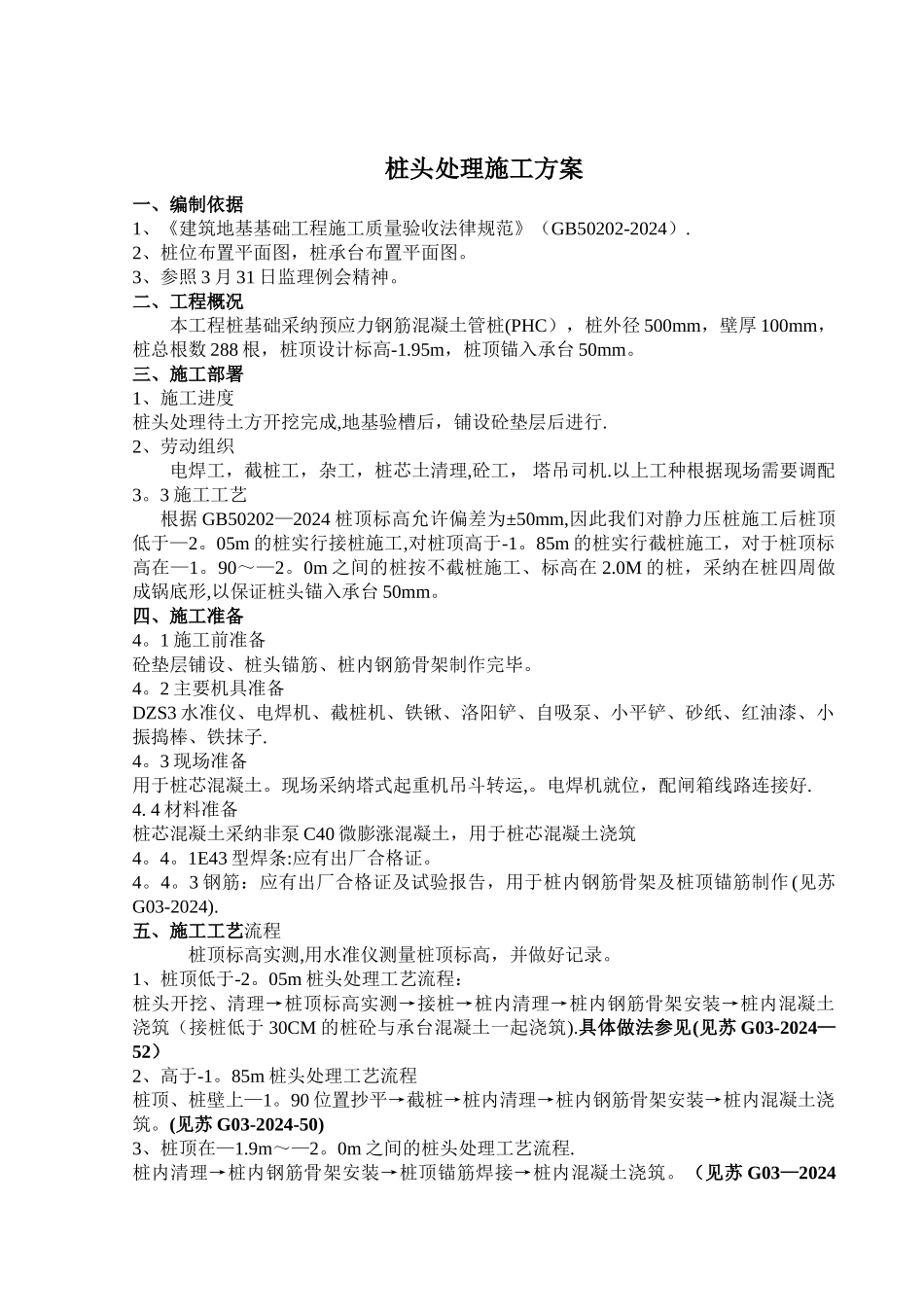

桩头处理施工方案一、编制依据1、《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)
2、桩位布置平面图,桩承台布置平面图
3、参照 3 月 31 日监理例会精神
二、工程概况本工程桩基础采纳预应力钢筋混凝土管桩(PHC),桩外径 500mm,壁厚 100mm,桩总根数 288 根,桩顶设计标高-1
95m,桩顶锚入承台 50mm
三、施工部署1、施工进度桩头处理待土方开挖完成,地基验槽后,铺设砼垫层后进行
2、劳动组织电焊工,截桩工,杂工,桩芯土清理,砼工, 塔吊司机
以上工种根据现场需要调配3
3 施工工艺根据 GB50202—2024 桩顶标高允许偏差为±50mm,因此我们对静力压桩施工后桩顶低于—2
05m 的桩实行接桩施工,对桩顶高于-1
85m 的桩实行截桩施工,对于桩顶标高在—1
0m 之间的桩按不截桩施工、标高在 2
0M 的桩,采纳在桩四周做成锅底形,以保证桩头锚入承台 50mm
四、施工准备4
1 施工前准备砼垫层铺设、桩头锚筋、桩内钢筋骨架制作完毕
2 主要机具准备DZS3 水准仪、电焊机、截桩机、铁锹、洛阳铲、自吸泵、小平铲、砂纸、红油漆、小振捣棒、铁抹子
3 现场准备用于桩芯混凝土
现场采纳塔式起重机吊斗转运,
电焊机就位,配闸箱线路连接好
4 材料准备桩芯混凝土采纳非泵 C40 微膨涨混凝土,用于桩芯混凝土浇筑4
1E43 型焊条:应有出厂合格证
3 钢筋:应有出厂合格证及试验报告,用于桩内钢筋骨架及桩顶锚筋制作(见苏G03-2024)
五、施工工艺流程桩顶标高实测,用水准仪测量桩顶标高,并做好记录
1、桩顶低于-2
05m 桩头处理工艺流程:桩头开挖、清理→桩顶标高实测→接桩→桩内清理→桩内钢筋骨架安装→桩内混凝土浇筑(接桩低于 30CM 的桩砼与承台混凝土一起浇筑)
具体做法参见(见苏 G
