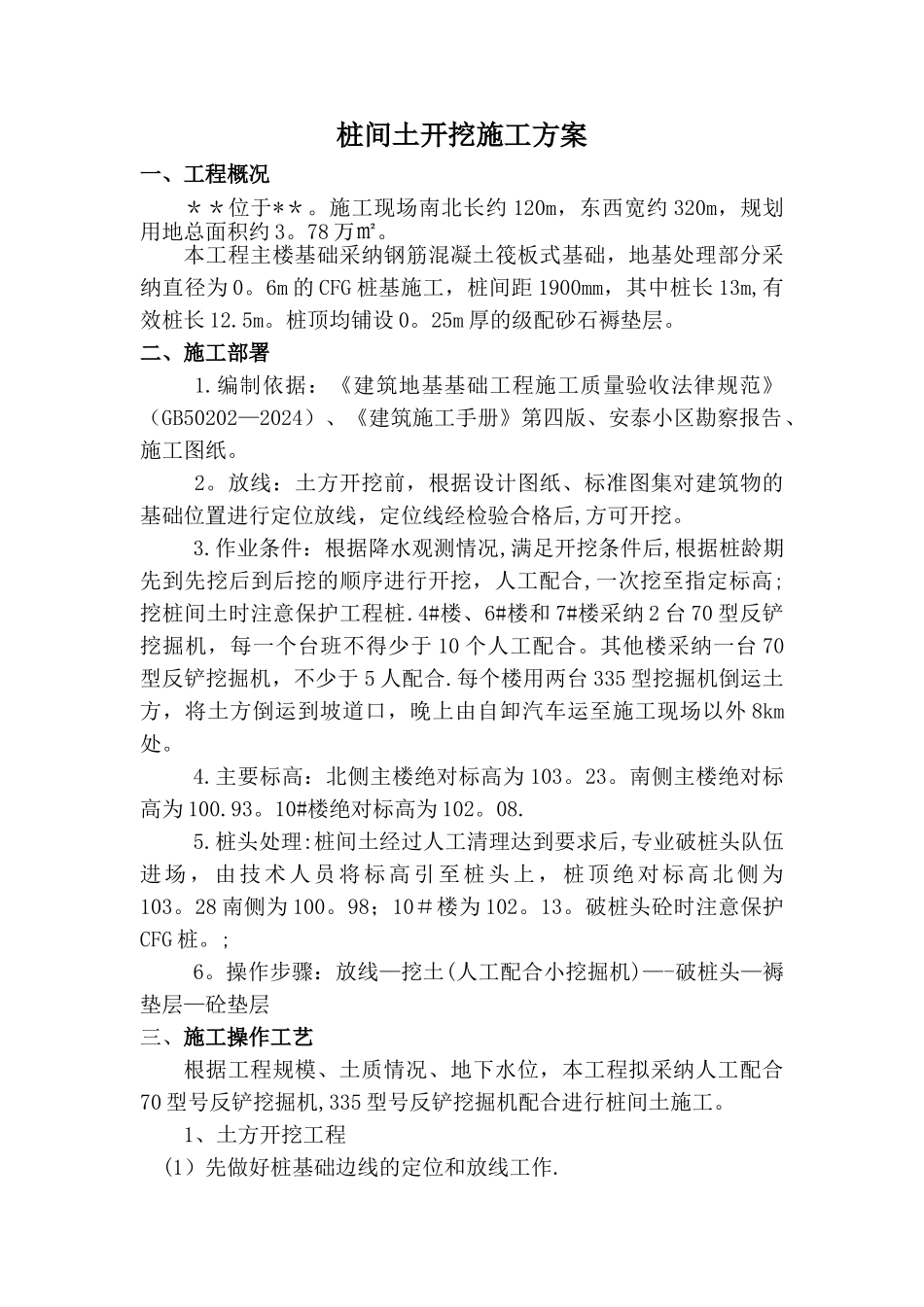

桩间土开挖施工方案一、工程概况**位于**
施工现场南北长约 120m,东西宽约 320m,规划用地总面积约 3
本工程主楼基础采纳钢筋混凝土筏板式基础,地基处理部分采纳直径为 0
6m 的 CFG 桩基施工,桩间距 1900mm,其中桩长 13m,有效桩长 12
桩顶均铺设 0
25m 厚的级配砂石褥垫层
二、施工部署1
编制依据:《建筑地基基础工程施工质量验收法律规范》(GB50202—2024)、《建筑施工手册》第四版、安泰小区勘察报告、施工图纸
放线:土方开挖前,根据设计图纸、标准图集对建筑物的基础位置进行定位放线,定位线经检验合格后,方可开挖
作业条件:根据降水观测情况,满足开挖条件后,根据桩龄期先到先挖后到后挖的顺序进行开挖,人工配合,一次挖至指定标高;挖桩间土时注意保护工程桩
4#楼、6#楼和 7#楼采纳 2 台 70 型反铲挖掘机,每一个台班不得少于 10 个人工配合
其他楼采纳一台 70型反铲挖掘机,不少于 5 人配合
每个楼用两台 335 型挖掘机倒运土方,将土方倒运到坡道口,晚上由自卸汽车运至施工现场以外 8km处
主要标高:北侧主楼绝对标高为 103
南侧主楼绝对标高为 100
10#楼绝对标高为 102
桩头处理:桩间土经过人工清理达到要求后,专业破桩头队伍进场,由技术人员将标高引至桩头上,桩顶绝对标高北侧为103
28 南侧为 100
98;10#楼为 102
破桩头砼时注意保护CFG 桩
操作步骤:放线—挖土(人工配合小挖掘机)—-破桩头—褥垫层—砼垫层三、施工操作工艺根据工程规模、土质情况、地下水位,本工程拟采纳人工配合70 型号反铲挖掘机,335 型号反铲挖掘机配合进行桩间土施工
1、土方开挖工程(1)先做好桩基础边线的定位和放线工作
(2)由于桩机所钻的土方比较虚,又有雨水浸
