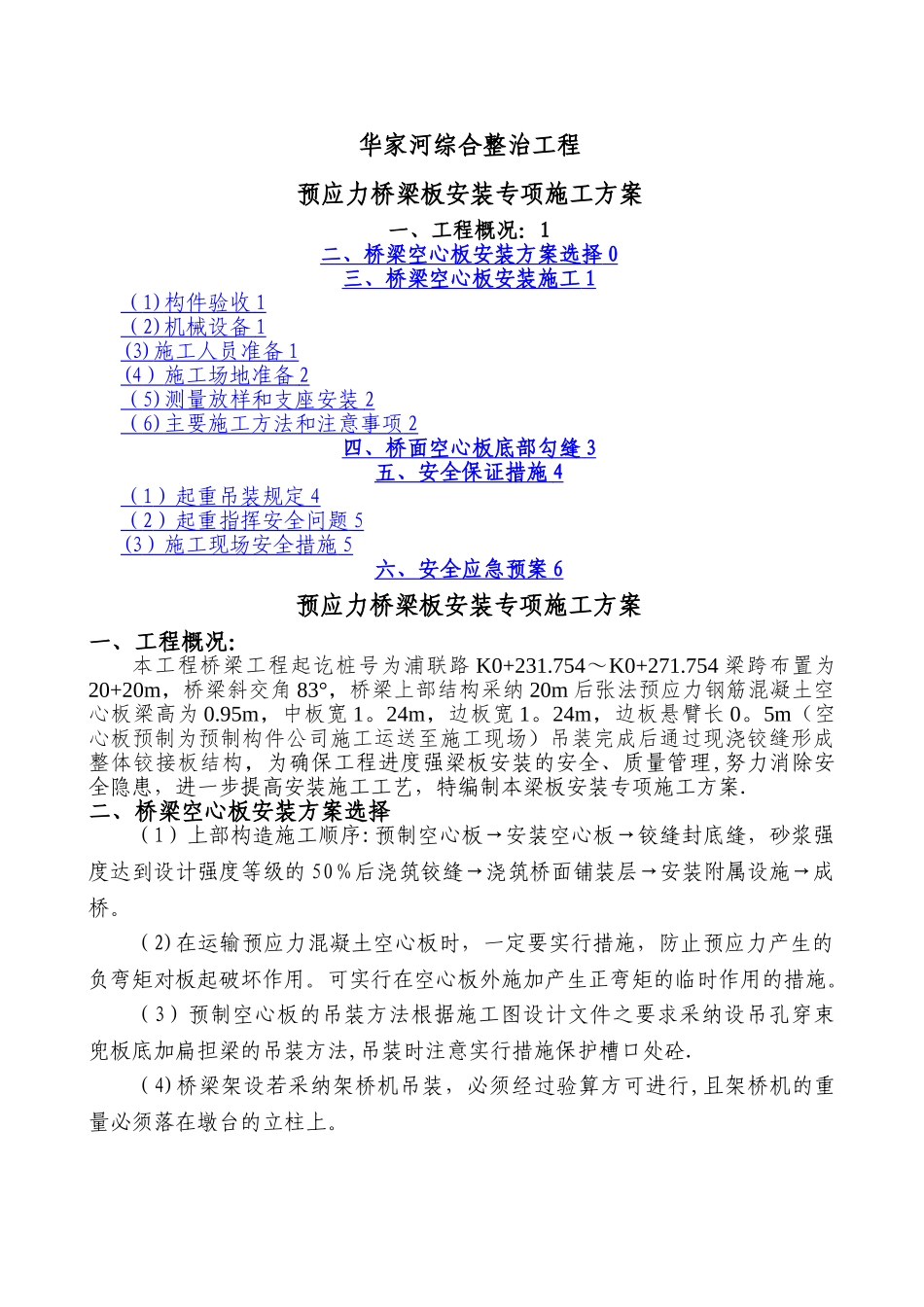

华家河综合整治工程预应力桥梁板安装专项施工方案一、工程概况:1二、桥梁空心板安装方案选择 0 三、桥梁空心板安装施工 1 ( 1) 构件验收 1 ( 2) 机械设备 1 (3) 施工人员准备 1 (4 ) 施工场地准备 2 ( 5 ) 测量放样和支座安装 2 ( 6) 主要施工方法和注意事项 2 四、桥面空心板底部勾缝 3 五、安全保证措施 4 ( 1 )起重吊装规定 4 ( 2 )起重指挥安全问题 5 (3 )施工现场安全措施 5 六、安全应急预案 6 预应力桥梁板安装专项施工方案一、工程概况:本工程桥梁工程起讫桩号为浦联路 K0+231
754~K0+271
754 梁跨布置为20+20m,桥梁斜交角 83°,桥梁上部结构采纳 20m 后张法预应力钢筋混凝土空心板梁高为 0
95m,中板宽 1
24m,边板宽 1
24m,边板悬臂长 0
5m(空心板预制为预制构件公司施工运送至施工现场)吊装完成后通过现浇铰缝形成整体铰接板结构,为确保工程进度强梁板安装的安全、质量管理,努力消除安全隐患,进一步提高安装施工工艺,特编制本梁板安装专项施工方案
二、桥梁空心板安装方案选择(1)上部构造施工顺序:预制空心板→安装空心板→铰缝封底缝,砂浆强度达到设计强度等级的 50%后浇筑铰缝→浇筑桥面铺装层→安装附属设施→成桥
(2)在运输预应力混凝土空心板时,一定要实行措施,防止预应力产生的负弯矩对板起破坏作用
可实行在空心板外施加产生正弯矩的临时作用的措施
(3)预制空心板的吊装方法根据施工图设计文件之要求采纳设吊孔穿束兜板底加扁担梁的吊装方法,吊装时注意实行措施保护槽口处砼
(4)桥梁架设若采纳架桥机吊装,必须经过验算方可进行,且架桥机的重量必须落在墩台的立柱上

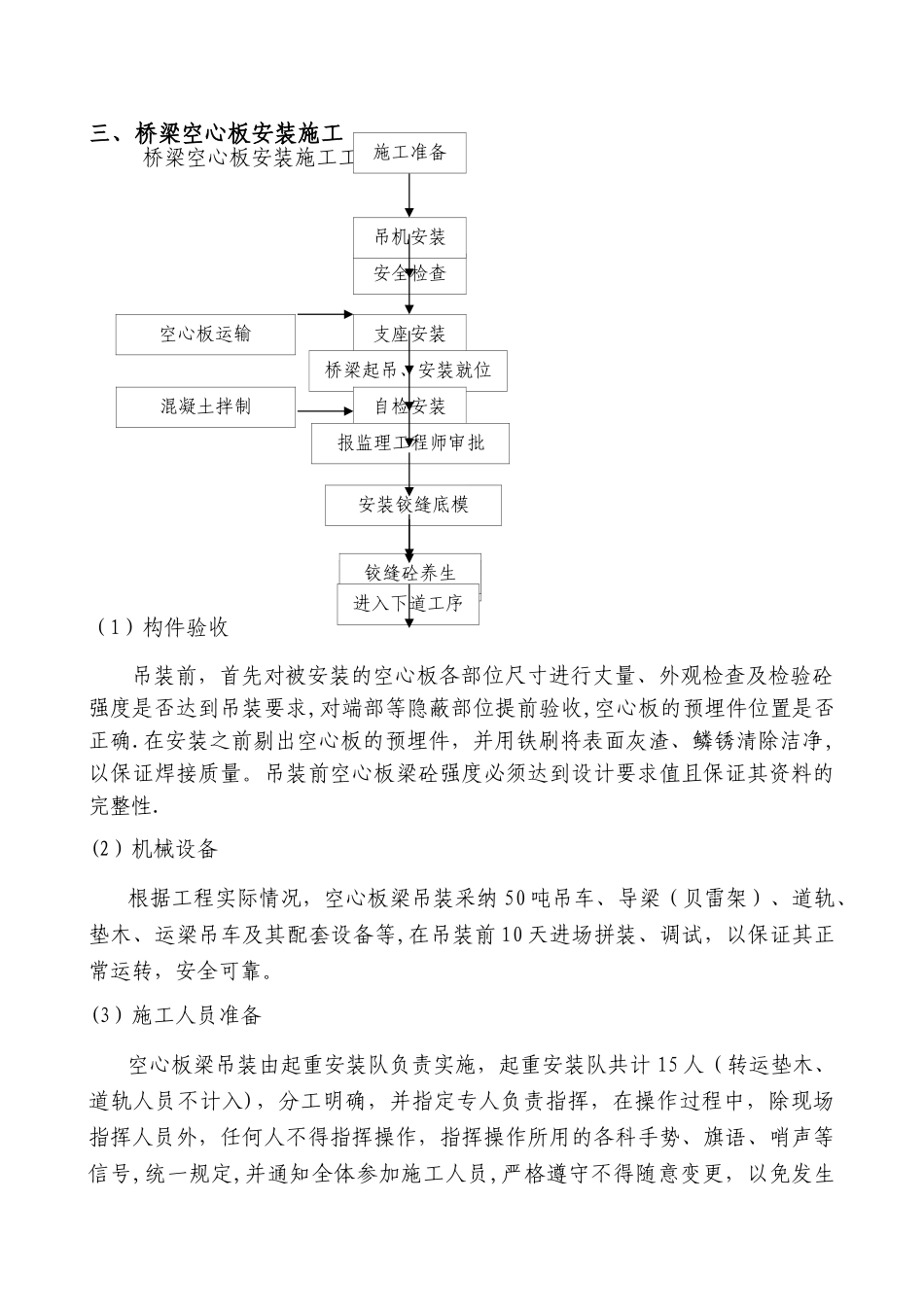

三、桥梁空心板安装施工桥梁空心板安装施工工艺框图(1)构件验收吊装前,首先对被安装的空心板各部位尺寸进行丈量、外观检查及检验砼
