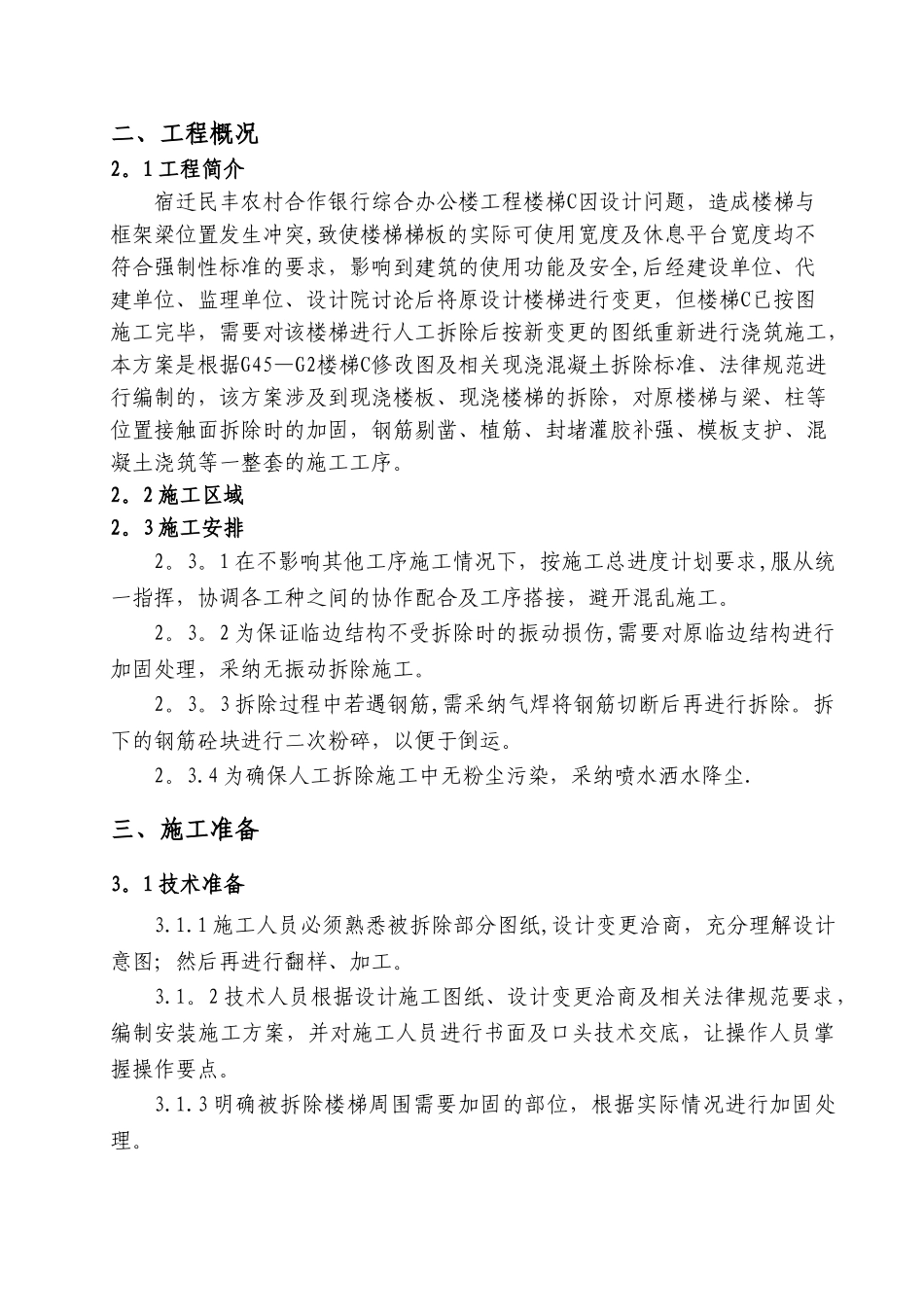

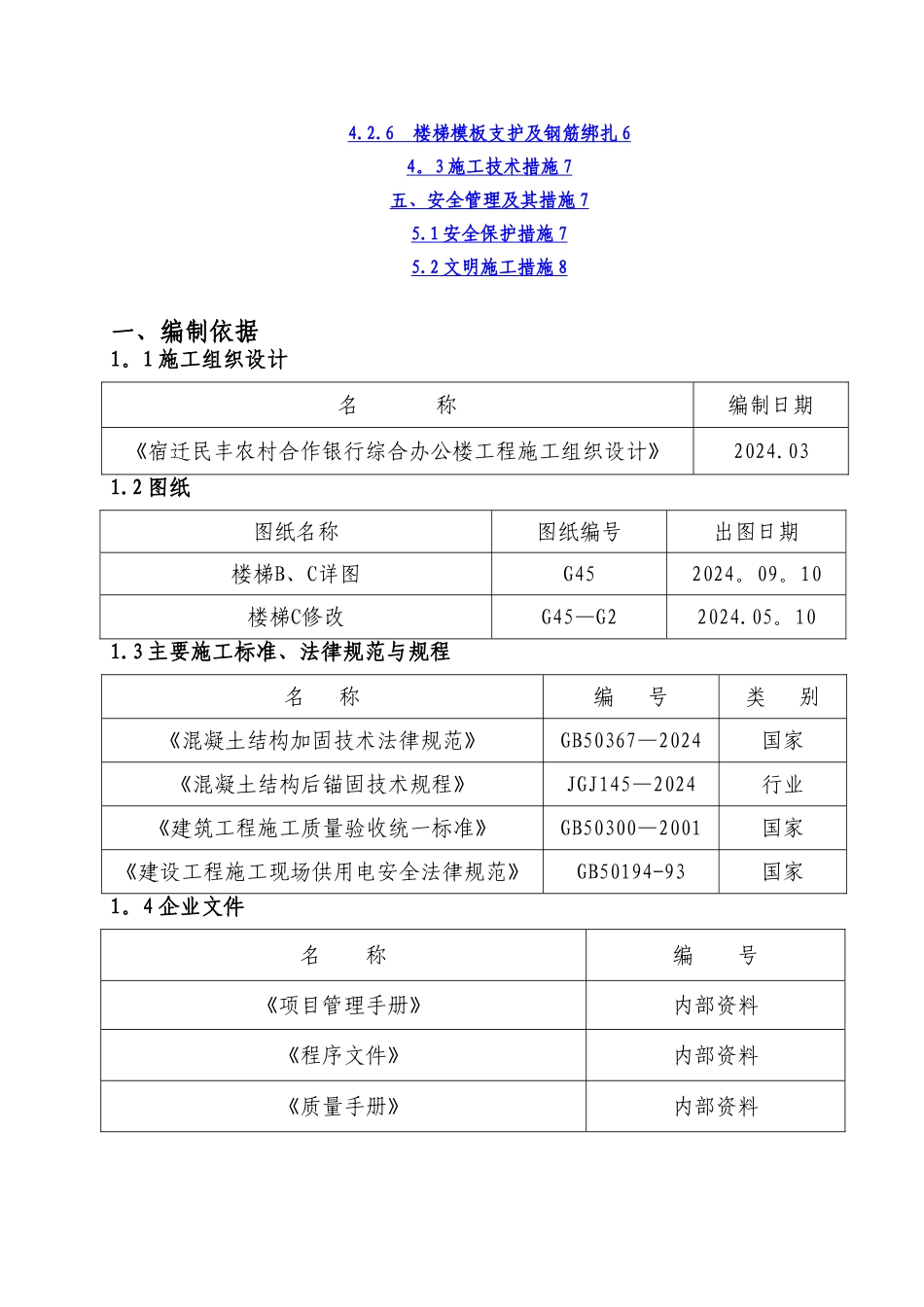

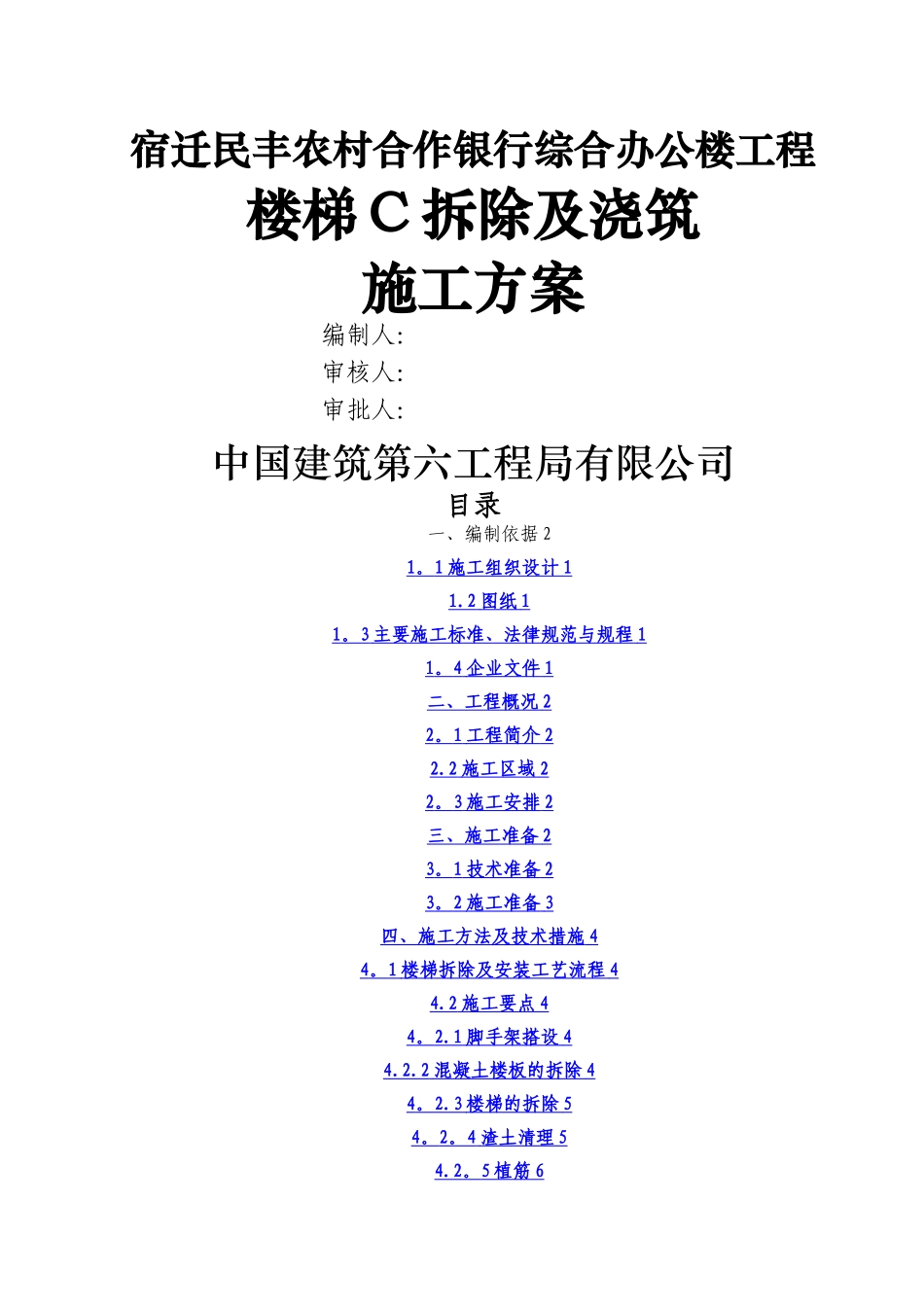

宿迁民丰农村合作银行综合办公楼工程楼梯 C 拆除及浇筑施工方案编制人:审核人:审批人:中国建筑第六工程局有限公司目录一、编制依据 21 。 1 施工组织设计 1 1.2 图纸 1 1 。 3 主要施工标准、法律规范与规程 1 1 。 4 企业文件 1 二、工程概况 2 2 。 1 工程简介 2 2.2 施工区域 2 2 。 3 施工安排 2 三、施工准备 2 3 。 1 技术准备 2 3 。 2 施工准备 3 四、施工方法及技术措施 4 4 。 1 楼梯拆除及安装工艺流程 4 4.2 施工要点 4 4 。 2.1 脚手架搭设 4 4.2.2 混凝土楼板的拆除 4 4 。 2.3 楼梯的拆除 5 4 。 2 。 4 渣土清理 5 4.2 。 5 植筋 6 4.2.6 楼梯模板支护及钢筋绑扎 6 4 。 3 施工技术措施 7 五、安全管理及其措施 7 5.1 安全保护措施 7 5.2 文明施工措施 8 一、编制依据1。1 施工组织设计名 称编制日期《宿迁民丰农村合作银行综合办公楼工程施工组织设计》2024.031.2 图纸图纸名称图纸编号出图日期楼梯B、C详图G452024。09。10楼梯C修改G45—G22024.05。101.3 主要施工标准、法律规范与规程名 称编 号类 别《混凝土结构加固技术法律规范》GB50367—2024国家《混凝土结构后锚固技术规程》JGJ145—2024行业《建筑工程施工质量验收统一标准》GB50300—2001国家《建设工程施工现场供用电安全法律规范》GB50194-93国家1。4 企业文件名 称编 号《项目管理手册》内部资料《程序文件》内部资料《质量手册》内部资料二、工程概况2。1 工程简介宿迁民丰农村合作银行综合办公楼工程楼梯C因设计问题,造成楼梯与框架梁位置发生冲突,致使楼梯梯板的实际可使用宽度及休息平台宽度均不符合强制性标准的要求,影响到建筑的使用功能及安全,后经建设单位、代建单位、监理单位、设计院讨论后将原设计楼梯进行变更,但楼梯C已按图施工完毕,需要对该楼梯进行人工拆除后按新变更的图纸重新进行浇筑施工,本方案是根据G45—G2楼梯C修改图及相关现浇混凝土拆除标准、法律规范进行编制的,该方案涉及到现浇楼板、现浇楼梯的拆除,对原楼梯与梁、柱等位置接触面拆除时的加固,钢筋剔凿、植筋、封堵灌胶补强、模板支护、混凝土浇筑等一整套的施工工序。2。2 施工区域2。3 施工安排2。3。1 在不影响其他工序施工情况下,按施工总进度计划要求,服从统一指挥,协调各工种之间的协作配合及工序搭接,避开混乱施工。2。3。2 为保证临边结构...
