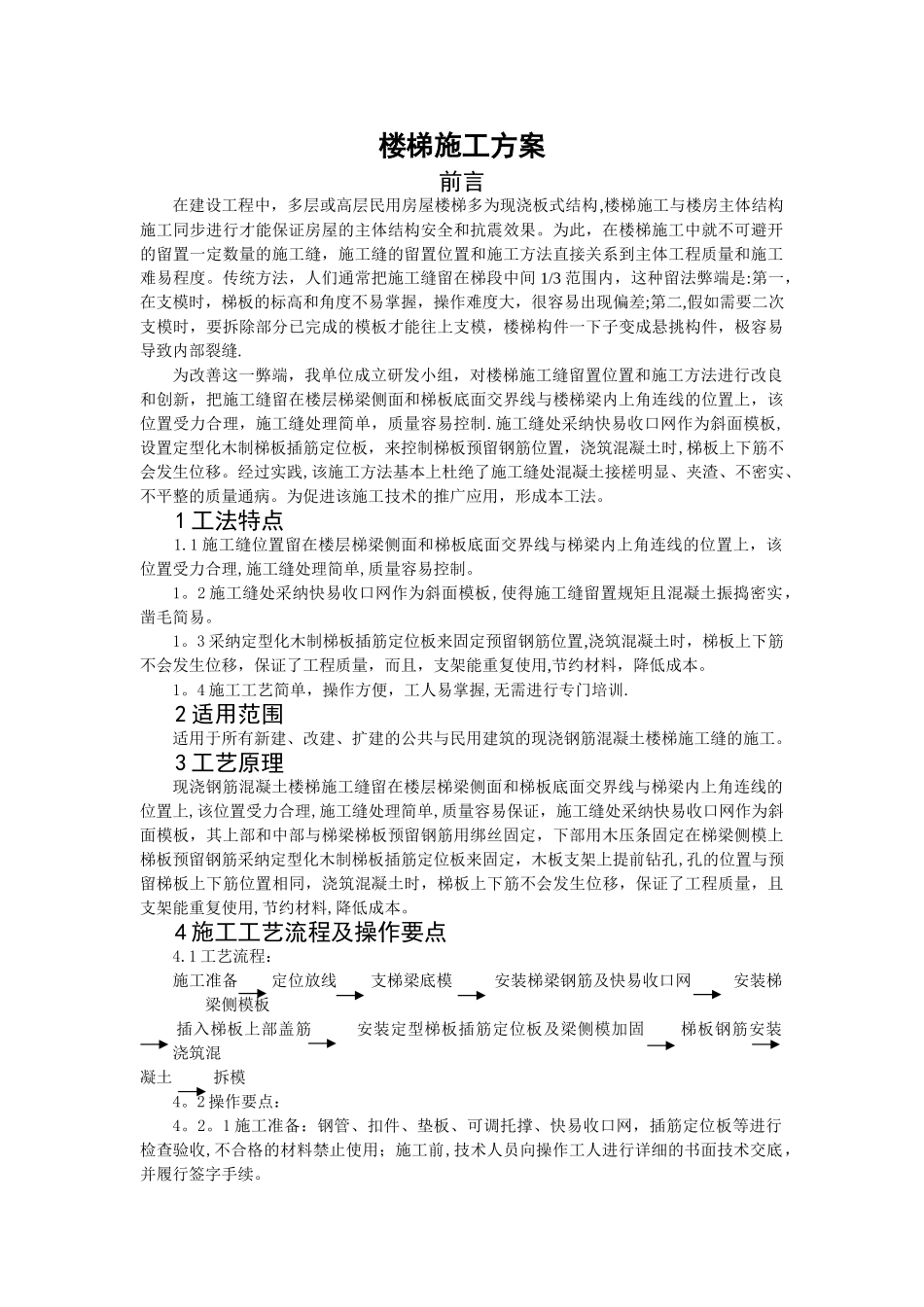

楼梯施工方案前言在建设工程中,多层或高层民用房屋楼梯多为现浇板式结构,楼梯施工与楼房主体结构施工同步进行才能保证房屋的主体结构安全和抗震效果。为此,在楼梯施工中就不可避开的留置一定数量的施工缝,施工缝的留置位置和施工方法直接关系到主体工程质量和施工难易程度。传统方法,人们通常把施工缝留在梯段中间 1/3 范围内,这种留法弊端是:第一,在支模时,梯板的标高和角度不易掌握,操作难度大,很容易出现偏差;第二,假如需要二次支模时,要拆除部分已完成的模板才能往上支模,楼梯构件一下子变成悬挑构件,极容易导致内部裂缝.为改善这一弊端,我单位成立研发小组,对楼梯施工缝留置位置和施工方法进行改良和创新,把施工缝留在楼层梯梁侧面和梯板底面交界线与楼梯梁内上角连线的位置上,该位置受力合理,施工缝处理简单,质量容易控制.施工缝处采纳快易收口网作为斜面模板,设置定型化木制梯板插筋定位板,来控制梯板预留钢筋位置,浇筑混凝土时,梯板上下筋不会发生位移。经过实践,该施工方法基本上杜绝了施工缝处混凝土接槎明显、夹渣、不密实、不平整的质量通病。为促进该施工技术的推广应用,形成本工法。 1 工法特点 1.1 施工缝位置留在楼层梯梁侧面和梯板底面交界线与梯梁内上角连线的位置上,该位置受力合理,施工缝处理简单,质量容易控制。1。2 施工缝处采纳快易收口网作为斜面模板,使得施工缝留置规矩且混凝土振捣密实,凿毛简易。1。3 采纳定型化木制梯板插筋定位板来固定预留钢筋位置,浇筑混凝土时,梯板上下筋不会发生位移,保证了工程质量,而且,支架能重复使用,节约材料,降低成本。1。4 施工工艺简单,操作方便,工人易掌握,无需进行专门培训. 2 适用范围适用于所有新建、改建、扩建的公共与民用建筑的现浇钢筋混凝土楼梯施工缝的施工。 3 工艺原理现浇钢筋混凝土楼梯施工缝留在楼层梯梁侧面和梯板底面交界线与梯梁内上角连线的位置上,该位置受力合理,施工缝处理简单,质量容易保证,施工缝处采纳快易收口网作为斜面模板,其上部和中部与梯梁梯板预留钢筋用绑丝固定,下部用木压条固定在梯梁侧模上梯板预留钢筋采纳定型化木制梯板插筋定位板来固定,木板支架上提前钻孔,孔的位置与预留梯板上下筋位置相同,浇筑混凝土时,梯板上下筋不会发生位移,保证了工程质量,且支架能重复使用,节约材料,降低成本。 4 施工工艺流程及操作要点4.1 工艺流程:施工准备 定位放线 支梯梁底模 安装梯梁钢筋及快易收口网...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼梯施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
