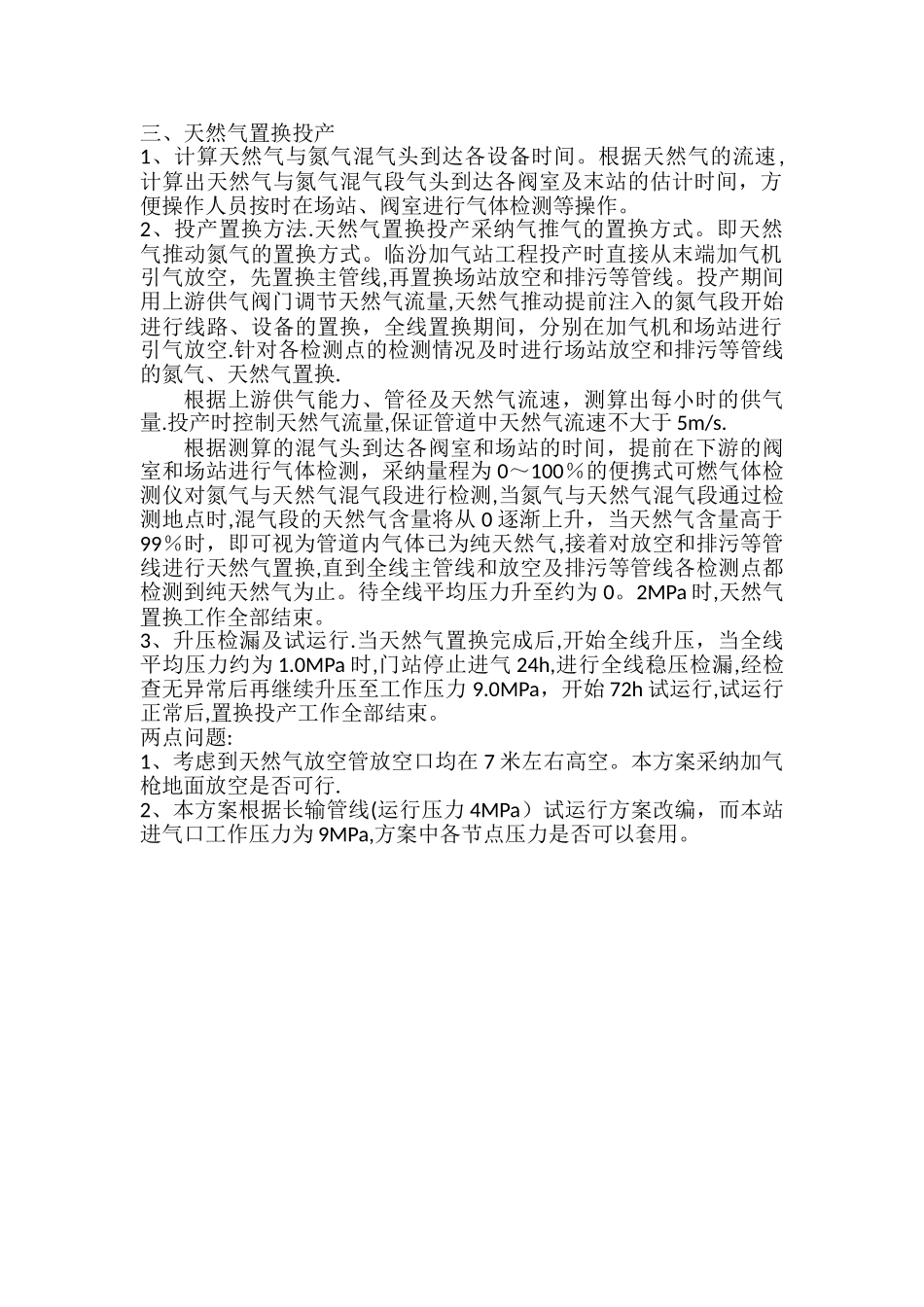

临汾加气站试运行氮气置换技术方案摘要:为了确保天然气管道试运投产过程中的安全,采纳氮气置换的方式对天然气管道进行试运投产,即先将氮气注入管线,用氮气作为天然气与空气间的隔离介质,投产时天然气推动氮气、氮气推动空气进行管道线路置换,从而使天然气管道达到顺利投产条件.关键词:天然气管道;氮气置换;技术一、氮气置换方式:天然气管道投产前对站区全部管道设备采纳气推气的方式进行氮气置换,即向管道内直接注入氮气,用氮气推空气的方法对管道内的空气进行氮气置换。在天然气投产时,仍是采纳气推气的方式,既天然气推动氮气的方法对管道全线进行置换.二、氮气置换设备选择1、目前氮气置换设备常采纳的是液氮罐车,通过对液氮加热汽化进行氮气的置换工作。另外还有车载氮气生产设备,设备在现场直接将生产的氮气注入管道。2、对氮气的要求.长输天然气管道置换对氮气的要求:氮气出口温度必须高于 5℃;注到管道里氮气中的含氧量要低于 2%三、氮气置换过程1、注氮地点的选择。全线只选择一个注氮口,地点选择在门站进气口,氮气顺气流方向进行置换.2、计算氮气与空气混气头到达加气机时间。根据氮气的流速,计算出氮气至空气混气段气头到达加气机的估计时间,方便操作人员按时在加气枪口进行气体检测等操作.3、氮气置换操作方法.将注氮车连接门站进气管道,注氮过程中,在下游加气机进行引气放空。先置换主管道,当在加气枪口上检测到纯氮气后,分别对放空和排污管线进行置换,方法是将 DN50 以上阀门打开 30%后立即关闭、DN50 及以下阀门全开然后关闭。 根据测算氮气与空气混气头到加气机的时间。提前在加气枪口用0~25%便携式含氧量分析仪在管道上压力变送器或压力表的取样口检测氮气和空气混合段气体的含氧量,当检测到氧气含量从 21%开始下降时,证明氮气和空气混气头已到检测点,再继续检测,当检测到氧气含量降至 2%时,既可认为管路内是纯氮气,然后停止放空直至管路压力升至 0。04MPa 时氮气置换工作完成。三、天然气置换投产1、计算天然气与氮气混气头到达各设备时间。根据天然气的流速,计算出天然气与氮气混气段气头到达各阀室及末站的估计时间,方便操作人员按时在场站、阀室进行气体检测等操作。2、投产置换方法.天然气置换投产采纳气推气的置换方式。即天然气推动氮气的置换方式。临汾加气站工程投产时直接从末端加气机引气放空,先置换主管线,再置换场站放空和排污等管线。投产期间用上游供气阀门调节天然气流...
