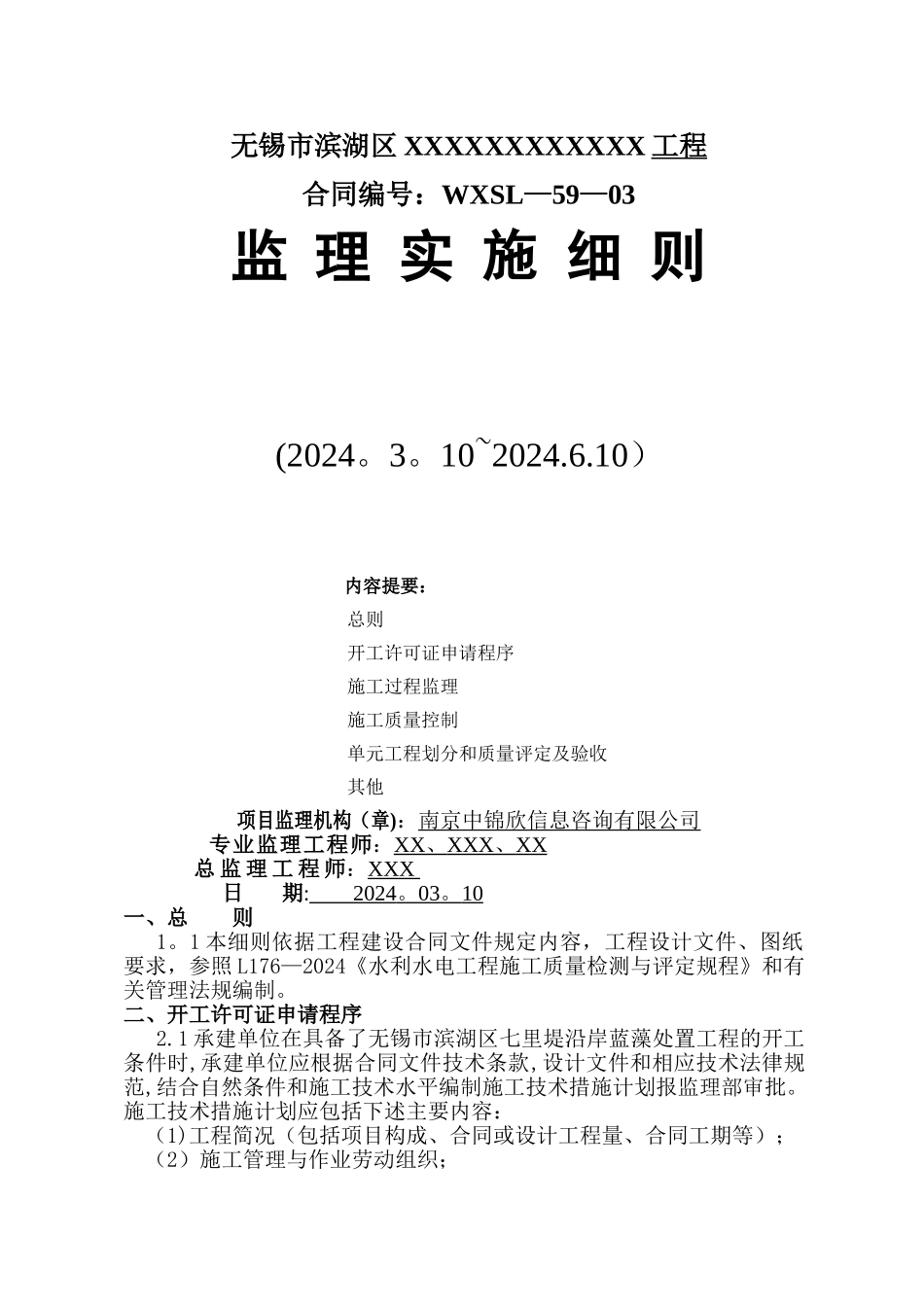

无锡市滨湖区 XXXXXXXXXXXX 工程合同编号:WXSL—59—03监 理 实 施 细 则(2024
10~2024
10)内容提要:总则开工许可证申请程序施工过程监理施工质量控制单元工程划分和质量评定及验收其他项目监理机构(章):南京中锦欣信息咨询有限公司专业监理工程师:XX 、 XXX 、 XX 总 监 理 工 程 师:XXX 日 期: 2024
10 一、总 则1
1 本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照 L176—2024《水利水电工程施工质量检测与评定规程》和有关管理法规编制
二、开工许可证申请程序2
1 承建单位在具备了无锡市滨湖区七里堤沿岸蓝藻处置工程的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术法律规范,结合自然条件和施工技术水平编制施工技术措施计划报监理部审批

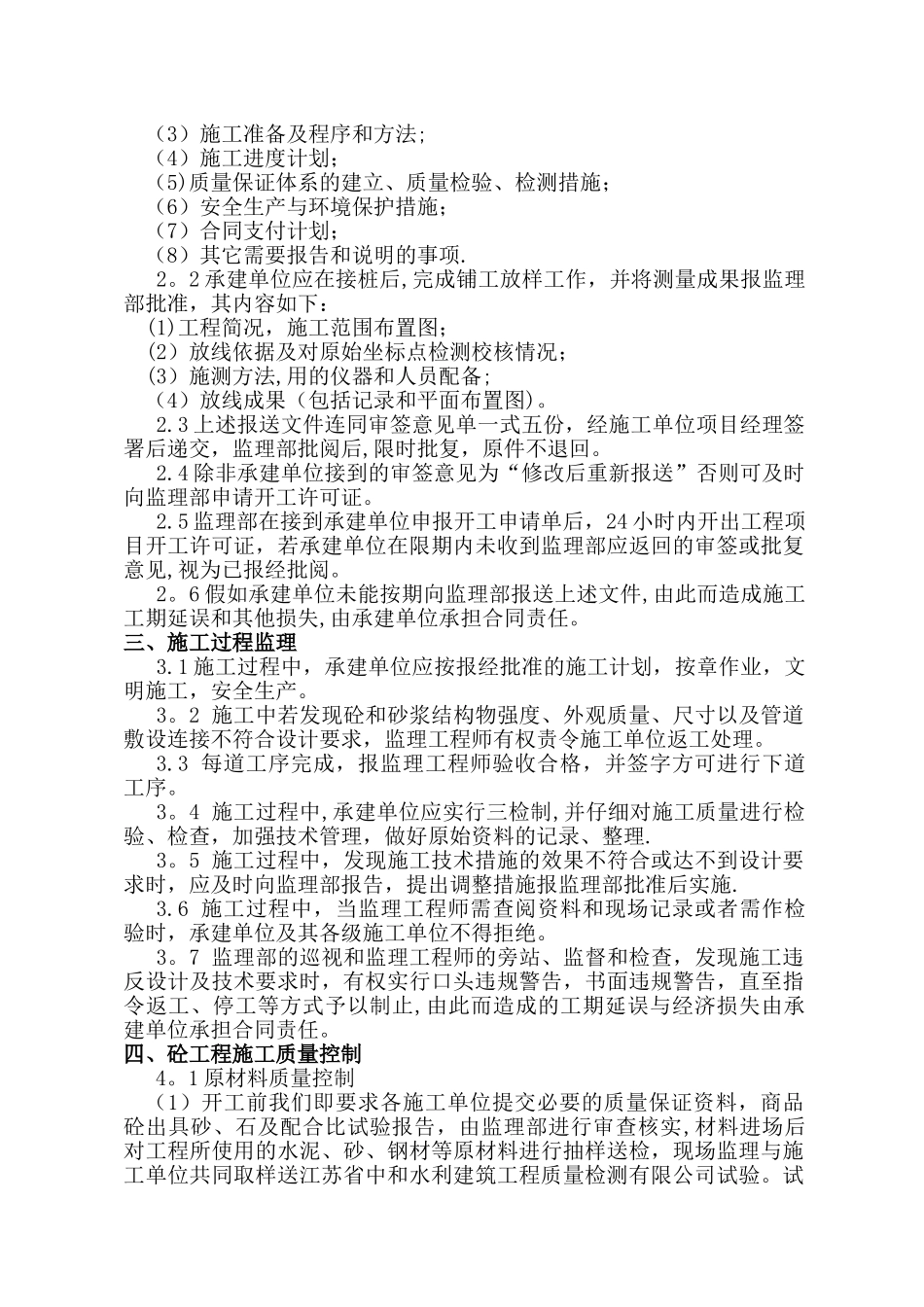

施工技术措施计划应包括下述主要内容:(1)工程简况(包括项目构成、合同或设计工程量、合同工期等);(2)施工管理与作业劳动组织;(3)施工准备及程序和方法;(4)施工进度计划;(5)质量保证体系的建立、质量检验、检测措施;(6)安全生产与环境保护措施;(7)合同支付计划;(8)其它需要报告和说明的事项
2 承建单位应在接桩后,完成铺工放样工作,并将测量成果报监理部批准,其内容如下:(1)工程简况,施工范围布置图;(2)放线依据及对原始坐标点检测校核情况;(3)施测方法,用的仪器和人员配备;(4)放线成果(包括记录和平面布置图)
3 上述报送文件连同审签意见单一式五份,经施工单位项目经理签署后递交,监理部批阅后,限时批复,原件不退回

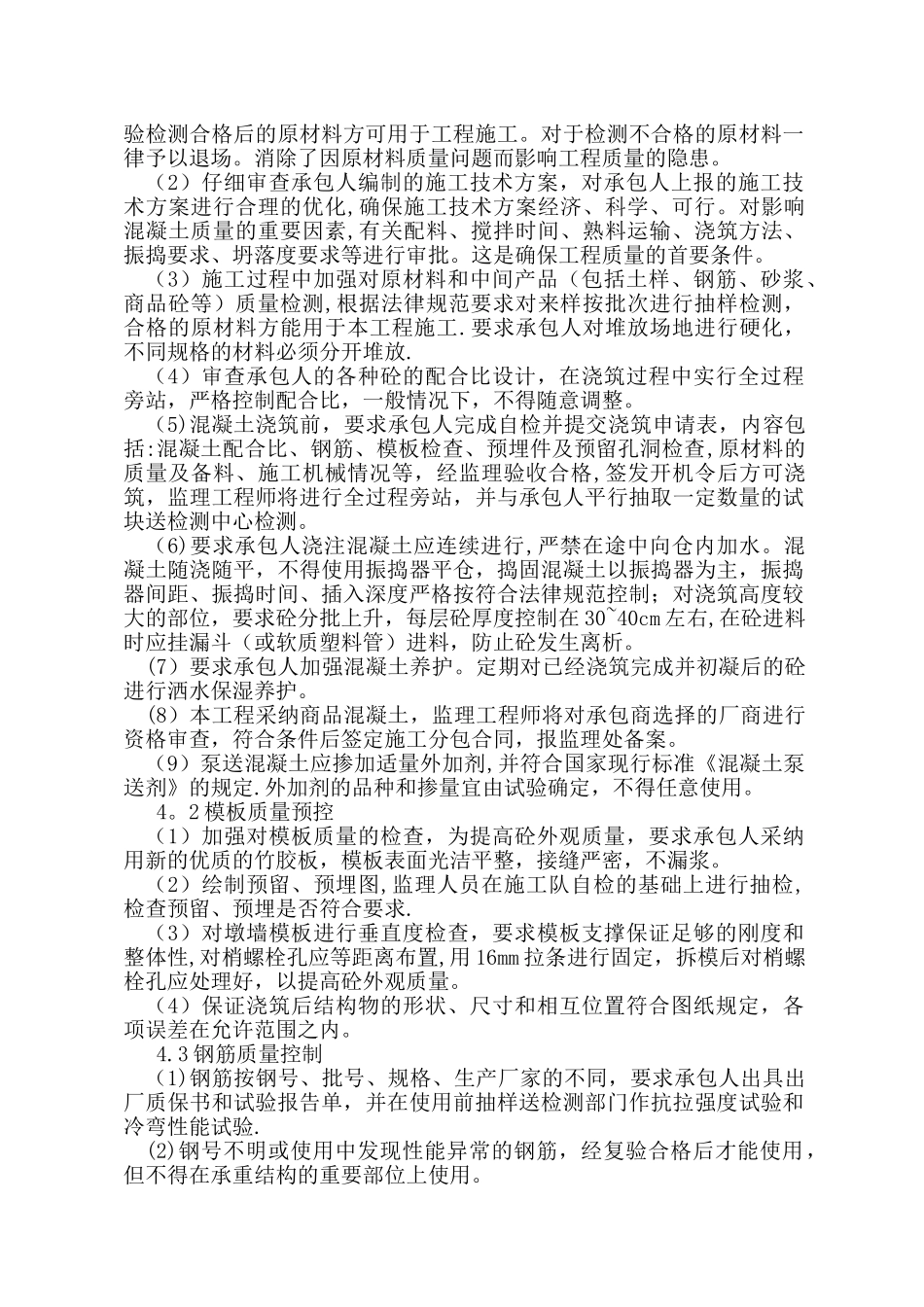

4 除非承建单位接到的审签意见为“修改后重新报送”否则可及时向监理部申请开工许可证
5 监理部在接到承建单位申报开工申请单后,24 小时内开出工程项目开工许可证,若承建单位在限期内未
