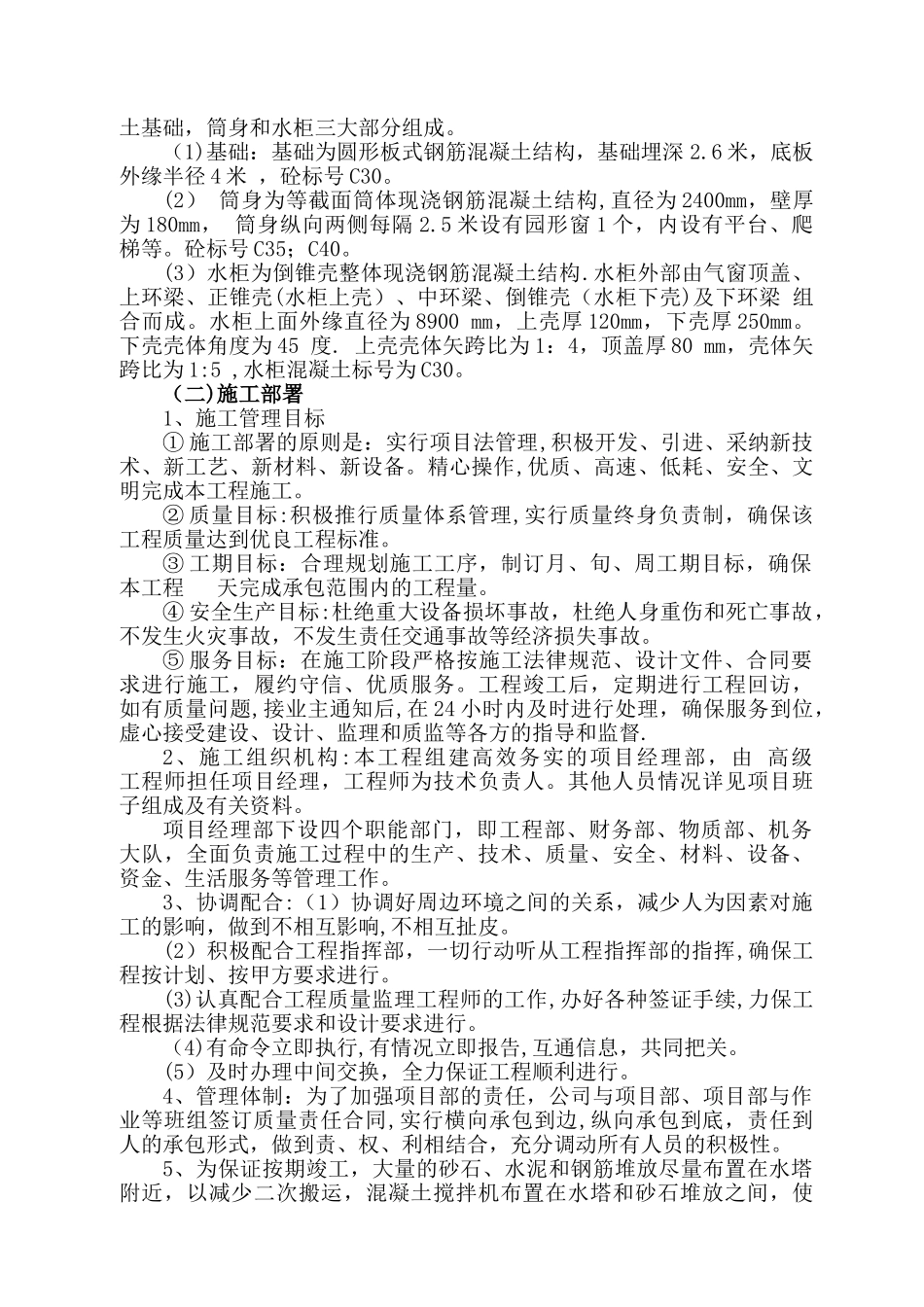

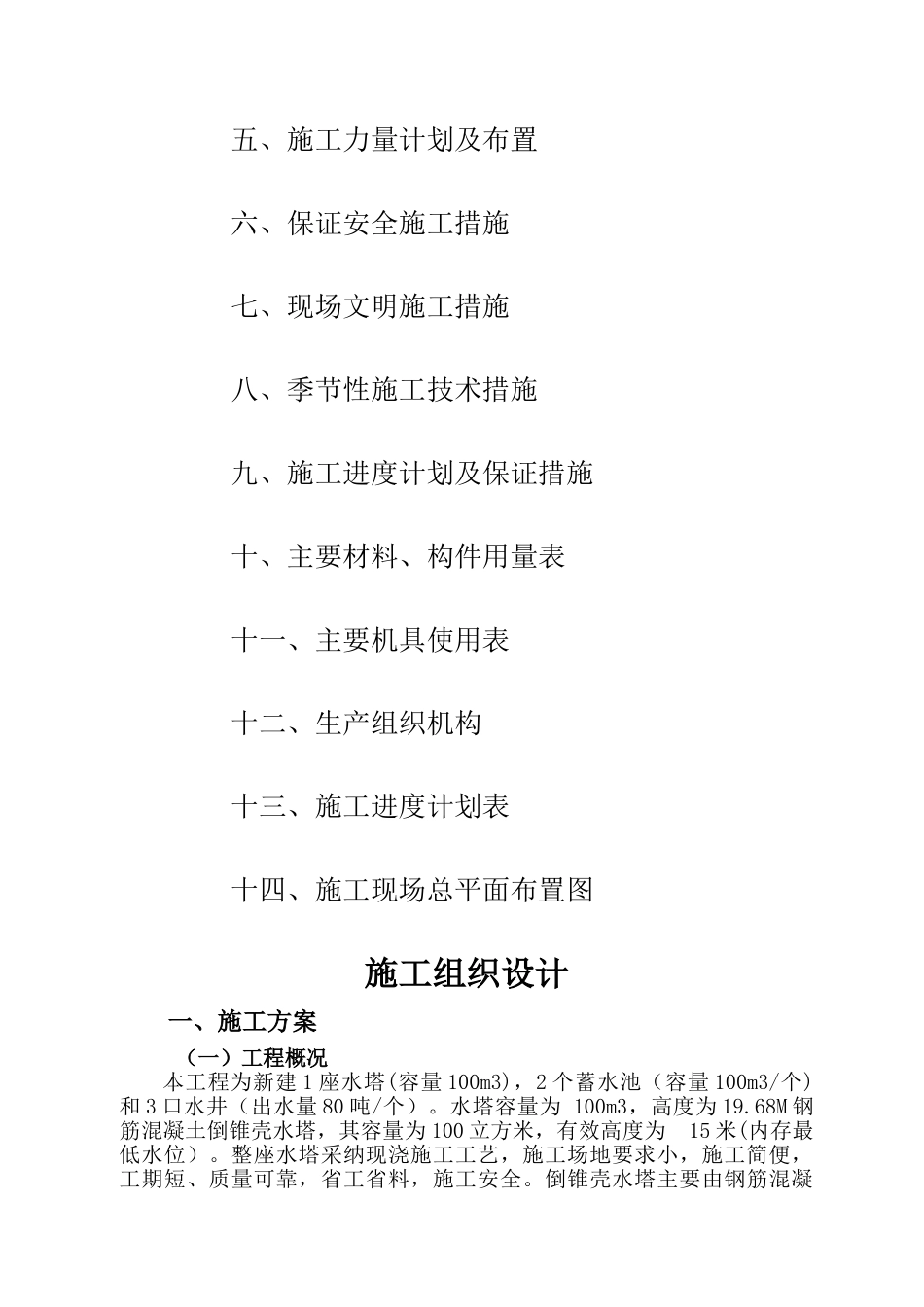

金溪炮兵训练基地生活用水工程施工组织设计2024 年 7 月 8 日目 录一、施工方案 (一)、工程概况 (二)、施工部署二、施工现场平面布置三、工程质量保证体系及措施四、关键部位的施工工艺方案措施五、施工力量计划及布置六、保证安全施工措施七、现场文明施工措施八、季节性施工技术措施九、施工进度计划及保证措施十、主要材料、构件用量表十一、主要机具使用表十二、生产组织机构十三、施工进度计划表十四、施工现场总平面布置图施工组织设计一、施工方案(一)工程概况本工程为新建 1 座水塔(容量 100m3),2 个蓄水池(容量 100m3/个)和 3 口水井(出水量 80 吨/个)。水塔容量为 100m3,高度为 19.68M 钢筋混凝土倒锥壳水塔,其容量为 100 立方米,有效高度为 15 米(内存最低水位)。整座水塔采纳现浇施工工艺,施工场地要求小,施工简便,工期短、质量可靠,省工省料,施工安全。倒锥壳水塔主要由钢筋混凝土基础,筒身和水柜三大部分组成。(1)基础:基础为圆形板式钢筋混凝土结构,基础埋深 2.6 米,底板外缘半径 4 米 ,砼标号 C30。(2) 筒身为等截面筒体现浇钢筋混凝土结构,直径为 2400mm,壁厚为 180mm, 筒身纵向两侧每隔 2.5 米设有园形窗 1 个,内设有平台、爬梯等。砼标号 C35;C40。(3)水柜为倒锥壳整体现浇钢筋混凝土结构.水柜外部由气窗顶盖、上环梁、正锥壳(水柜上壳)、中环梁、倒锥壳(水柜下壳)及下环梁 组合而成。水柜上面外缘直径为 8900 mm,上壳厚 120mm,下壳厚 250mm。下壳壳体角度为 45 度. 上壳壳体矢跨比为 1:4,顶盖厚 80 mm,壳体矢跨比为 1:5 ,水柜混凝土标号为 C30。 (二)施工部署1、施工管理目标① 施工部署的原则是:实行项目法管理,积极开发、引进、采纳新技术、新工艺、新材料、新设备。精心操作,优质、高速、低耗、安全、文明完成本工程施工。② 质量目标:积极推行质量体系管理,实行质量终身负责制,确保该工程质量达到优良工程标准。③ 工期目标:合理规划施工工序,制订月、旬、周工期目标,确保本工程 天完成承包范围内的工程量。④ 安全生产目标:杜绝重大设备损坏事故,杜绝人身重伤和死亡事故,不发生火灾事故,不发生责任交通事故等经济损失事故。⑤ 服务目标:在施工阶段严格按施工法律规范、设计文件、合同要求进行施工,履约守信、优质服务。工程竣工后,定期进行工程回访,如有质量问题,接业主通知后,在 24 小时内及时进行处...
