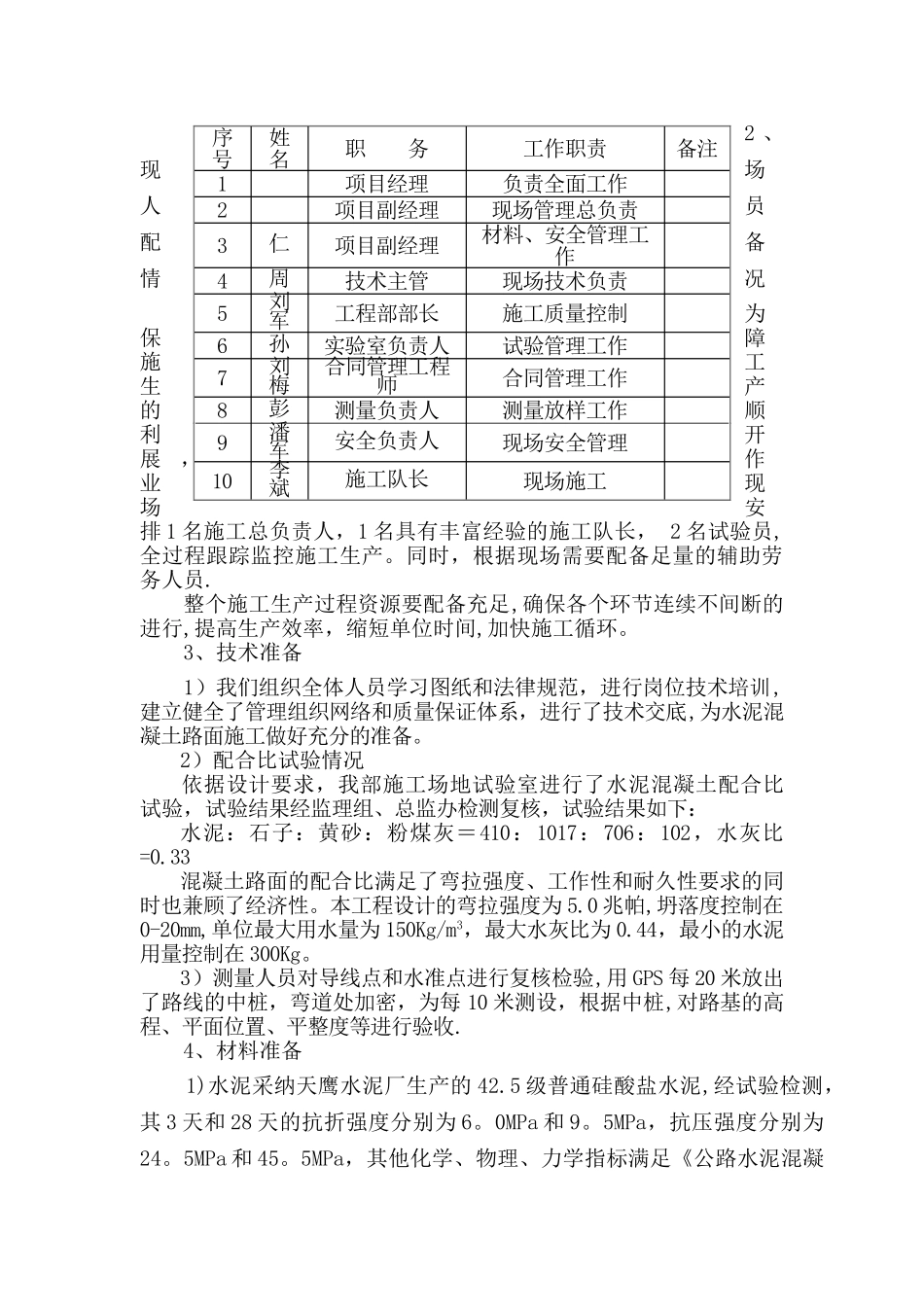

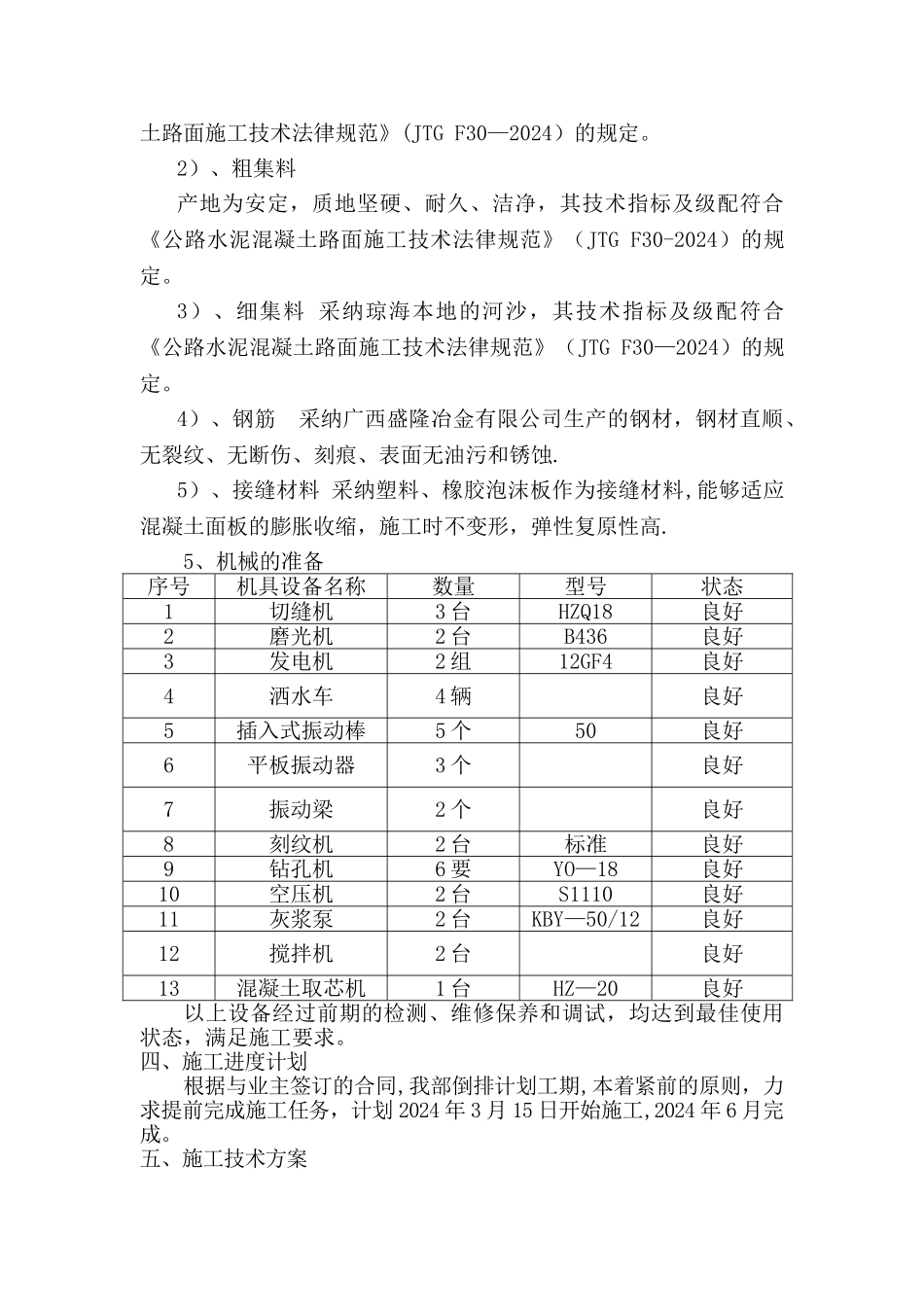

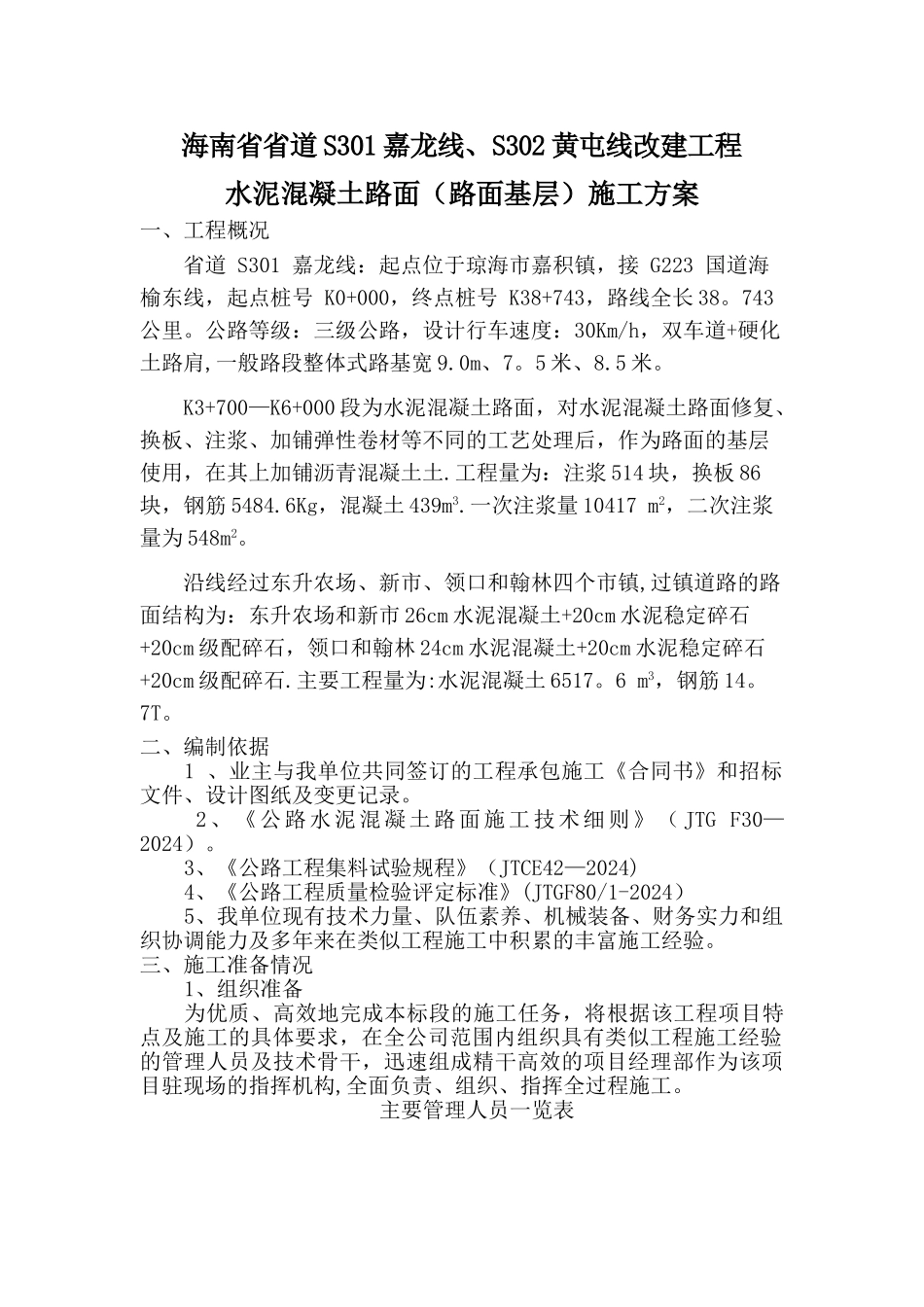

海南省省道 S301 嘉龙线、S302 黄屯线改建工程水泥混凝土路面(路面基层)施工方案一、工程概况省道 S301 嘉龙线:起点位于琼海市嘉积镇,接 G223 国道海榆东线,起点桩号 K0+000,终点桩号 K38+743,路线全长 38。743 公里。公路等级:三级公路,设计行车速度:30Km/h,双车道+硬化土路肩,一般路段整体式路基宽 9.0m、7。5 米、8.5 米。K3+700—K6+000 段为水泥混凝土路面,对水泥混凝土路面修复、换板、注浆、加铺弹性卷材等不同的工艺处理后,作为路面的基层使用,在其上加铺沥青混凝土土.工程量为:注浆 514 块,换板 86块,钢筋 5484.6Kg,混凝土 439m3.一次注浆量 10417 m2,二次注浆量为 548m2。沿线经过东升农场、新市、领口和翰林四个市镇,过镇道路的路面结构为:东升农场和新市 26cm 水泥混凝土+20cm 水泥稳定碎石+20cm 级配碎石,领口和翰林 24cm 水泥混凝土+20cm 水泥稳定碎石+20cm 级配碎石.主要工程量为:水泥混凝土 6517。6 m3,钢筋 14。 7T。二、编制依据1 、业主与我单位共同签订的工程承包施工《合同书》和招标文件、设计图纸及变更记录。 2 、《公路水泥混凝土路面施工技术细则》( JTG F30—2024)。3、《公路工程集料试验规程》(JTCE42—2024)4、《公路工程质量检验评定标准》(JTGF80/1-2024)5、我单位现有技术力量、队伍素养、机械装备、财务实力和组织协调能力及多年来在类似工程施工中积累的丰富施工经验。三、施工准备情况1、组织准备为优质、高效地完成本标段的施工任务,将根据该工程项目特点及施工的具体要求,在全公司范围内组织具有类似工程施工经验的管理人员及技术骨干,迅速组成精干高效的项目经理部作为该项目驻现场的指挥机构,全面负责、组织、指挥全过程施工。 主要管理人员一览表2 、现场人员配备情况为保障施工生产的顺利开展,作业现场安排 1 名施工总负责人,1 名具有丰富经验的施工队长, 2 名试验员,全过程跟踪监控施工生产。同时,根据现场需要配备足量的辅助劳务人员.整个施工生产过程资源要配备充足,确保各个环节连续不间断的进行,提高生产效率,缩短单位时间,加快施工循环。3、技术准备1)我们组织全体人员学习图纸和法律规范,进行岗位技术培训,建立健全了管理组织网络和质量保证体系,进行了技术交底,为水泥混凝土路面施工做好充分的准备。2)配合比试验情况依据设计要求,我部施工场地试验室进行了水泥混凝土配合比试验,试验结果经监理组、总...
