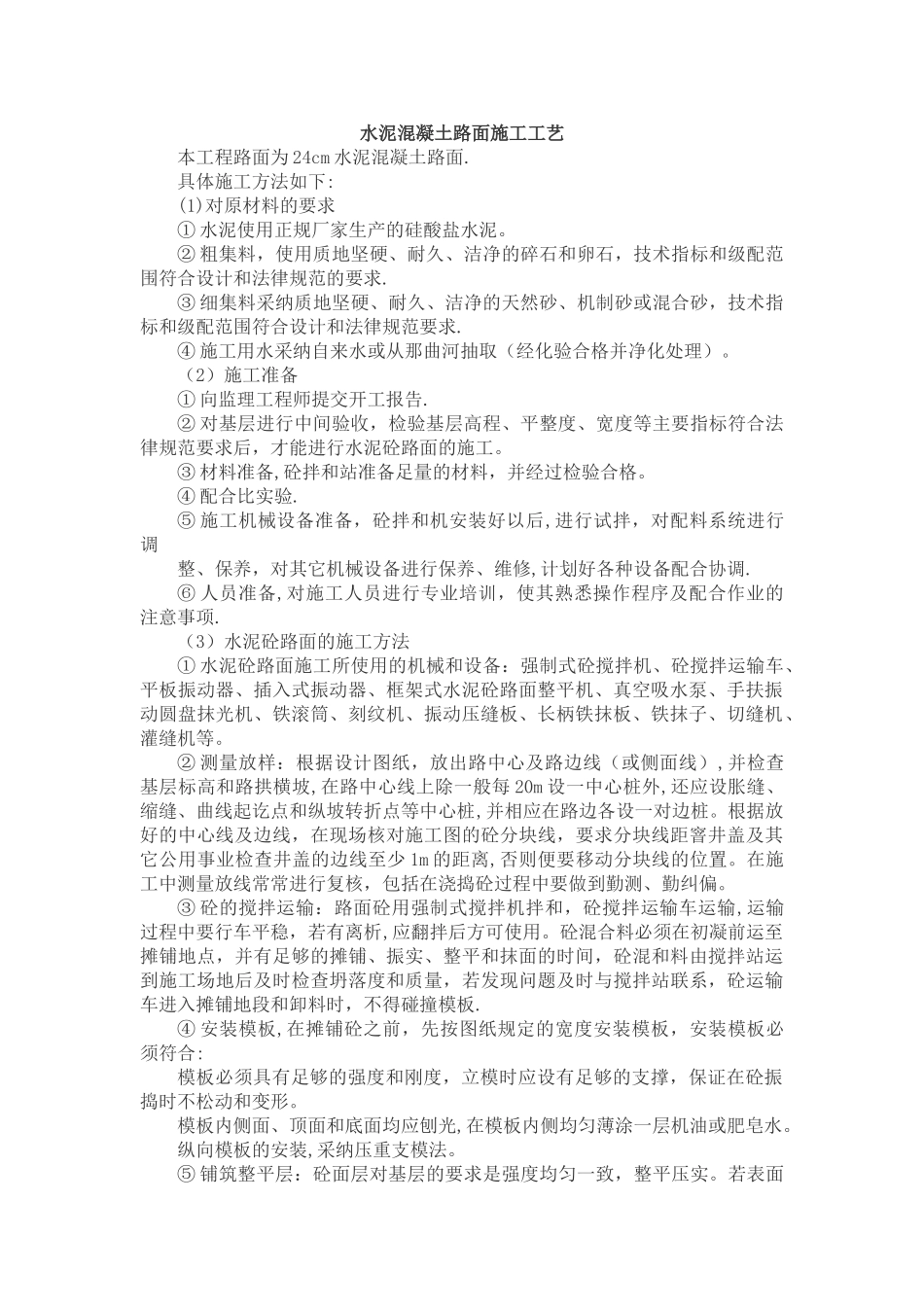

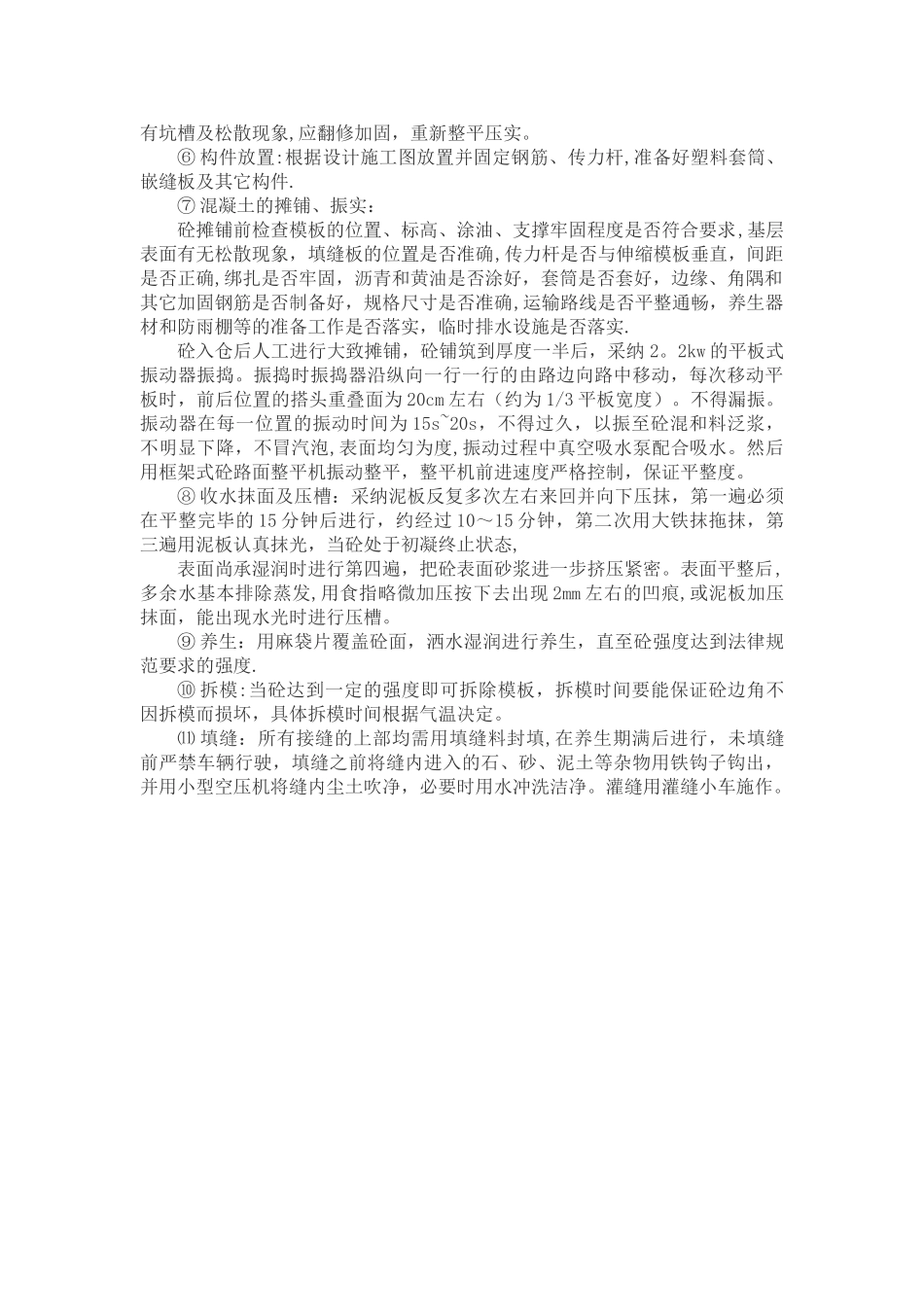

水泥混凝土路面施工工艺本工程路面为 24cm 水泥混凝土路面.具体施工方法如下:(1)对原材料的要求① 水泥使用正规厂家生产的硅酸盐水泥。② 粗集料,使用质地坚硬、耐久、洁净的碎石和卵石,技术指标和级配范围符合设计和法律规范的要求.③ 细集料采纳质地坚硬、耐久、洁净的天然砂、机制砂或混合砂,技术指标和级配范围符合设计和法律规范要求.④ 施工用水采纳自来水或从那曲河抽取(经化验合格并净化处理)。(2)施工准备① 向监理工程师提交开工报告.② 对基层进行中间验收,检验基层高程、平整度、宽度等主要指标符合法律规范要求后,才能进行水泥砼路面的施工。③ 材料准备,砼拌和站准备足量的材料,并经过检验合格。④ 配合比实验.⑤ 施工机械设备准备,砼拌和机安装好以后,进行试拌,对配料系统进行调整、保养,对其它机械设备进行保养、维修,计划好各种设备配合协调.⑥ 人员准备,对施工人员进行专业培训,使其熟悉操作程序及配合作业的注意事项.(3)水泥砼路面的施工方法① 水泥砼路面施工所使用的机械和设备:强制式砼搅拌机、砼搅拌运输车、平板振动器、插入式振动器、框架式水泥砼路面整平机、真空吸水泵、手扶振动圆盘抹光机、铁滚筒、刻纹机、振动压缝板、长柄铁抹板、铁抹子、切缝机、灌缝机等。② 测量放样:根据设计图纸,放出路中心及路边线(或侧面线),并检查基层标高和路拱横坡,在路中心线上除一般每 20m 设一中心桩外,还应设胀缝、缩缝、曲线起讫点和纵坡转折点等中心桩,并相应在路边各设一对边桩。根据放好的中心线及边线,在现场核对施工图的砼分块线,要求分块线距窨井盖及其它公用事业检查井盖的边线至少 1m 的距离,否则便要移动分块线的位置。在施工中测量放线常常进行复核,包括在浇捣砼过程中要做到勤测、勤纠偏。③ 砼的搅拌运输:路面砼用强制式搅拌机拌和,砼搅拌运输车运输,运输过程中要行车平稳,若有离析,应翻拌后方可使用。砼混合料必须在初凝前运至摊铺地点,并有足够的摊铺、振实、整平和抹面的时间,砼混和料由搅拌站运到施工场地后及时检查坍落度和质量,若发现问题及时与搅拌站联系,砼运输车进入摊铺地段和卸料时,不得碰撞模板.④ 安装模板,在摊铺砼之前,先按图纸规定的宽度安装模板,安装模板必须符合:模板必须具有足够的强度和刚度,立模时应设有足够的支撑,保证在砼振捣时不松动和变形。模板内侧面、顶面和底面均应刨光,在模板内侧均匀薄涂一层机油或肥皂水。纵向模板的安装,...
