望城区城湘大道第二合同段(K2+100—K3+720
611)砼面层施工专项方案湖南省朝辉建设开发有限公司 望城区城湘大道第二合同段项目部二 0 一四年三月二十八日望城区城湘大道施工技术方案申报批复单 承包单位:湖南省朝辉建设开发有限公司 合同号:02 监理单位:湖南金路工程咨询监理有限公司 编 号:致(监理工程师): 现报上 城湘大道 工程的路面专项施工方案
方案详细说明和图表(见附件),请予审查和批准

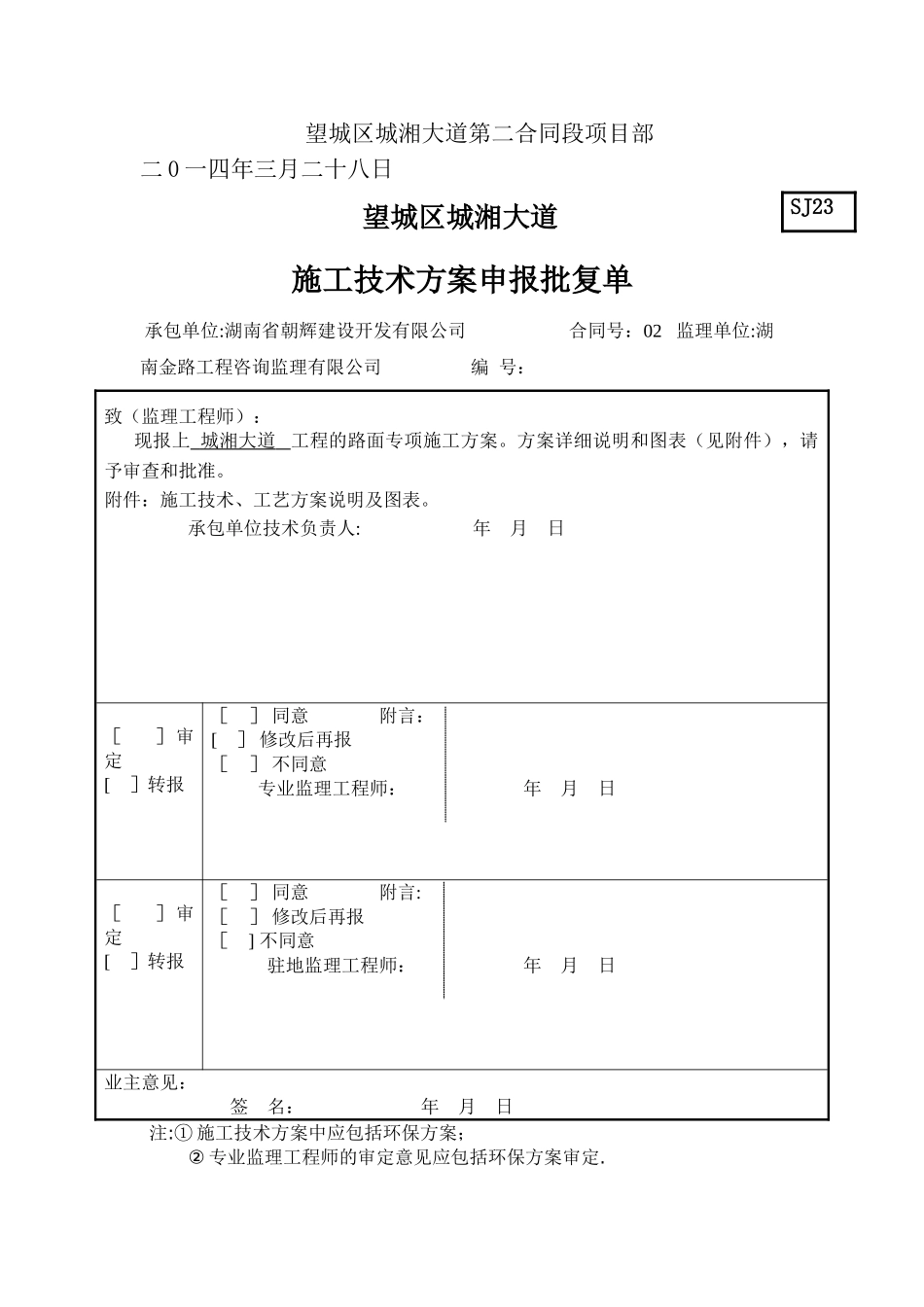

附件:施工技术、工艺方案说明及图表
承包单位技术负责人: 年 月 日[ ]审定[ ]转报[ ] 同意 附言:[ ] 修改后再报[ ] 不同意 专业监理工程师: 年 月 日[ ]审定[ ]转报[ ] 同意 附言:[ ] 修改后再报[ ] 不同意 驻地监理工程师: 年 月 日业主意见: 签 名: 年 月 日注:① 施工技术方案中应包括环保方案;② 专业监理工程师的审定意见应包括环保方案审定

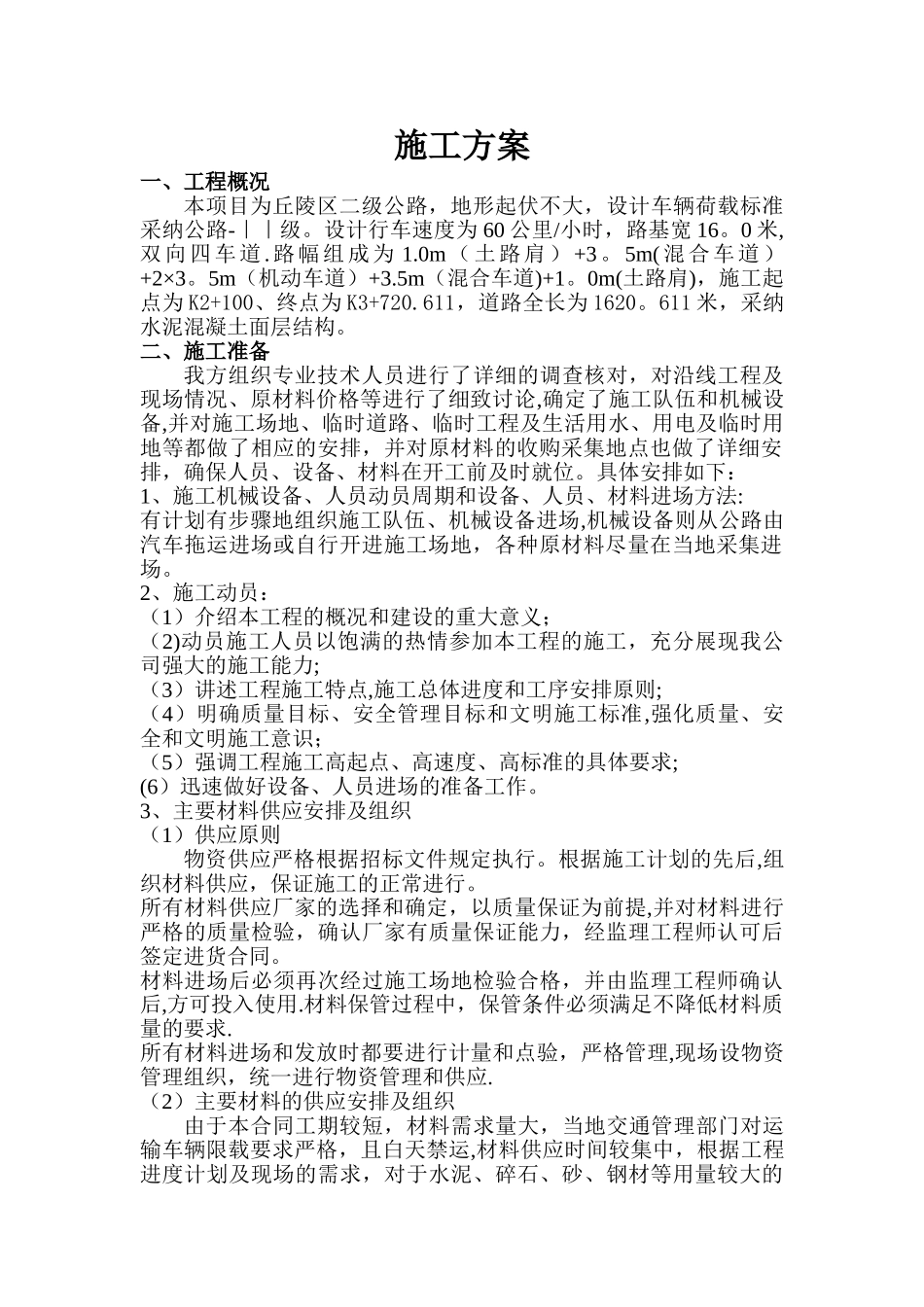

SJ23施工方案一、工程概况本项目为丘陵区二级公路,地形起伏不大,设计车辆荷载标准采纳公路-||级
设计行车速度为 60 公里/小时,路基宽 16
0 米,双向四车道
路幅组成为 1
0m(土路肩) +3
5m(混合车道)+2×3
5m(机动车道)+3
5m(混合车道)+1
0m(土路肩),施工起点为 K2+100、终点为 K3+720
611,道路全长为 1620
611 米,采纳水泥混凝土面层结构
二、施工准备我方组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致讨论,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位
具体安排如下:1、施工机械设备、人员动员周期和设备、人员、材料进场方法:有计划有步骤地组织施工队伍、机
