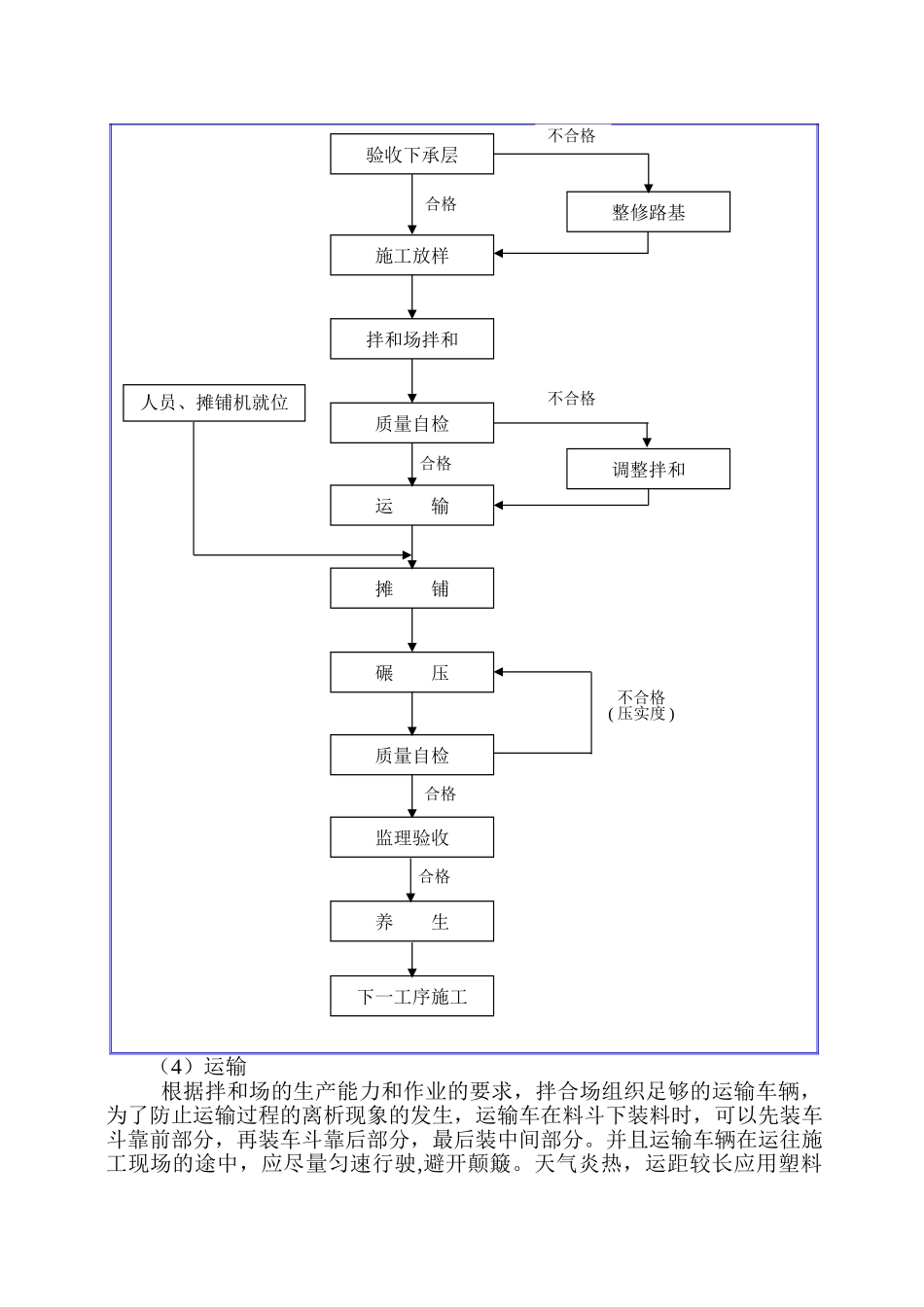

水泥稳定砂砾基层施工方案一、工程概况新矿路东段改造工程位于新汶城区,起于国贸路,止于进展大道,路线全长 987.432 米. k0+000-k0+120 段现设计为水泥砼路面,主路面宽度为 12 米,两侧人行道宽度为 4.5 米; k0+120-k0+480 该段路面原为混凝土路面,宽 12米。现设计为(5+4cm)沥青砼路面,主路面宽度 15 米,两侧人行道宽度为 4.5 米。K0+480—k0+987。342 该段路面原为混凝土路面,主路面宽 15 米,两侧各设 1.5 米宽隔离带、5 米宽非机动车道和 3 米宽绿化带。现设计保留原有路面断面,主路重新修筑为(5+4cm)沥青路面,非机动车道采纳铺筑 3.5cm 沥青罩面。二、设计要求:水泥采纳终凝时间较长(宜在 6h 以上)的普通硅酸盐水泥、矿渣硅酸盐水泥、和火山质硅酸盐水泥,水泥标号为 32.5 级,水泥计量 4%~6%,具体剂量应根据现场试验确定,快硬、早强及变质水泥不能使用。如终凝时间小于 6h,可以加入适当的缓凝剂。为减少水泥稳定砂砾的干缩裂缝,应在混合料中加入合适的外加剂。石子必须坚硬、清洁、无风化、无杂质。基层 4。5%水泥稳定砂砾的级配,满足法律规范规定的要求,其压实度应不小于 98%,7d 龄期无侧限饱水抗压强度代表值应不小于 3.0~4。0Mpa,顶面验收弯沉值为 Ls=26。7 (0.01mm).底基层 4.4%水泥稳定砂砾的级配,满足法律规范规定的要求,其压实度应不小于 98%,7d 龄期无侧限饱水抗压强度代表值应不小于 3.0Mpa,且不大于 4。0Mpa,验收弯沉值为 Ls=51。2 (0。01mm)。水泥稳定砂砾层分层施工时,下层碾压完成后,强度达到100%后方可铺筑上层水泥稳定层。在铺筑上层稳定层之前,应始终保持下层表面湿润。为增加上下层之间的粘结性,在铺筑上层稳定层时,宜在下层表面均匀撒布少量水泥.三、施工准备(1)、仔细检查成型土基的高程、平整度,核对密实度、回弹模量检测结果是否符合要求,不合格处重新施工,同时清除表面杂物;(2)、按设计要求备料、洒水闷料;(3)、作好试验选样工作,水泥宜选用终凝时间较长、标号较低的水泥,石子必须坚硬、清洁、无风化、无杂质。(4)机械和人员就位。四、施工工艺路面基层为 52cm 水泥稳定砂砾,根据法律规范要求应分三层铺筑,底基层 16cm;下基层 18cm 水泥稳定砂砾,上基层 18cm 水泥稳定砂砾,根据法律规范要求一层铺筑;施工方法采纳混合料场拌、自卸车运输、摊铺摊铺机摊铺、压路机压实的全过程机械化施工。工艺流程为:施工放样 → 上料...
