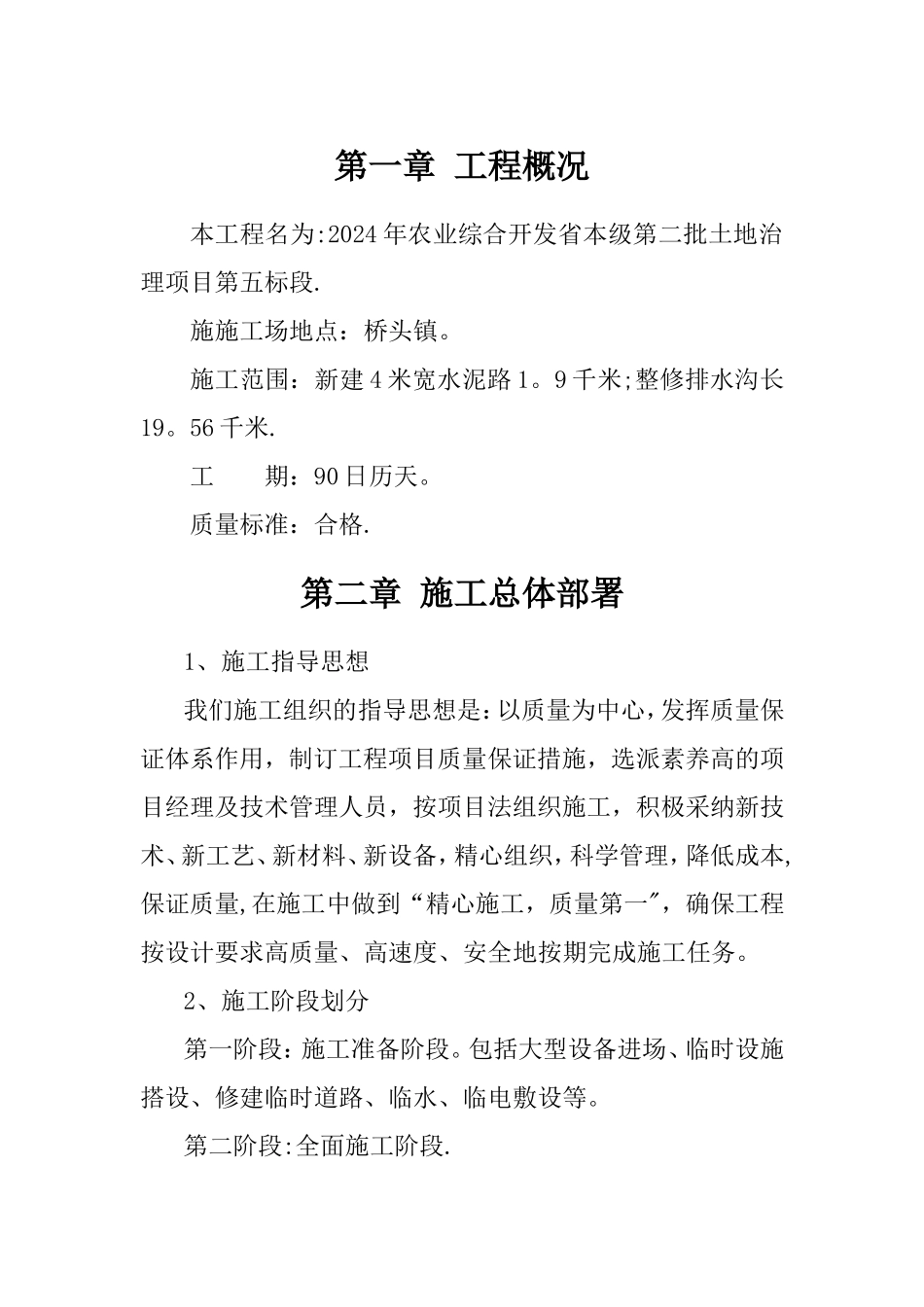

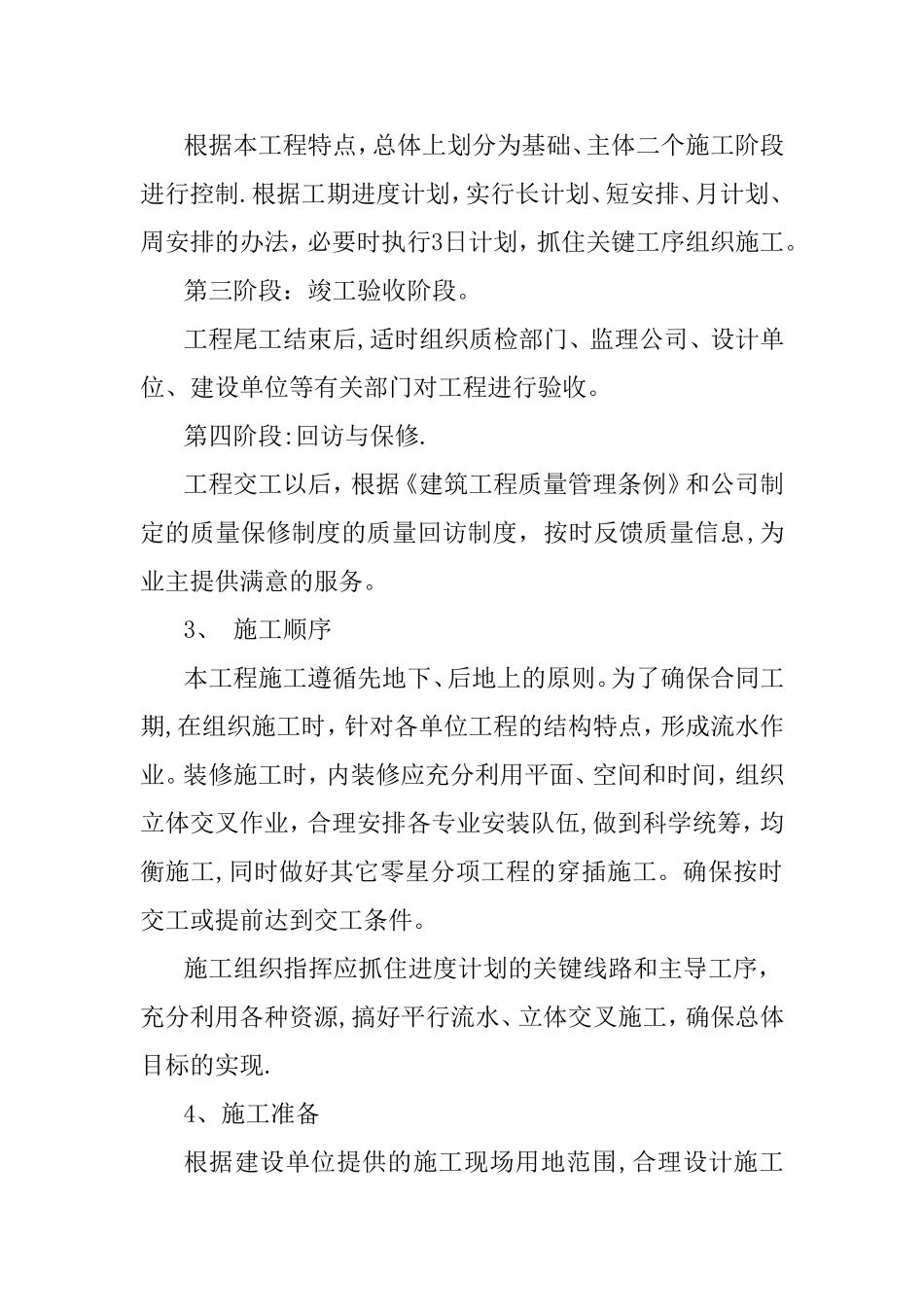

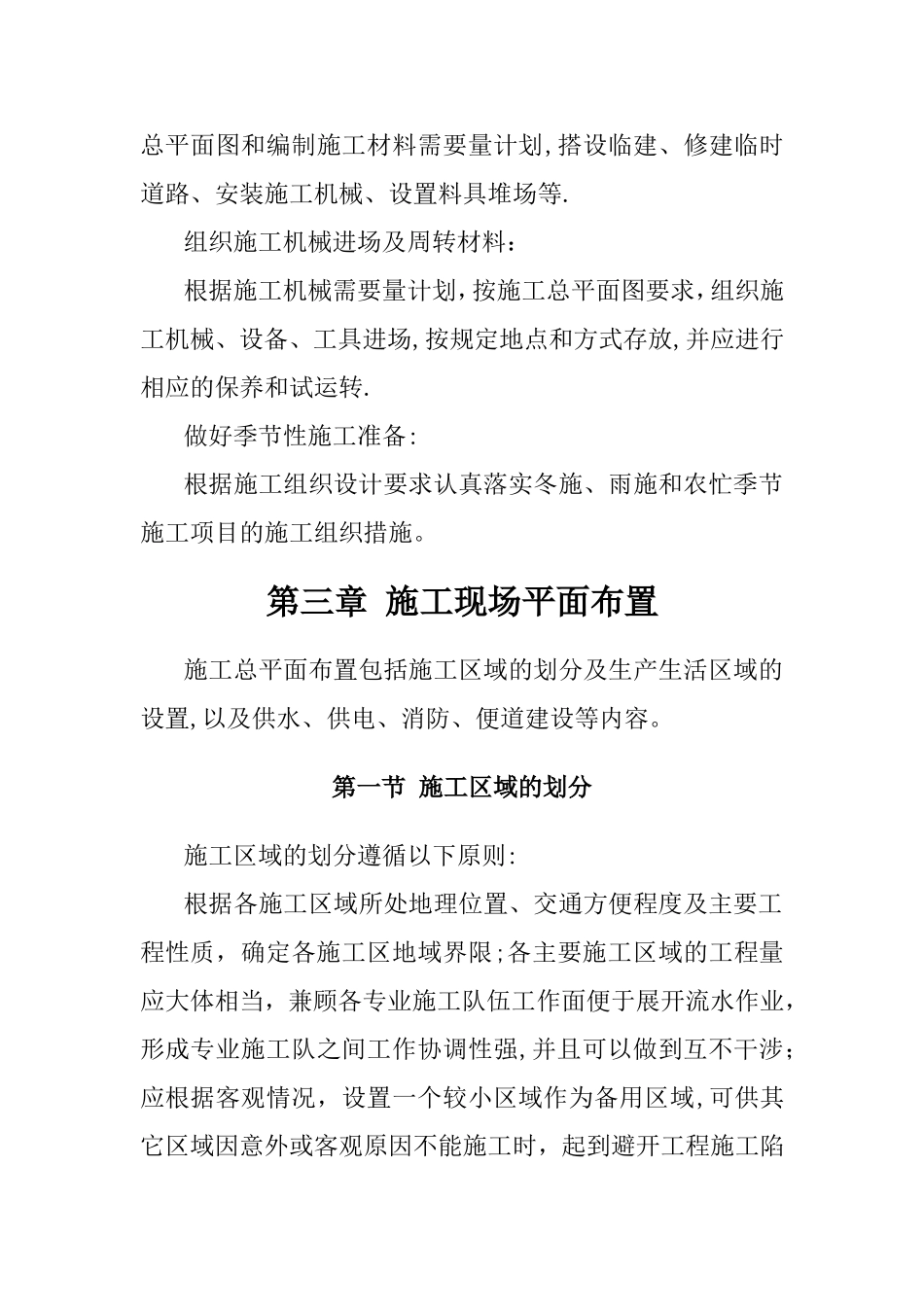

第一章 工程概况本工程名为:2024 年农业综合开发省本级第二批土地治理项目第五标段.施施工场地点:桥头镇。施工范围:新建 4 米宽水泥路 1。9 千米;整修排水沟长19。56 千米.工 期:90 日历天。质量标准:合格.第二章 施工总体部署1、施工指导思想我们施工组织的指导思想是:以质量为中心,发挥质量保证体系作用,制订工程项目质量保证措施,选派素养高的项目经理及技术管理人员,按项目法组织施工,积极采纳新技术、新工艺、新材料、新设备,精心组织,科学管理,降低成本,保证质量,在施工中做到“精心施工,质量第一",确保工程按设计要求高质量、高速度、安全地按期完成施工任务。2、施工阶段划分第一阶段:施工准备阶段。包括大型设备进场、临时设施搭设、修建临时道路、临水、临电敷设等。第二阶段:全面施工阶段.根据本工程特点,总体上划分为基础、主体二个施工阶段进行控制.根据工期进度计划,实行长计划、短安排、月计划、周安排的办法,必要时执行3日计划,抓住关键工序组织施工。第三阶段:竣工验收阶段。工程尾工结束后,适时组织质检部门、监理公司、设计单位、建设单位等有关部门对工程进行验收。第四阶段:回访与保修.工程交工以后,根据《建筑工程质量管理条例》和公司制定的质量保修制度的质量回访制度,按时反馈质量信息,为业主提供满意的服务。3、 施工顺序本工程施工遵循先地下、后地上的原则。为了确保合同工期,在组织施工时,针对各单位工程的结构特点,形成流水作业。装修施工时,内装修应充分利用平面、空间和时间,组织立体交叉作业,合理安排各专业安装队伍,做到科学统筹,均衡施工,同时做好其它零星分项工程的穿插施工。确保按时交工或提前达到交工条件。施工组织指挥应抓住进度计划的关键线路和主导工序,充分利用各种资源,搞好平行流水、立体交叉施工,确保总体目标的实现.4、施工准备根据建设单位提供的施工现场用地范围,合理设计施工总平面图和编制施工材料需要量计划,搭设临建、修建临时道路、安装施工机械、设置料具堆场等.组织施工机械进场及周转材料:根据施工机械需要量计划,按施工总平面图要求,组织施工机械、设备、工具进场,按规定地点和方式存放,并应进行相应的保养和试运转.做好季节性施工准备:根据施工组织设计要求认真落实冬施、雨施和农忙季节施工项目的施工组织措施。第三章 施工现场平面布置施工总平面布置包括施工区域的划分及生产生活区域的设置,以及供水、供电、消防、便道建设等内容...
