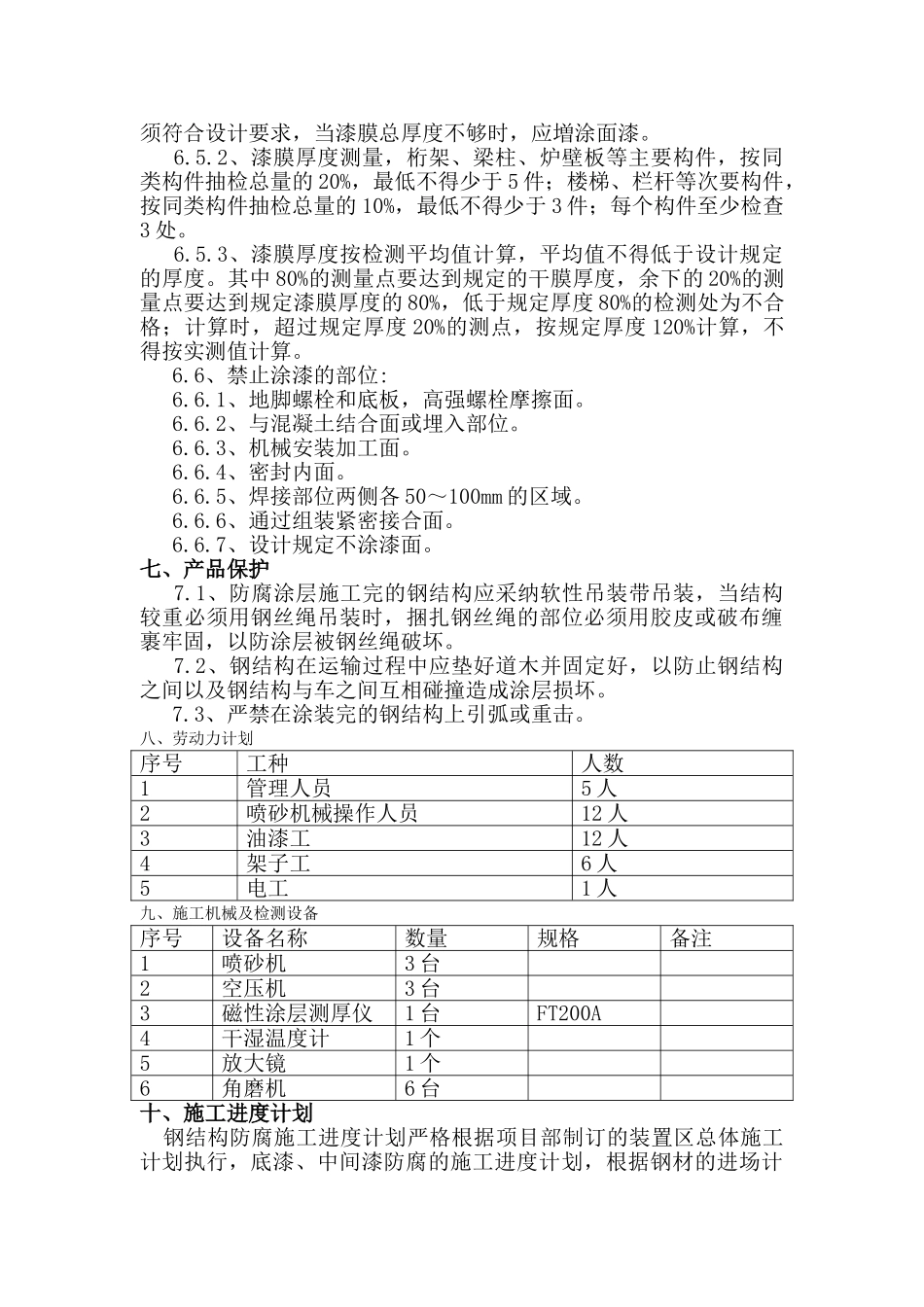

一、工程概况:陕西延长石油有限责任公司榆林炼油厂 180 万吨/年催化裂化装置,由中国石化集团洛阳石油化工工程公司设计,其中装置区钢结构(包括溶剂再生装置、产品精制装置)防腐由我单位进行施工,为了更好地指导施工,保证工程质量,按时完成施工任务,根据设计并结合实际作业条件,特编制本方案
二、编制依据:2
1、LPEC 提供的施工图纸及相关文件2
2、榆林炼油厂的有关规定2
3 、 《 石 油 化 工 设 备 和 管 道 涂 料 防 腐 蚀 技 术 法 律 规范》SH3022-19992
4、《结构工程施工质量验收法律规范》GB50205-20012
5、《工业建筑防腐蚀设计法律规范》GB50046-20252
6、《石油化工钢结构工程施工及验收法律规范》 SH3507-20252
7、《石油化工工程施工验收统一标准》SH3508-962
8、《钢结构制作工艺规程》DBJ08-216-20252
9、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-882
10、涂料生产厂家的使用说明书三、施工工序: 3
1、框架梁柱、支撑、设备梁钢结构防腐: 施工前人员及材料准备——钢结构喷石英砂(Sa2
5 级)——验收——涂环氧富锌底漆一道(厚度≥50um)——验收——涂环氧云铁中间漆二道(厚度≥100um) ——验收—涂丙烯酸聚氨酯面漆一道(厚度≥50um,中灰色) —整体验收;3
2、连系梁、梯子、平台、栏杆等钢结构防腐: 施工前人员及材料准备——钢结构机械除锈(St3 级)——验收——涂环氧富锌底漆一道(厚度≥50um)——验收——涂环氧云铁中间漆二道(厚度≥100um) ——验收—涂丙烯酸聚氨酯面漆一道(厚度≥50um,中灰色、中黄色(栏杆));—整体验收;3
3、设备梯子、平台、栏杆等钢结构防腐: 施工前人员及材料准备——钢结构机械除锈(St3 级)——验收——涂环氧富锌底漆一
