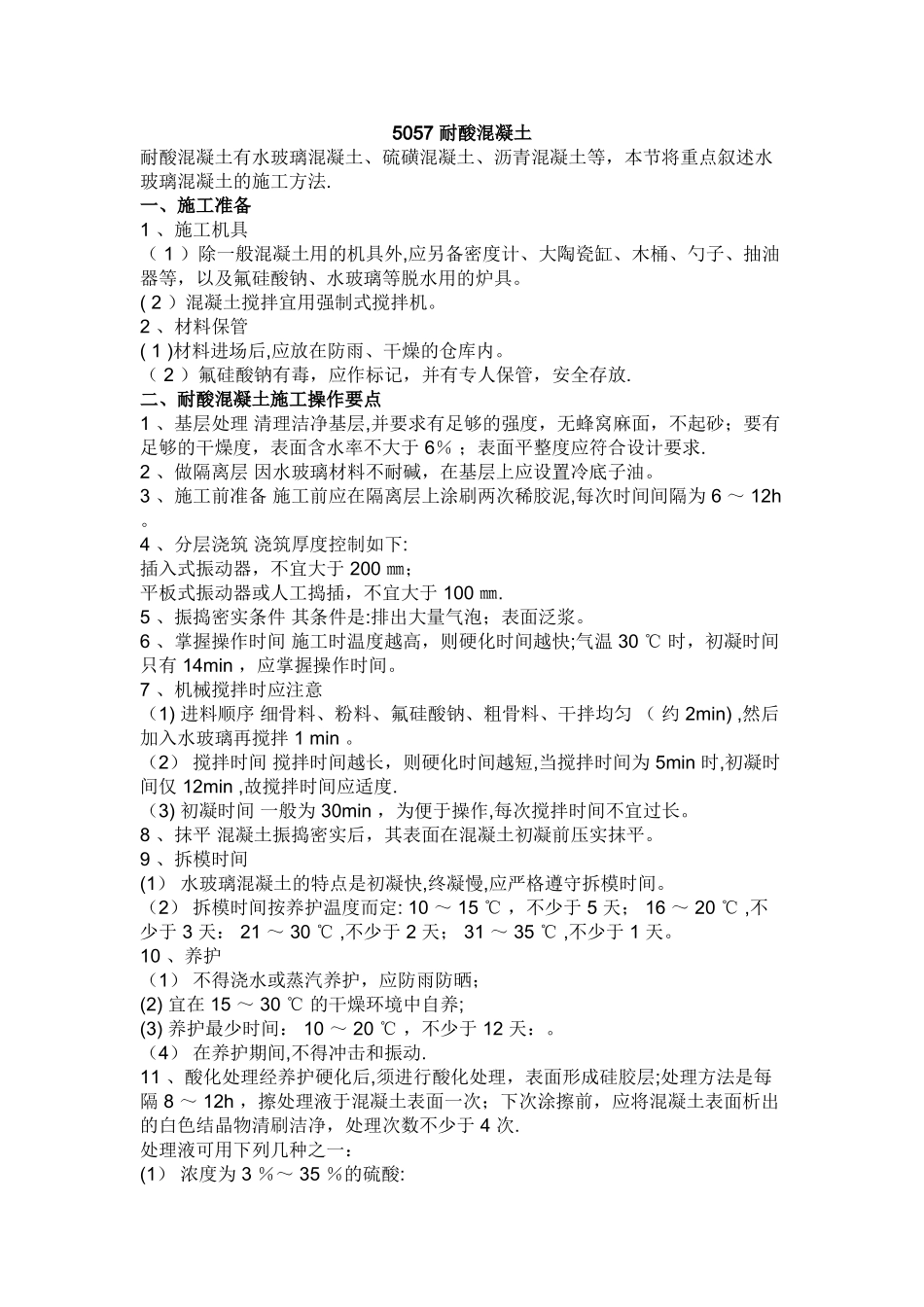

5057 耐酸混凝土 耐酸混凝土有水玻璃混凝土、硫磺混凝土、沥青混凝土等,本节将重点叙述水玻璃混凝土的施工方法
一、施工准备 1 、施工机具( 1 )除一般混凝土用的机具外,应另备密度计、大陶瓷缸、木桶、勺子、抽油器等,以及氟硅酸钠、水玻璃等脱水用的炉具
( 2 )混凝土搅拌宜用强制式搅拌机
2 、材料保管( 1 )材料进场后,应放在防雨、干燥的仓库内
( 2 )氟硅酸钠有毒,应作标记,并有专人保管,安全存放
二、耐酸混凝土施工操作要点 1 、基层处理 清理洁净基层,并要求有足够的强度,无蜂窝麻面,不起砂;要有足够的干燥度,表面含水率不大于 6% ;表面平整度应符合设计要求
2 、做隔离层 因水玻璃材料不耐碱,在基层上应设置冷底子油
3 、施工前准备 施工前应在隔离层上涂刷两次稀胶泥,每次时间间隔为 6 ~ 12h
4 、分层浇筑 浇筑厚度控制如下:插入式振动器,不宜大于 200 ㎜;平板式振动器或人工捣插,不宜大于 100 ㎜
5 、振捣密实条件 其条件是:排出大量气泡;表面泛浆
6 、掌握操作时间 施工时温度越高,则硬化时间越快;气温 30 ℃ 时,初凝时间只有 14min ,应掌握操作时间
7 、机械搅拌时应注意(1) 进料顺序 细骨料、粉料、氟硅酸钠、粗骨料、干拌均匀 ( 约 2min) ,然后加入水玻璃再搅拌 1 min
(2) 搅拌时间 搅拌时间越长,则硬化时间越短,当搅拌时间为 5min 时,初凝时间仅 12min ,故搅拌时间应适度
(3) 初凝时间 一般为 30min ,为便于操作,每次搅拌时间不宜过长
8 、抹平 混凝土振捣密实后,其表面在混凝土初凝前压实抹平
9 、拆模时间(1) 水玻璃混凝土的特点是初凝快,终凝慢,应严格遵守拆模时间
(2) 拆模时间按养护温度而定: 10 ~ 15 ℃ ,不少于 5 天; 16 ~ 20 ℃ ,不少于 3 天:
