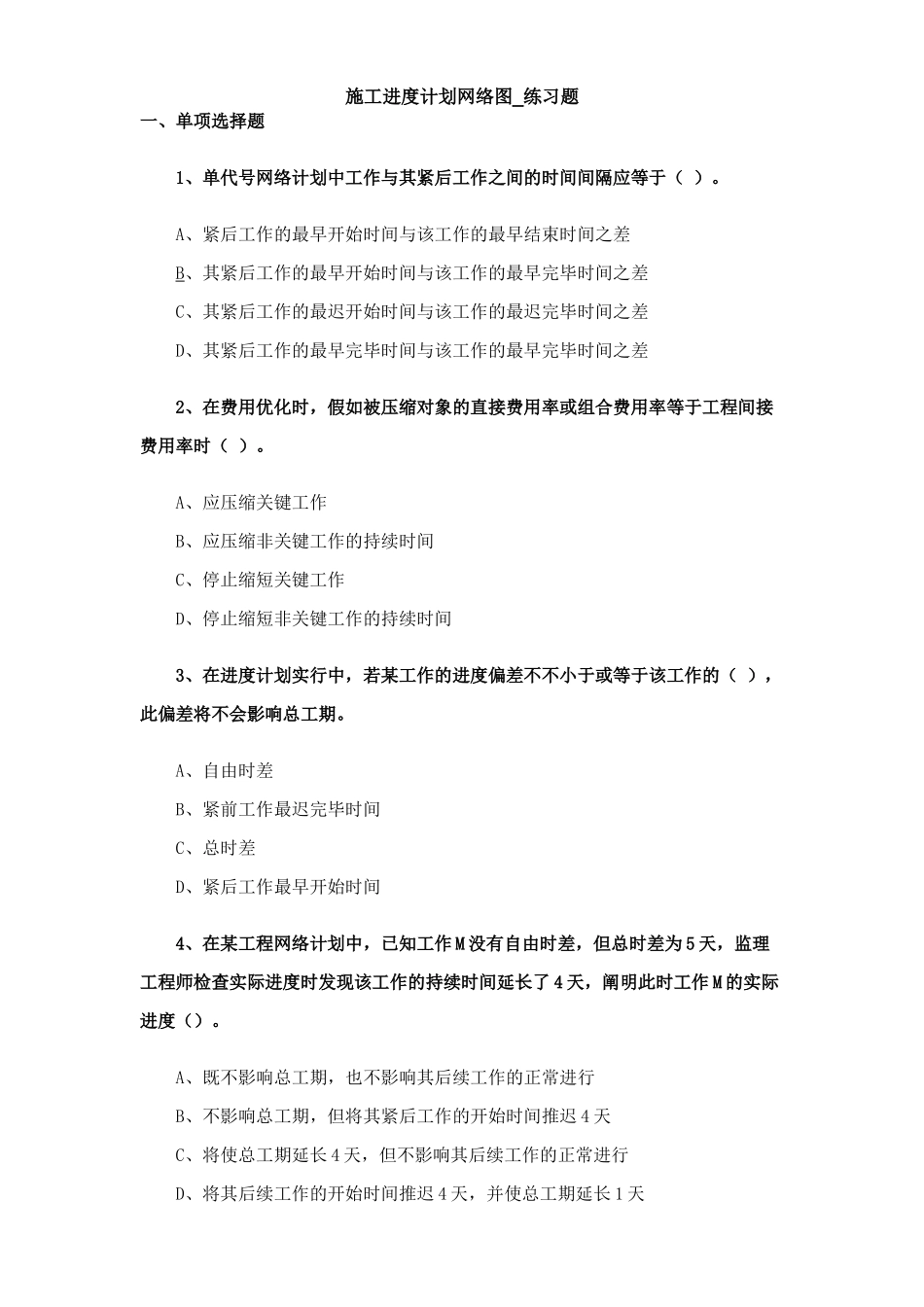

施工进度计划网络图_练习题一、单项选择题 1、单代号网络计划中工作与其紧后工作之间的时间间隔应等于( )。 A、紧后工作的最早开始时间与该工作的最早结束时间之差 B、其紧后工作的最早开始时间与该工作的最早完毕时间之差 C、其紧后工作的最迟开始时间与该工作的最迟完毕时间之差 D、其紧后工作的最早完毕时间与该工作的最早完毕时间之差 2、在费用优化时,假如被压缩对象的直接费用率或组合费用率等于工程间接费用率时( )。 A、应压缩关键工作 B、应压缩非关键工作的持续时间 C、停止缩短关键工作 D、停止缩短非关键工作的持续时间 3、在进度计划实行中,若某工作的进度偏差不不小于或等于该工作的( ),此偏差将不会影响总工期。 A、自由时差 B、紧前工作最迟完毕时间 C、总时差 D、紧后工作最早开始时间 4、在某工程网络计划中,已知工作 M 没有自由时差,但总时差为 5 天,监理工程师检查实际进度时发现该工作的持续时间延长了 4 天,阐明此时工作 M 的实际进度()。 A、既不影响总工期,也不影响其后续工作的正常进行 B、不影响总工期,但将其紧后工作的开始时间推迟 4 天 C、将使总工期延长 4 天,但不影响其后续工作的正常进行 D、将其后续工作的开始时间推迟 4 天,并使总工期延长 1 天 5、某分部工程的双代号网络图如下图所示,错误之处是( )。 A、节点编号不对 B、有多出虚工作 C、存在循环回路 D、有多种起点节点 6、对某网络计划在某时刻进行检查,发现工作 A 尚需作业天数为 4 天,该工作到计划最迟完毕时间尚需 3 天,则该工作()。 A、可提前 1 天完毕 B、正常 C、影响总工期 1 天 D、影响总工期 3 天 7、在工程建设中,通货膨胀属于进度控制常见原因的( )。 A、政策原因 B、社会环境原因 C、资金原因 D、组织管理原因 8、有关双代号网络计划中的虚箭线,下列说法中不对的的是( )。 A、虚箭线重要用来体现有关工作的逻辑关系 B、虚箭线所代表的工作不消耗时间 C、虚箭线代表的也许是虚工作也也许是实工作 D、虚箭线所代表的工作不消耗资源 9、有关自由时差和总时差,下列说法错误的是( )。 A、自由时差为零,总时差必然为零 B、总时差为零,自由时差必然为零 C、在不影响总工期的前提下,工作的机动时间为总时差 D、在不影响紧后工作最早开始的前提下,工作的机动时间为自由时差 10、网络计划比横道图计划先进的重要特征是( ...
