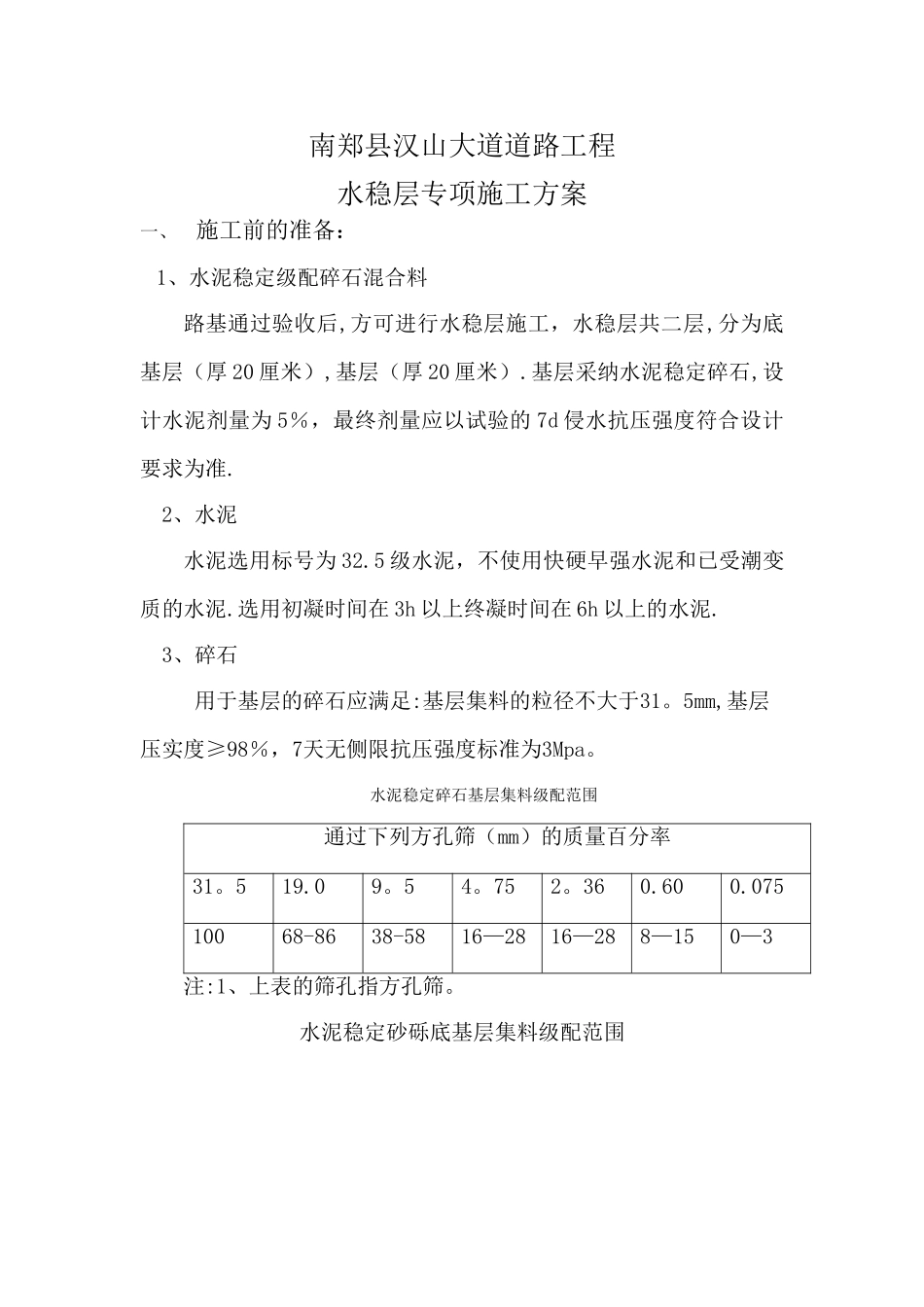

南郑县汉山大道道路工程水稳层专项施工方案一、 施工前的准备:1、水泥稳定级配碎石混合料路基通过验收后,方可进行水稳层施工,水稳层共二层,分为底基层(厚 20 厘米),基层(厚 20 厘米)
基层采纳水泥稳定碎石,设计水泥剂量为 5%,最终剂量应以试验的 7d 侵水抗压强度符合设计要求为准
2、水泥水泥选用标号为 32
5 级水泥,不使用快硬早强水泥和已受潮变质的水泥
选用初凝时间在 3h 以上终凝时间在 6h 以上的水泥
3、碎石用于基层的碎石应满足:基层集料的粒径不大于31
5mm,基层压实度≥98%,7天无侧限抗压强度标准为3Mpa
水泥稳定碎石基层集料级配范围通过下列方孔筛(mm)的质量百分率31
07510068-8638-5816—2816—288—150—3注:1、上表的筛孔指方孔筛

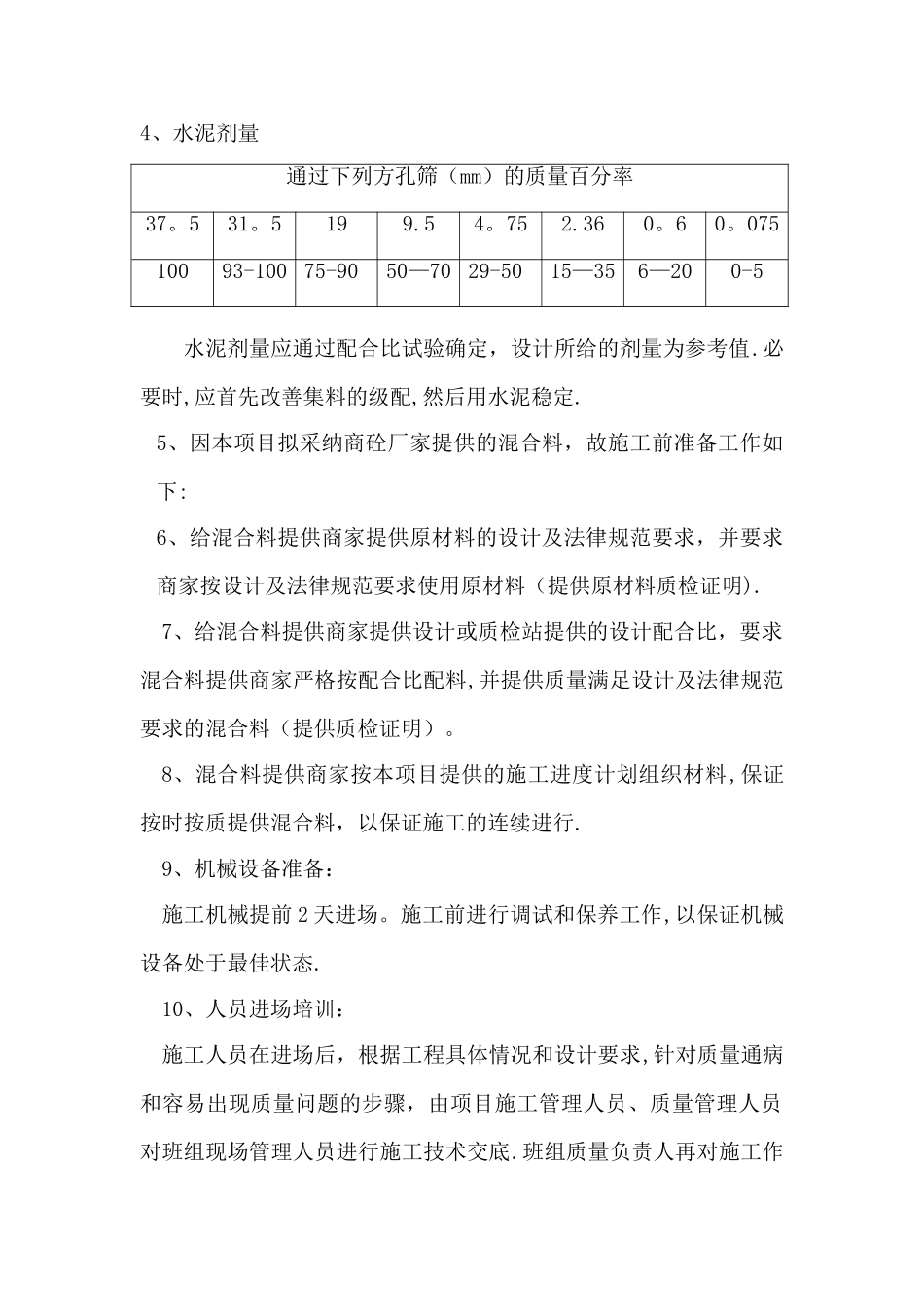

水泥稳定砂砾底基层集料级配范围4、水泥剂量水泥剂量应通过配合比试验确定,设计所给的剂量为参考值
必要时,应首先改善集料的级配,然后用水泥稳定
5、因本项目拟采纳商砼厂家提供的混合料,故施工前准备工作如下:6、给混合料提供商家提供原材料的设计及法律规范要求,并要求商家按设计及法律规范要求使用原材料(提供原材料质检证明)
7、给混合料提供商家提供设计或质检站提供的设计配合比,要求混合料提供商家严格按配合比配料,并提供质量满足设计及法律规范要求的混合料(提供质检证明)
8、混合料提供商家按本项目提供的施工进度计划组织材料,保证按时按质提供混合料,以保证施工的连续进行
9、机械设备准备:施工机械提前 2 天进场
施工前进行调试和保养工作,以保证机械设备处于最佳状态
10、人员进场培训:施工人员在进场后,根据工程具体情况和设计要求,针对质量通病和容易出现质量问题的步骤,由项目施工管理人员、质量管理人员对班组现场管理人员进行施工技术交底

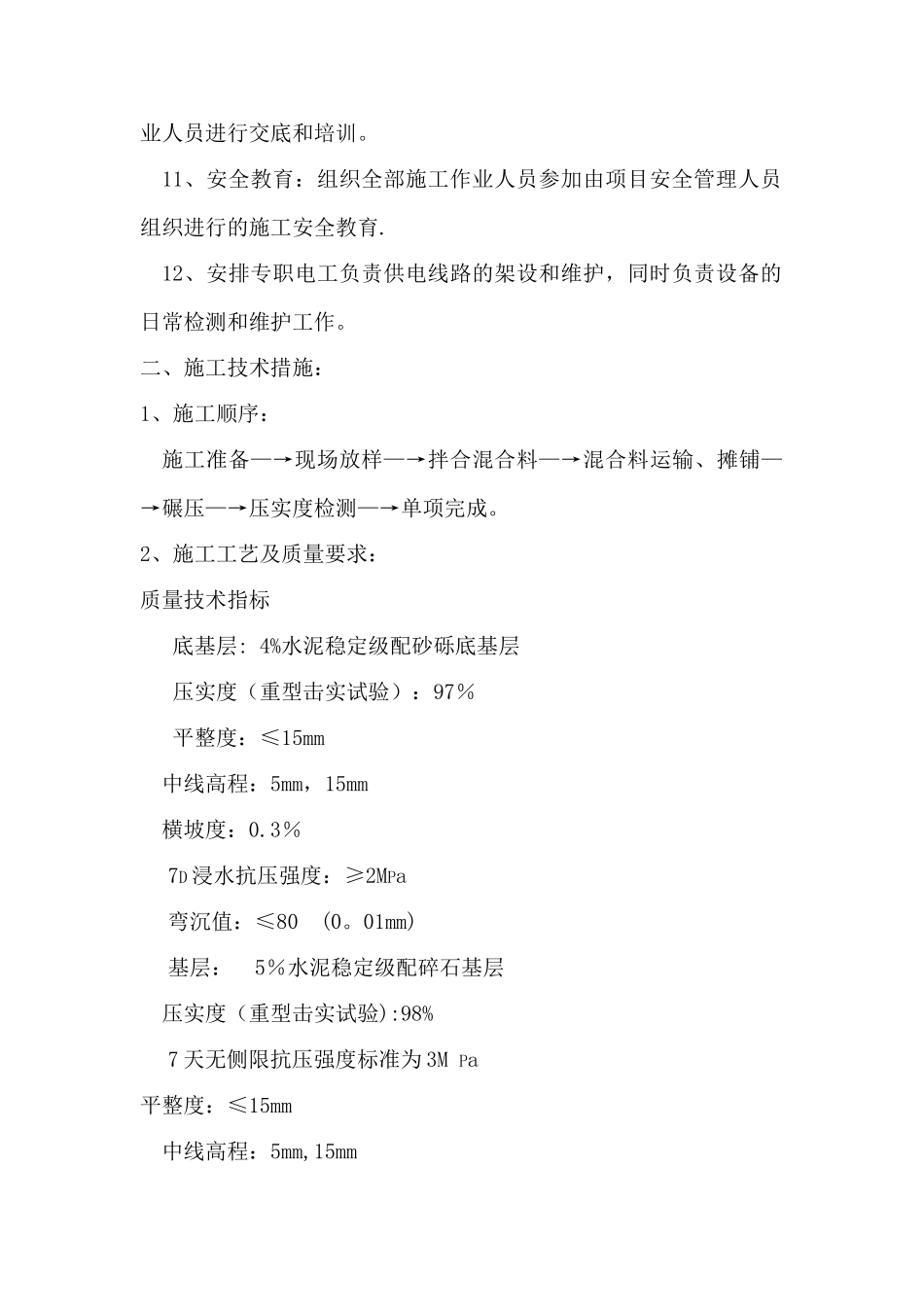

班组质量负责
