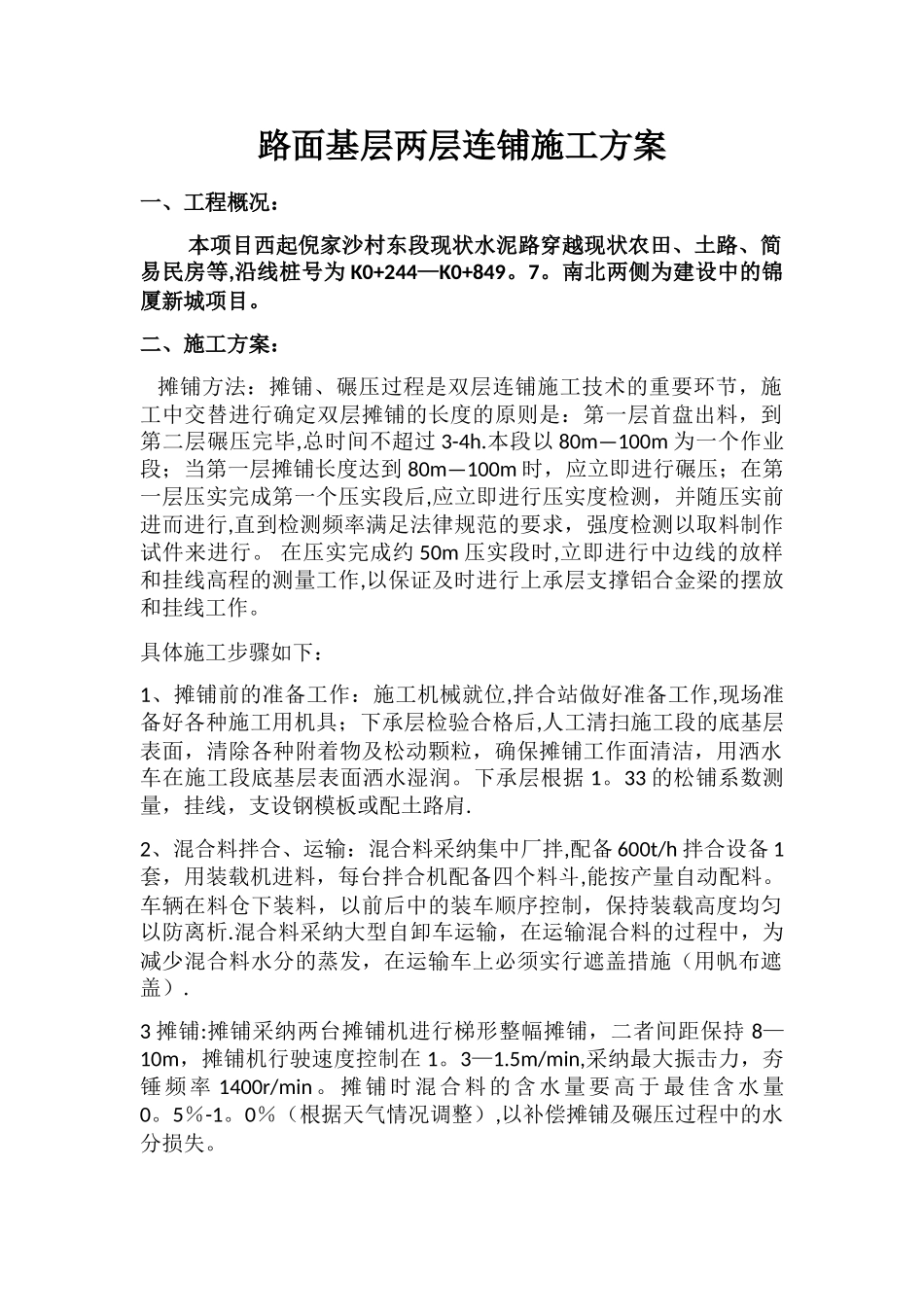

路面基层两层连铺施工方案一、工程概况: 本项目西起倪家沙村东段现状水泥路穿越现状农田、土路、简易民房等,沿线桩号为 K0+244—K0+849
南北两侧为建设中的锦厦新城项目
二、施工方案: 摊铺方法:摊铺、碾压过程是双层连铺施工技术的重要环节,施工中交替进行确定双层摊铺的长度的原则是:第一层首盘出料,到第二层碾压完毕,总时间不超过 3-4h
本段以 80m—100m 为一个作业段;当第一层摊铺长度达到 80m—100m 时,应立即进行碾压;在第一层压实完成第一个压实段后,应立即进行压实度检测,并随压实前进而进行,直到检测频率满足法律规范的要求,强度检测以取料制作试件来进行
在压实完成约 50m 压实段时,立即进行中边线的放样和挂线高程的测量工作,以保证及时进行上承层支撑铝合金梁的摆放和挂线工作
具体施工步骤如下: 1、摊铺前的准备工作:施工机械就位,拌合站做好准备工作,现场准备好各种施工用机具;下承层检验合格后,人工清扫施工段的底基层表面,清除各种附着物及松动颗粒,确保摊铺工作面清洁,用洒水车在施工段底基层表面洒水湿润
下承层根据 1
33 的松铺系数测量,挂线,支设钢模板或配土路肩
2、混合料拌合、运输:混合料采纳集中厂拌,配备 600t/h 拌合设备 1套,用装载机进料,每台拌合机配备四个料斗,能按产量自动配料
车辆在料仓下装料,以前后中的装车顺序控制,保持装载高度均匀以防离析
混合料采纳大型自卸车运输,在运输混合料的过程中,为减少混合料水分的蒸发,在运输车上必须实行遮盖措施(用帆布遮盖)
3 摊铺:摊铺采纳两台摊铺机进行梯形整幅摊铺,二者间距保持 8—10m,摊铺机行驶速度控制在 1
5m/min,采纳最大振击力,夯锤频率 1400r/min
摊铺时混合料的含水量要高于最佳含水量0
0%(根据天气情况调整),以补偿摊铺及碾压过程中的水分损失
