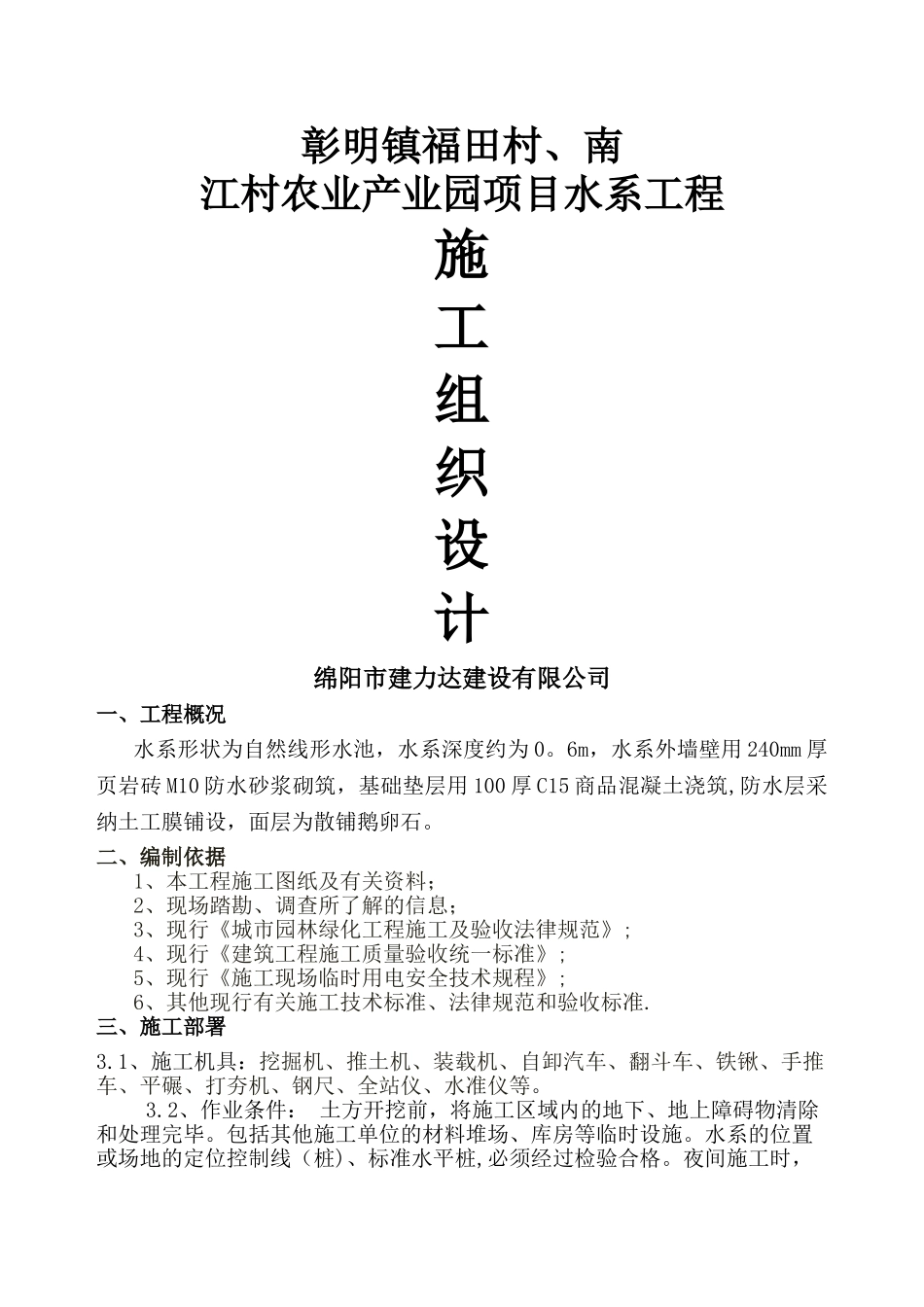

彰明镇福田村、南江村农业产业园项目水系工程施工组织设计绵阳市建力达建设有限公司一、工程概况水系形状为自然线形水池,水系深度约为 0
6m,水系外墙壁用 240mm 厚页岩砖 M10 防水砂浆砌筑,基础垫层用 100 厚 C15 商品混凝土浇筑,防水层采纳土工膜铺设,面层为散铺鹅卵石
二、编制依据1、本工程施工图纸及有关资料;2、现场踏勘、调查所了解的信息;3、现行《城市园林绿化工程施工及验收法律规范》;4、现行《建筑工程施工质量验收统一标准》;5、现行《施工现场临时用电安全技术规程》;6、其他现行有关施工技术标准、法律规范和验收标准
三、施工部署3
1、施工机具:挖掘机、推土机、装载机、自卸汽车、翻斗车、铁锹、手推车、平碾、打夯机、钢尺、全站仪、水准仪等
2、作业条件: 土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕
包括其他施工单位的材料堆场、库房等临时设施
水系的位置或场地的定位控制线(桩)、标准水平桩,必须经过检验合格
夜间施工时,有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作
在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行

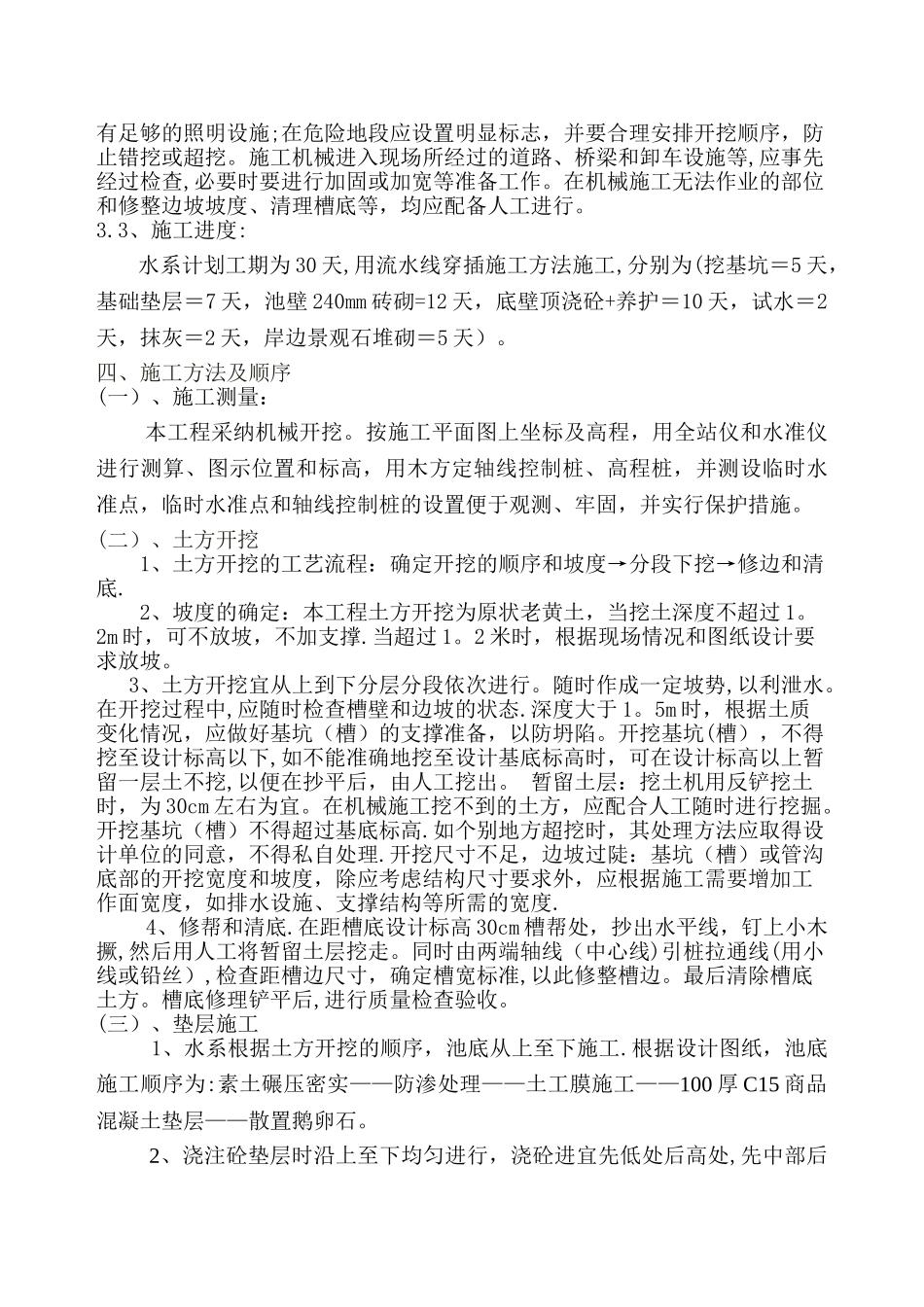

3、施工进度:水系计划工期为 30 天,用流水线穿插施工方法施工,分别为(挖基坑=5 天,基础垫层=7 天,池壁 240mm 砖砌=12 天,底壁顶浇砼+养护=10 天,试水=2天,抹灰=2 天,岸边景观石堆砌=5 天)
四、施工方法及顺序(一)、施工测量:本工程采纳机械开挖
按施工平面图上坐标及高程,用全站仪和水准仪进行测算、图示位置和标高,用木方定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置便于观测、牢固,并实行保护措施

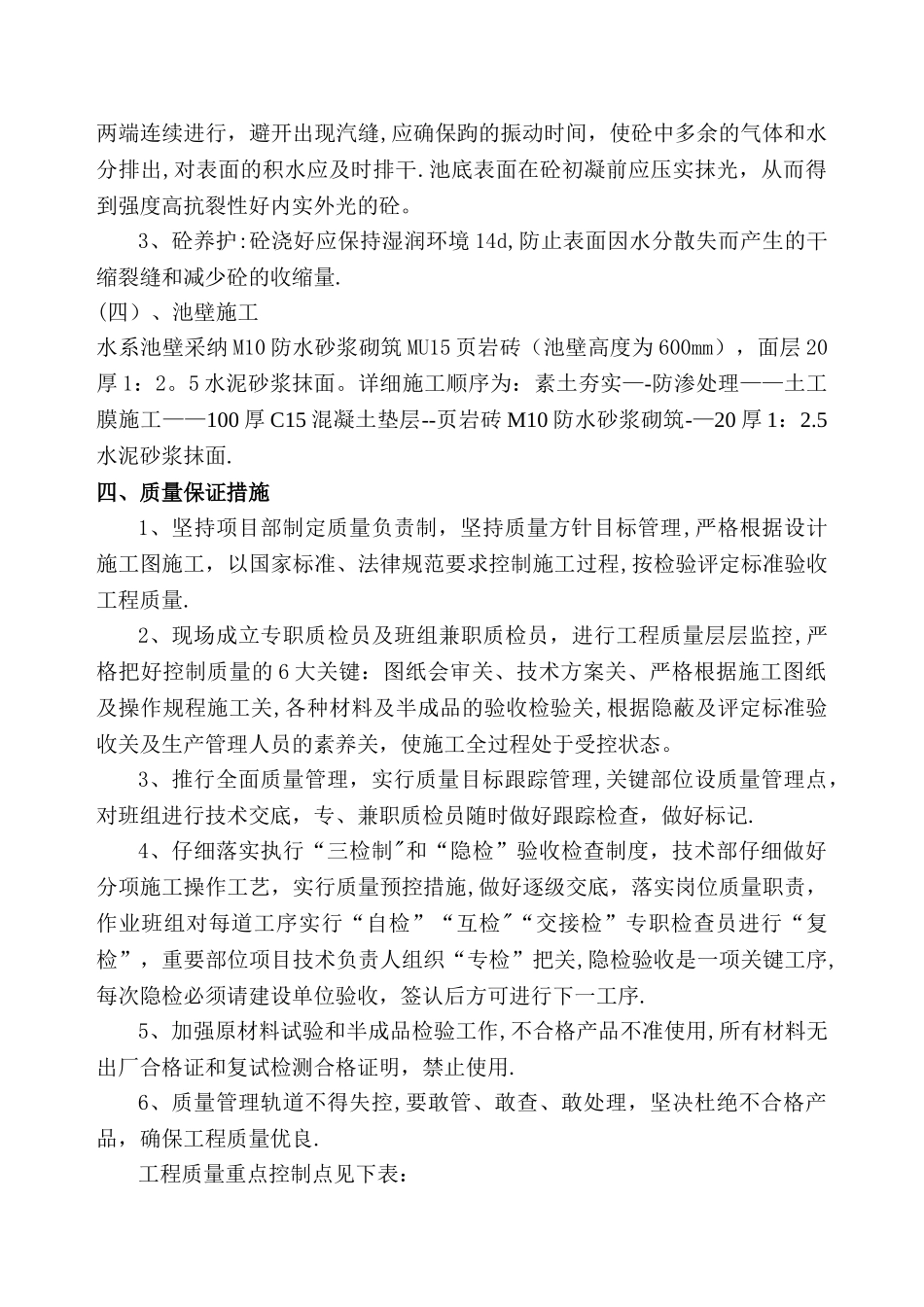

(二)、土方开挖 1、土方开
