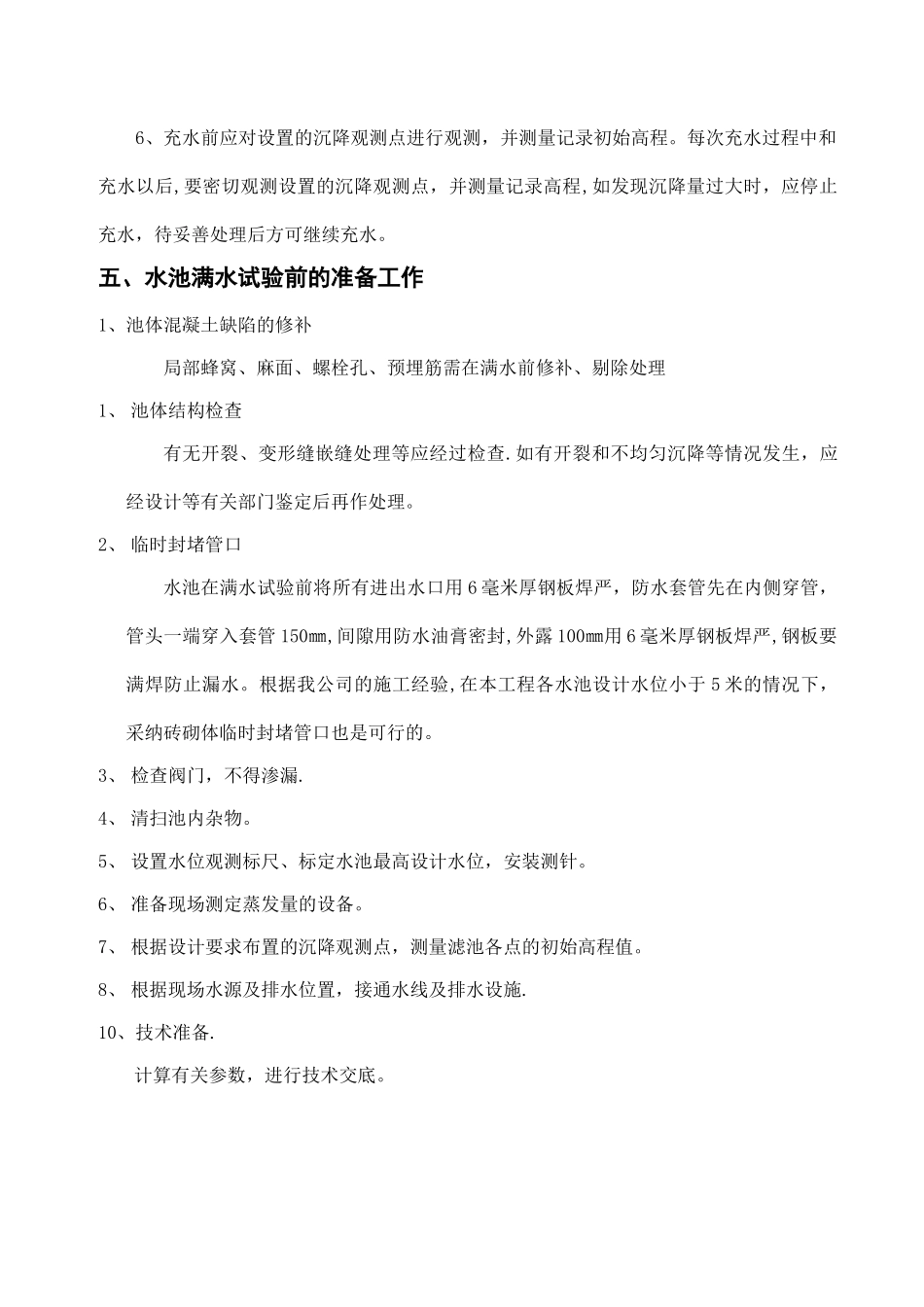

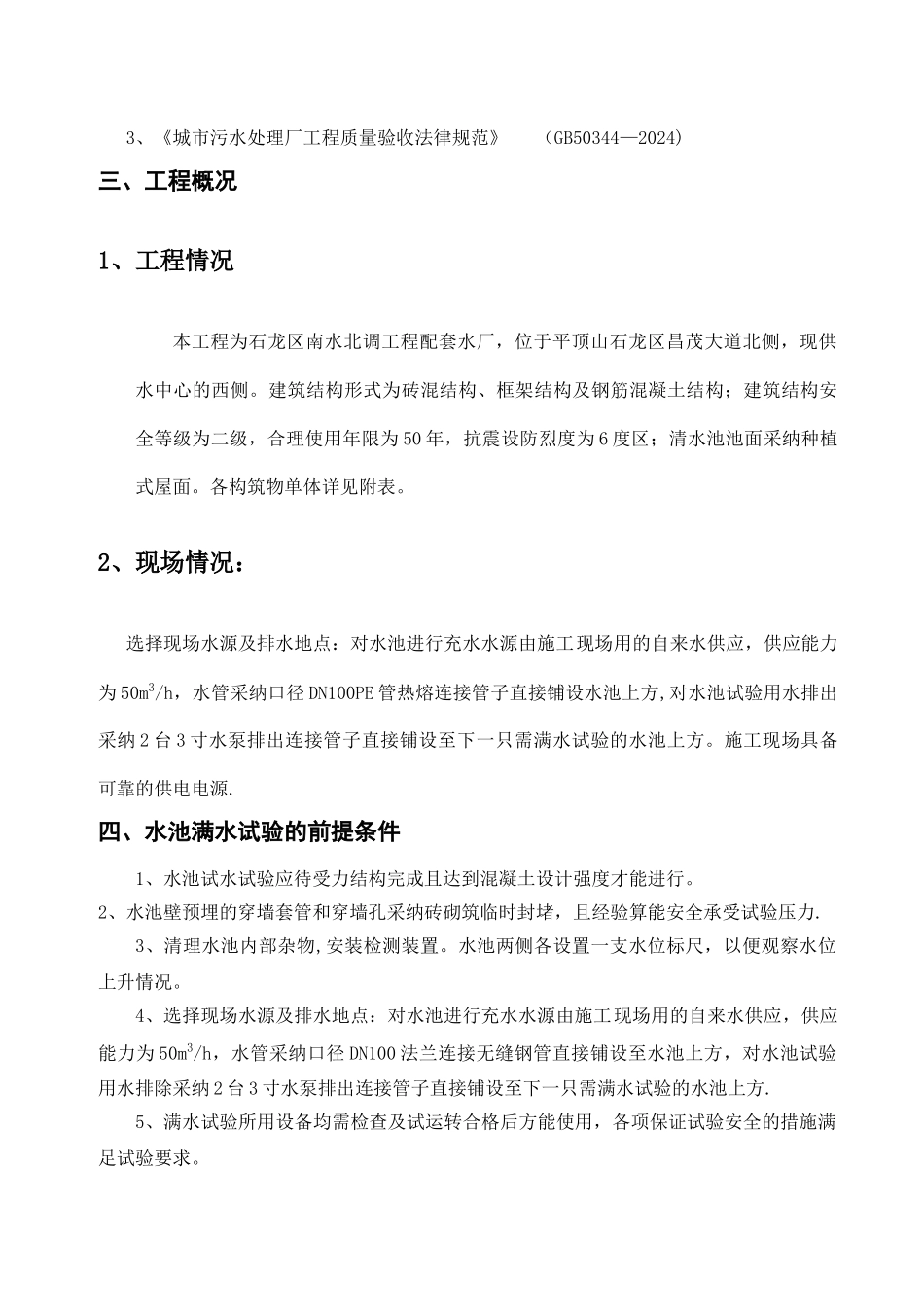

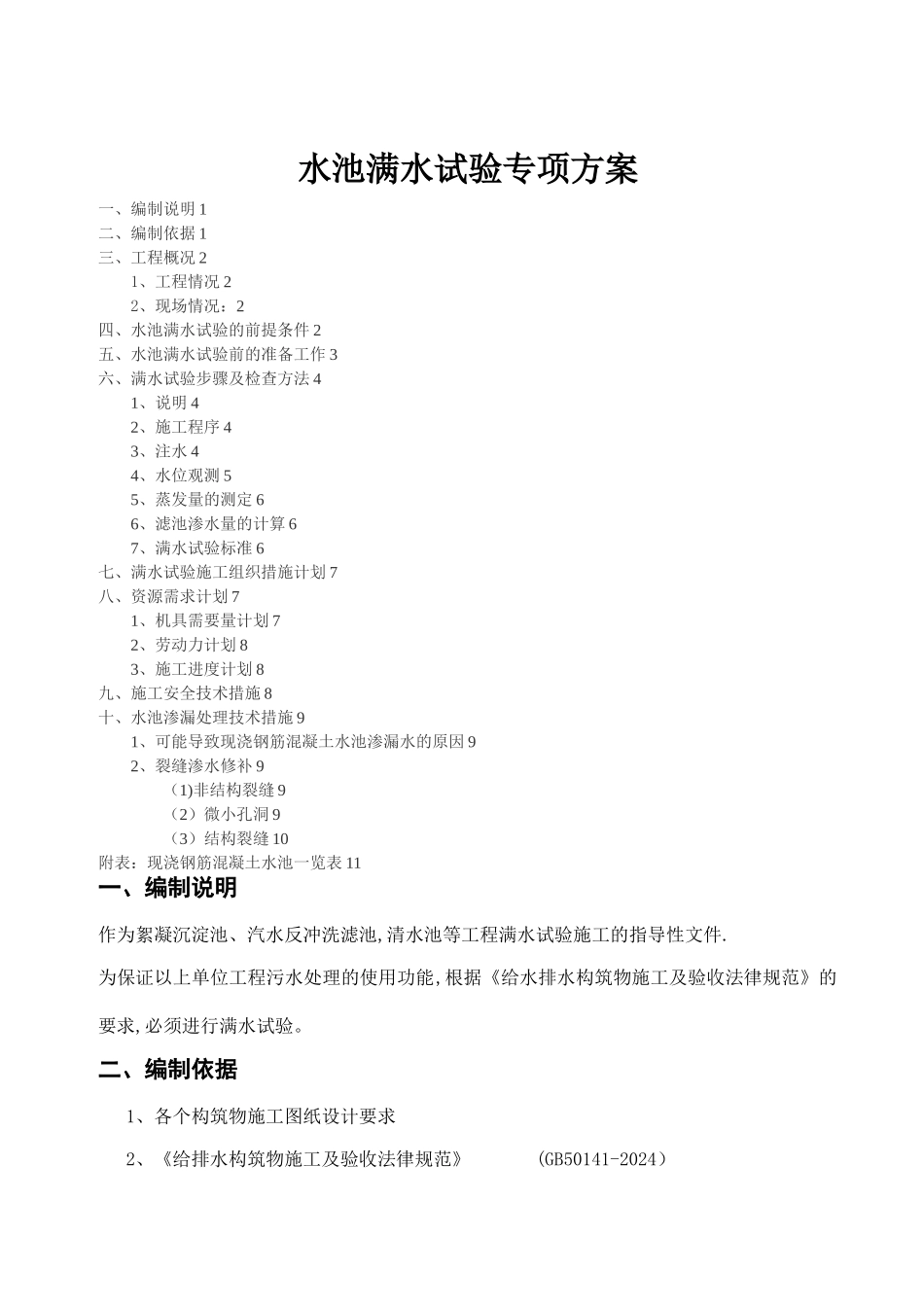

水池满水试验专项方案一、编制说明 1二、编制依据 1三、工程概况 21、工程情况 22、现场情况:2四、水池满水试验的前提条件 2五、水池满水试验前的准备工作 3六、满水试验步骤及检查方法 41、说明 42、施工程序 43、注水 44、水位观测 55、蒸发量的测定 66、滤池渗水量的计算 67、满水试验标准 6七、满水试验施工组织措施计划 7八、资源需求计划 71、机具需要量计划 72、劳动力计划 83、施工进度计划 8九、施工安全技术措施 8十、水池渗漏处理技术措施 91、可能导致现浇钢筋混凝土水池渗漏水的原因 92、裂缝渗水修补 9(1)非结构裂缝 9(2)微小孔洞 9(3)结构裂缝 10附表:现浇钢筋混凝土水池一览表 11一、编制说明作为絮凝沉淀池、汽水反冲洗滤池,清水池等工程满水试验施工的指导性文件.为保证以上单位工程污水处理的使用功能,根据《给水排水构筑物施工及验收法律规范》的要求,必须进行满水试验。二、编制依据1、各个构筑物施工图纸设计要求 2、《给排水构筑物施工及验收法律规范》 (GB50141-2024) 3、《城市污水处理厂工程质量验收法律规范》 (GB50344—2024)三、工程概况1、工程情况本工程为石龙区南水北调工程配套水厂,位于平顶山石龙区昌茂大道北侧,现供水中心的西侧。建筑结构形式为砖混结构、框架结构及钢筋混凝土结构;建筑结构安全等级为二级,合理使用年限为 50 年,抗震设防烈度为 6 度区;清水池池面采纳种植式屋面。各构筑物单体详见附表。2、现场情况:选择现场水源及排水地点:对水池进行充水水源由施工现场用的自来水供应,供应能力为 50m3/h,水管采纳口径 DN100PE 管热熔连接管子直接铺设水池上方,对水池试验用水排出采纳 2 台 3 寸水泵排出连接管子直接铺设至下一只需满水试验的水池上方。施工现场具备可靠的供电电源.四、水池满水试验的前提条件1、水池试水试验应待受力结构完成且达到混凝土设计强度才能进行。2、水池壁预埋的穿墙套管和穿墙孔采纳砖砌筑临时封堵,且经验算能安全承受试验压力.3、清理水池内部杂物,安装检测装置。水池两侧各设置一支水位标尺,以便观察水位上升情况。4、选择现场水源及排水地点:对水池进行充水水源由施工现场用的自来水供应,供应能力为 50m3/h,水管采纳口径 DN100 法兰连接无缝钢管直接铺设至水池上方,对水池试验用水排除采纳 2 台 3 寸水泵排出连接管子直接铺设至下一只需满水试验的水池上方. 5、满水试验所用设备均需检查及试...
