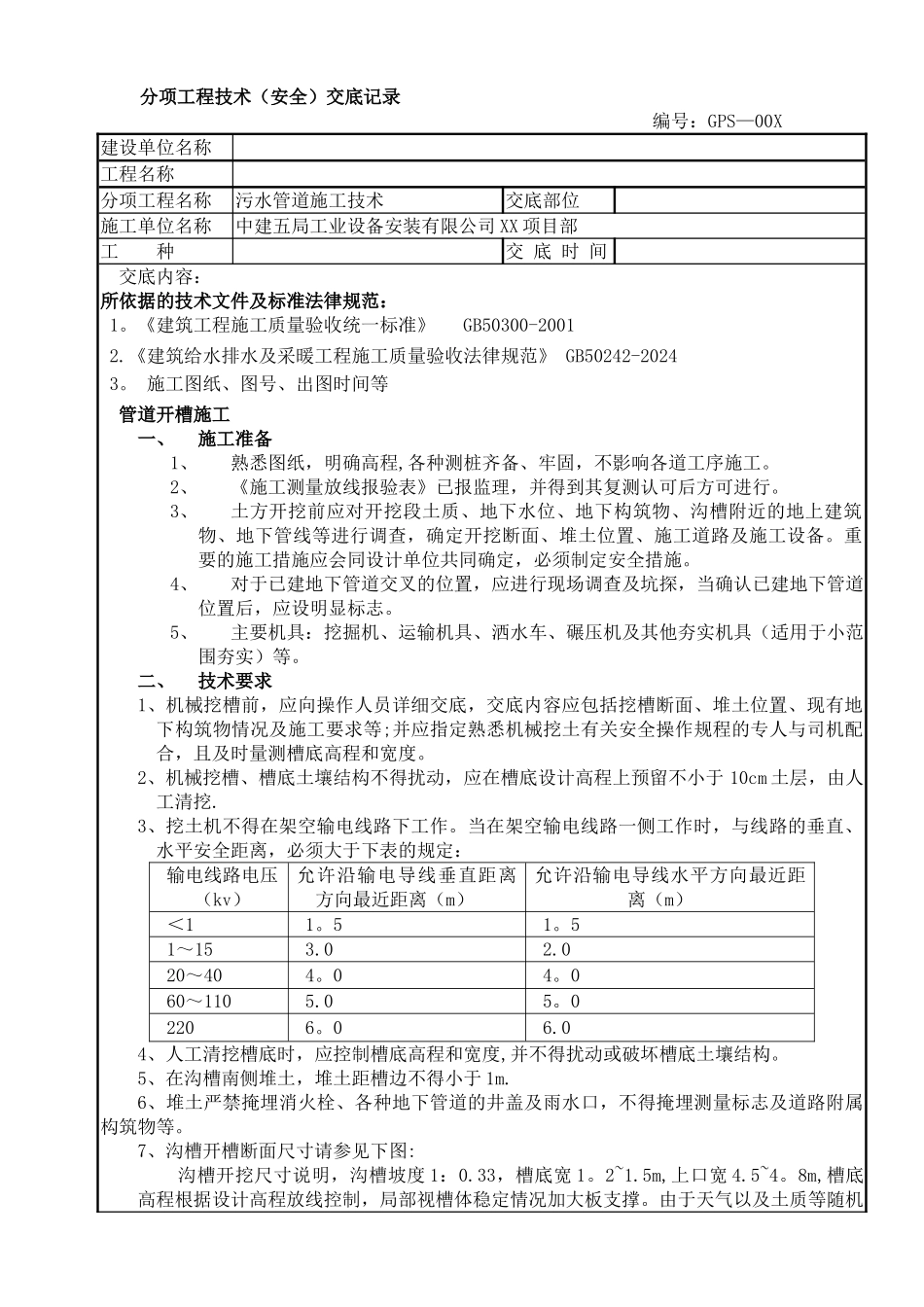

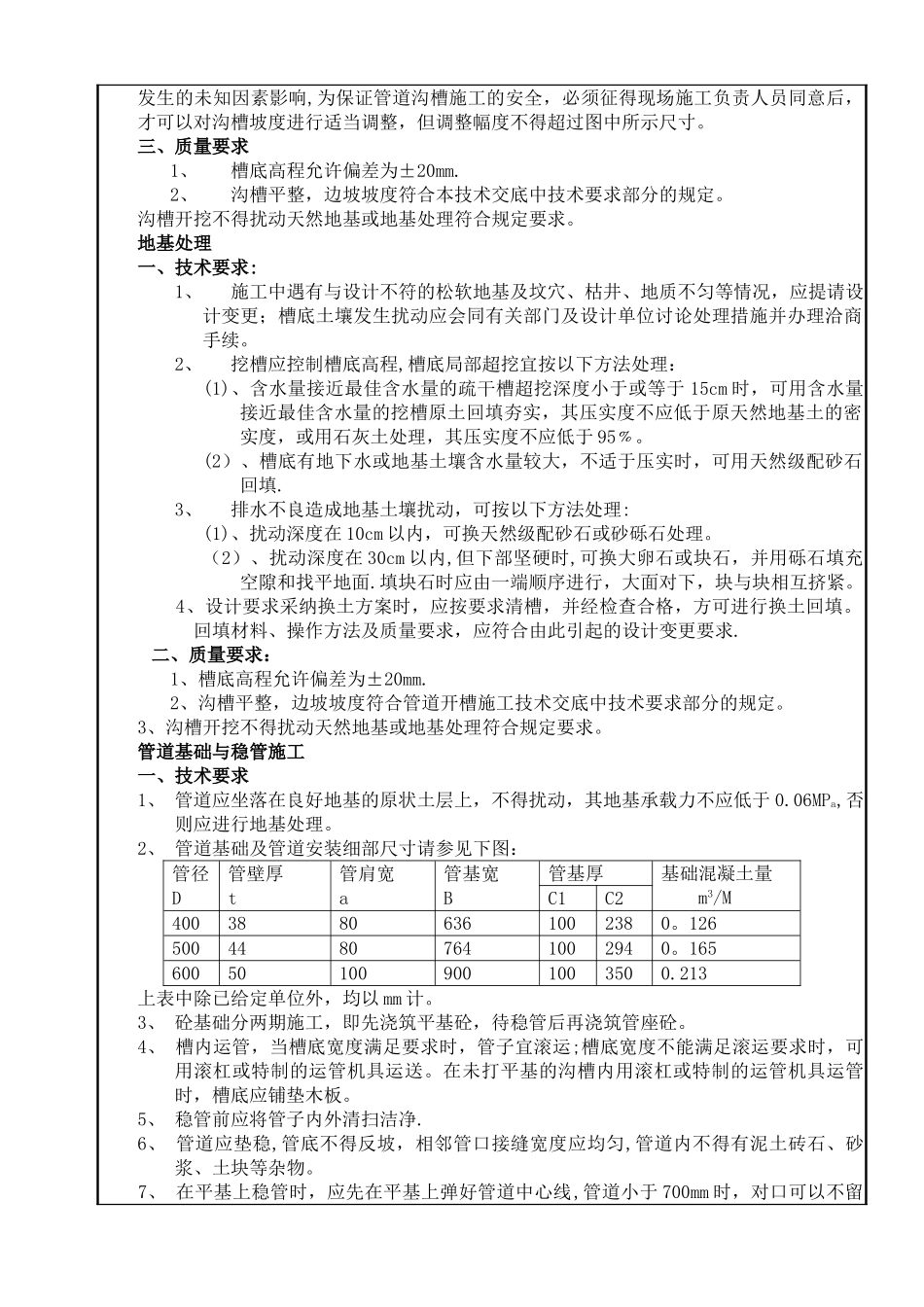

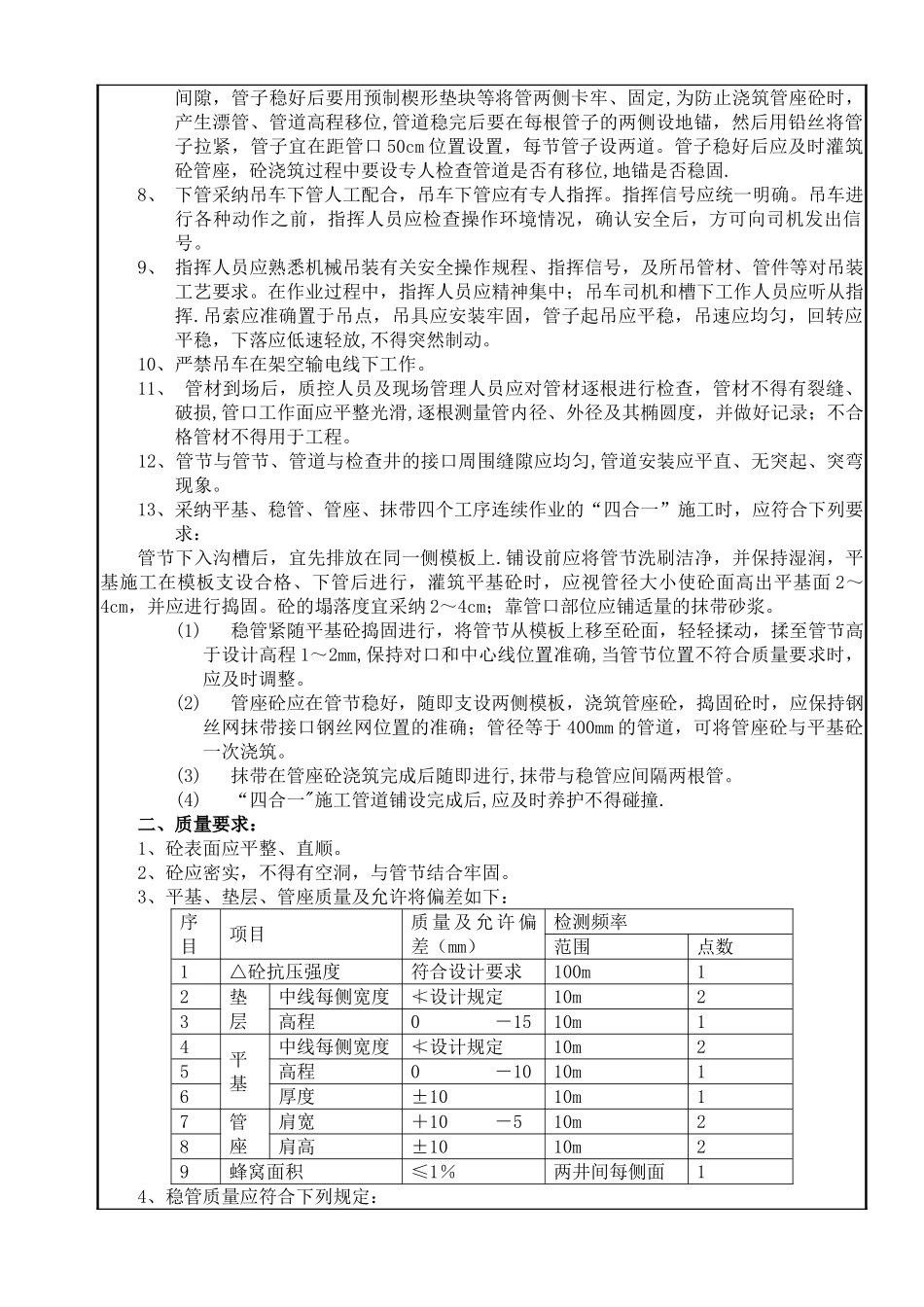

分项工程技术(安全)交底记录 编号:GPS—00X建设单位名称工程名称分项工程名称污水管道施工技术交底部位施工单位名称中建五局工业设备安装有限公司 XX 项目部工 种交 底 时 间交底内容:所依据的技术文件及标准法律规范:1。《建筑工程施工质量验收统一标准》 GB50300-20012.《建筑给水排水及采暖工程施工质量验收法律规范》 GB50242-20243。 施工图纸、图号、出图时间等管道开槽施工一、施工准备1、熟悉图纸,明确高程,各种测桩齐备、牢固,不影响各道工序施工。2、《施工测量放线报验表》已报监理,并得到其复测认可后方可进行。3、土方开挖前应对开挖段土质、地下水位、地下构筑物、沟槽附近的地上建筑物、地下管线等进行调查,确定开挖断面、堆土位置、施工道路及施工设备。重要的施工措施应会同设计单位共同确定,必须制定安全措施。4、对于已建地下管道交叉的位置,应进行现场调查及坑探,当确认已建地下管道位置后,应设明显标志。5、主要机具:挖掘机、运输机具、洒水车、碾压机及其他夯实机具(适用于小范围夯实)等。二、技术要求1、机械挖槽前,应向操作人员详细交底,交底内容应包括挖槽断面、堆土位置、现有地下构筑物情况及施工要求等;并应指定熟悉机械挖土有关安全操作规程的专人与司机配合,且及时量测槽底高程和宽度。2、机械挖槽、槽底土壤结构不得扰动,应在槽底设计高程上预留不小于 10cm 土层,由人工清挖.3、挖土机不得在架空输电线路下工作。当在架空输电线路一侧工作时,与线路的垂直、水平安全距离,必须大于下表的规定:输电线路电压 (kv)允许沿输电导线垂直距离方向最近距离(m)允许沿输电导线水平方向最近距离(m)<11。51。51~153.02.020~404。04。060~1105.05。02206。06.04、人工清挖槽底时,应控制槽底高程和宽度,并不得扰动或破坏槽底土壤结构。5、在沟槽南侧堆土,堆土距槽边不得小于 1m.6、堆土严禁掩埋消火栓、各种地下管道的井盖及雨水口,不得掩埋测量标志及道路附属构筑物等。7、沟槽开槽断面尺寸请参见下图: 沟槽开挖尺寸说明,沟槽坡度 1:0.33,槽底宽 1。2~1.5m,上口宽 4.5~4。8m,槽底高程根据设计高程放线控制,局部视槽体稳定情况加大板支撑。由于天气以及土质等随机发生的未知因素影响,为保证管道沟槽施工的安全,必须征得现场施工负责人员同意后,才可以对沟槽坡度进行适当调整,但调整幅度不得超过图中所示尺寸。三、质量要求1、槽底高程允许偏差为±20mm.2、沟槽平整...
