污水管道闭水试验方案-secret

污水管道闭水试验方案-secret_第1页
1/4
污水管道闭水试验方案-secret_第2页
2/4
污水管道闭水试验方案-secret_第3页
3/4

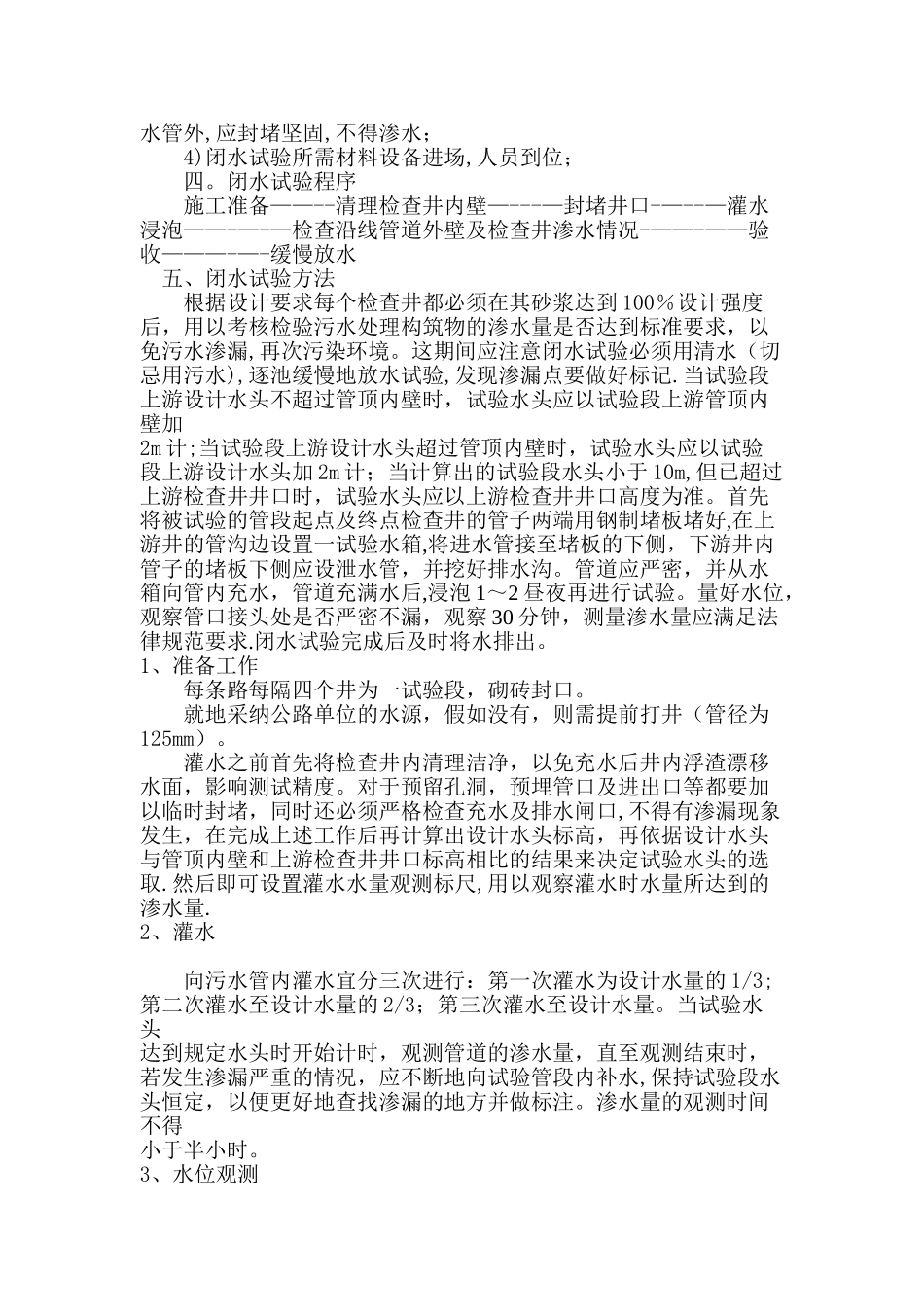

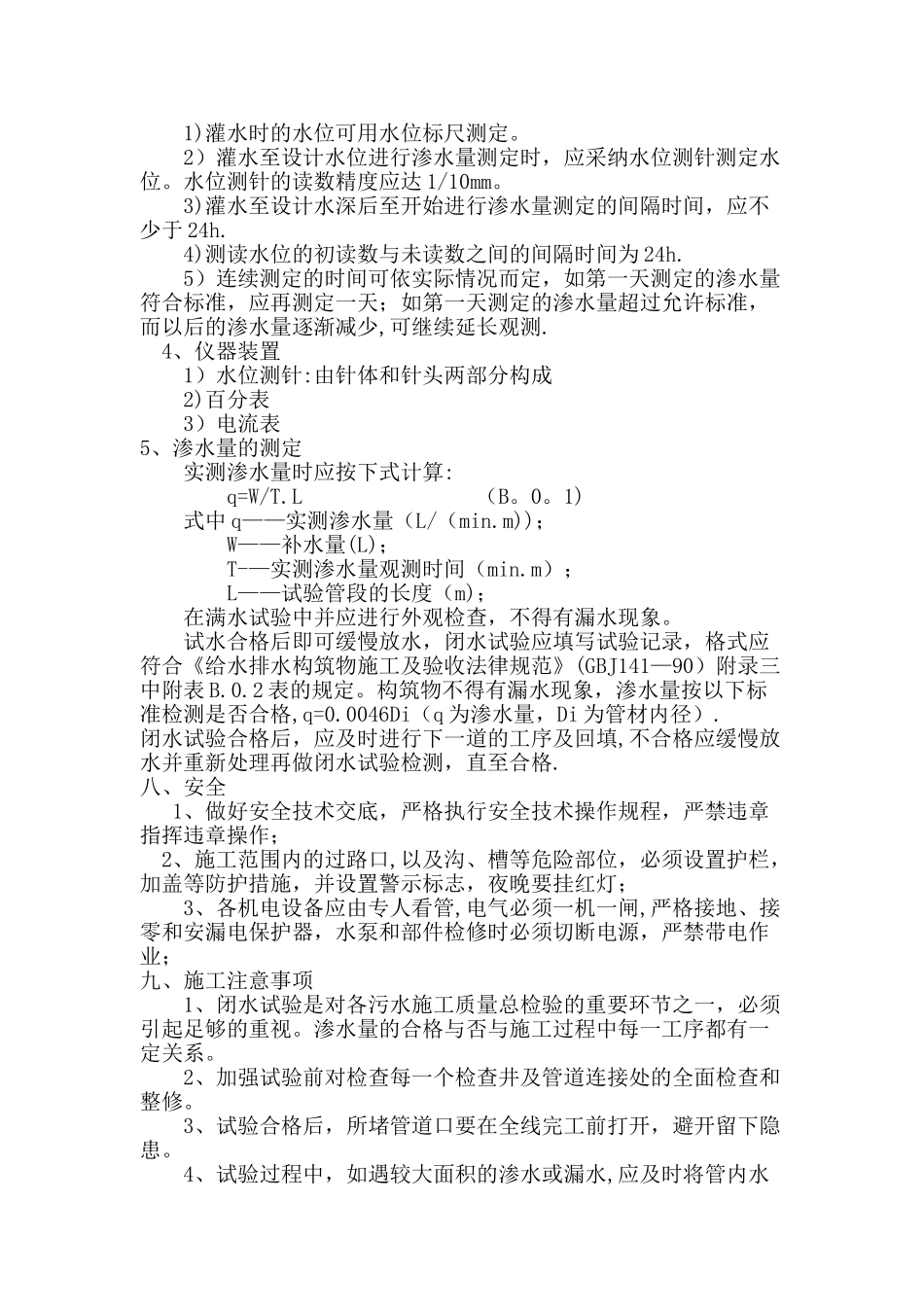

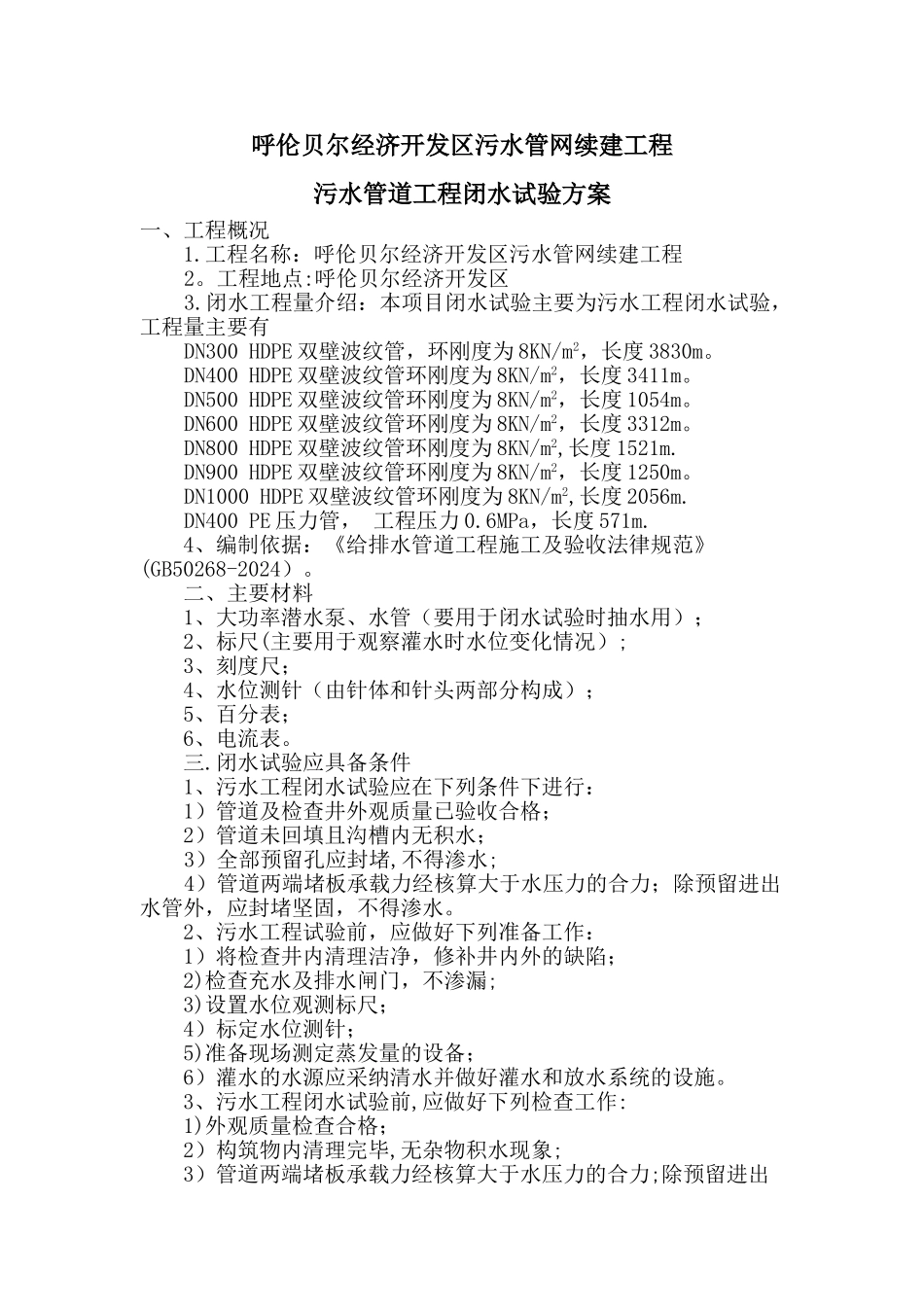

呼伦贝尔经济开发区污水管网续建工程污水管道工程闭水试验方案一、工程概况1.工程名称:呼伦贝尔经济开发区污水管网续建工程2。工程地点:呼伦贝尔经济开发区3.闭水工程量介绍:本项目闭水试验主要为污水工程闭水试验,工程量主要有DN300 HDPE 双壁波纹管,环刚度为 8KN/m2,长度 3830m。 DN400 HDPE 双壁波纹管环刚度为 8KN/m2,长度 3411m。DN500 HDPE 双壁波纹管环刚度为 8KN/m2,长度 1054m。 DN600 HDPE 双壁波纹管环刚度为 8KN/m2,长度 3312m。 DN800 HDPE 双壁波纹管环刚度为 8KN/m2,长度 1521m.DN900 HDPE 双壁波纹管环刚度为 8KN/m2,长度 1250m。DN1000 HDPE 双壁波纹管环刚度为 8KN/m2,长度 2056m.DN400 PE 压力管, 工程压力 0.6MPa,长度 571m. 4、编制依据:《给排水管道工程施工及验收法律规范》(GB50268-2024)。 二、主要材料 1、大功率潜水泵、水管(要用于闭水试验时抽水用); 2、标尺(主要用于观察灌水时水位变化情况); 3、刻度尺; 4、水位测针(由针体和针头两部分构成); 5、百分表; 6、电流表。 三.闭水试验应具备条件 1、污水工程闭水试验应在下列条件下进行: 1)管道及检查井外观质量已验收合格; 2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。 2、污水工程试验前,应做好下列准备工作: 1)将检查井内清理洁净,修补井内外的缺陷; 2)检查充水及排水闸门,不渗漏; 3)设置水位观测标尺; 4)标定水位测针; 5)准备现场测定蒸发量的设备; 6)灌水的水源应采纳清水并做好灌水和放水系统的设施。 3、污水工程闭水试验前,应做好下列检查工作: 1)外观质量检查合格; 2)构筑物内清理完毕,无杂物积水现象; 3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水; 4)闭水试验所需材料设备进场,人员到位; 四。闭水试验程序 施工准备——--清理检查井内壁—---—封堵井口-—--—灌水浸泡——-—-—检查沿线管道外壁及检查井渗水情况-——-——验收———-—-缓慢放水 五、闭水试验方法 根据设计要求每个检查井都必须在其砂浆达到 100%设计强度后,用以考核检验污水处理构筑物的渗水量是否达到标准要求,以免污水渗漏,再次污染环境。这期间应注意闭水试验必须用清水(切忌用污水),逐池缓慢地放水试验,发现渗漏点...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

污水管道闭水试验方案-secret

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
