污水管道闭水试验方案

污水管道闭水试验方案_第1页
1/4
污水管道闭水试验方案_第2页
2/4
污水管道闭水试验方案_第3页
3/4

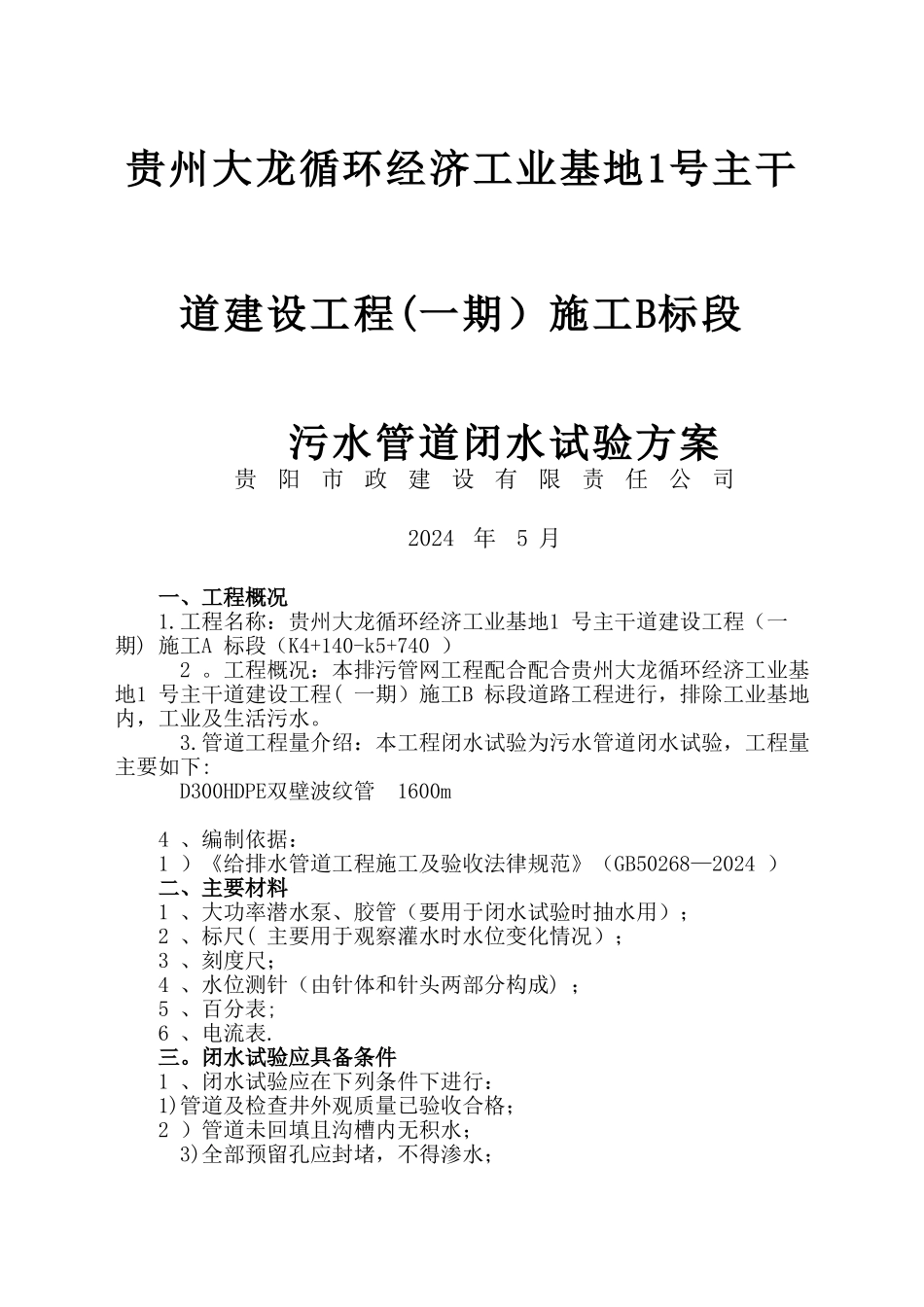

贵州大龙循环经济工业基地1号主干道建设工程(一期)施工B标段污水管道闭水试验方案贵阳市政建设有限责任公司2024 年5 月一、工程概况 1.工程名称:贵州大龙循环经济工业基地1 号主干道建设工程(一期) 施工A 标段(K4+140-k5+740 ) 2 。工程概况:本排污管网工程配合配合贵州大龙循环经济工业基地1 号主干道建设工程( 一期)施工B 标段道路工程进行,排除工业基地内,工业及生活污水。3.管道工程量介绍:本工程闭水试验为污水管道闭水试验,工程量主要如下: D300HDPE双壁波纹管 1600m 4 、编制依据:1 )《给排水管道工程施工及验收法律规范》(GB50268—2024 )二、主要材料 1 、大功率潜水泵、胶管(要用于闭水试验时抽水用); 2 、标尺( 主要用于观察灌水时水位变化情况); 3 、刻度尺; 4 、水位测针(由针体和针头两部分构成) ; 5 、百分表; 6 、电流表. 三。闭水试验应具备条件 1 、闭水试验应在下列条件下进行: 1)管道及检查井外观质量已验收合格; 2 )管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4 )管道两端堵板承载力大于水压力的合力; 除预留进出水管外,应封堵坚固,不得渗水。 2 、闭水试验前,应做好下列准备工作: 1)将检查井内清理洁净,修补井内外的缺陷; 2 )设置水位观测标尺; 3 )标定水位测针; 4)准备现场测定蒸发量的设备; 5 )灌水的水源应采纳清水并做好灌水。 3 、闭水试验前,应做好下列检查工作: 1 )外观质量检查合格; 2)检查井内清理完毕,无杂物积水现象; 3 )管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水; 4 )闭水试验所需材料设备进场,人员到位; 四。闭水试验程序 施工准备—-—— 清理检查井内壁----- 封堵井口—-——-灌水浸泡—----- 检查沿线管道外壁及检查井渗水情况——-——-计算渗水量---—- 验收五、闭水试验方法 根据设计要求每个检查井都必须在其砂浆达到100 %设计强度后, 用以考核检验检查井的渗水量是否达到标准要求。当试验段上游设计水头不超过管顶内壁时, 试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验段水头小于10m ,但已超过上游检查井井口时, 试验水头应以上游检查井井口高度为准. 首先将被试验的管段起点及终点检查井的管子两端用钢制堵板堵好,在上游...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

污水管道闭水试验方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
